决战四季度 西郡英华(四期)项目
首批次预售节点任务完成

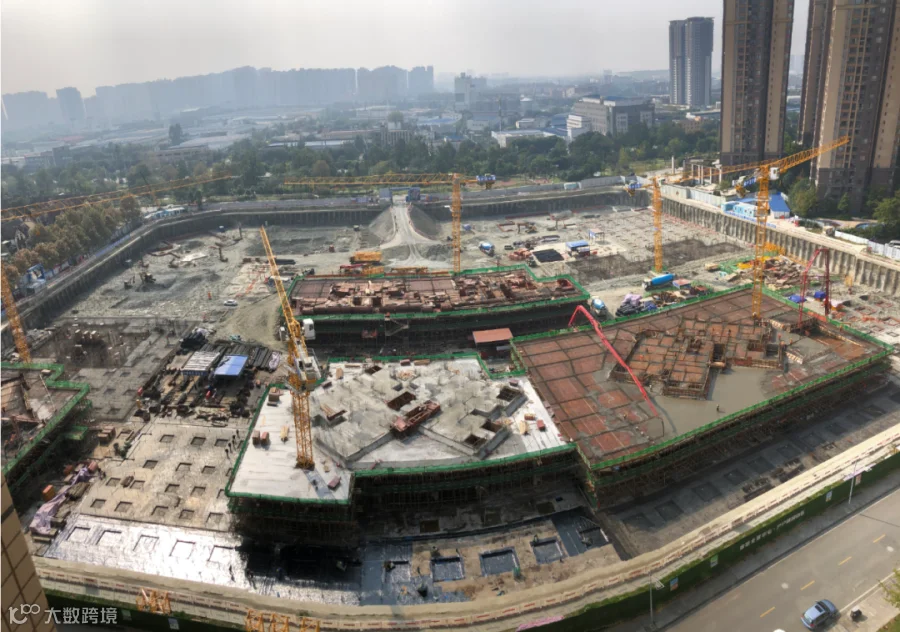

11月3日,中铁二局建筑公司西郡英华(四期)项目3#、9#、10#、11#楼-1层地下室顶板顺利完成浇筑,首批次预售节点任务圆满完成。
项目部积极响应了建筑公司“决战四季度,决胜保目标”的劳动竞赛工作部署。为保证预售节点任务顺利完成,项目部因地制宜,分批次开展浇筑作业。9#、10#、11#楼-1层地下室顶板浇筑先后于10月28日、10月29日、10月30日浇筑完成,3#楼为首批次预售节点新增楼栋,于11月3日浇筑完成。
西郡英华四期工程总建筑面积约283826.36㎡,由7栋高层住宅,4栋电梯洋房,1栋商业,2层地下室以及门卫室,约300㎡的样板房等组成。此次作业涉及其中4栋高层结构标高±0.00,顺利完成了4219余平米板面混凝土浇筑,共用时58小时。

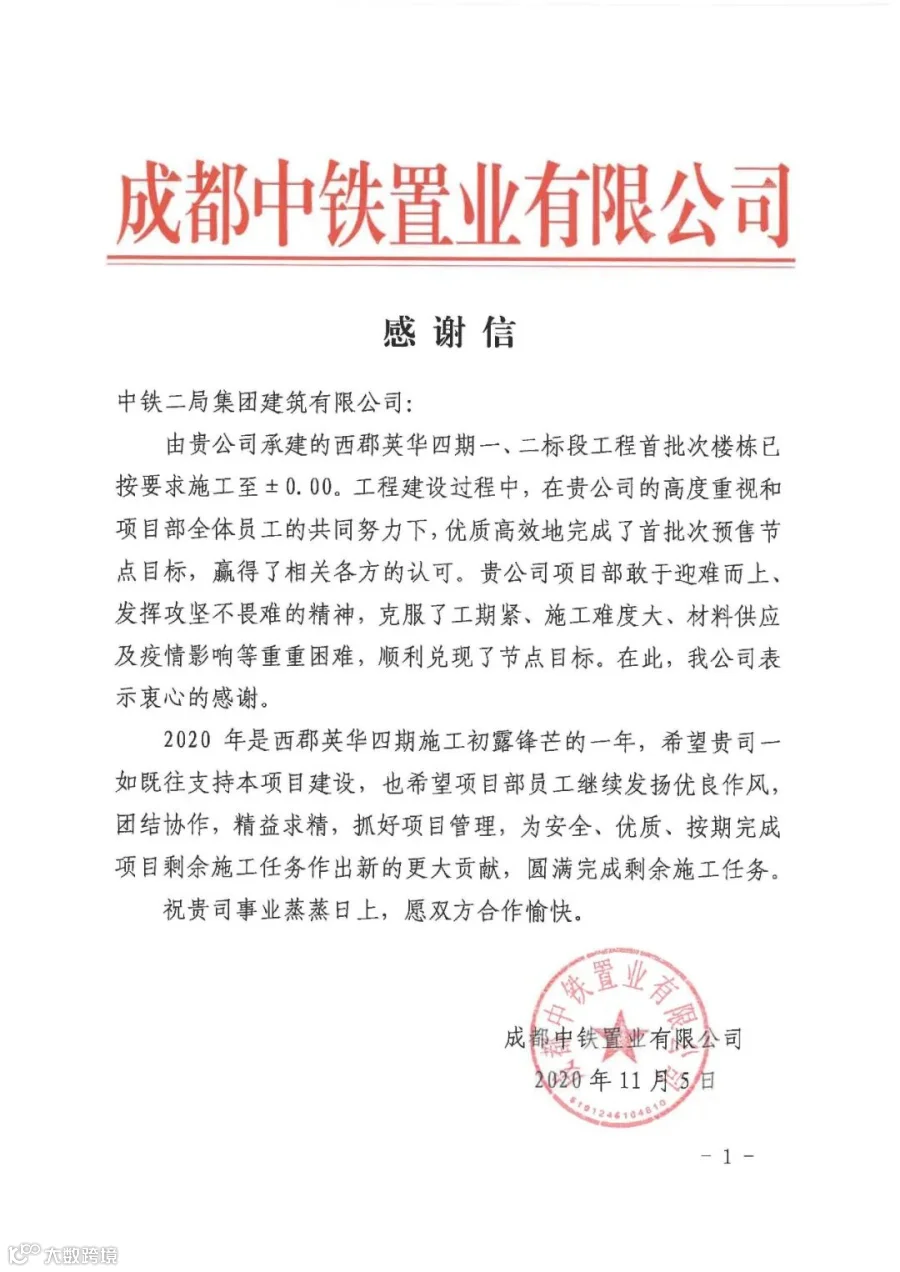

首批次预售节点任务浇筑完成后,甲方、监理经过验收,对项目部的施工成果、不懈努力表示认可,并希望项目再接再厉,再创佳绩。优质高效的工作成果,离不开项目部对施工方案的科学周密制定与认真贯彻实施。
方案先行 做好“课前预习”
项目部分别编制砖胎膜及垫层施工、抗浮锚杆施工、大体积混凝土施工、钢筋施工、模板施工、群塔作业防碰撞施工等方案,并根据施工方案、施工图纸及规范要求,针对每道工序对项目部管理人员、分包单位管理人员、及现场施工人员进行全员交底。
01
规范施工 证照齐全
“红灯禁行 绿灯通行”

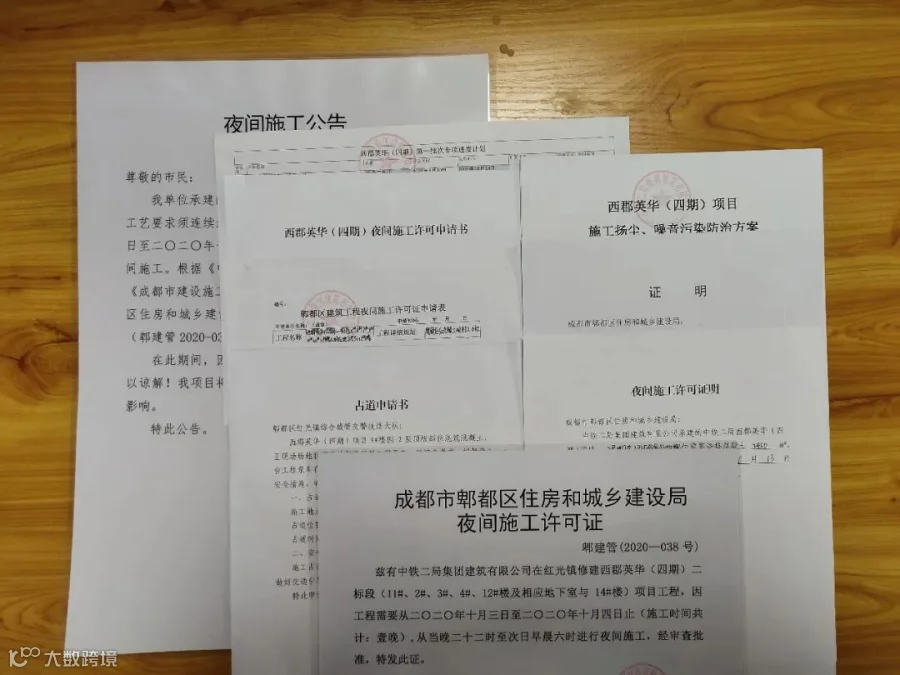

施工现场三面均为居民小区,为降低噪音对周边居民的影响,项目部一方面通过科学施工、暂停非紧要作业面,一方面严格按照地方政府要求,办理施工占道申请及夜间施工许可证。
02
安全当先 质量为重
保证“姿势标准”

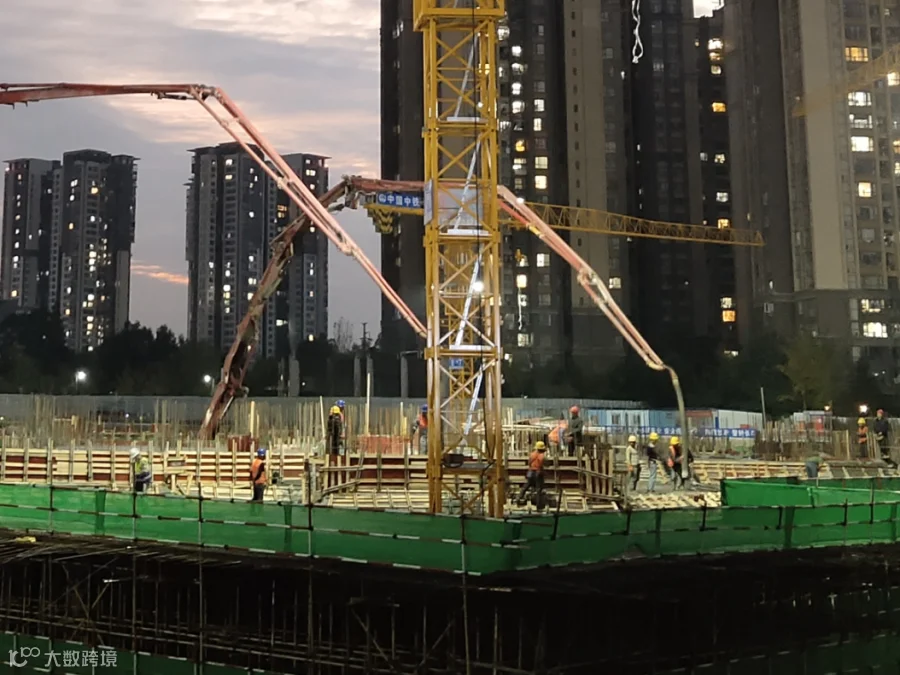

为保证浇筑过程顺利,浇筑前项目部重点排查临浇筑施工区域临边防护、架梯搭设及临时用电隐患排查。浇筑作业中,项目部现场技术员、专职安全员轮班值守在施工现场。
03
合理督导 科学养护
“越温习 越稳固”

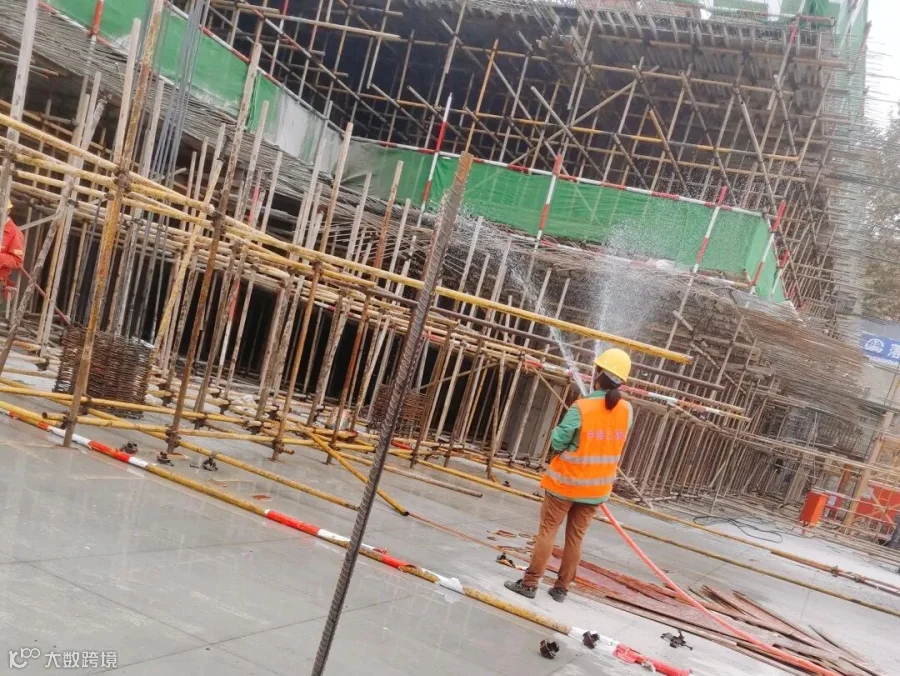

浇筑作业过程中,项目部加强过程监督指导,安排专人值守,保证混凝土振捣密实、充分,同时设置测温点,及时做好洒水、覆盖保温等养护工作。
04
项目部科学组织,高效稳步推进施工,顺利完成3#、9#、10#、11#楼结构标高±0.00,圆满完成建设单位的运营计划,为项目部后续施工奠定了稳固的基础。
供稿:西郡英华项目
编辑:周海林 李思佳
审核:常符松
主办单位:中铁二局建筑公司党委
