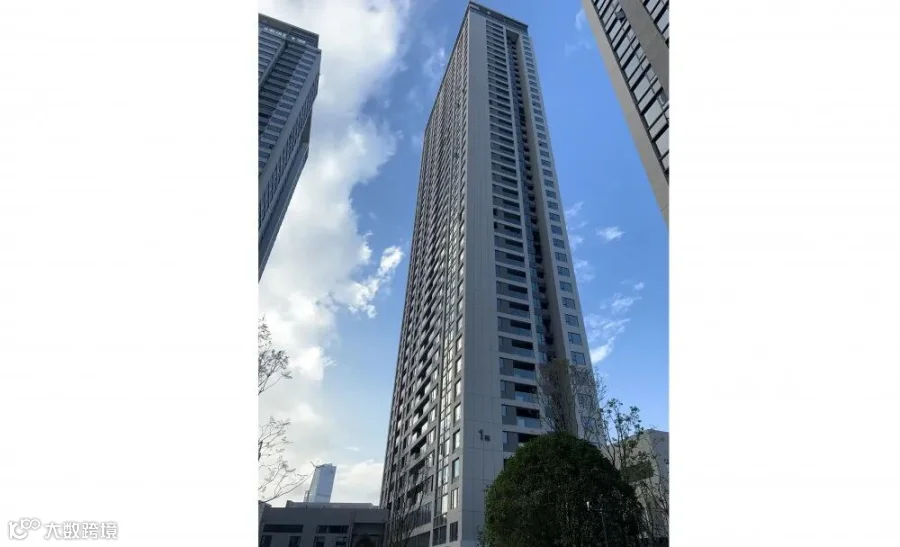

1# 毛坯交付已完成,卫生间回填,防水,吊顶基层均完成70%

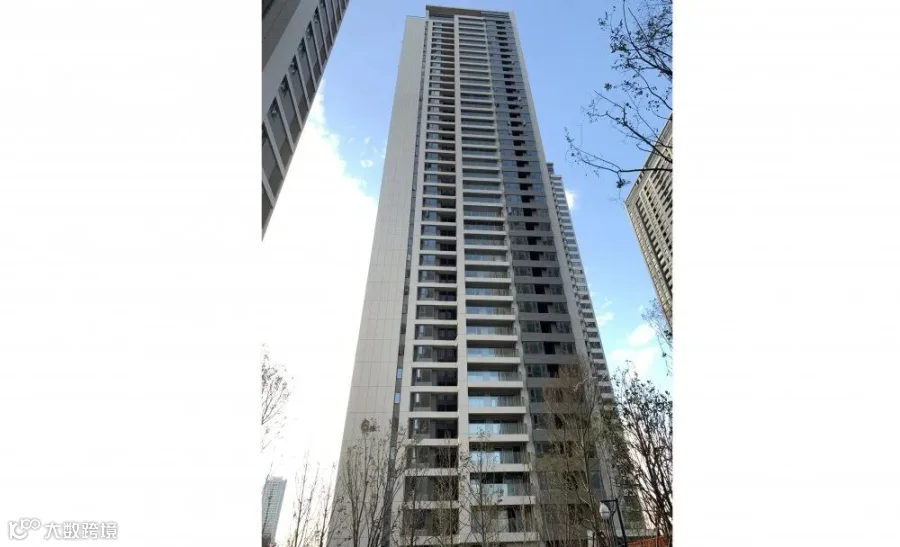

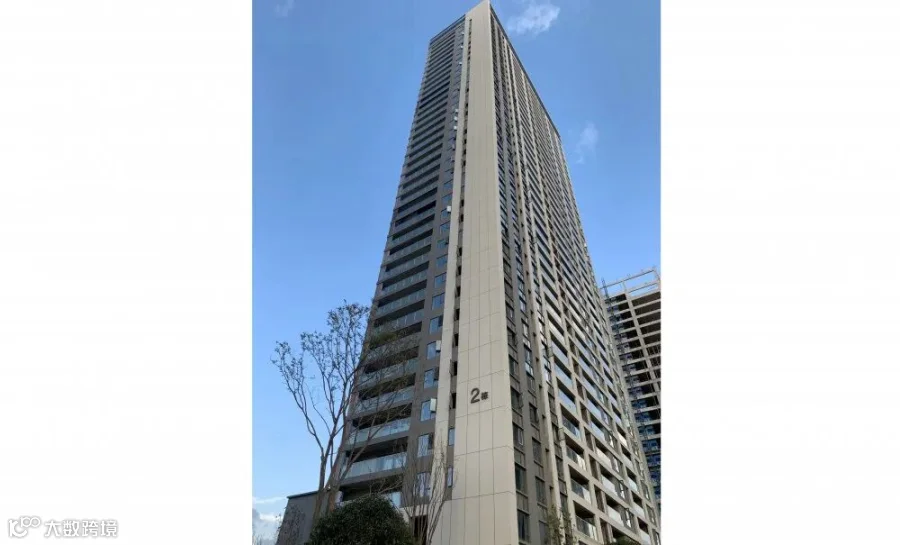

2# 毛坯交付已完成,卫生间回填,防水,吊顶基层均完成20%

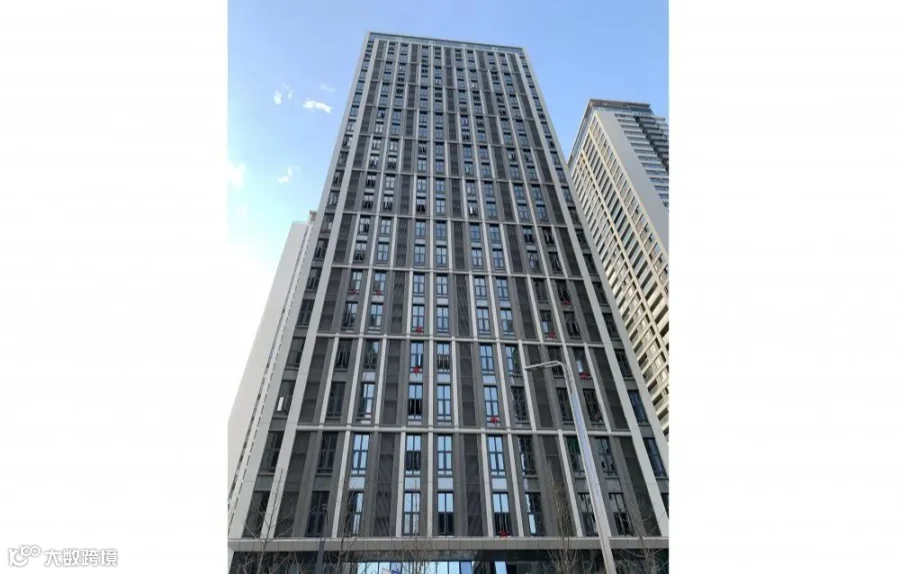

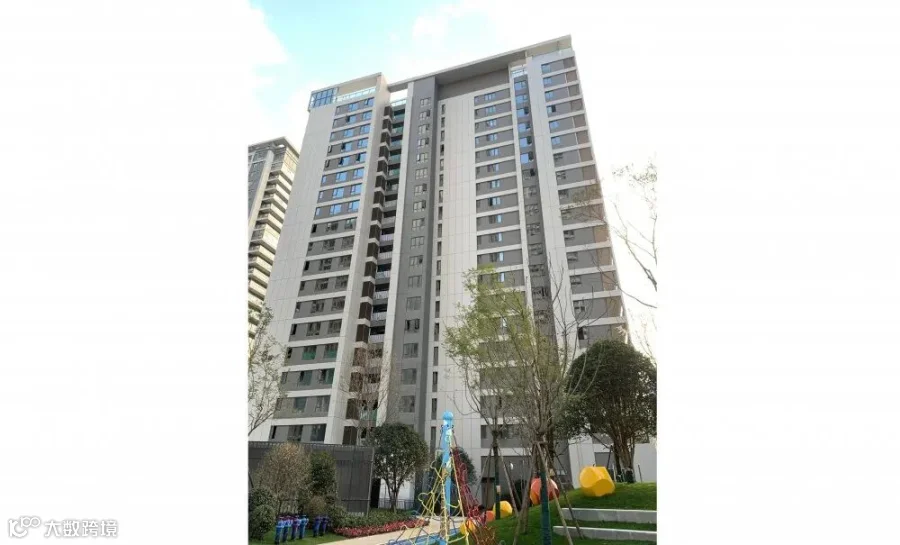

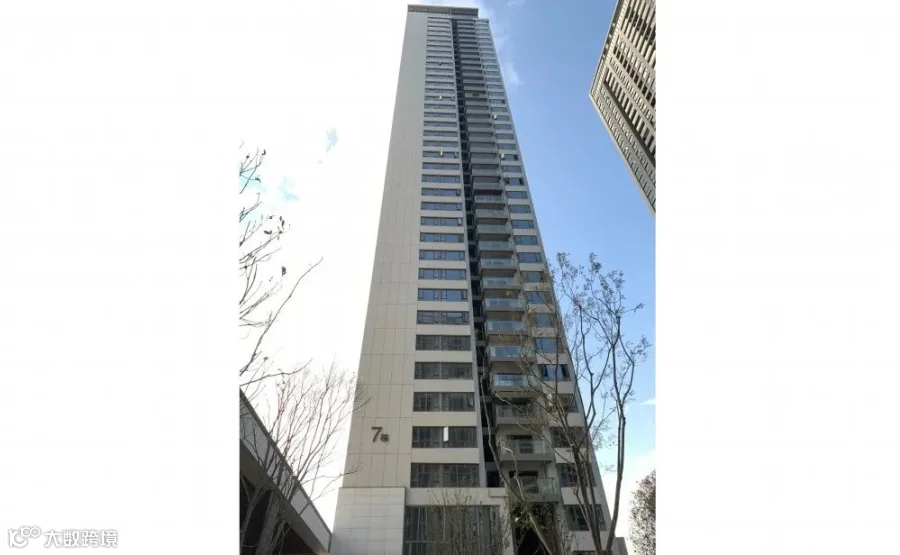

3# 公寓交付已完成

5# 毛坯交付已完成,卫生间回填,防水,吊顶基层均完成50%

6# 毛坯交付已完成,卫生间回填,防水,吊顶基层均完成20%

7# 毛坯交付已完成,卫生间回填,防水,吊顶基层均完成20%
左右滑动查看更多精彩

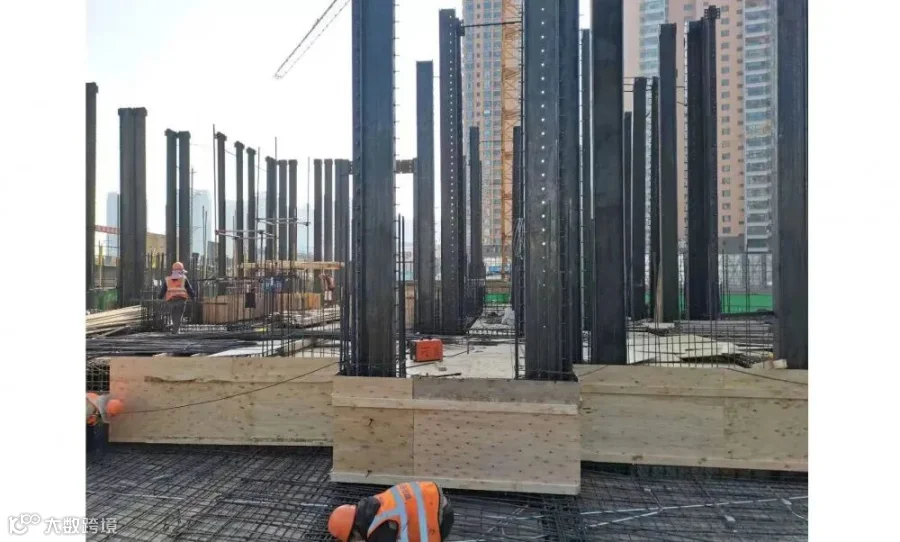

1# 住宅楼砌筑抹灰完成

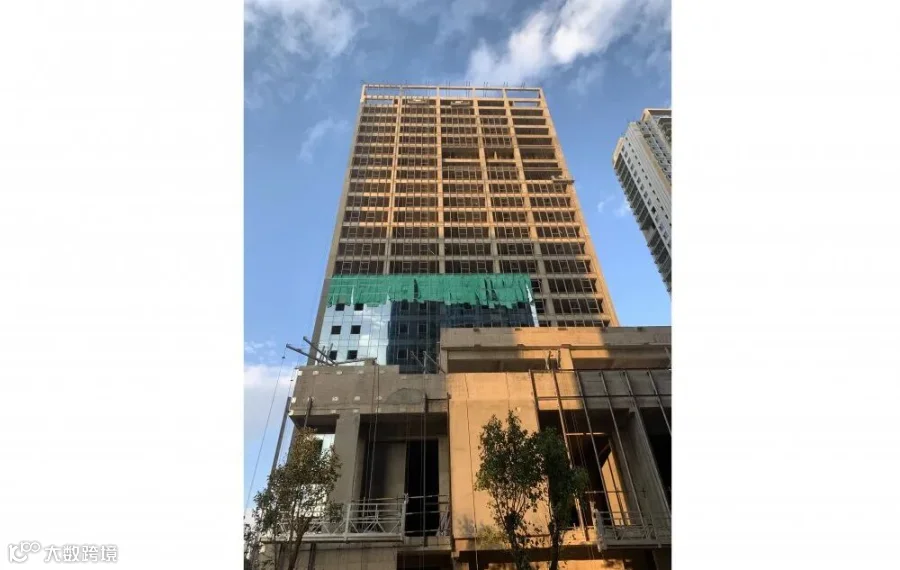

2# 写字楼砌筑完成,抹灰至20层
左右滑动查看更多精彩

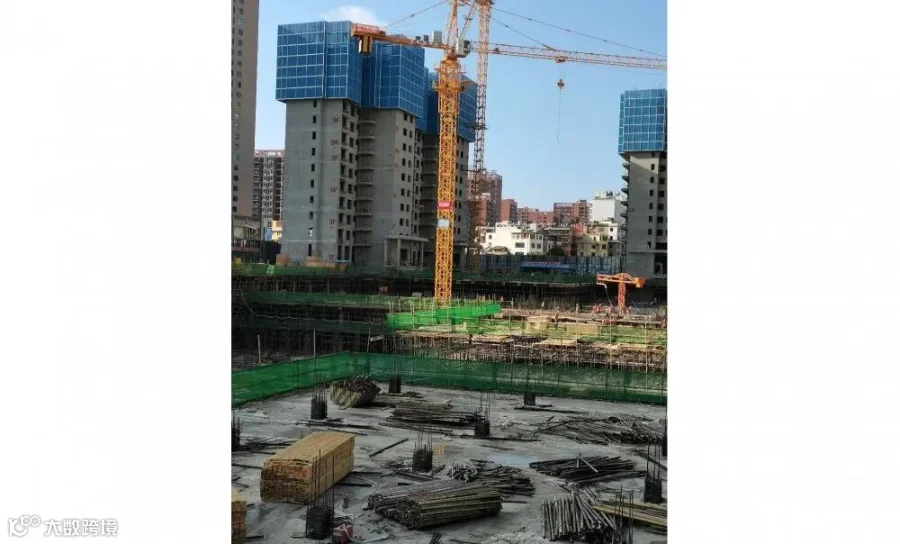

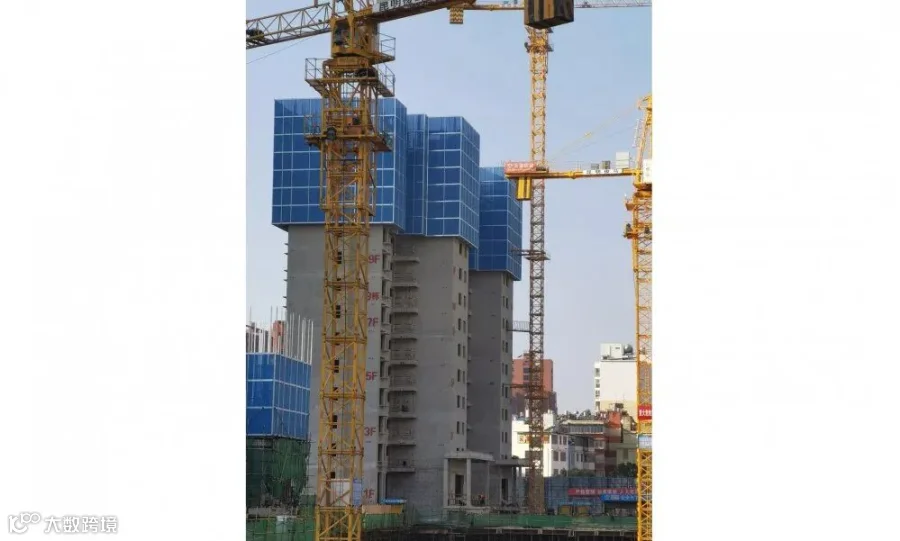

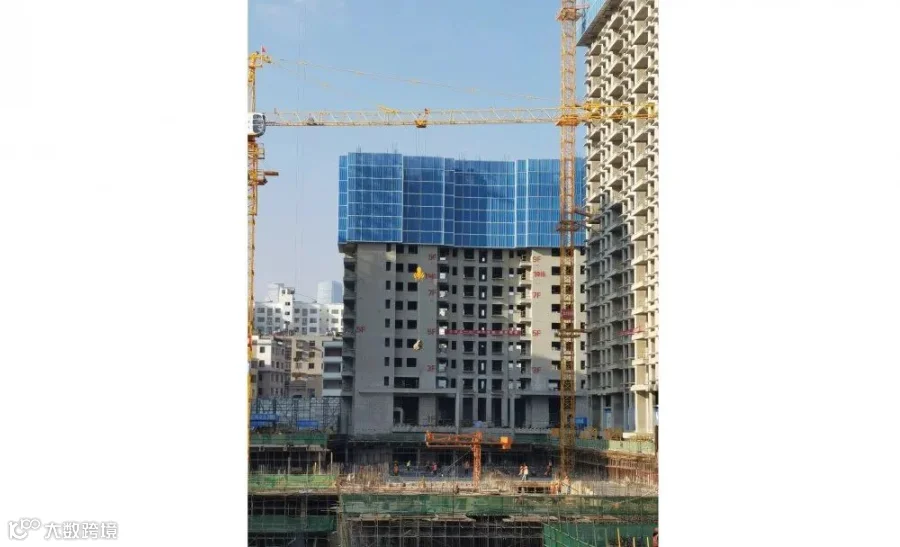

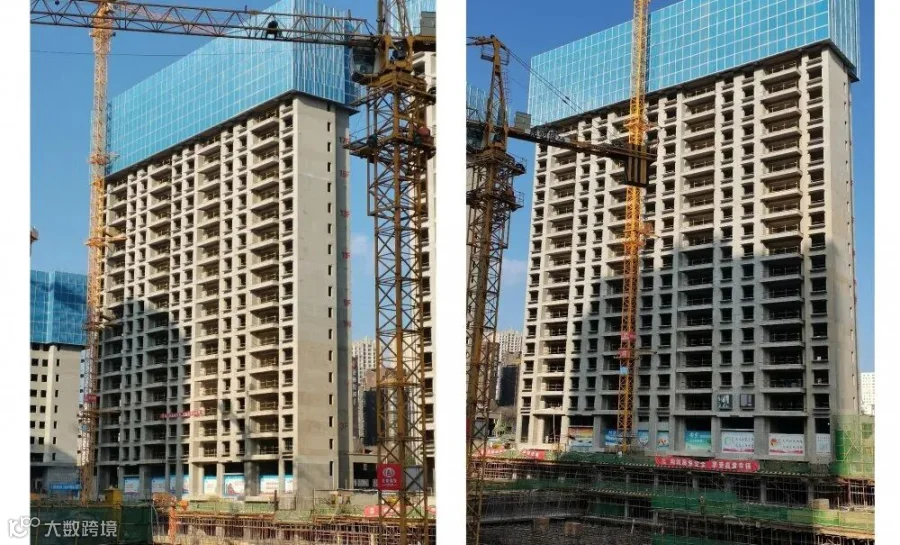

1# 22层结构施工 2# 22层结构施工

6# 负一层结构施工

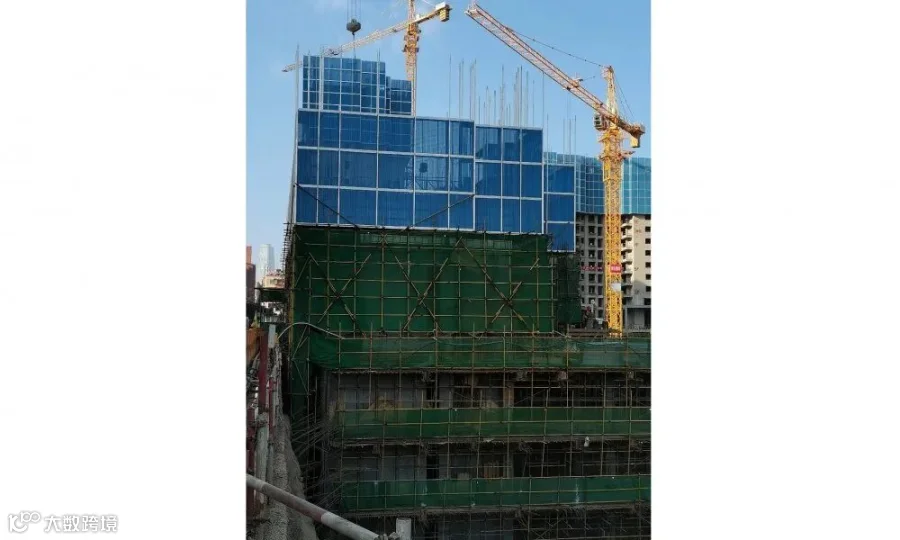

8# 2层结构施工

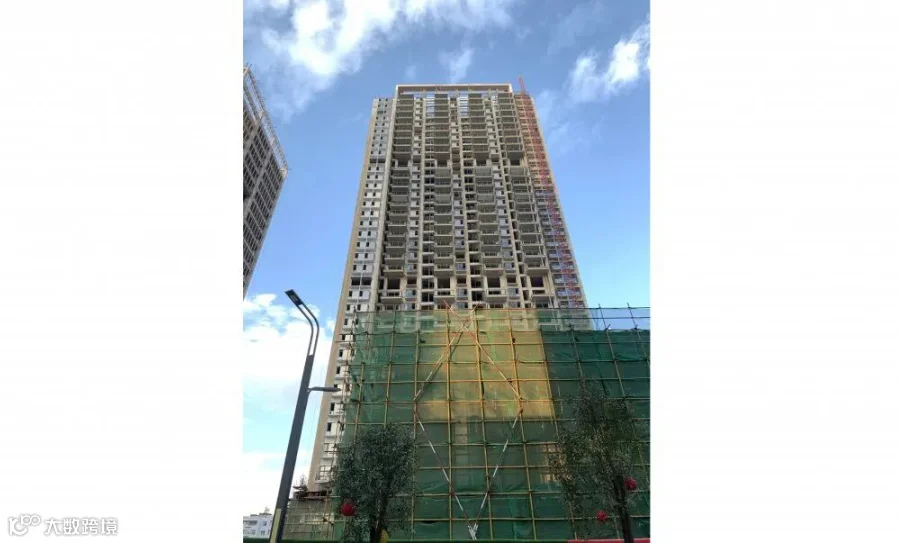

9# 14层结构施工

10# 13层结构施工
左右滑动查看更多精彩
