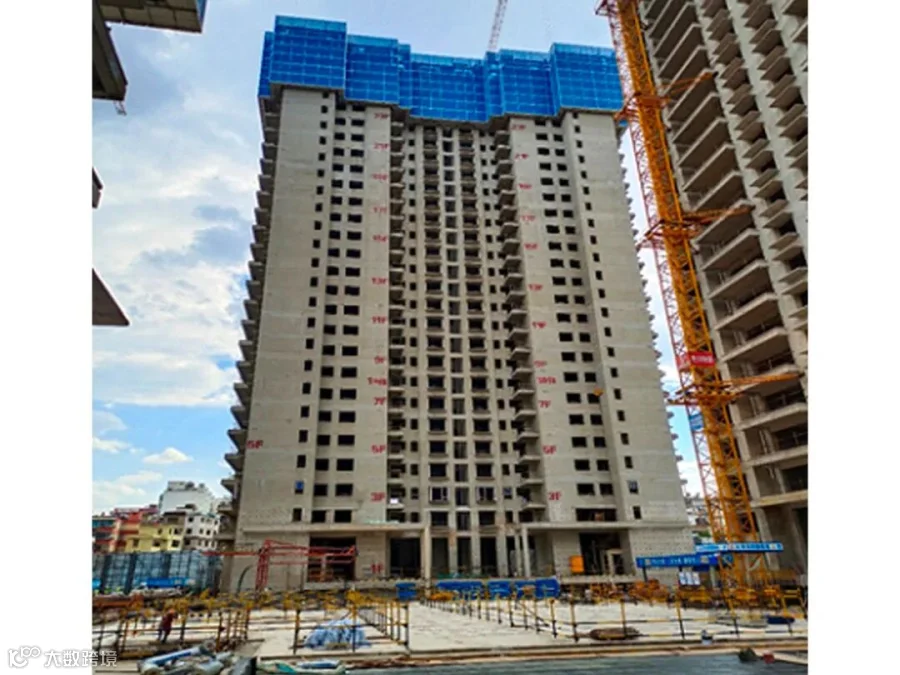

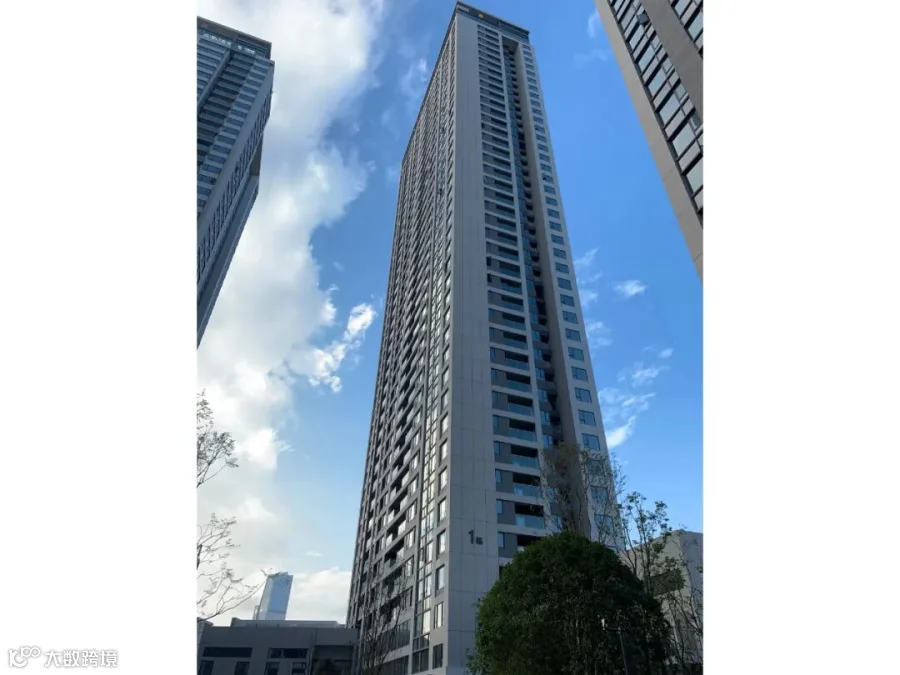

1#栋号毛坯交付已完成,吊顶基层均完成100%,墙地砖石材完成98%。
2#栋号毛坯交付已完成,卫生间回填完成100%,吊顶基层均完成90%。

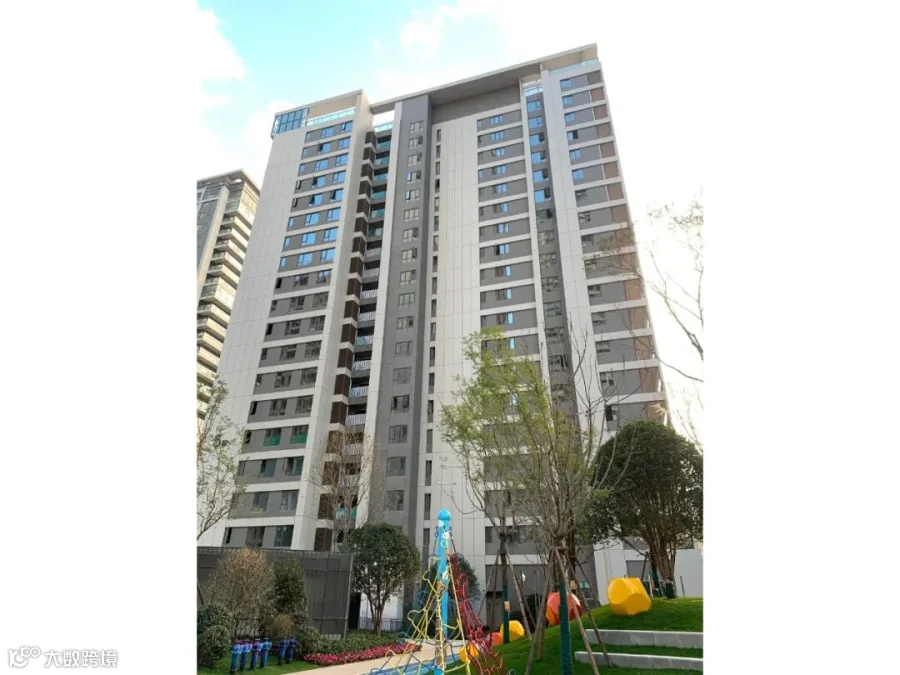

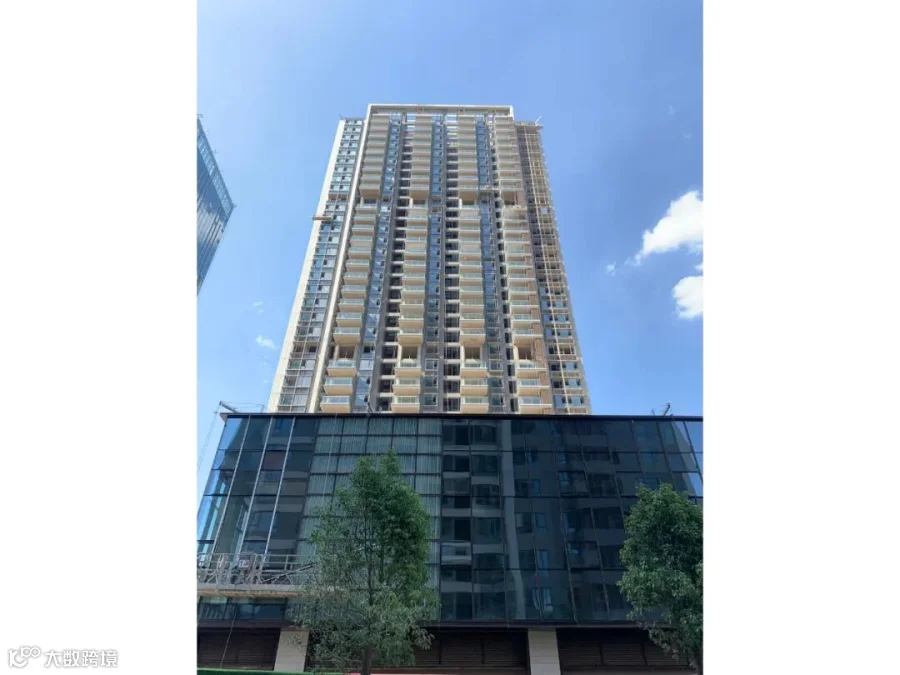

3#栋公寓交付已完成。

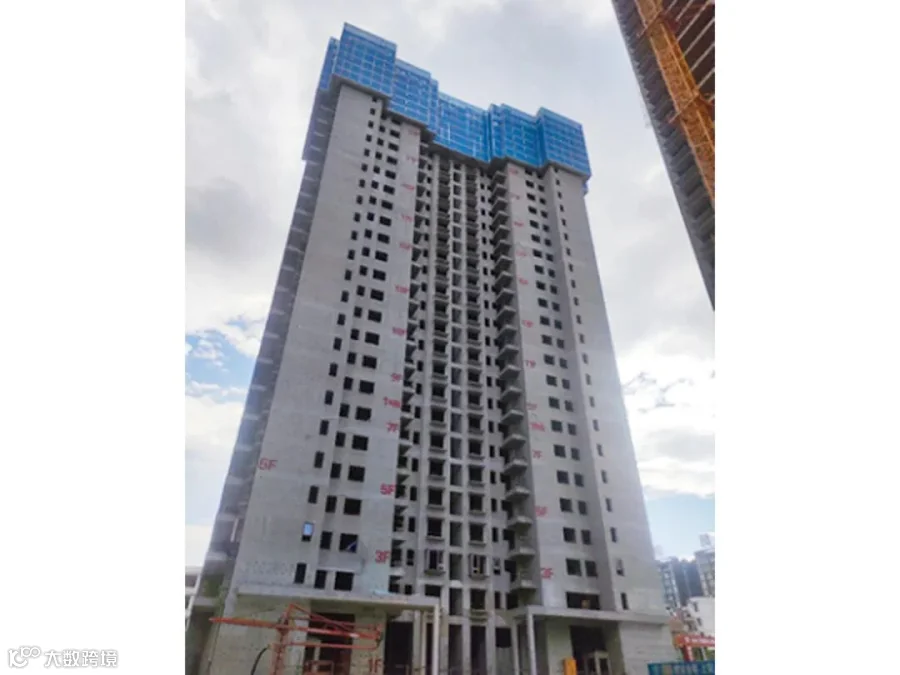

5#栋号毛坯交付已完成,吊顶基层完成100%,墙地砖石材完成100%。
6#栋号毛坯交付已完成,吊顶基层完成100%,墙地砖石材完成90%。

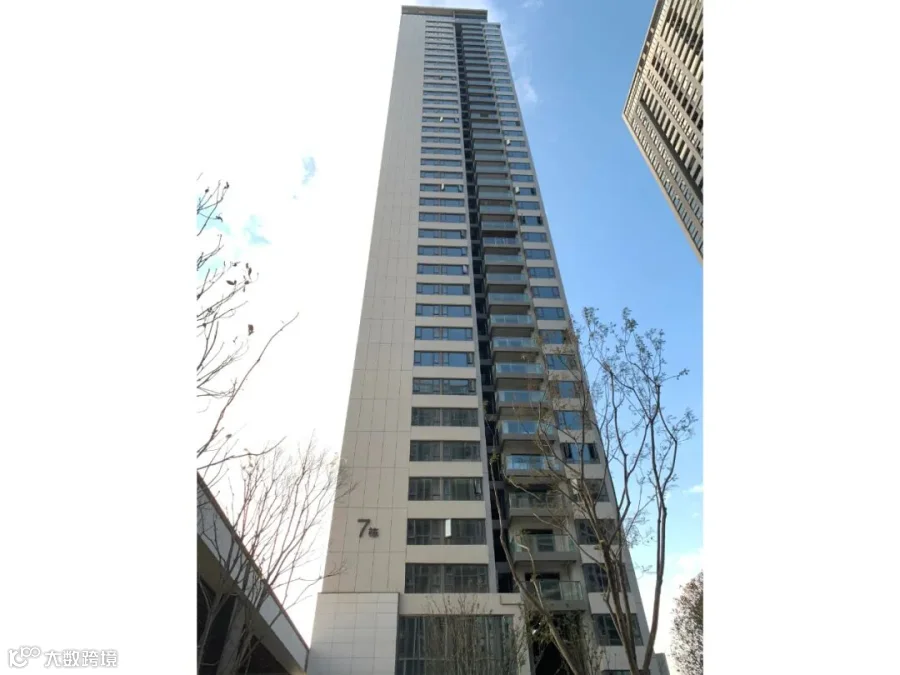

7#栋号毛坯交付已完成,吊顶基层完成100%,墙地砖石材完成90%。

左右滑动下方图片查看更多精彩
1#住宅楼砌筑抹灰完成。

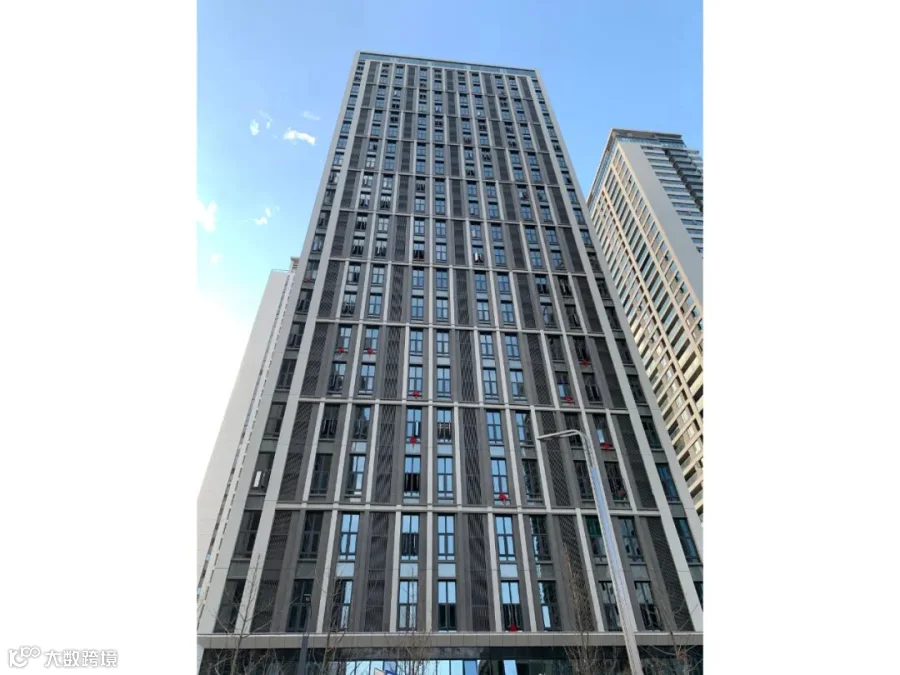

2#写字楼砌筑完成,抹灰完成。

左右滑动下方图片查看更多精彩

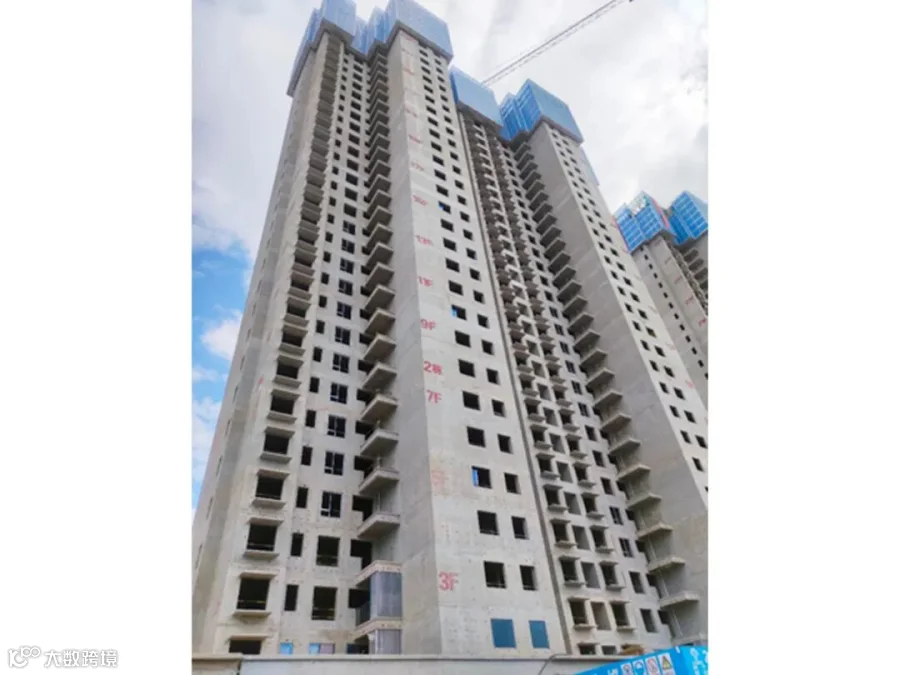

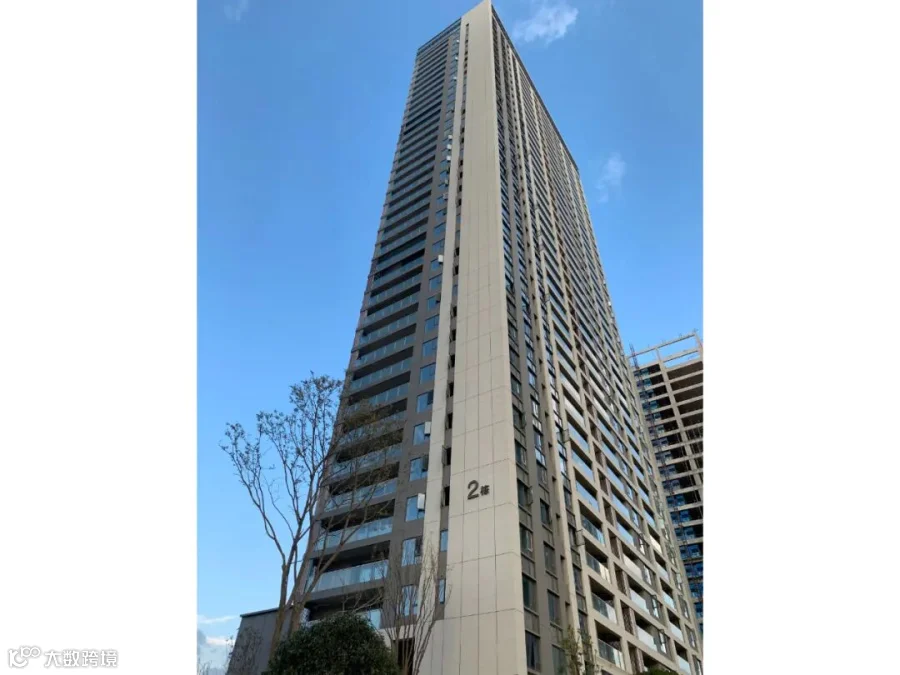

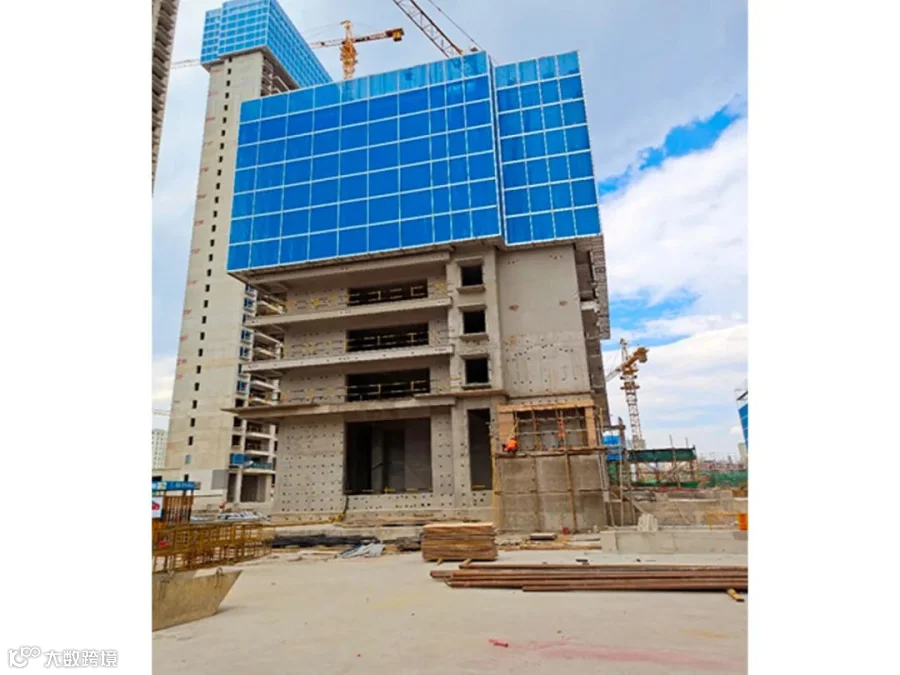

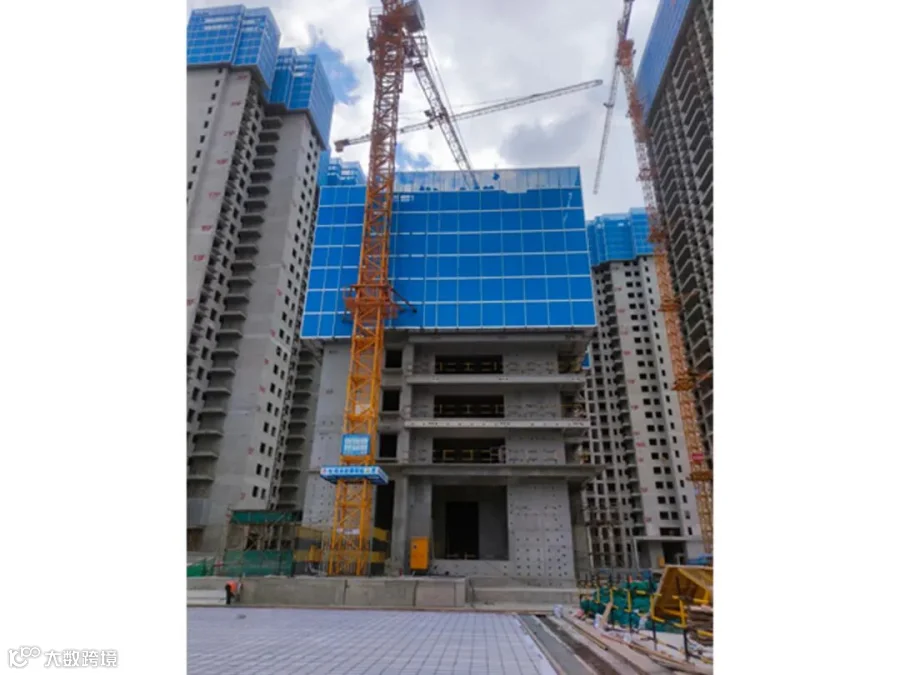

1#楼主体结构封顶(花架施工),砌体施工至24层

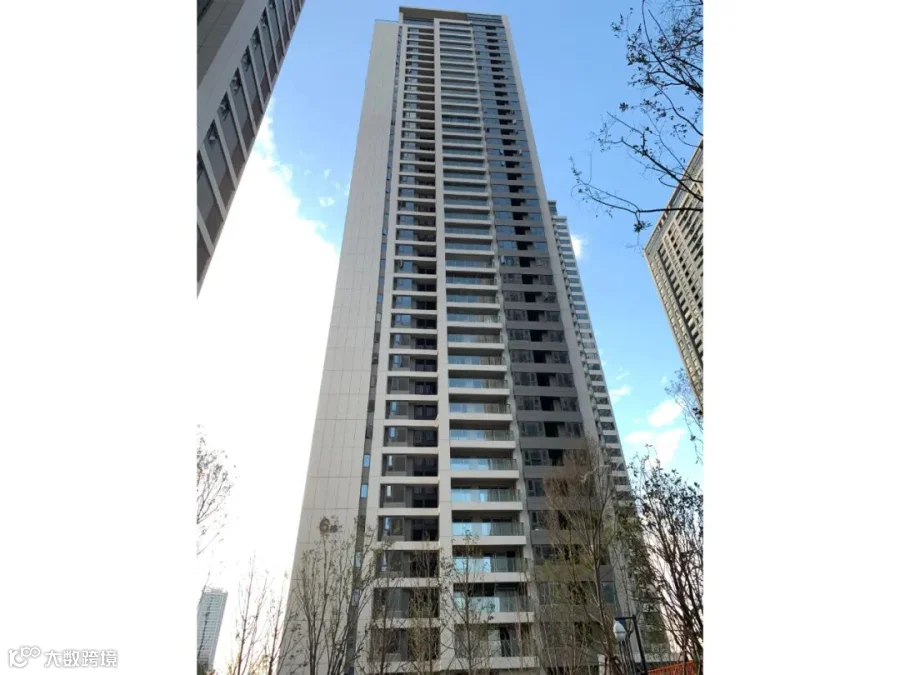

2#楼主体结构封顶(花架施工),砌体施工至22层

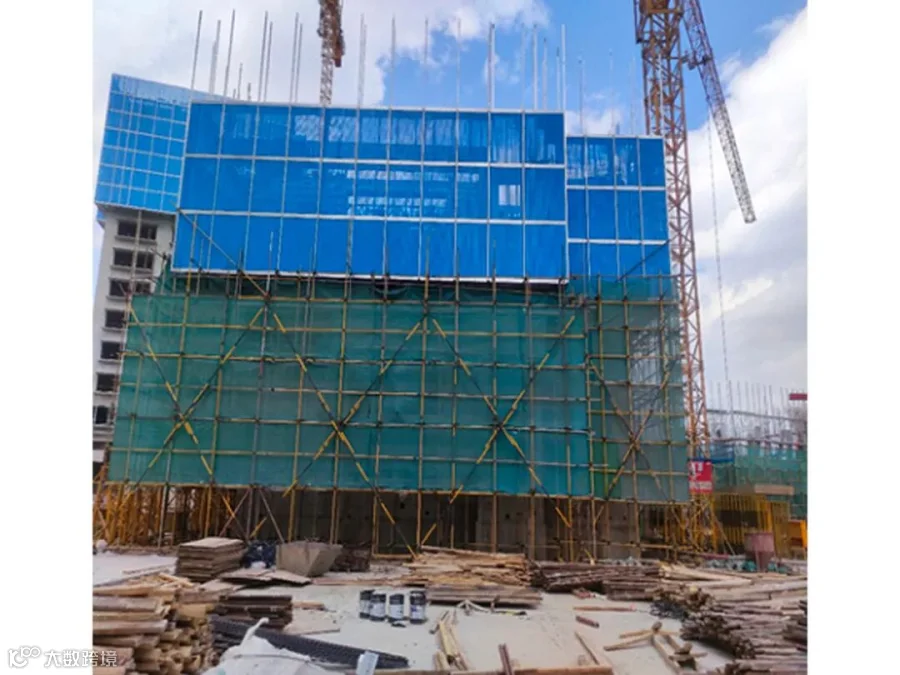

3#楼主体结构施工至8层

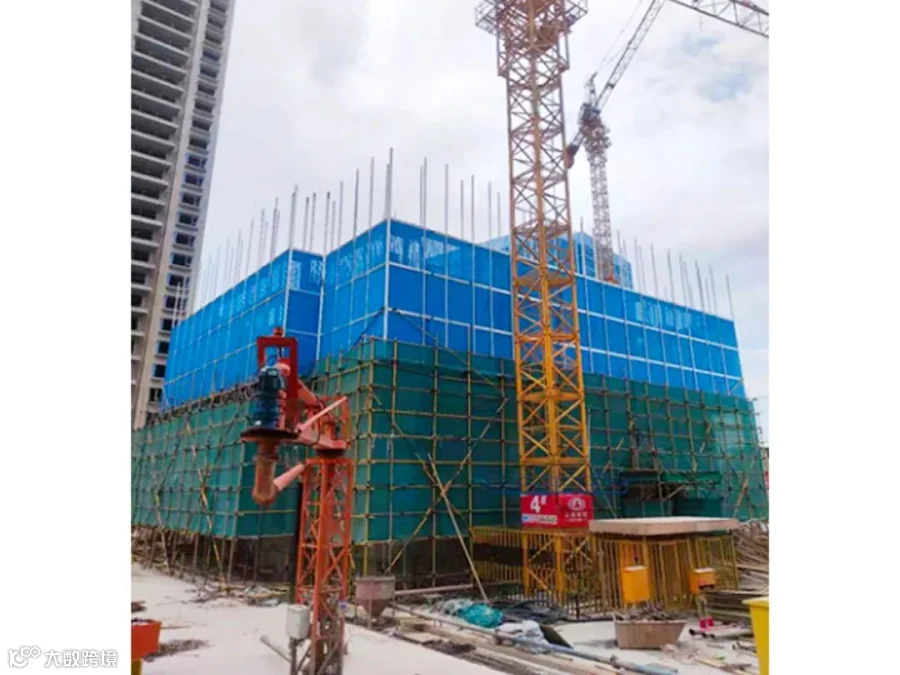

5#楼主体结构施工至3层
6#楼主体结构施工至13层

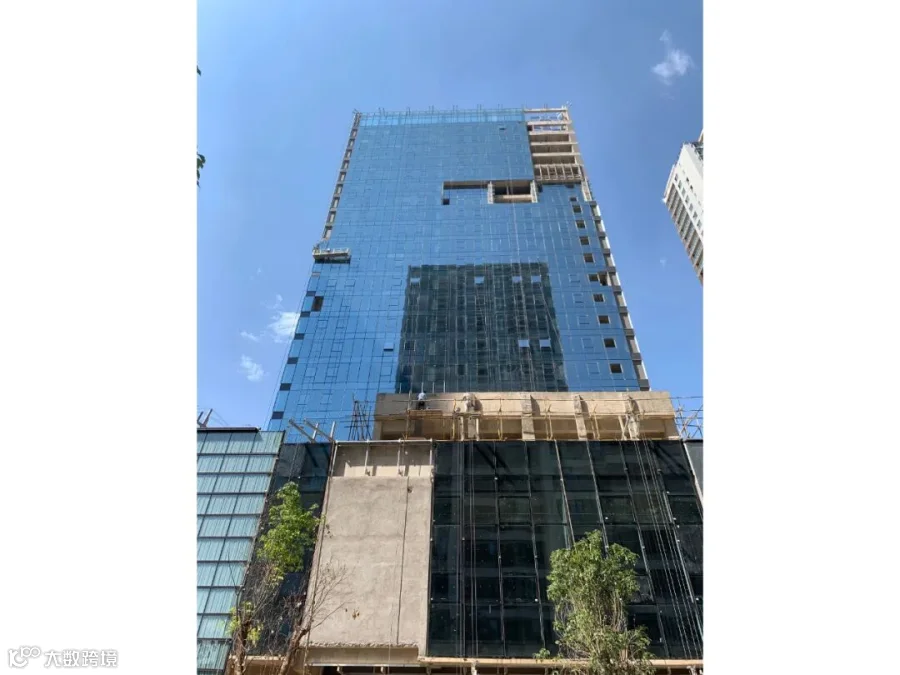

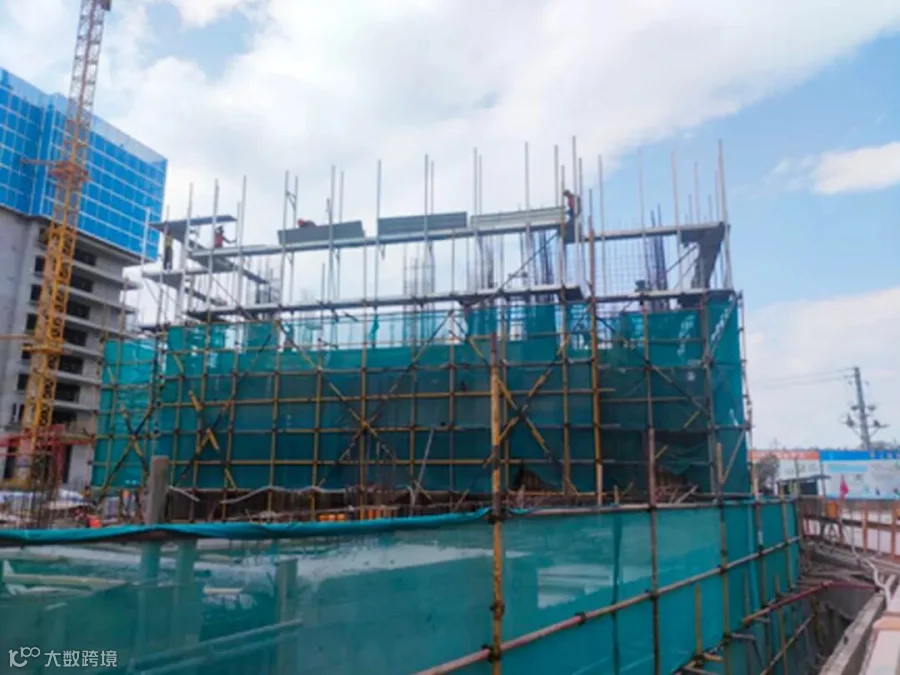

7#楼主体结构施工至2层
左右滑动下方图片查看更多精彩
8#楼主体结构施工至4层

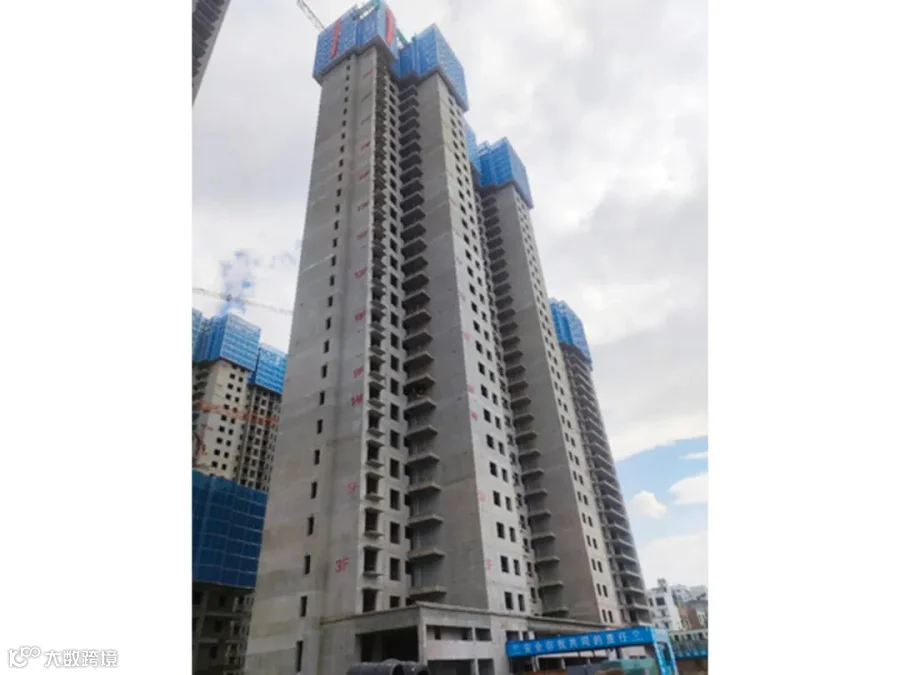

9#楼主体结构施工至29层,砌体施工至17层
10#楼主体结构施工至26层,砌体施工至14层
