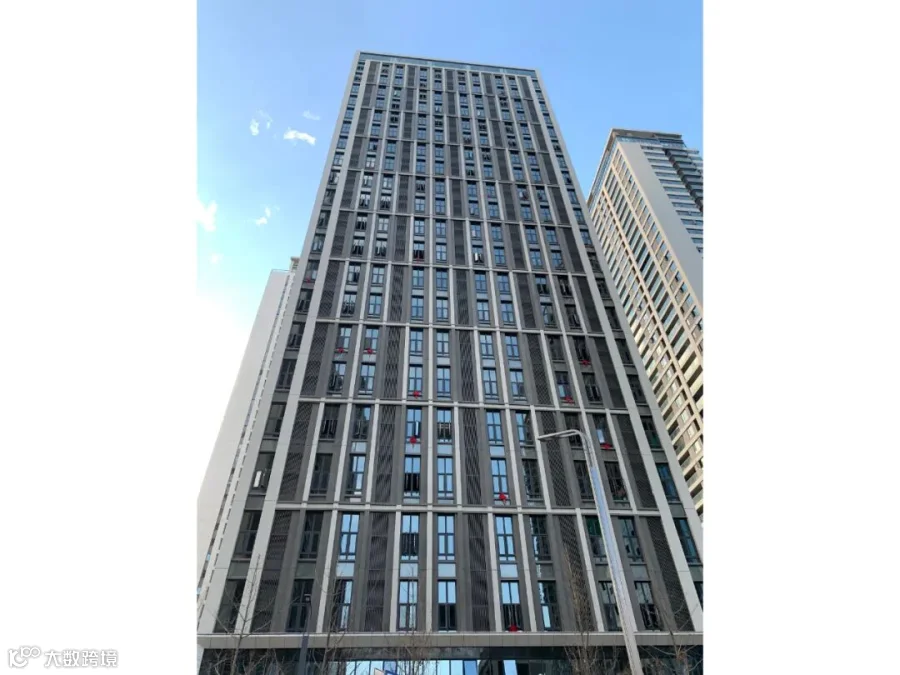

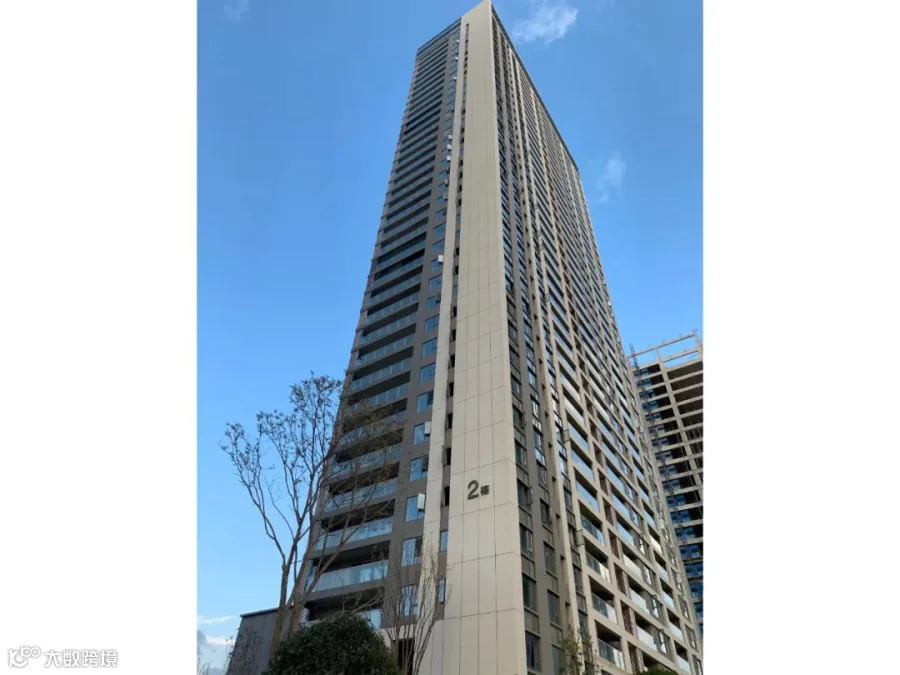

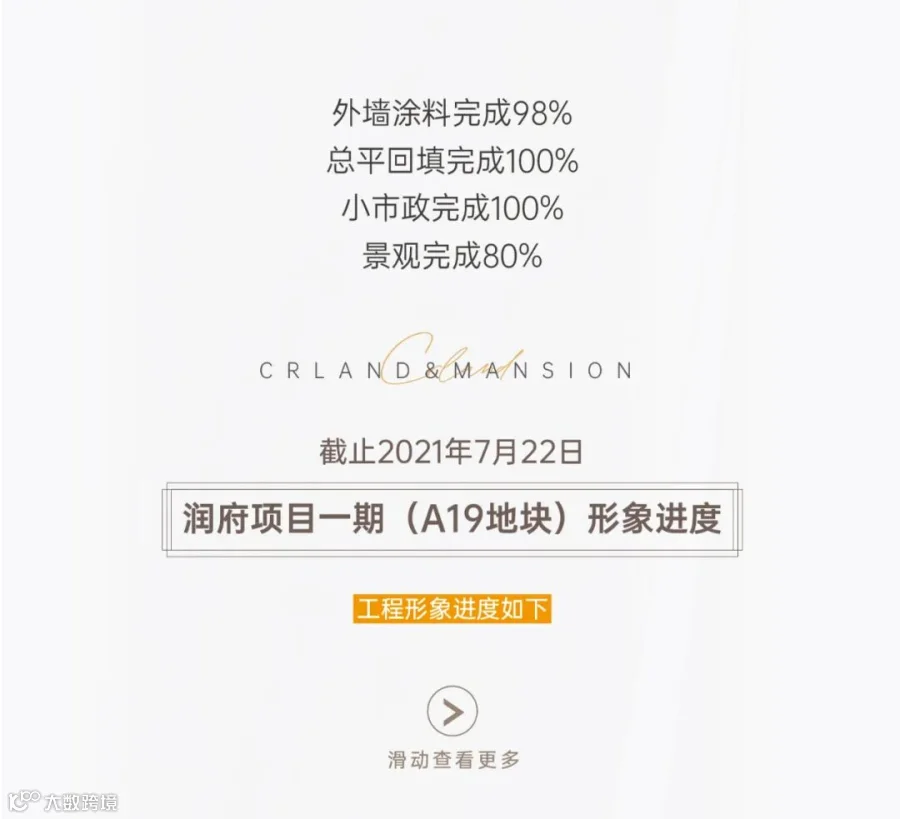

1#已交付。
2#天花整体完成98%,湿作业完成100%,安装类工程完成90%。

3#公寓交付已完成。

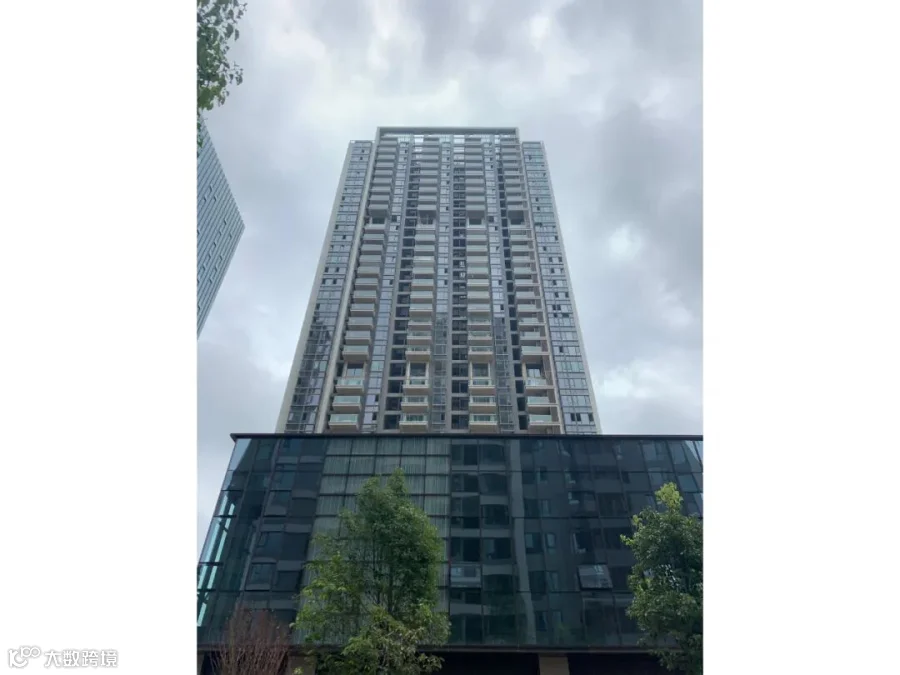

5#天花整体完成100%,湿作业完成100%,安装类工程完成95%。
6#天花整体完成85%,湿作业完成100%,安装类工程完成95%。

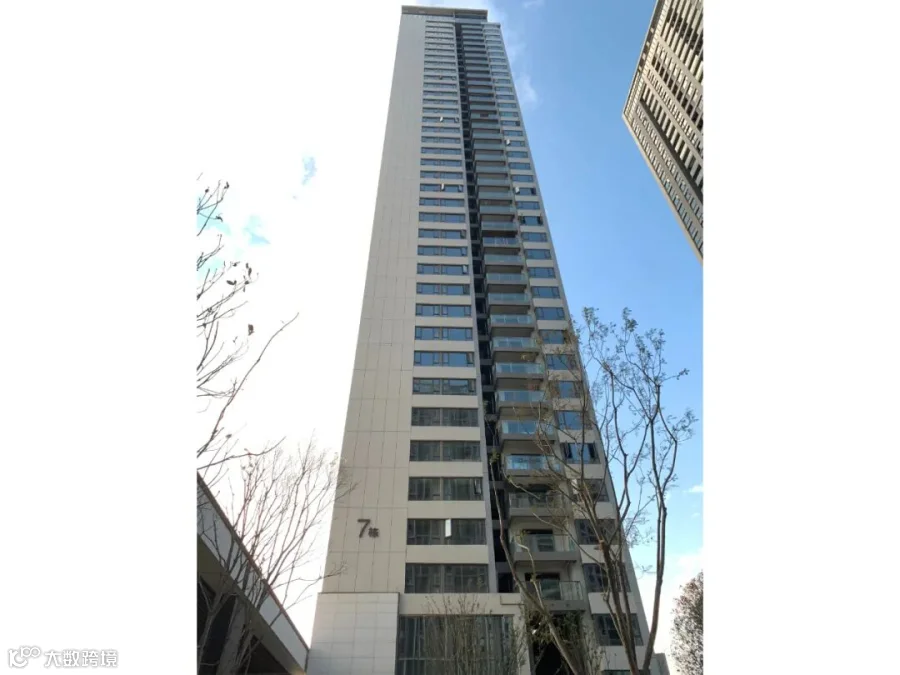

7#已交付。

左右滑动下方图片查看更多精彩

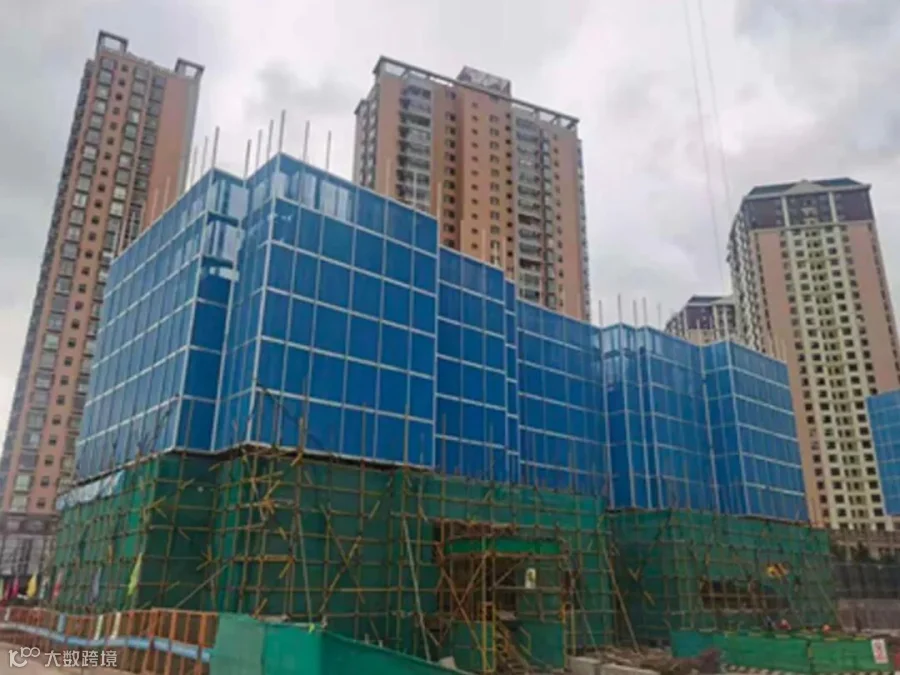

1#住宅楼砌筑抹灰完成。
2#写字楼砌筑完成,抹灰完成。

左右滑动下方图片查看更多精彩

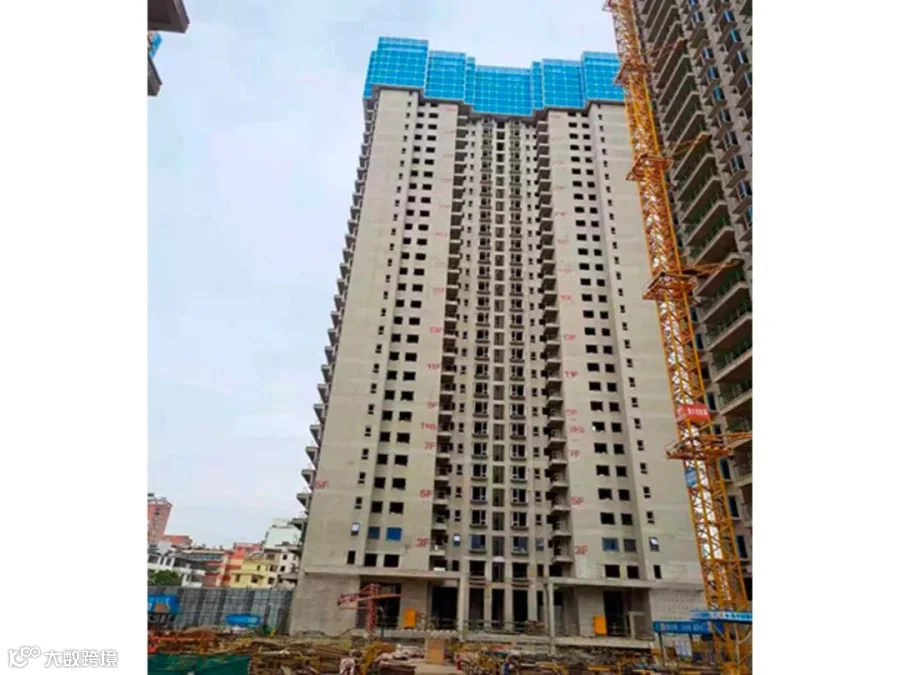

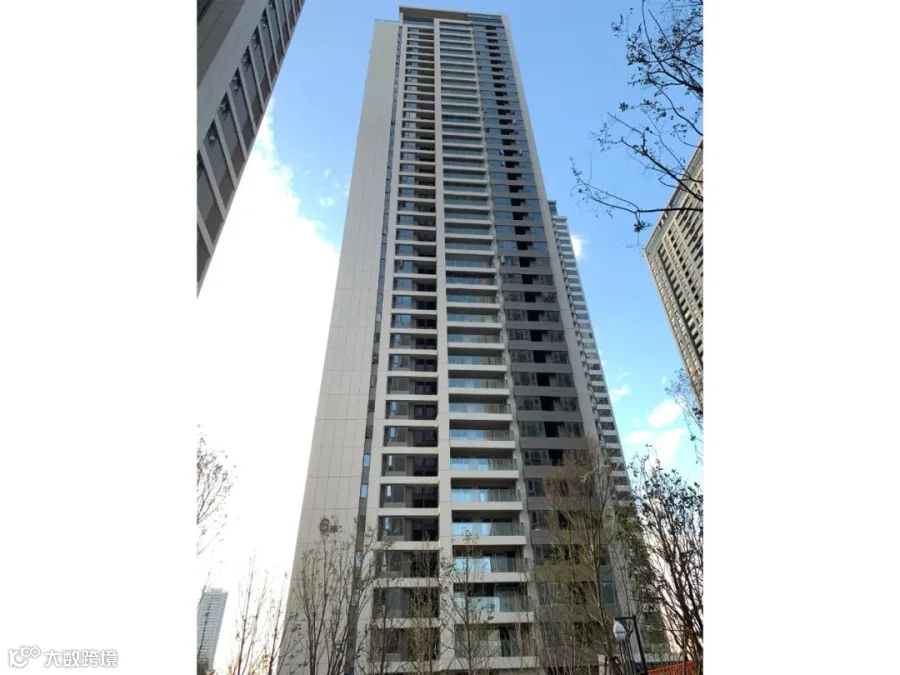

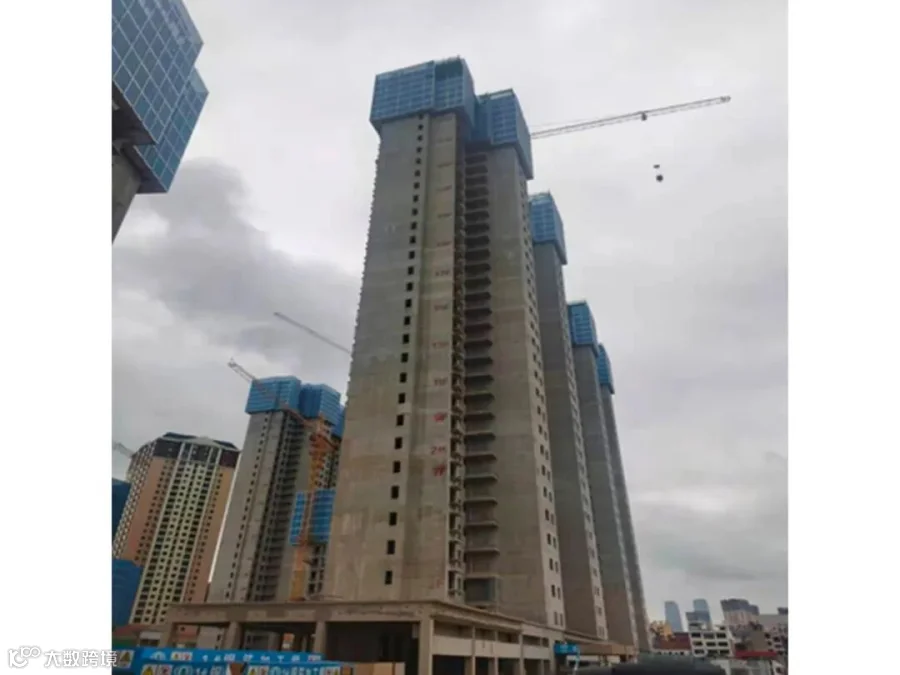

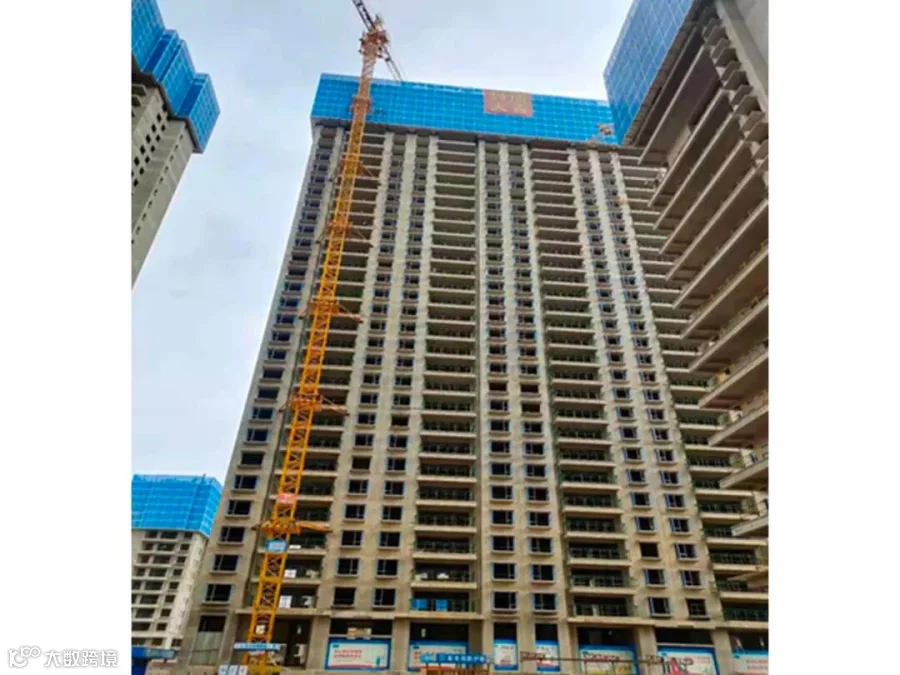

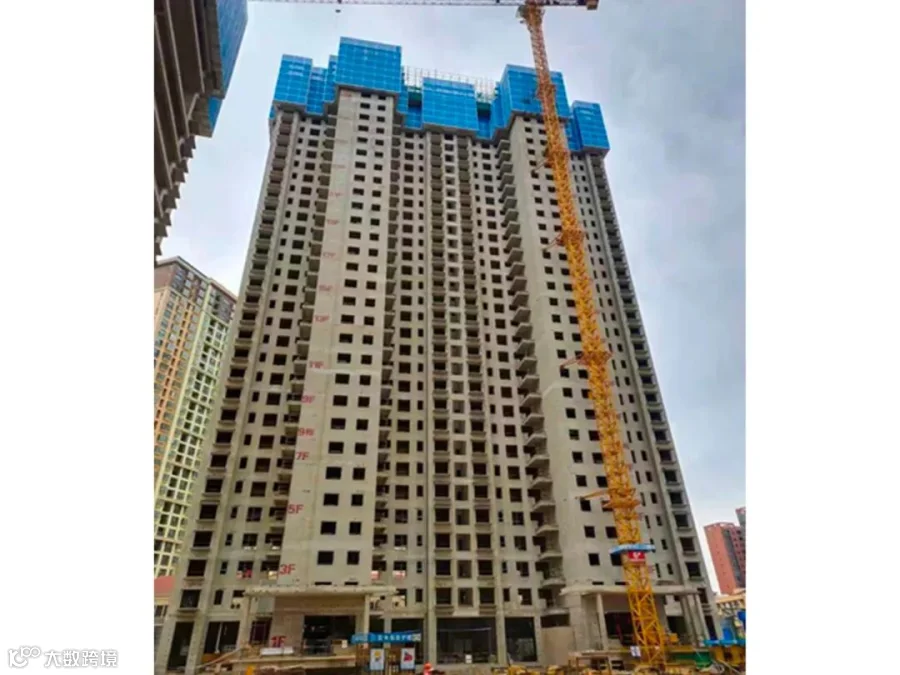

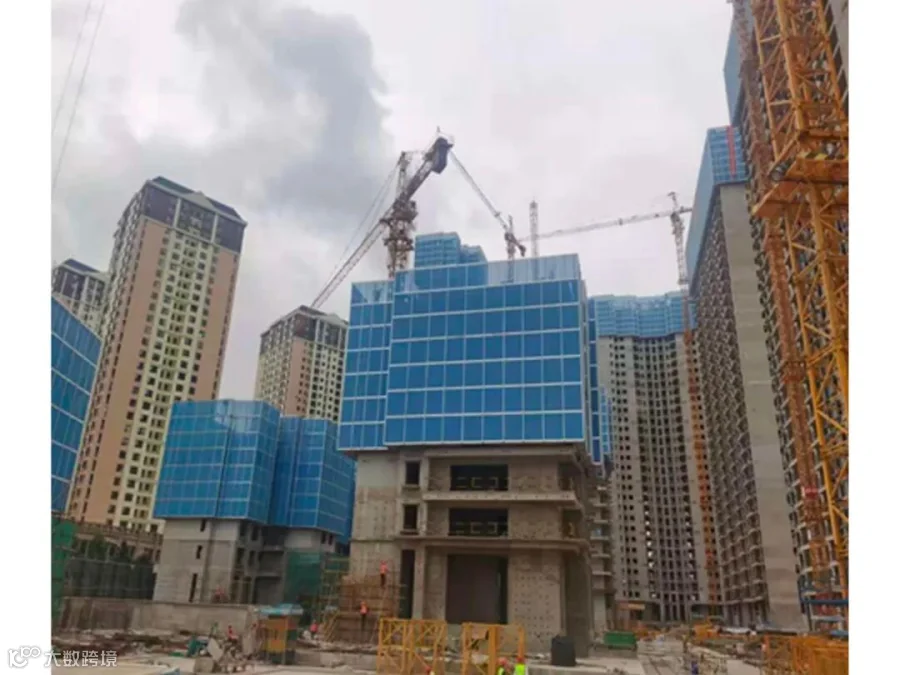

1#主体结构封顶,砌体施工至29层。
2#主体结构封顶(花架施工),砌体施工至29层。
3#主体结构施工至19层。
5#主体结构施工至7层。

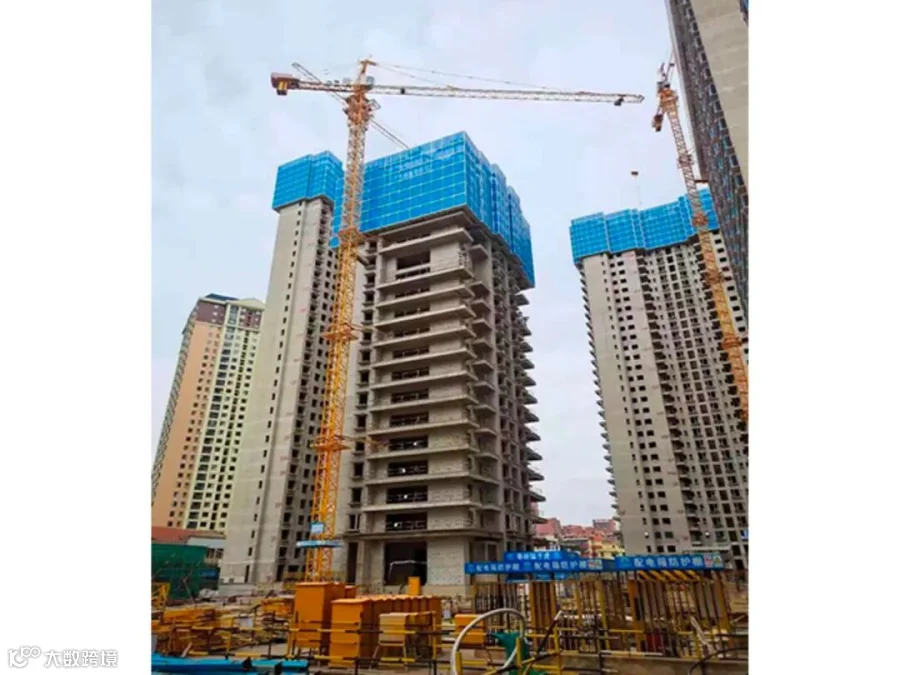

6#主体结构施工至15层。

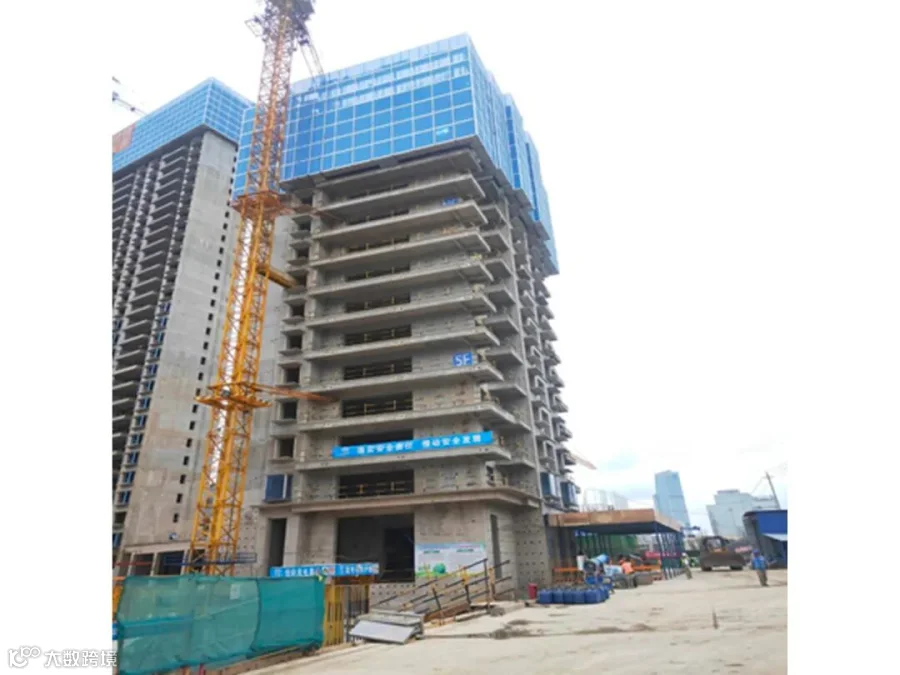

7#主体结构施工至5层。
左右滑动下方图片查看更多精彩

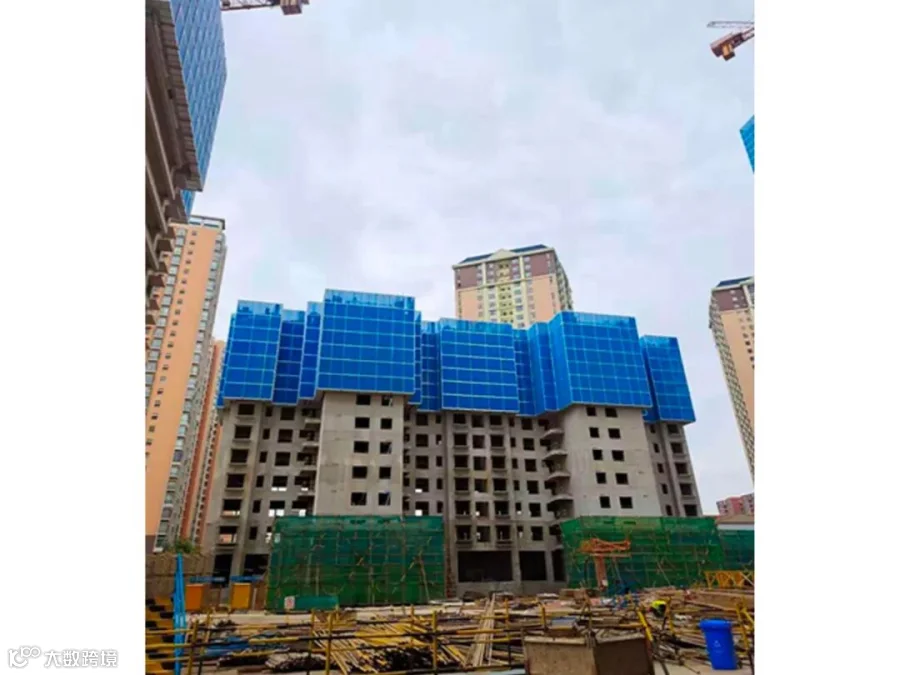

8#主体结构施工至11层。
9#主体结构封顶(花架施工),砌体施工至29层。
10#主体结构封顶(花架施工),砌体施工至26层。
