西安地铁14号线顺利实现全线“电通”

西安地铁14号线顺利实现全线“电通” 中交机电局第三工程分公司
2020-09-20
2

点击蓝字 关注我们


9月18日,随着最后一台变压器的带电冲击完成,西安地铁14号线顺利实现全线“电通”,为2021年全运会前通车运营及服务“十四运”创造了有利条件。

西安地铁14号线西起北客站(北广场),东至国际港务区贺韶村,全长13.7公里,均为地下线,途经未央区、浐灞生态区、国际港务区,设车站8座,其中换乘站3座。作为第十四届全运会重点交通配套工程,14号线建成后将成为连接机场和西安北站两大交通枢纽及奥体中心的快速通道,是西安轨道交通第三期建设规划项目中率先开建的第一条线路,对提升轨道交通网络通达性,保障第十四届全运会顺利召开和促进公共交通体系发展具有重要意义。

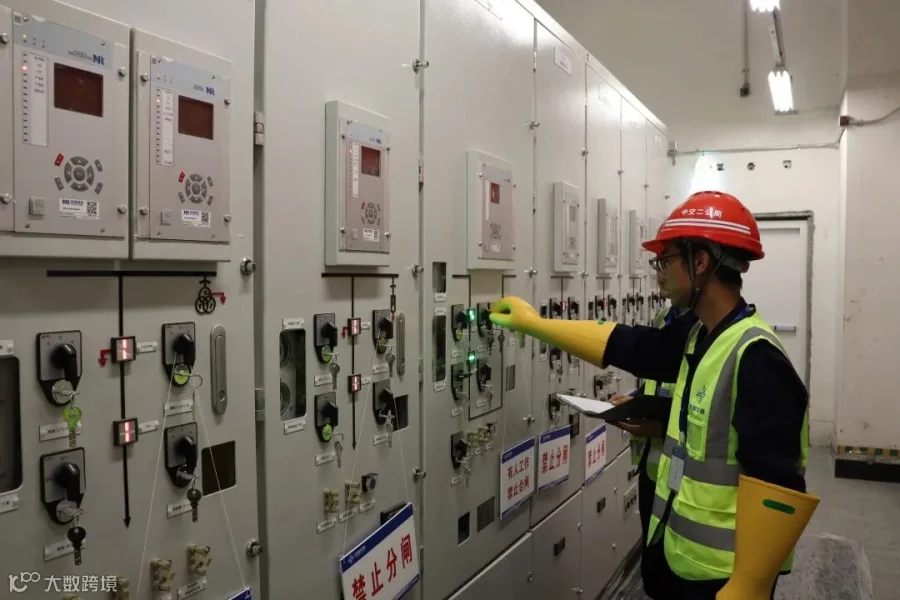

西安地铁14号线供电系统工程共有8座车站变电所,其中包含5座牵引降压混合变电所、3座降压变电所,共计安装电气设备257台,敷设高压电缆189公里、控制电缆115公里。面对疫情带来的不利影响,西安地铁机电项目统筹规划,合理安排人员投入,加强电力设备巡检,确保安全完成送电目标。

截至目前,项目已完成信号系统专业正线室内外设备安装及单项测试总工程量的95%,供电、通信、信号等系统工程完成总量的30%。“电通”节点的顺利实现,将进一步推动各系统设备专业的安装调试进度,为后续开展接触网热滑、信号动车调试、通信系统“三通”、综合联调等工作做好准备。

(西安项目 白凯
