“八点半走啊,你们几个车站的负责人,最后再梳理一遍孔洞问题,一会先去新兴路站”刚到办公室就听到传荣部长的声音,“要不要把其他问题也带上,今天一并给搂了”我们几个车站负责人问部长,“不用,一项一项来,一次提的问题多了土建记不住,又该耍滑头,这样专项解决效率高”虽然传荣部长是笑着说的,但是我能感觉到他心里的压力,便不再接话,认真的又梳理一遍问题。
在今年紧张的工期下,由于相关方的不作为,这已经是机电总承包组织的第3次现场协调会了,今天的主题是,针对现场夹层的孔洞和离壁沟孔洞的开孔问题,组织总体院设计、土建总包部和土建工区以及机电工区,现场确定开孔的责任主体以及时间。

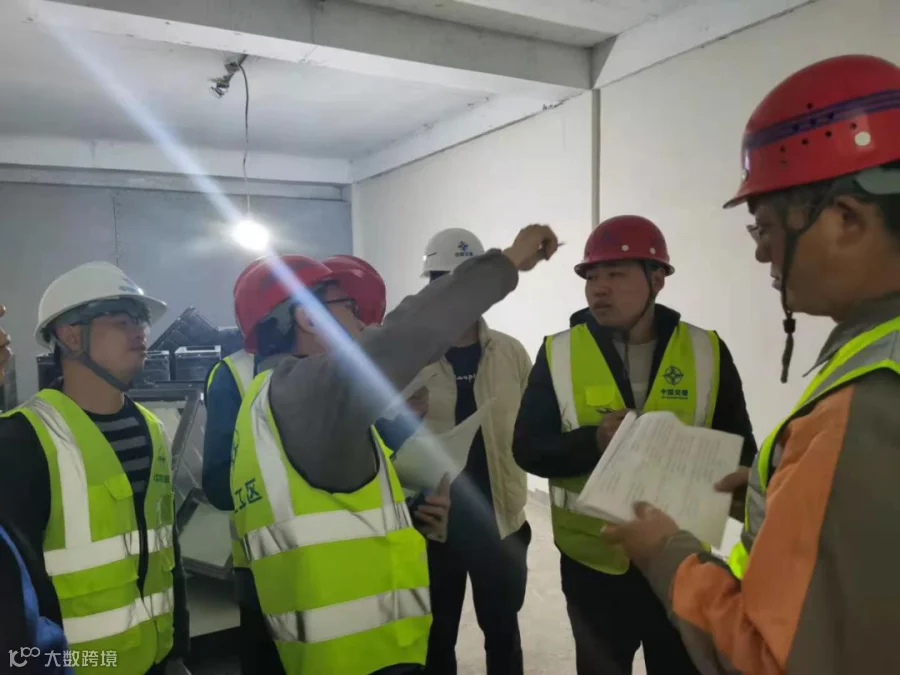

九点零五,各方人员陆续到达新兴路站,对车站影响机电安装的问题进行详细的介绍,把之前历次沟通的材料给各方进行查看,最终土建单位在事实面前,承认是因为自己前期工作的失误造成的问题,本着解决问题的原则,认真听取我们的建议,分析每个解决方法的可行性,当场定下问题的解决方案,低于200*200的孔洞由机电工区自行开设,超过的由土建工区安排专人开设孔洞,并且由我们机电总包部安排专人盯岗,确保各项问题在一周内全部得到解决,以免影响系统贯通。后续又分别对吴家路站、杭行路站两个车站的问题进行现场协调,这两个车站的问题与新兴路站大相径庭,解决方法的原则基本一致,均现场制定解决方案,各项问题专人盯守做到实时更新,实时汇报。
经过紧锣密鼓的协调,解决了新兴路站、吴家路站、杭行路站的问题共计26项,为避免其他车站或者以后再次出现此类问题,加大工作效率,在保障安全施工的前提下制定了‘谁的问题谁负责,小孔机电干,大孔土建来’的方式方法。为后续的现场施工提供了先行保障。
“回项目部吗”刚上车司机问道。

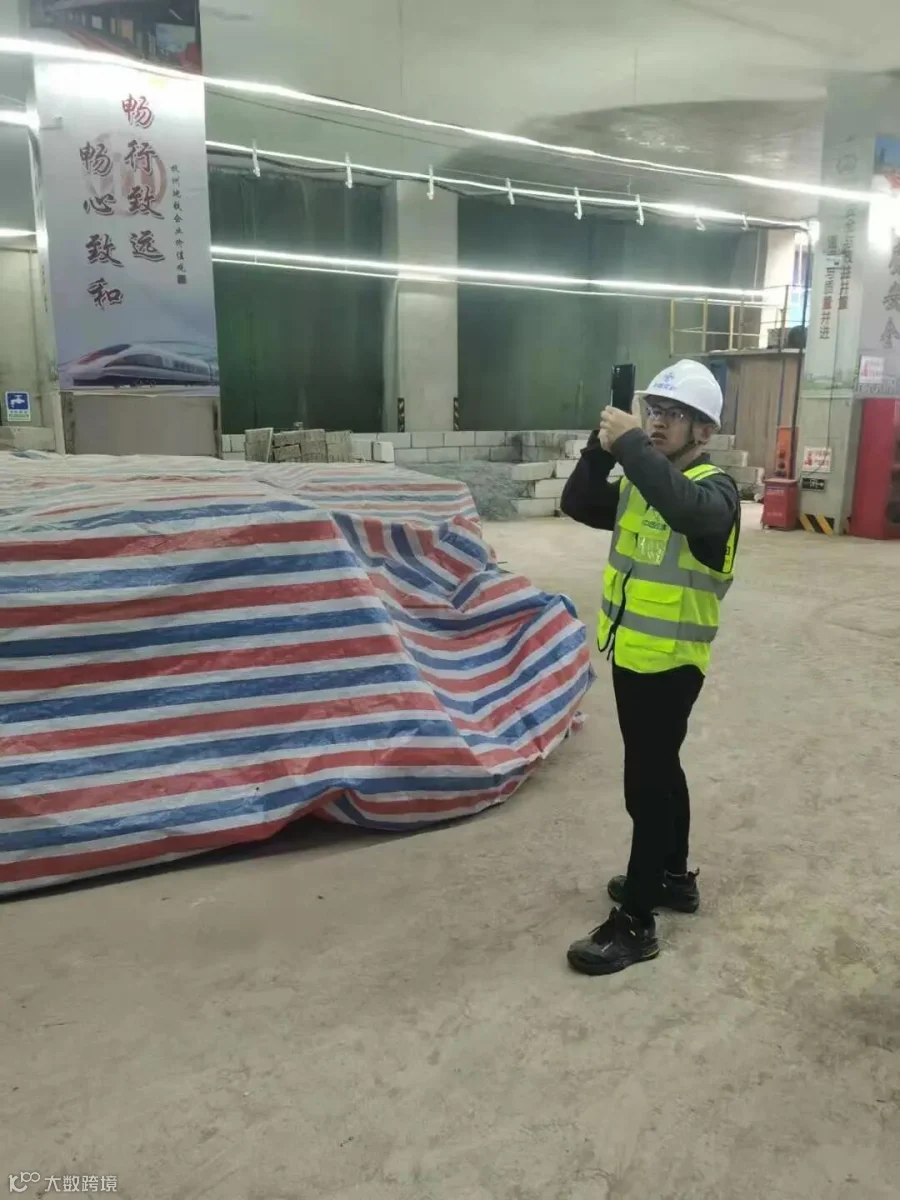

“现在才十一点还有点时间,再去祥园路看看站台的移交情况吧”
“今年我们的时间紧,任务重,我们工程部要辛苦一点了,等项目结束我请你们吃大餐”传荣部长说道
“没问题,我们这活估计估计啥时候能整完啊”司机看着传荣部长问道,“等到问题单上的问题都销完就该开通了,很快就能吃大餐的,哈哈”我们抢着回答道
......
你一言我一语的就到了祥园路站,下车时,我们收起嬉笑,严肃认真的进入车站。
我想,认真、积极、乐观,才是作为一名工程人的终极奥义吧。
