6月3日,凌晨的专车正开往成都地铁30号线弱电项目部,街边的路灯缓缓熄灭,冉冉升起的朝阳照射在几名身着蓝色中交工装的青年人脸上,这是成都弱电项目部的骨干传输网作业人员正在结束既有线施工的场景。当日,成都地铁30号线骨干传输网项目完成了所有传输节点的设备加电工作、光纤路径及衰耗测试的工作。
“我这边1310发-4dB的光,你那边看是否能收到光?如果收到的话,看一下衰耗是多少?”袁野在中环线网指挥中心对着电话说到。张卫民、兰天龙二人则各自在世纪城区域指挥中心、合江数据中心的中继段节点上等待接收信号。
听到电话里传出的声音,在合江数据中心的兰天龙立马回复到:“按照图纸我这边应该收到光,而且根据图纸上50km的距离,应该收到大概20dB左右的光衰,但是目前还未收到。”
袁野紧皱着眉头,思考片刻后想着“中环与合江相连需要经过7号线和18号线,他们连接的地方在火车南站,在火车南站光缆熔接错误的话会不会可能光会打到世纪城?”有了思路后,他马上联系在世纪城区域指挥中心的张卫民,“卫民哥,你用光功率计收一下光。”
“我这里收到-18dB的光”张卫民说。“但是我用OTDR测出来长度是27km,光衰和光缆长度两项数据证明光缆熔接错了。”袁野神色紧张,立马联系项目部领导,通过查阅比对图纸,三人分析得出结论“火车南站7号线与18号线连接的光缆熔接反了,导致左右线的光缆颠倒,需要在火车南站请点将熔接错误的光缆互换回来。”

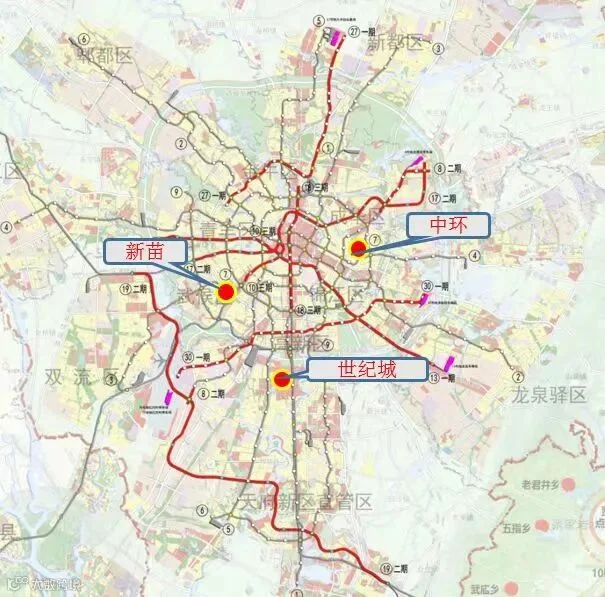

问题找到了,接下来就需要快速解决。经过项目部人员不懈的努力,夜以继日的请点、施工及测试,从位处于成都北边的红花堰数据中心到东边的中环线网指挥中心,再连接位处于南边“成都最大规模TOD天府新站”区域的合江数据中心,紧接着串起位处于成都轨道交通集团有限公司的世纪城区域指挥中心,最后连接新苗区域指挥中心,完成长达150km的光缆中继段测试后,终于在6月3日凌晨这天打通了所有的“光路”。成都地铁30号线弱电项目部的青年骨干们实现了以“光”的距离,丈量成都。
截止目前,骨干传输网已完成既有线区间、车站、控制中心的施工及改造,包括:既有线区间光缆敷设、既有换乘站光缆敷设及熔纤、既有车站熔纤、各传输节点设备安装、既有设备取电及光缆中继段测试等工作。成都地铁30号线弱电项目部始终以打造“中交机电”品牌为目标而努力奋斗,为实现公司高质量发展踔厉奋发、笃行不怠。
——成都地铁30号线项目 袁野
