肯尼亚时间3月15日,内马铁路电力系统项目部于内马铁路一期工程2号隧道出口DK47+500处开展的线路故障抢修工作喜获内马一期分指挥部绿牌奖励。

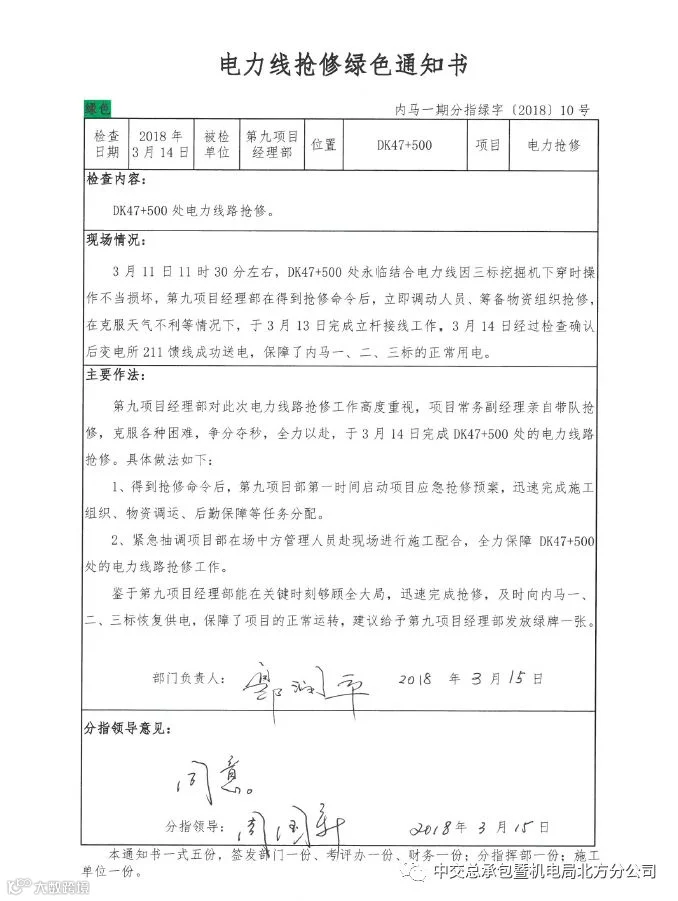

3月11日上午11时30分左右,内马铁路一期工程2号隧道出口DK47+500处的电力架空线路发生故障,包括4根电杆被拉断,5处金具报废,500米电力架空线路损坏,211馈线(DK74+600-DK34+200)停电。由于现阶段为内马铁路一期工程施工高峰期,各单位用电需求较大,电力抢修工作刻不容缓。

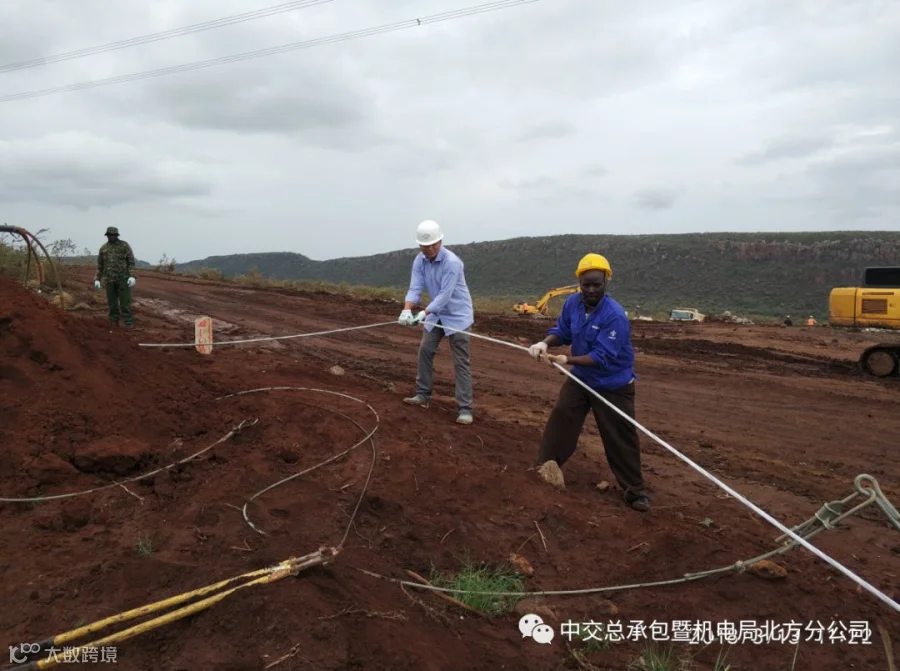

为保证内马铁路一期工程施工顺利进行,内马铁路电力系统项目部高度重视、反应迅速,由项目负责人亲自带队,提前筹备,周密部署,精心组织,开展线路故障抢修。项目部采取了多项应急保障措施,在短时间内调配了大量的人员、物资、机械等资源,迅速完成了施工组织、物资调运、后勤保障等工作。在抢修过程中,项目负责人严格要求现场做好施工安全防护工作,并带头进行电力线路敷设,大大增强了现场人员的施工热情与积极性。

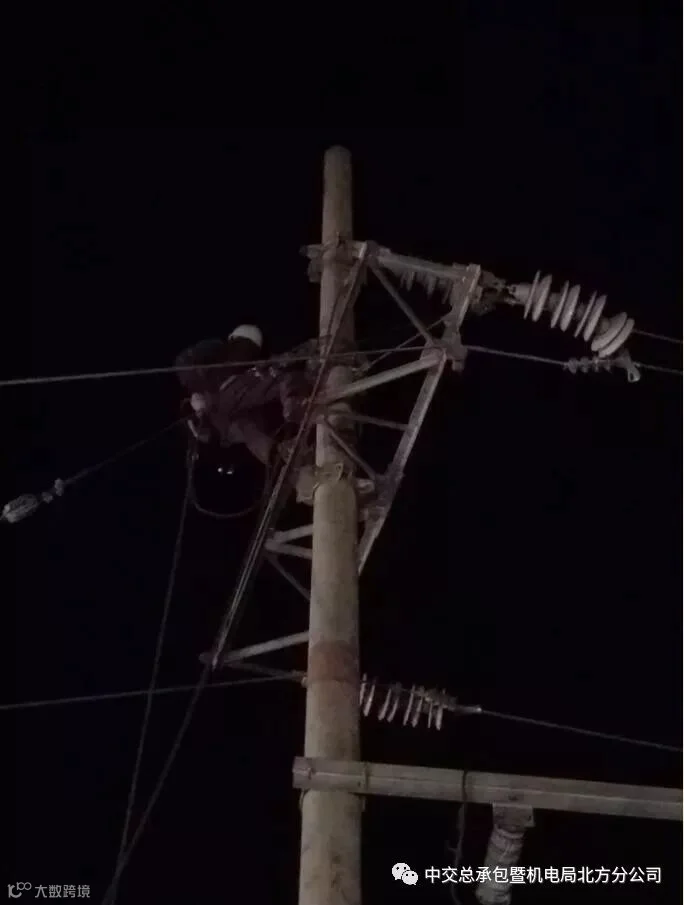

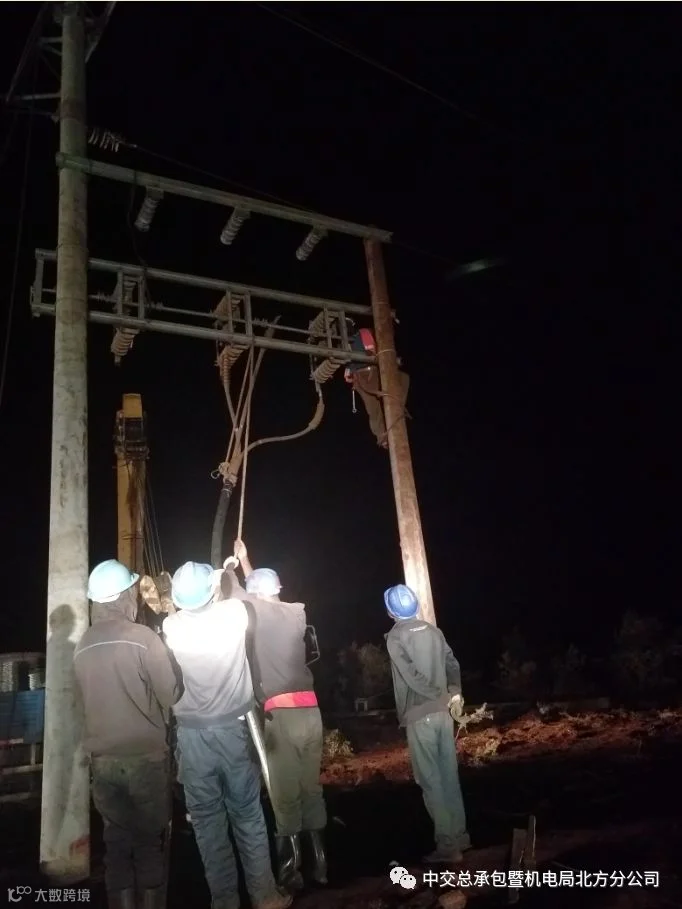

在项目负责人的现场指挥和各部门的密切配合下,项目部克服各种困难,争分夺秒、全力以赴,抢修耗时20小时,在3月13日晚间23时30分圆满完成了DK47+500处线路抢修工作。在3月14日经过现场检查确认后向变电所211馈线成功送电,保障了211馈线范围内各标段的生产生活用电需求。
抢修工作的圆满完成得到了总经理部和分指挥部的高度肯定。得到绿牌的消息也极大的鼓舞了项目员工的士气,振奋了精神。项目员工纷纷表示,在接下来的项目施工过程中,将再接再厉,做好施工工作,确保内马铁路电力系统项目高标准、高质量的完工。
