乌尉外电项目天山北段后峡至天山胜利隧道入口段成功送电

乌尉外电项目天山北段后峡至天山胜利隧道入口段成功送电 中交机电局第一工程公司
2020-06-29
2

点击上"蓝字"关注我们

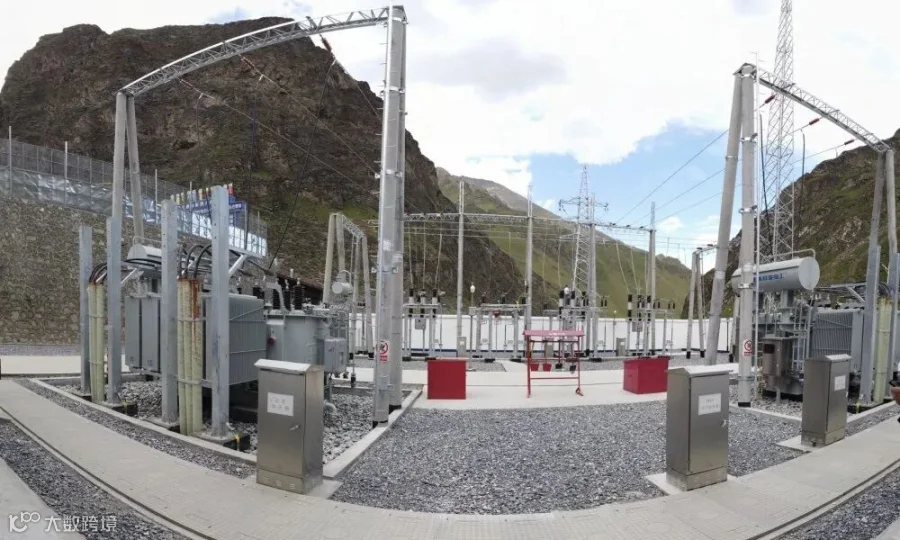

6月25日20点02分,新疆乌尉外电项目天山北段35KV输变电线路顺利完成与国网兰后线的接火,该线路成功带电。6月26日19点10分,35KV胜利隧道变电站2台主变压器成功带电。23点05分,站内20KV、10KV、0.4KV所有系统带电,进入空载运行期。目前,乌尉外电项目天山北段后峡至天山胜利隧道入口段35KV已成功送电。

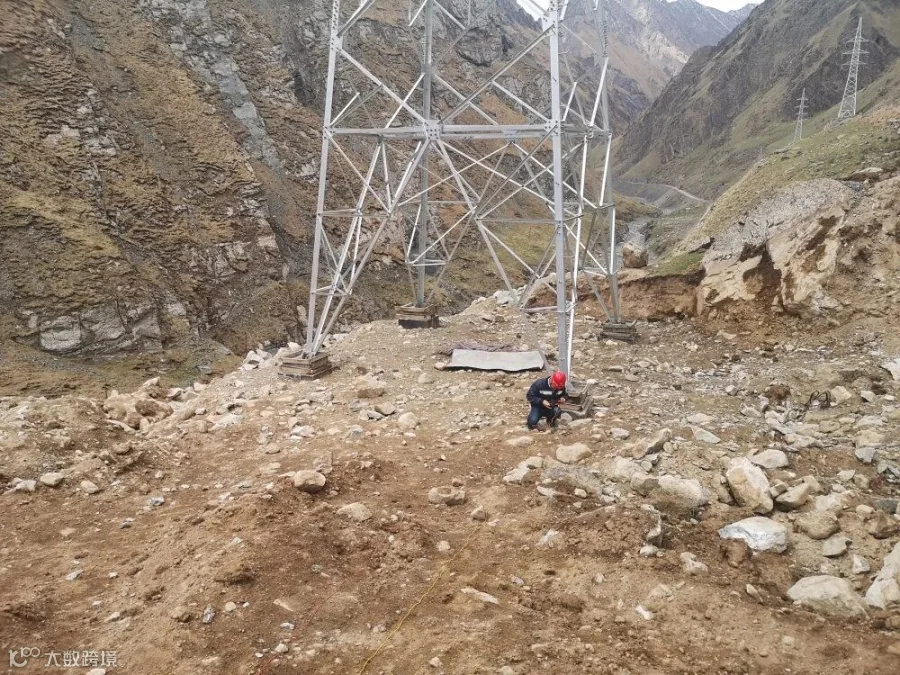

对于项目来说,每分每秒都变得尤为重要,送电期间正值端午节,为了完成送电,大家克服了诸多困难。送电期间出现新冠肺炎疫情反复,新疆地区也再度加强管控力度,很多设备厂家因为疫情无法按时到达现场,项目部经过反复沟通、多次协调,最终才能组织设备厂家技术人员赶往现场,参与了送电调试。由于项目位于天山高海拔山区内,地形险峻,道路狭窄,山体滑坡与落石时常造成道路阻断,同时线路铁塔位于崇山峻岭之间,很多设备往往只能通过马匹来运输





接火送电需要保持频繁密切的沟通联络,接火点与变电站冲击试验必须保持时时沟通,由于调压器之间需要依次按顺序冲击,而山里很多地方都没有手机信号,沟通又成了一大难题。1号调压器冲击完成以后需要通知距离2号调压器约3公里的驻扎人员,因为只有那个地方才有手机信号,需要即时联系的还要到高处通过对讲机通话。很多紧急的情况,往往需要人员开车马不停蹄地往返调压器之间来传递,山里道路崎岖,每次往返要需要一个多小时,而这样的往返一天可以达到四五次。像这样紧张繁忙的状态在大家看来已成为了常态,大家几乎每天在山里守加班到凌晨2、3点,直到确认没问题了才放心地从海拔3000米的山路摸黑下山。第二天一早又匆匆进山抢送电进度。他们总是顾不上好好吃饭,每天都是吃完一顿饭,下一顿饭的时间完全不知道到几点钟了,饿了就靠面包、饼干填填肚子

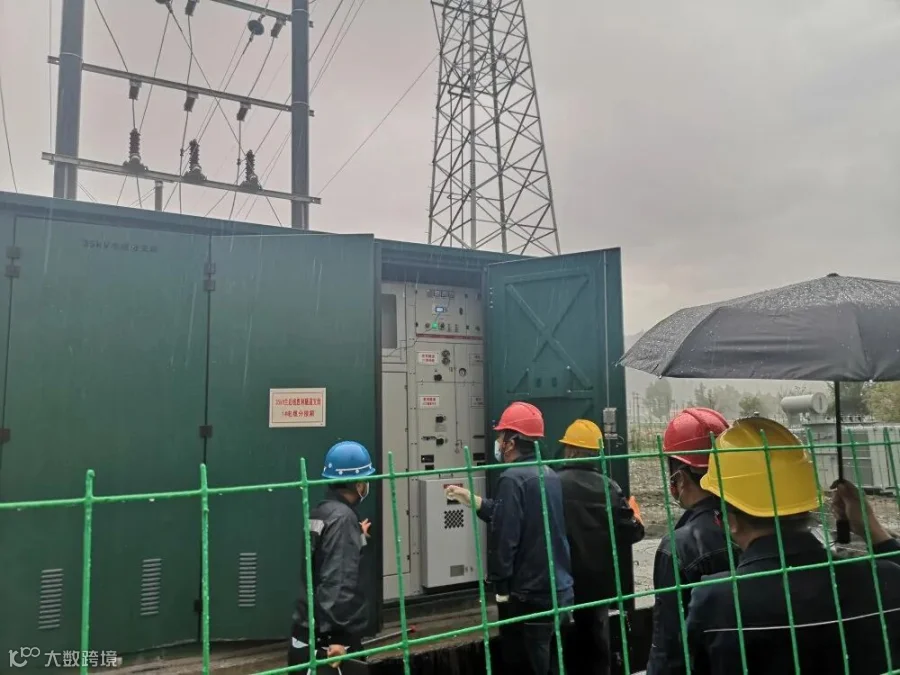

6月25日,在进行带电冲击试验时,一阵倾盆大雨突然袭来。山里温差极大,一场暴雨让原本30多度的气温骤降到了5度左右,大家都冷得瑟瑟发抖,衣服都湿透了,但此刻正是线路带电的关键时刻,每一个人都丝毫不敢松懈,冲击试验依然有条不紊地进行着。经过连续奋战,终于在6月26日23点05分,项目完成了站内20KV、10KV、0.4KV所有系统带电,保障了天山北段各土建施工单位的生产生活用电,满足了控制性工程天山胜利隧道TBM施工用电

来源 ▏乌尉外电项目

供稿 ▏ 万良聪

编辑 ▏钮娜    审核 ▏刘隽之
