12月3日,华容项目部六个翻车机漏斗超危大吊装作业圆满完成,本次漏斗吊装作业,采用双机抬吊翻转单机吊装的作业方式,为保证吊装作业安全,项目部严把危大工程“方案编审、专家论证、方案实施、工序验收”四个关口,切实落实“设备入场、班前喊话、安全交底、带班检查、旁站监督”等各项安全管理制度。现以本次超危大吊装作业为例,分享华容项目超危大工程安全管理经验。
一、对照规定,辨识认定
本次漏斗吊装单件重量37吨,采用双机抬吊翻转单机吊装的作业方式,根据《危险性较大的分部分项工程安全管理规定》(建办质〔2018〕31号)要求,认定为超危大工程。
二、方案编制,注重质量
技术人员熟悉相关资料,根据现场实际情况,提前对施工场地进行硬化,充分考虑吊点位置及承载能力,克服施工场地狭小等困难,合理安排起重机就位,并参考以往项目经验多次召开方案编制专题会议,汲取各方意见,确保了方案的可行性。
三、方案评审,严控程序
(1)内部审核:方案编制完成后,项目部召开方案研讨会,组织相关人员内部审核,并上报一公司、机电局进行审核,听取机电局和有关专家意见并及时修改,确保方案的可操作性,审核完成后报项目监理、业主审批。
(2)外部评审:监理审核完成后,聘请外部专家组织召开专家论证会,会后及时按专家的意见进行修改,修改后经专家组组长签字确认,上报公司审核备案,审批完成后方可实施。
四、过程管控,规范流程
(1)基础复测:进行基础数据测量3次,确保基础和标高满足安装要求,为本次吊装一次性安装到位提供基本保障。
(2)技术交底:总工程师、技术人员对全体管理人员及作业人员进行方案交底,留存签到表和影像资料。
(3)安全教育:安全监督人员对全员进行《吊装作业安全教育培训》,提升全员安全技能,增强全员安全意识。

(4)气象预报:项目部密切关注气象信息和天气变化,确保吊装过程中的天气情况符合作业要求。

(5)警示隔离:吊装作业前,组织召开生产调度会,确定吊装具体时间;对翻车机房施工现场和吊装区域进行全封闭,封闭区域拉设警戒带、设置吊装警示牌、使用安全警示锥桶等,并指定专人监护。
(6)施工准备:本次吊装准备工作从早晨6点开始,项目负责人,安全、技术主管工程师等人员提前到现场协调吊装准备工作。项目管理人员到场后,立即组织开展全员班前会,检查劳动保护用品佩戴情况,强调安全注意事项。专业工程师对全员进行再交底,严格落实方案要求,确保吊装一次成功。
(7)进场验收:吊车进场后,现场专业工程师组织监理、项目部人员对吊车状况、各限位装置、吊具、索具进行验收,保证各项参数与方案一致;对吊装人员作业证进行审查,确保人证合一。

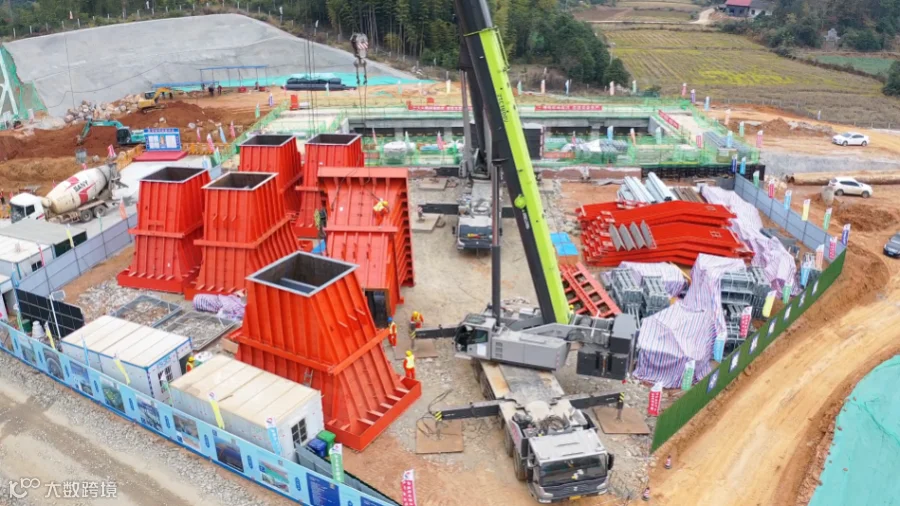

(8)协同吊装:两台吊车协同作业过程中严格执行吊装方案,严格服从指挥人员指挥,提前在漏斗基坑边缘设置安全“生命线”挂设点,提高人员操作安全性。试吊完成,检查无异常,现场信号指挥工征得项目负责人同意后开始正常吊装。整个吊装过程有序顺利进行,累计施工16小时,于中午10点前成功将最后一个漏斗吊装并固定。
本次超危大吊装作业,深刻吸取近期国内事故教训,全员切实增强做好岁末年初安全工作的紧迫感和责任感,吊装过程中公司领导高度重视,公司安全环保监督部部长亲临现场指导,项目领导班子及相关专业人员全程监控,安全人员全程旁站监督,为本次超危大吊装作业圆满完成提供了安全保障。
