黄骅续建机电预留项目BZ栈桥、BH栈桥多处涉及大型吊装作业,大多采用非常规(双机抬吊)作业方式,单跨栈桥重量大、跨度大、吊装区域受限,属于危大和超危大作业。黄骅续建项目经过不断探索,完善流程,现以BH3/4-6皮带机栈桥超危大吊装作业为例,分享黄骅续建机电预留项目超危大工程安全管理经验。
1.辨识认定
本次吊装钢结构栈桥长70m,单件重量141.18KN,使用双机抬吊,根据《危险性较大的分部分项工程安全管理规定》(建办质〔2018〕31号)要求,采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程确定为超危大工程。
2.方案编制
技术人员熟悉相关资料,进行实地考察,地质条件勘测,掌握本工程区域内的地质、气象条件及暗挖、暗埋工程的相关信息,并召开方案编制专题会议,充分考虑吊点位置及承载能力,汲取各方意见,避免方案与现场实际情况冲突。
3.方案评审
内部审核:方案编制完成后,召开方案研讨会,组织相关人员内部审核,并上报公司、机电局进行审核,听取机电局和有关专家意见并及时修改,确保各方认可方案内容。审核完成后报监理、业主审批。
外部评审:监理审核完成后,聘请外部专家组织召开专家论证会。专家论证会后及时按专家的意见进行修改,修改后专家组组长签字确认,再次上报公司审核并备案。履行签字手续,审批完成后方可实施。
4.过程管控
(1)基础复测:确保基础和标高满足安装要求,进行基础数据测量多达10余次,为本次吊装一次性安装到位提供基本保障。
(2)技术交底:总工程师、技术人员对全体管理人员及作业人员进行方案交底,留存签到表和影像资料,保证全员交底到位。
(3)安全教育:安全监督人员组织对全员进行吊装作业安全教育培训。通过针对性的安全教育培训提升全员安全技能,增强安全意识。

(4)气象预报:为保证吊装作业顺利进行。协调业主单位为我方提供从气象服务中心购买的精准气象报告,保证吊装过程中的天气情况符合吊装要求。

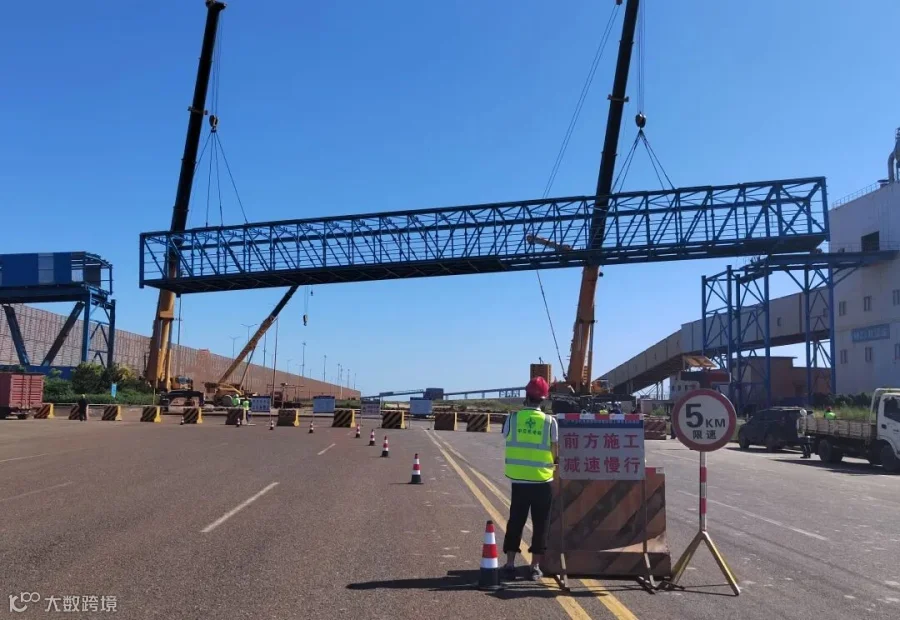

(5)警示隔离:吊装作业前组织召开生产调度会,确定吊装具体时间,同时业主单位协调叉车、隔离墩协助我方对疏港路及吊装区域进行全封闭,在封闭区域50米前方设置警示灯、张贴反光贴、使用安全警示锥桶等,形成导向车道,指定专人负责监护。
(6)施工准备:本次吊装准备工作从凌晨4点开始,项目负责人、安全、技术、主管工程师等人员凌晨3点赶往现场协调吊装准备工作。项目管理人员到场后立即组织全员开展班前会,检查劳动保护用品佩戴情况,强调安全注意事项,做到警钟长鸣。专业工程师对全员进行再交底,严格落实方案要求,确保吊装一次成功。

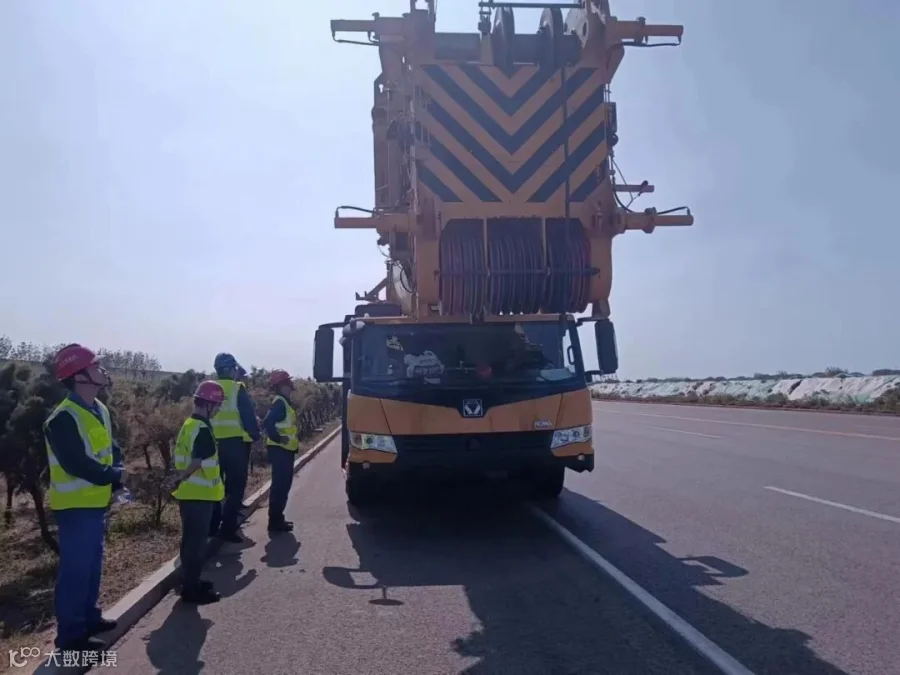

(7)进场验收:吊车进场后现场专业工程师组织监理、项目部人员对吊车状况,各限位装置、吊具和索具进行验收,保证各项参数与方案一致。

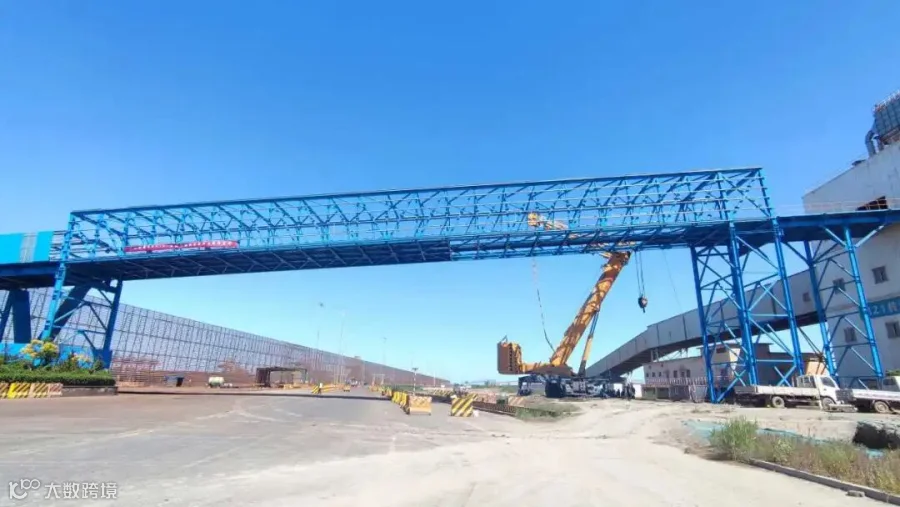

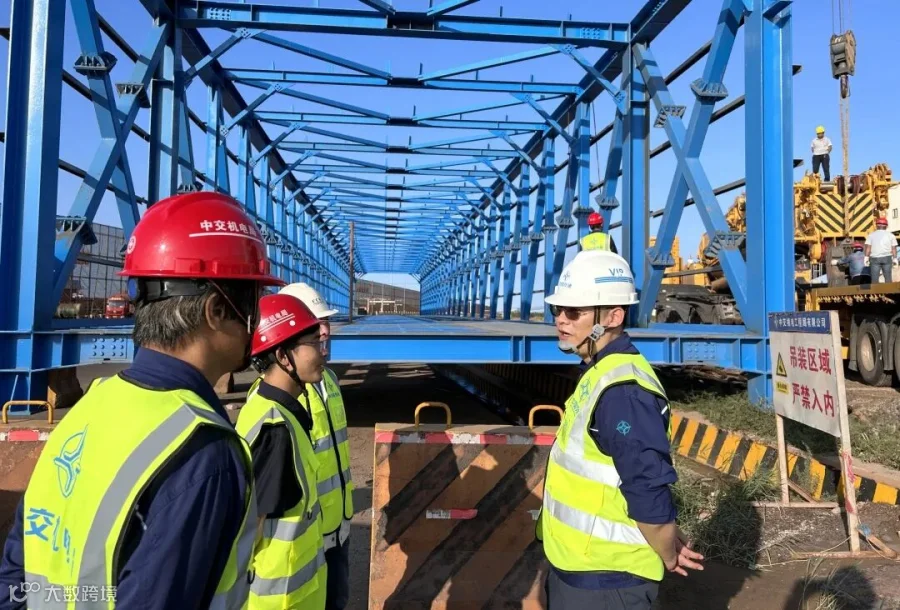

(8)协同吊装:吊装过程中严格执行吊装方案,项目技术人员全程做好技术支持,多台吊车协同作业,严格服从指挥人员指挥,确保沟通畅通。试吊完成,检查无异常,现场信号指挥工征得项目负责人同意后开始正常吊装。整个吊装过程有序顺利进行,于中午12点前成功吊装并固定,比计划时间缩短2小时,六个支座,24个螺栓孔完全吻合,这在大型钢结构吊装作业中实属少见。
吊装过程中公司领导高度重视,公司党委副书记、总经理和公司相关部门领导亲临现场指导,项目领导班子及相关专业人员全程监控,安全人员全程旁站监督,为本次超危大吊装作业圆满完成提供了安全保障。
