【安全管理】北海项目超危大工程实施记录

【安全管理】北海项目超危大工程实施记录 中交机电局第一工程公司
2024-03-16
0

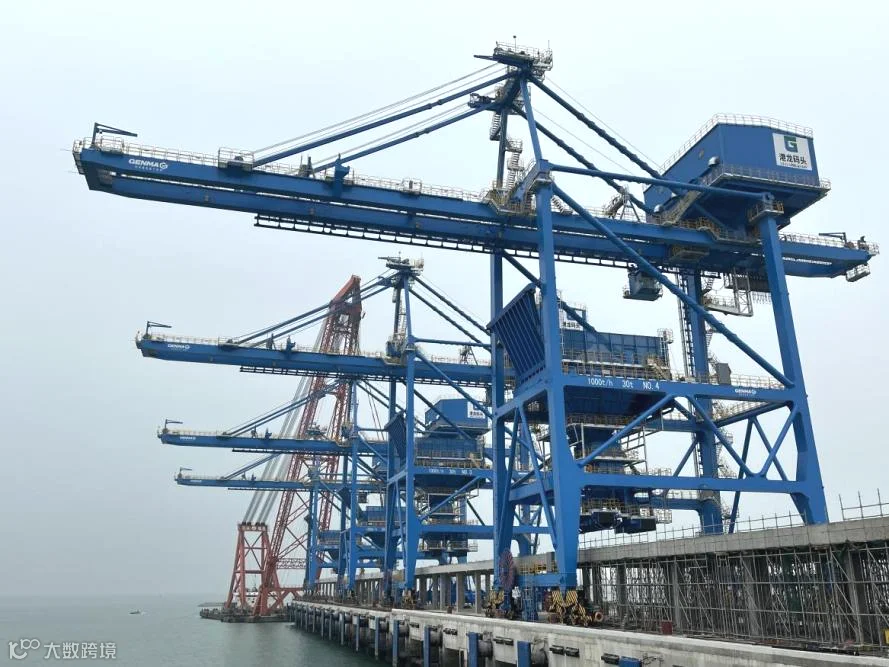

 3月8日,随着1#卸船机上、下部结构顺利合拢,北海项目4台卸船机8组结构超危大吊装上岸任务圆满完成。本次卸船机吊装上岸采用1100吨浮吊进行卸船和吊装安装作业,为保障吊装作业安全,项目部严把危大工程“方案编审、专家论证、过程管控、工序验收”四个关口,切实落实“设备验收、班前喊话、安全交底、带班检查、旁站监督”等各项安全举措。现以本次超危大吊装作业为例,分享北海项目超危大工程安全管理经验。

一、对照规定,辨识认定

卸船机分为上部结构和下部结构两部分,上部结构外形尺寸为:89m(L)×23m(B)×22m(H),重480吨;下部结构外形尺寸为:38m(L)×34.5m(B)×28.1m(H),重510吨。上部结构和下部结构均使用1台1100吨浮吊进行卸船和吊装安装,根据《危险性较大的分部分项工程安全管理规定》(建办质〔2018〕31号规定),本次吊装属于采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程,同时,也属于起重量300kN以上的起重机械安装,故认定为超危大工程。

二、结合实际,编制方案

项目部技术人员熟悉相关资料,进行实地考察,掌握码头布置及潮汐、水位等相关信息,并召开方案编制专题会,充分考虑码头现有条件,汲取各方意见,确保方案的可行性。

三、方案评审,完善手续

1.内部审核:方案编制完成后,项目部召开方案研讨会,组织相关人员内部审核,并上报公司、机电局进行审核,听取上级单位和有关专家的意见和建议,根据相关要求及时进行修改和完善,确保方案的可靠性。

2.外部审核:内部审核完成后,聘请5名外部专家组织召开专家论证会,并按照专家意见和建议进行修改和完善,得到专家认可后,签字确认,并上报公司和业主审核备案,审批完成后方可实施。

四、过程监管,强化落实

1.组织方案技术交底:总工程师、技术人员对全体管理人员及作业人员进行方案交底,详细讲解方案内容及相关安全注意事项,解答相关人员存在的疑问,并留存签到表和影像资料。

2.开展专项安全培训:安全环保监督部组织对全体作业人员进行专项安全培训,结合专项方案强调吊装作业、登高作业等工序的安全注意事项。

3.严格机械设备进场验收:提前审核需进场的船舶、汽车吊及人员证件,并查验相关证件的真实性和有效性,进场后,及时核对,做好进场验收。

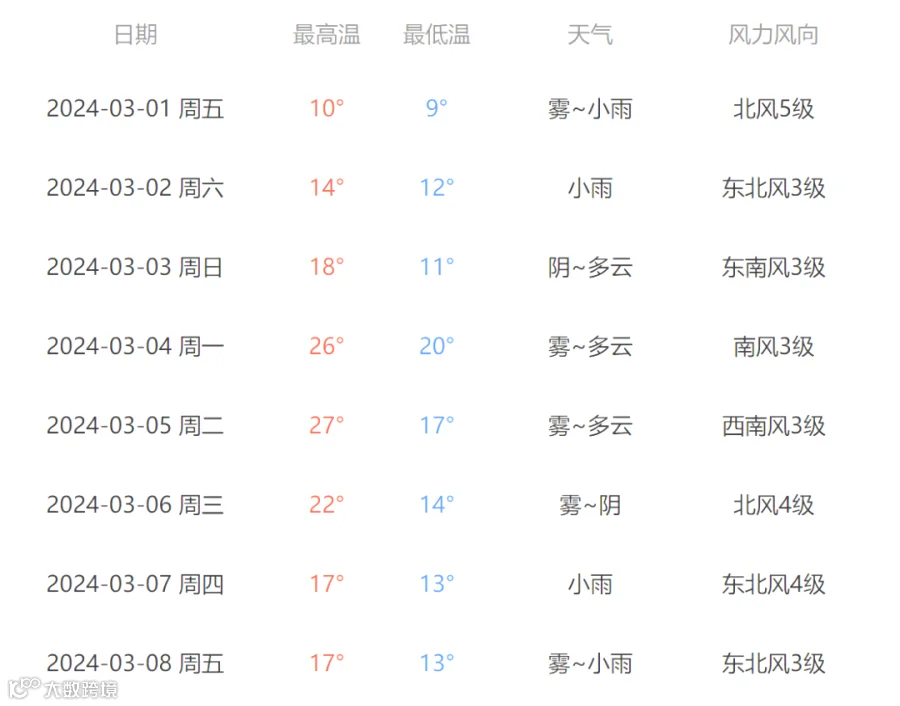

4.关注气象预报:项目部密切关注天气预报和气象变化,结合天气情况,合理安排工序和起吊时间

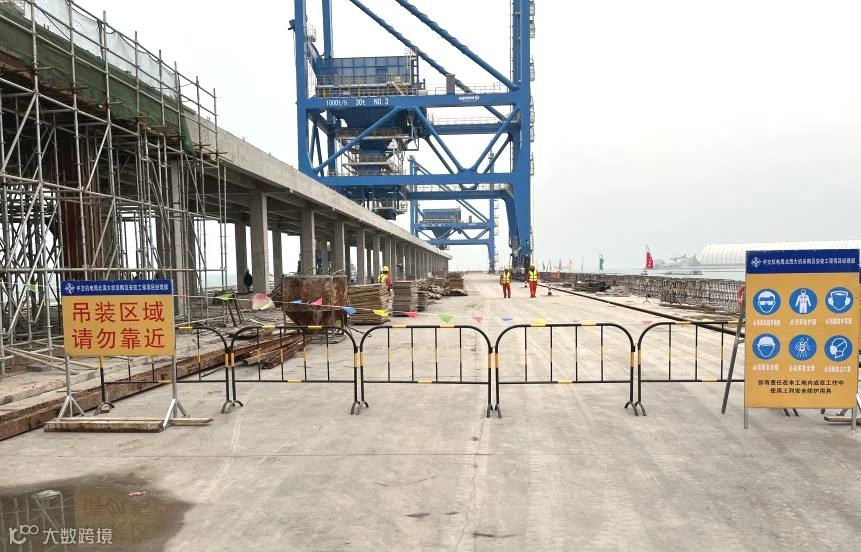

5.警示隔离:吊装作业前,及时告知土建施工单位做好避让,同时,对码头前沿吊装区域进行全封闭隔离,设置吊装作业警示牌,并指定专人监护。

6.班前喊话:起吊前,组织作业人员召开班前动员会,再次明确人员分工,强调安全注意事项。

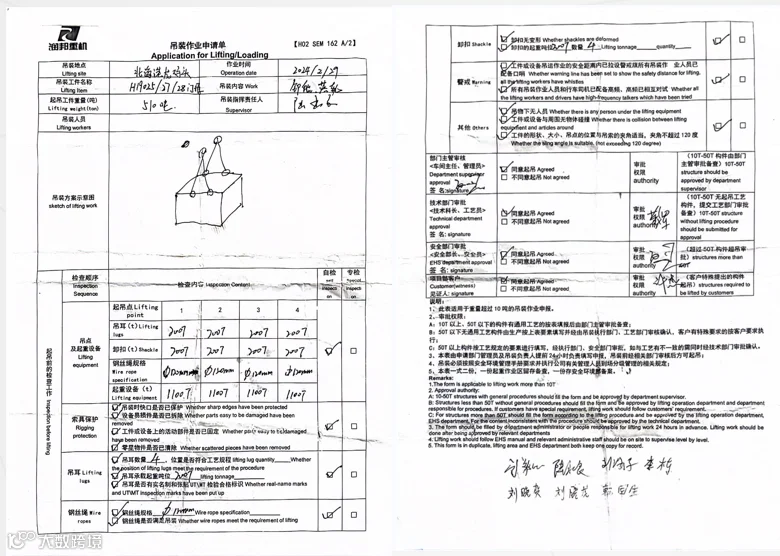

7.吊装前复查:现场负责人结合吊装作业申请单逐项检查吊索具、钢丝绳、警戒等安全措施落实情况,确认完毕后,签字确认,随后通知作业人员撤离至安全位置待命。

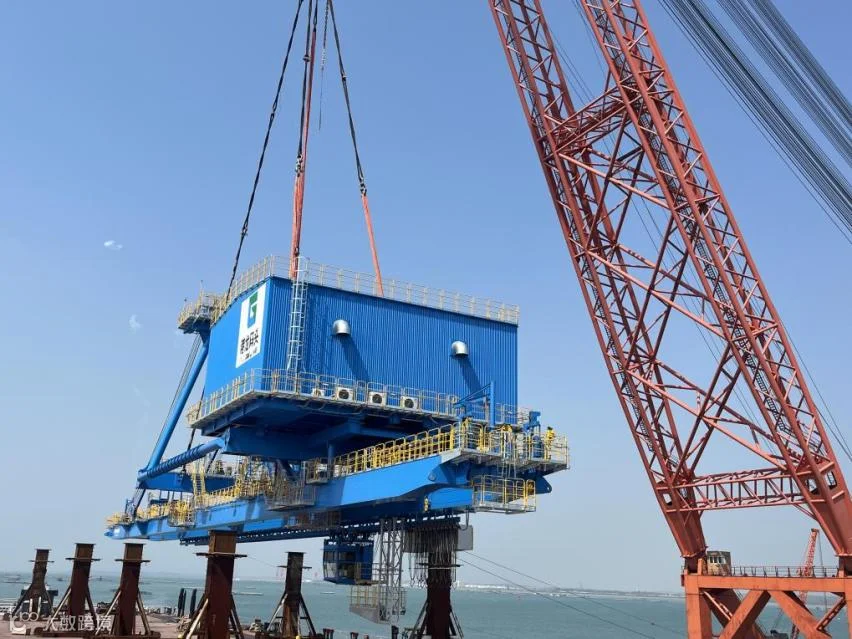

8.试吊:设备起吊离开表面300mm时,停止起吊,禁置5分钟,无异常情况后,起吊至预定高度,通过调整锚缆长短和方向来调整浮吊位移至指定位置。吊运过程由浮吊总指挥统一协调和指挥。

9.就位加固:设备就位后,及时通过地锚、系缆柱等进行加固。

本次超危大吊装作业历时8天,机电局和公司领导高度重视,局安全环保监督部副总经理崔新明亲临现场指导,公司安全环保监督部负责人、项目负责人及专业人员全程监控,安全管理人员全程旁站监督,为本次超危大吊装作业圆满完成提供了安全保障。
