4月27日,中国水电四局水电市场再获重大突破:分别中标金沙江白鹤滩水电站左岸大坝土建及金属结构安装工程和缆机运行工程。

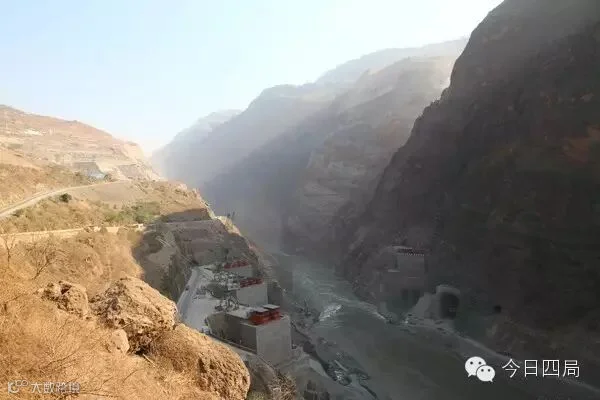

白鹤滩水电站坝址

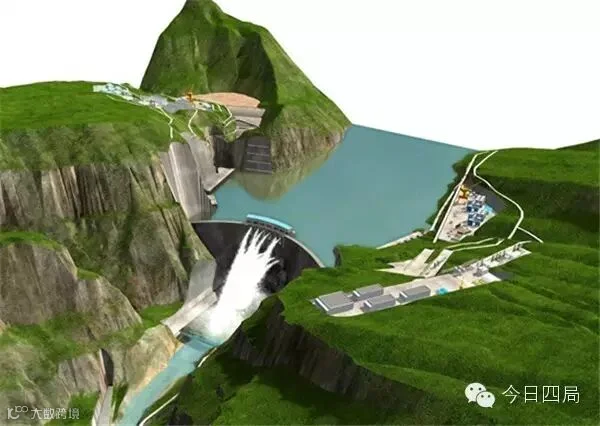

白鹤滩水电站示意图
左岸大坝土建及金属结构安装工程主要包括:左岸大坝工程、水垫塘工程(左岸部分)、钢衬制作和安装工程、闸门及启闭机安装工程、机电设备及埋件安装工程、消防设备及埋件安装工程、大坝混凝土生产系统建设及运行管理等;主要工程量约为:土石方明挖99.59立方米,混凝土浇筑462.65万立方米,钢筋6.05万吨,帷幕灌浆20.59万米,固结灌浆30.69万米,接缝灌浆20.16万平方米。
缆机运行工程主要包括:7台30吨平移式缆机的布置、运行、维护及拆除等。
左岸大坝土建及金属结构安装工程计划于2016年5月1日开工(暂定),计划于2022年6月30日完工,工期:74个月;缆机运行工程计划于2022年12月31日完工。

金沙江水电基地是我国十三个水电基地中最大的一个,是“西电东送”的重要能源基地。目前,已建成的溪洛渡、向家坝水电站中国水电四局均以主力参与。

白鹤滩水电站示意图
从20世纪50年代开始,水利部长江水利委员会、中国电建集团昆明勘测设计研究院、成都勘测设计研究院及中国科学院等单位就对金沙江流域开发进行了大量勘测、规划和设计。2012年,水利部长江委完成的《长江流域综合规划(2012~2030年)》获国务院批复,该规划将白鹤滩水电站列为近期开发工程。

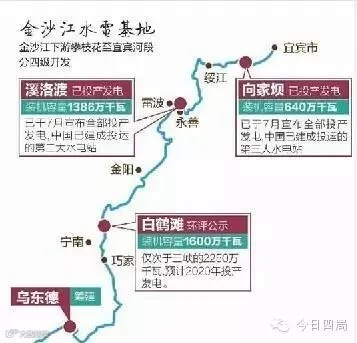

根据规划,金沙江下游攀枝花(微博)至宜宾河段分四级开发,即乌东德、白鹤滩、溪洛渡、向家坝四个梯级,其中装机容量1386万千瓦的溪洛渡和640万千瓦的向家坝水电站机组,已于2014年7月4日宣布全部投产发电,二者分别成为中国已建成投运的第二大和第三大水电站,两座电站总投产装机达2026万千瓦,多年平均发电量880亿千瓦时,相当于又投产一座三峡电站。而正在推进中的白鹤滩水电站装机容量1600万千瓦,超过溪洛渡的1386万千瓦,仅次于三峡的2250万千瓦。

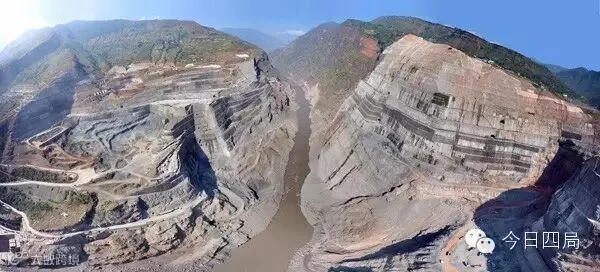

白鹤滩水电站坝肩开挖
白鹤滩水电站建成后不仅可以提供巨大的能源,还在生态保护上具有重要的作用。根据环评报告书,白鹤滩水电站保证发电550万千瓦,多年平均发电量640.95亿千瓦时,送电华中、华东地区,每年可节约原煤约2700万吨,相当于少建近7座年产400万吨的大型煤矿,按100年计算共可节约原煤约27亿吨,可缓解煤炭运输压力,减轻中、东部地区的环境污染。
白鹤滩水库可使下游宜宾市的防洪能力提高至基本达到100年一遇,同时提高泸州、重庆等城市的防洪能力,配合三峡水库承担长江中下游防洪任务。
作者:郑 鑫
