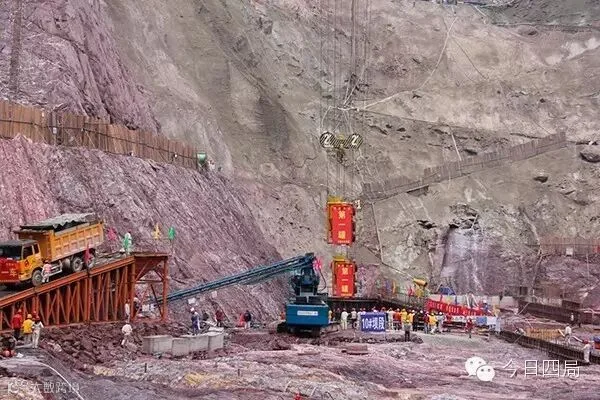

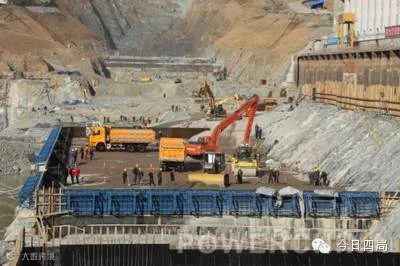

        4月12日,随着河床10~11号坝段仓号内最后一罐混凝土顺利入仓,由中国水电四局承建的世界在建的最高碾压混凝土重力坝——黄登水电站主坝混凝土浇筑顺利突破100万立方米大关。

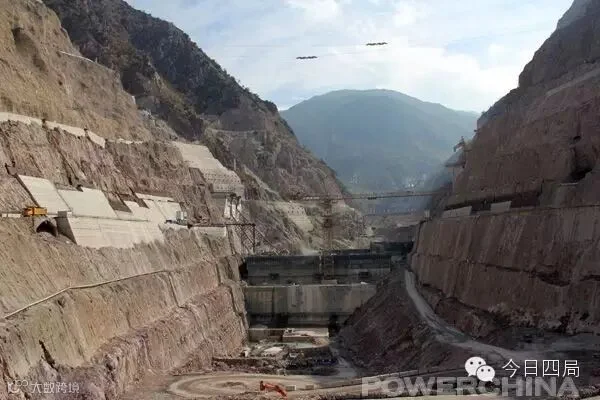

截至目前,黄登水电站河床坝段共计浇筑混凝土875716立方米,6号坝段(非溢流坝段)浇筑混凝土25599.3立方米,2号坝段(非溢流坝段)浇筑混凝土5196.9立方米,进水口坝段浇筑混凝土100684.7立方米。2016年累计浇筑混凝土266024.12立方米,从2015年3月29日进水口坝段首仓混凝土开盘浇筑至今,黄登水电站主坝混凝土共计浇筑1007196.9立方米,坝体最大上升高度达到63米,如20层大楼在山谷间崛起。

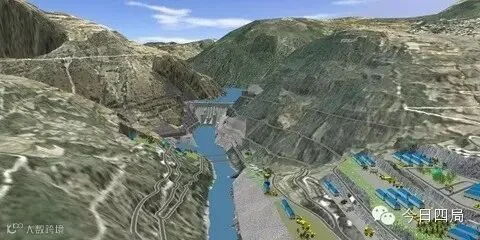

       黄登水电站位于云南省兰坪县境内,采用堤坝式开发,是澜沧江上游曲孜卡至苗尾河段水电梯级开发方案的第六级水电站,上游与托巴水电站,下游与大华桥水电站相衔接。电站装机容量1900兆瓦,保证出力507.95兆瓦,年发电量86.29亿千瓦时。工程枢纽主要由碾压混凝土重力坝、坝身泄洪表孔、泄洪放空底孔、左岸折线坝身进水口及地下引水发电系统组成。碾压混凝土重力坝坝顶高程1625米,最大坝高203米,为目前世界在建的最高碾压混凝土重力坝。工程于2008年12月开始筹建,2013年11月实现大江截流,计划2018年底首台机组投产发电,2019年9月底工程完工。


由于特殊的地理条件和气候条件,黄登水电站大坝浇筑面临着两大困难:一是工程枢纽区河谷狭窄,工程布置紧凑,施工道路、施工设施、工厂等布置困难,面临高山峡谷区高碾压混凝土重力坝快速施工的难题;二是工程区昼夜温差大,对坝体混凝土温控措施的实施影响大。

在高难度的施工压力面前,中国水电四局项目部稳扎稳打,科学组织,加大施工过程中的管理、监督和控制力度,确保施工重点,狠抓薄弱环节,不断优化施工方案,切实抓好各班生产的管理、衔接,并认真处理好质量、安全、进度三者的关系。根据施工进度安排,项目部已具备的浇筑手段包括2台30吨平移式缆机、进水口1000门机、M1500塔机、1560米高程供料线皮带机、右岸1500米高程皮带机及1528米高程皮带机、8条满管溜槽及自卸车直接入仓等,这些浇筑手段为大坝混凝土顺利浇筑起到了保驾护航的作用。与此同时,为防止在混凝土浇筑过程中出现模板变形、跑模等现象,有效控制混凝土温度,项目部编制了6米升层施工方案,有效指导现场施工,以确保混凝土外观体型达到优良标准。加上数字黄登系统的实时监控,为保证混凝土温控达到设计标准提供了强有力的支持。

2015年四季度,黄登水电站大坝浇筑全面进入主体浇筑高峰期,继9月份浇筑量突破10万立方米大关后,10~12月连续三个月月浇筑量均超过了12万立方米。12月份,单月混凝土浇筑量突破18万立方米,创历史新高。


黄登水电站拦河大坝混凝土设计总量为367万立方米。浇筑突破100万立方米,不仅有力推进了电站建设进程,也极大地提振了建设者的士气,为全面实现各项建设节点目标夯实了基础。

作者:刘  丹



【声明】内容源于网络
0
0
今日四局
中国水利水电第四工程局有限公司成立于1958年10月,隶属世界 500 强中国电建集团,是服务全球能源和基础设施建设,集建设施工、装备制造、勘察设计、投资运营为一体的综合性大型中央企业,业务遍及全国和海外20余个国家。
内容 0
粉丝 0
今日四局 中国水利水电第四工程局有限公司成立于1958年10月,隶属世界 500 强中国电建集团,是服务全球能源和基础设施建设,集建设施工、装备制造、勘察设计、投资运营为一体的综合性大型中央企业,业务遍及全国和海外20余个国家。
总阅读0
粉丝0
内容0
