武汉地铁蔡甸线中标的时候,我们在微信上发布了这篇文章:中国水电四局2.6亿中标这个项目后,朋友圈却“炸”开了锅……。
没想到后台有人吐槽:中国水电四局这样大的单位,居然连一个2.6亿的标也要宣传。先不说到底中标额要多大才值得宣传,我们要说明的是,为什么我们这么重视、宣传这个工程。其实在正文里面我们早有解释:此次中标是电建集团公司二级子企业在城市轨道完全竞争的市场条件下,中国水电四局首次竞争性投标取得的项目。不仅是自主营销首次取得突破,也是轨道公司注册武汉后,在中国水电四局转型升级新常态下,积极进行市场开拓,以自身优势营销的阶段性胜利,标志着轨道公司在武汉市稳健迈出的第一步。
所以下次看文章拜托看完整呀😭

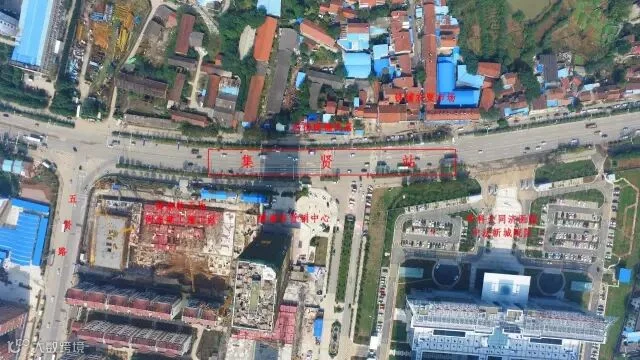

项目部施工区域航拍

时间飞逝,距离接到中标通知书,已经一个月过去了,就在12月14日上午9时16分,武汉地铁蔡甸线八标项目人头攒动、红旗飘扬,伴随着鞭炮礼花声、机器的轰鸣声,项目部全体员工统一着装、斗志昂扬、意气风发,举行了项目开工仪式。

本项目工期只有730天,从中标到正式开工的这段日子里,我们究竟做了哪些工作,一起去看看!

接到中标通知书后,11月10日,项目部第一批前期人员开始进场。项目部在距离施工区域最近的居民小区内租用了5套住房,用于前期进场员工办公及住宿使用。
12月3日,蔡甸线项目部八标办公楼装修完成,办公楼分为东西两侧,东侧为办公区,西侧为住宿区。在新办公室装修初期,项目经理部本着“控制成本、简洁实用、绿色环保”等理念进行设计装修,力求使办公区美观大方、员工宿舍温馨舒适。办公区还在走廊及各个办公室添置了绿色植物,为办公区域营造绿色氛围,既能改善空气质量又能营造舒适工作环境,从而提高工作效率。

项目及住宿办公区域
舒适整洁
再也不要对我们的项目生活有那么多偏见啦!
进场以后,武汉地铁蔡甸线八标项目部全体参建人员迅速进入角色,不等不靠,主动出击联系地方政府及相关部门,并积极与业主、设计、监理等单位进行沟通协调施工用地迁改、公交车站迁改、交通信号灯迁改等事宜。

11月30日,施工区域绿化转移

12月4日,监理例会
项目部员工加班熬夜编排施工计划及前期施工方案,根据现场情况及施工工期安排交通疏解方案,争分夺秒和时间赛跑,精心筹备开工前的各项准备工作。另外,为尽快提升员工地铁工程施工管理水平,充分利用下班后时间组织全体员工学习武汉地铁集团地铁施工规范和电建集团标准化管理手册。

12月13日,三级安全教育及技术交底会
与此同时,项目部施工区域各项前期施工也紧密展开,为项目安全文明施工及后续施工任务奠定基础。

集贤站大门

工人清洗施工围挡

施工平面图展板

施工工序安全操作规程

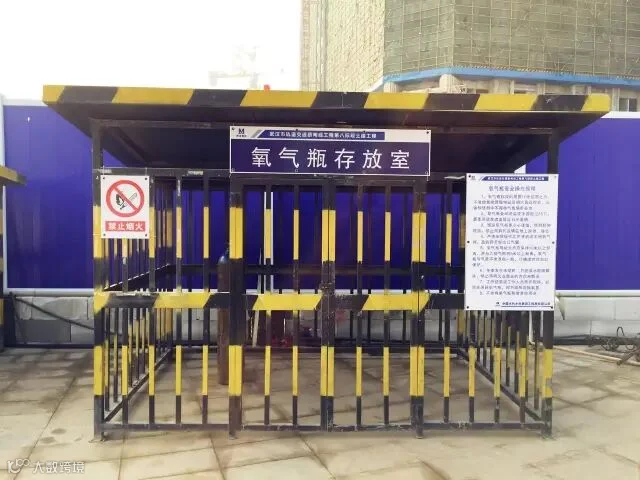

标准氧气瓶存放室

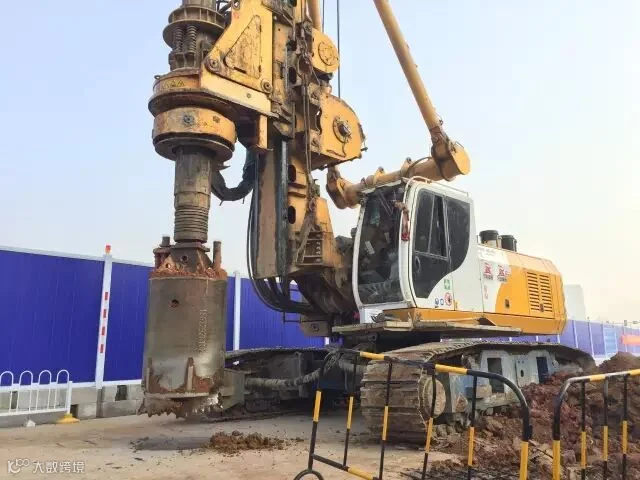

旋挖钻机钻孔作业

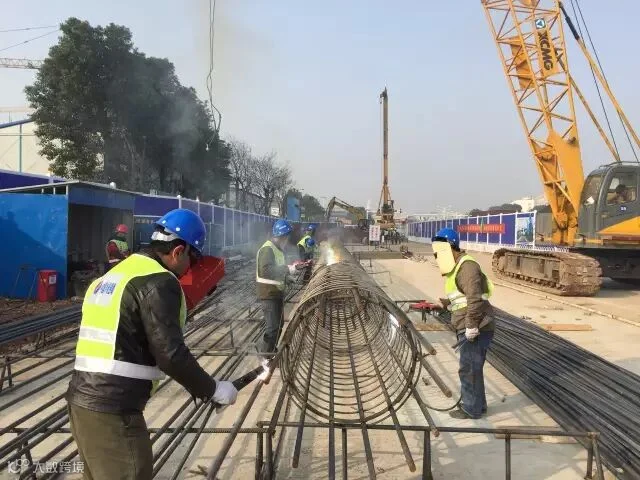

钢筋笼焊接作业

钢筋套丝机作业
