9月23日,中国水电四局总经理高建民、副总经理钟艺谋应邀出席阿尔塔什水利枢纽工程建设工作首次“高层协调会”,与新华水力发电公司董事长徐晓明、新华水力发电公司总经理戴雄彪,新疆新华、叶河公司、设计院、监理公司和各施工单位高层领导共商工程关切。这是继8月15日~16日中国水电四局党委书记席浩应邀出席阿尔塔什水利枢纽工程技术专题讨论会和座谈交流会后,公司主要领导第二次出席阿尔塔什水利枢纽工程高层会议。
9月23日,新华水力发电公司总经理戴雄彪与公司总经理高建民兴致勃勃观摩发电洞

8月16日,中核建董事长、党组书记王寿君一行与公司党委书记席浩及项目部一线人员合影

这么短的时间,这么高的规格,各单位高层领导频繁出现,看来这个项目真的不简单!到底缘何不简单,让小微带大家去看看!
阿尔塔什水利枢纽工程为大(1)型Ⅰ等工程,被业内专家称为新疆的“三峡工程”。水库总库容22.40亿m3,正常蓄水位1820m,最大坝高164.8m,电站装机容量730MW。阿尔塔什水利枢纽工程作为国家兴建的172座重大水利工程项目和自治区的重点水利工程,是叶尔羌河流域规划开发的重要控制性水利枢纽工程,是解决叶尔羌河春旱、夏洪、秋缺、冬枯的生命工程。工程建成后可有效调控山区洪水,极大改善叶尔羌河流域灌区灌溉条件,可将下游地区的防洪标准从不足20年一遇提高到50年一遇,灌区灌溉保证率从目前的不足50%提高到75%,为水资源的合理配置提供基础条件,对促进南疆少数民族地区经济社会可持续发展,提高和改善当地群众生产生活水平,维护边疆社会稳定具有十分重要的作用。能参建“新疆三峡”工程,对于每一位参加工程建设的水电人来说,是机遇,是荣耀,更是挑战。
2012年以来,中国水电四局先后承建了导流前期工程、管理营区北线道路、管理营区南线道路、右岸交通工程、13号道路延伸段工程、13号-1临时交通工程、临时泄洪渠、导流洞闸门安装、2号深孔龙抬头、发电洞洞身等10个合同标段,累计合同金额8.01亿元。
2015年11月18日,阿尔塔什水利枢纽工程导流洞与2号深孔泄洪排沙放空洞龙抬头顺利通过验收,实现了导(截)流重大节点目标。11月19日,公司副总经理、总工程师张文山一行出席工程现场导(截)流仪式。

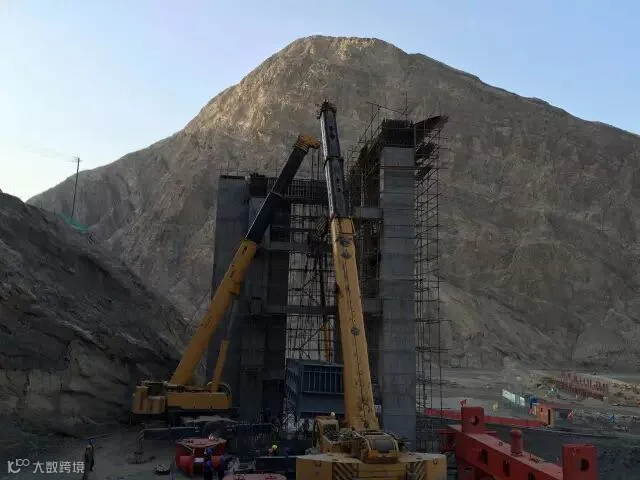

导流洞封堵闸和生态放水闸高56米,自2015年4月底首仓混凝土开盘浇筑开始至9月30日封堵闸排架柱下游半幅全面封顶用时不足5个月。期间克服闸门供货滞后近2个月、无永久支护的边坡危石掉块在降雨和大风天气被迫停工、闸门安装和门槽埋件安装、二期混凝土回填交叉施工等影响,采取增租吊车配合、混凝土泵车和溜槽、溜管结合,优先完成低标号混凝土回填创造工作面、断开排架柱过梁上下游半幅浇筑,配合两台大吨位吊车站位预留柱坑和梁窝、提高混凝土标号缩短待强时间等技术措施,以及比学赶超、奖罚结合、关键部位项目领导24小时盯班作业等组织激励措施,刷新了封堵闸施工最快2.5天一层,半月5层的施工纪录,真正达到了流水作业、连续快速施工的要求。充分展现了中国水电四局良好的精神风貌和施工组织水平,取得了安全保障、质量优良、形象进度齐头并进的可喜成绩。

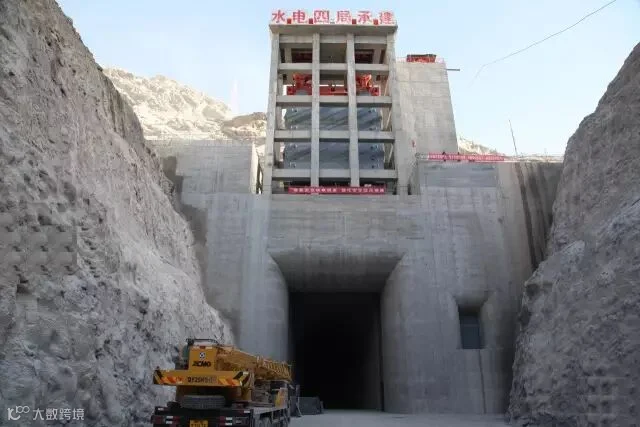

导流洞封堵闸门为号称亚洲第一重(重量最大)的轨道支撑式平板闸门,总重588吨。封堵平板门孔口尺寸11米×13.5米(宽×高),最大挡水水头约120米。闸门共由五节拼装而成,其中中间三节最大单节重量达到133吨,由于外形尺寸过大,进场道路不具备运输条件,改由厂家现场制作,但受现场条件限制,导致制作工期滞后近2个月。
为保证截流目标如期实现,项目部从工程大局出发,以多重用途为落脚点,坚持促成了导流洞闸后回填形成施工平台和交通道路的形成。在闸门吊装站位问题迎刃而解、安全可靠的同时,有效解决了2号深孔和上游围堰、主坝填筑的施工道路,基本消除了与左岸建筑物的施工干扰;有力促进了上游围堰、坝体填筑上料强度,极大地促进了工程总体进度,减轻了2016年围堰防汛压力,同时让主坝提前具备挡水条件成为可能。

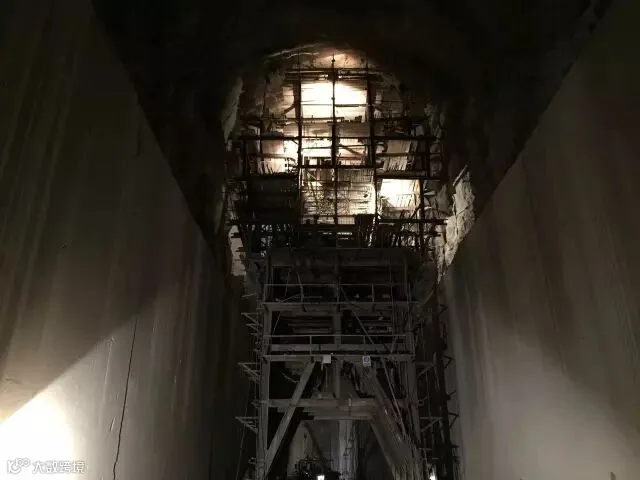

从导流洞开挖支护龙抬头部位的高达33m十层楼高施工平台(搭拆反复完成)

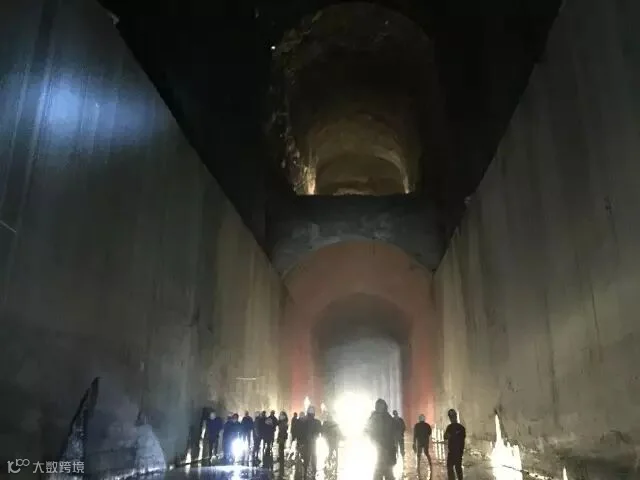

2号深孔龙抬头与导流洞2015年11月17日凌晨3时贯通后专家当日验收情况

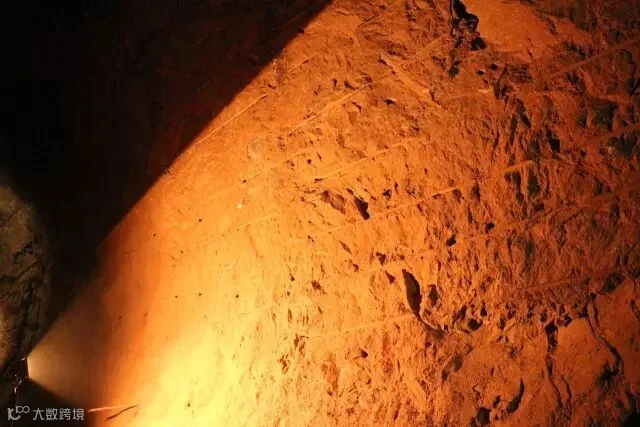

2号深孔泄洪放空排沙洞采用“龙抬头”方式与导流洞结合,实际上就是“洞上洞”的布置形式。其实龙抬头本身并没有什么施工难度,但是因为底部的导流洞已经开挖衬砌完成,致使2号深孔长度约60米的龙抬头直线段在导流洞洞顶呈倒悬状态要悬空倒挖;其次是考虑高空临边作业安全和避免导流洞过流后开挖石渣落入导流洞,龙抬头曲线段的开挖也必须完成,才使得原本并无难度的龙抬头开挖支护成为决定导截流目标实现最难啃的硬骨头。
13号道路延伸段长约6公里,上有浮石倒悬,下有高压电线和高压电缆,而新建道路布置在临河的原道路和山顶之间的陡峭岩石边坡上,既要保证截流前验收完成,又要保证下部原道路过往当地居民和车辆的通行安全和交通畅通,还要保证路边埋设两根35千伏的高压电缆和临边一趟通往矿区的10千伏高压线安全,使原本狭窄的单行道更加局促难行,真是难上加难、险之又险。截流验收时不我待,必须“铤而走险”。为排除道路开挖边坡上部浮石、危石之险,施工人员首先在齐膝的覆土上行走、钻孔、装药、爆破、清撬处理危石。为尽量避免高压电线受到爆破飞石冲击破坏,每次还得人工装好沙袋压设在炮眼上;为减少高压电缆被砸断的机率,也要在每次爆破前进行二次检查和覆土保护。为确保通行车辆的安全,还要将路面刻意整理成为倾向山坡,以防止过往车辆滑入叶儿羌河的险情发生。由于山区没有手机信号,为避免发生爆破器材流失和盗抢事件,项目部每天安排一名副经理带领爆破员和安全员配齐防爆器材全程监控。不论多早多晚、吃不吃饭、还是风沙洗面,大家只有一个信念,再难再险的路也要走完。当这条艰险之路顺利通过验收、导(截)流目标如期实现,建设者脸上露出了久违的笑颜。

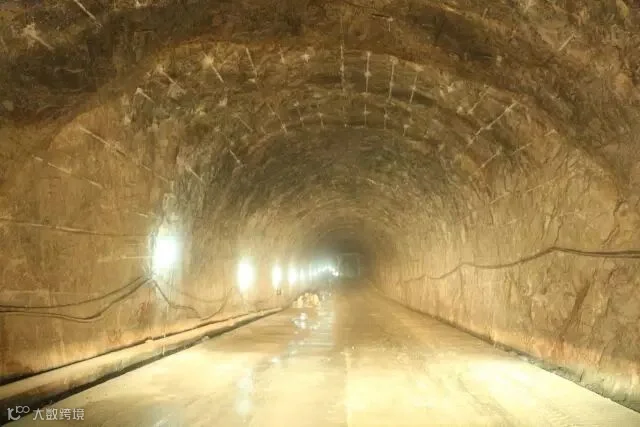

右岸交通洞开挖成型(总长1806米,2015年12月31日贯通)

2号右岸交通洞,设计长度1753米。由于洞身开挖光爆面成型美观,经参建四方现场确定取消了该段衬砌和喷混凝土支护留作开挖样板。在交通洞开挖至合同桩号后,仍以工程大局出发,积极主动,稳定队伍,配合完成合同外右岸交通洞贯通开挖53米,大大缓解了右岸交通洞3家单位、5条施工支洞、8个工作面同时施工的通风排烟问题,促进了整体工程施工规划布置,业主单位还因此给项目部发来贺信表示感谢。

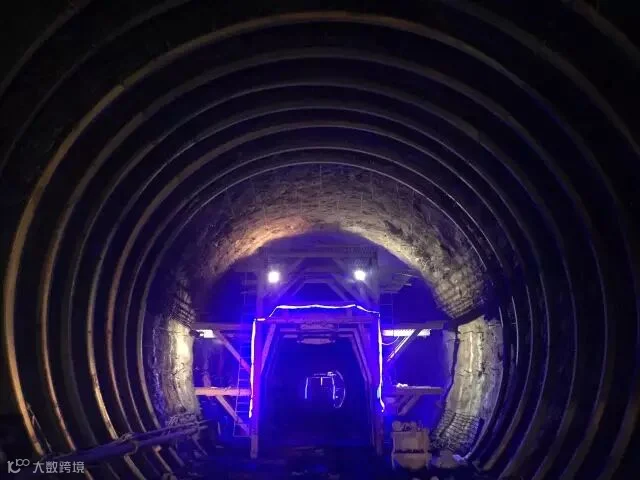

发电洞4个工作面各3套施工台车跟进实施开挖支护平行作业

发电洞到底有多长,毛主席诗词告诉你。通往发电洞出口的中国水电四局发电洞洞身工程欢迎您的彩门上写着“问水那得清如许,九里双龙送将来”。
发电洞洞身工程主要由4.5公里共9公里的1号发电洞和2号发电洞组成,开挖断面为直径为9.3米和直径为10.1米圆形。根据设计图纸地质资料显示,1号、2号发电洞四类、五类围岩各占48.1%和50.3%,穿越的地层有阿尔塔什断裂带、黄铁矿、石膏层和前期出现的疑似岩爆红色砂质泥岩和泥质砂岩层。合同工期为2015年7月17日至2019年12月31日,总工期1645个日历天。实际开工日期2015年8月27日,截至目前,已完成石方洞挖2.4公里,其中发电洞主洞开挖已完成1.3公里。
本文作者:谢延强
本文编辑:苑 颖
