大数跨境

卢纯在白鹤滩工地上强调的这个问题,中国水电四局没问题!

卢纯在白鹤滩工地上强调的这个问题,中国水电四局没问题! 今日四局
2016-12-14
2
导读:卢纯说,固结灌浆作为隐蔽工程,对施工单位的责任心要求很高,而白鹤滩水电站坝基的地质条件较为复杂,固结灌浆的质量对大坝主体工程建设影响深远,务必做好此项工作。“保证完成任务!”

今天要说一说的

是我们每天宛如仙境的白鹤滩

科科

其实是因为这里降雨较多

早晨就容易形成这种大雾天气

但并不影响我们的施工

因为

这里风也很大!

前两天,中国长江三峡集团公司董事长卢纯一行来到金沙江白鹤滩水电站工地进行现场调研。

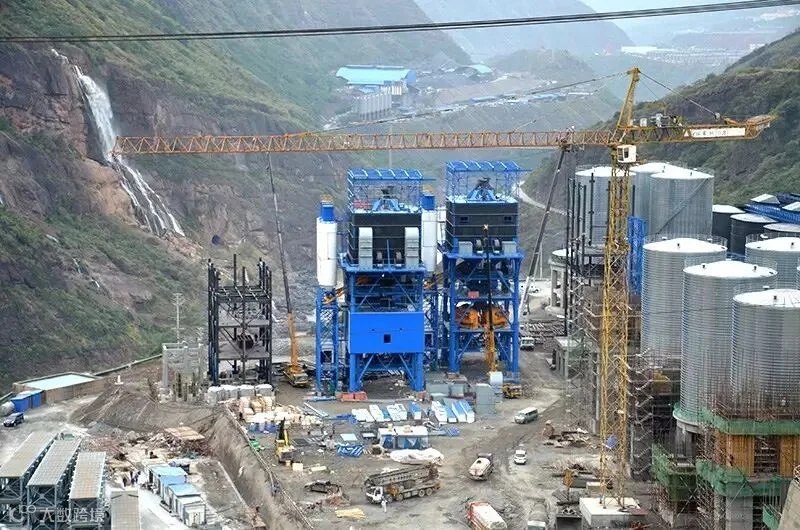

卢纯查看了国内在建最大的拌和系统安装工程的施工现场,并听取了大坝浇筑规划,安全生产管理控制、质量管控、施工过程中存在的难点等情况的现场汇报。

卢纯用了一个词:“震撼”
形容白鹤滩工程

还有现场布置的各类展板,也让卢纯对中国水电四局赞不绝口,表扬中国水电局四局,已经打出了名片!

各类展板(点击单图即可查看大图哦)

查看中国水电四局正在施工的河床坝段固结灌浆工程时,卢纯表示,固结灌浆作为隐蔽工程,对施工单位的责任心要求很高,而白鹤滩水电站坝基的地质条件较为复杂,固结灌浆的质量对大坝主体工程建设影响深远,要求我们务必做好此项工作。

固结灌浆是为了改善节理裂隙发育或有破碎带的岩石的物理力学性能而进行的灌浆工程。

其主要作用是:

①提高岩体的整体性与均质性;

②提高岩体的抗压强度与弹性模量;

③减少岩体的变形与不均匀沉陷。

固结灌浆是个“良心活儿”

交给我们当然没问题!

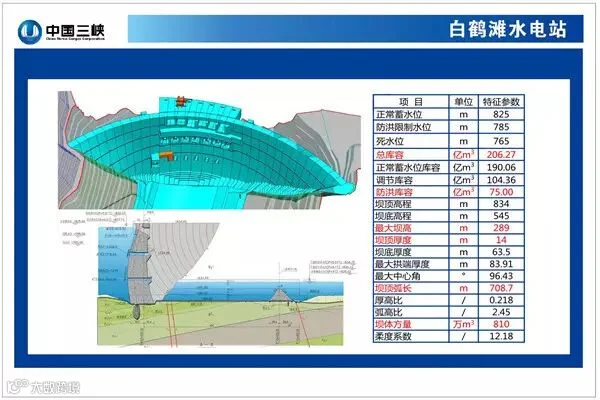

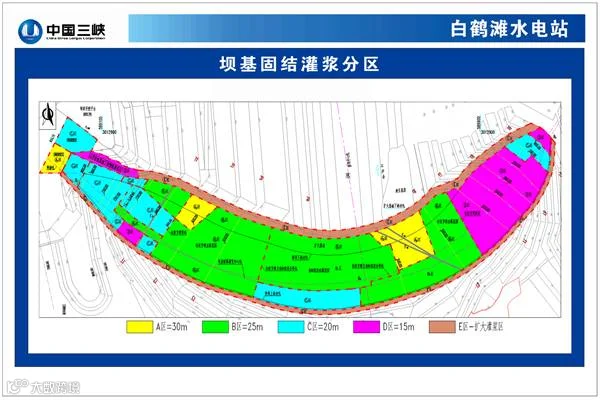

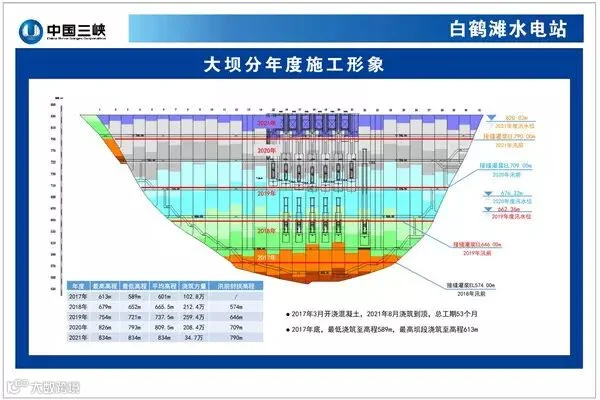

白鹤滩水电站左岸大坝工程为混凝土双曲拱坝,坝顶高程为834米,最大坝高289米,左岸垫座及1至18坝段固结灌浆为27.27万米,固结灌浆主要采用无盖重及岩石盖重的方式进行施工。12至18坝段采用预留岩石保护层盖重方式进行固结灌浆,岩石盖重固结灌浆设计主要工程量约7.4万米,锚筋桩1747根。固结灌浆孔按由疏到密分序加密的原则施工,采用自上而下分段灌浆法和综合灌浆法。

看看我们是怎么做的吧!

固结灌浆不神秘

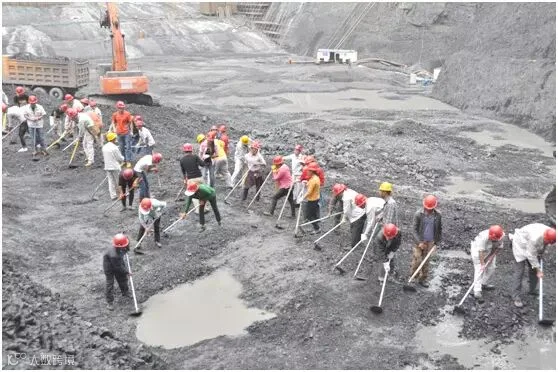

建基面、岩面洗一洗

干啥都得有计划

启动会上定规矩

人心齐 泰山移

劳动竞赛比一比

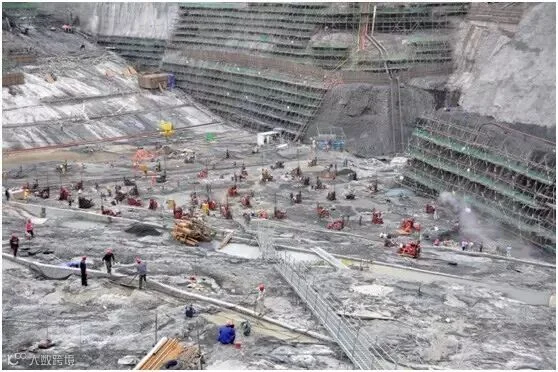

施工作业面上人繁忙

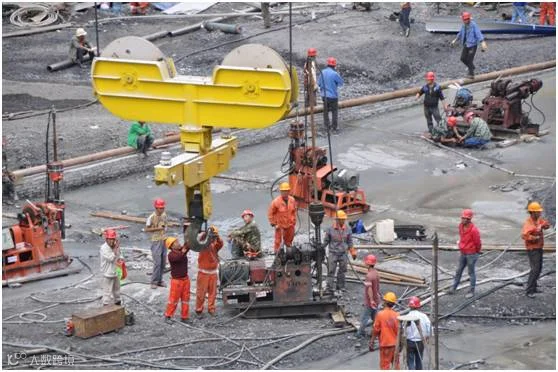

钻灌设备吊运不能停

测量放定位点,复测孔位

水泥浆液温度检测

抬动变形自动检测仪

钻杆等设备整齐存放

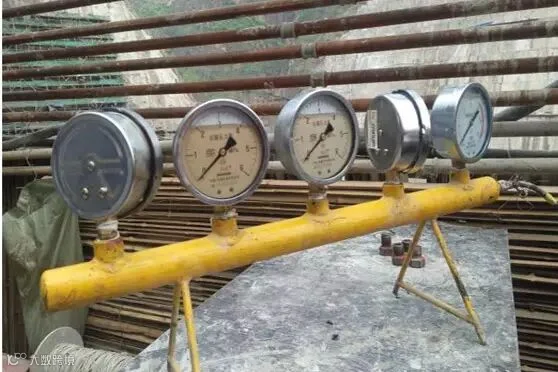

压力表现场校验

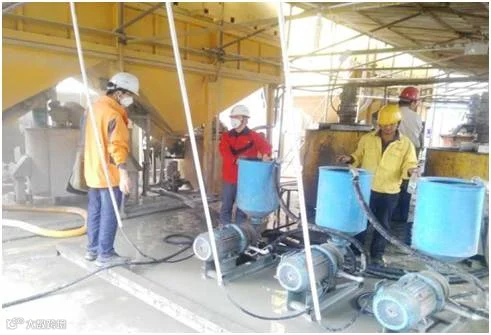

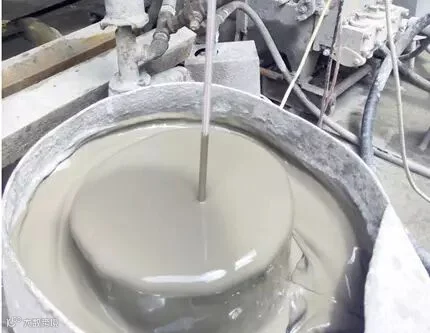

湿磨细水泥浆液拌制

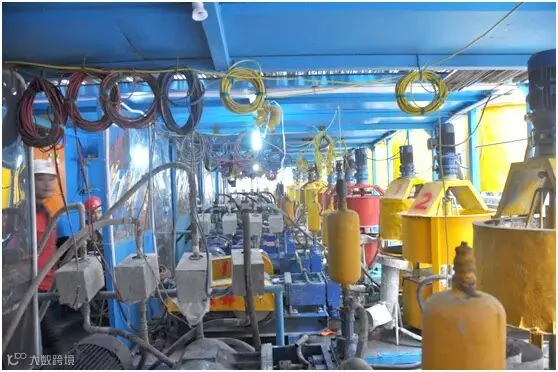

灌浆站内布置井然有序

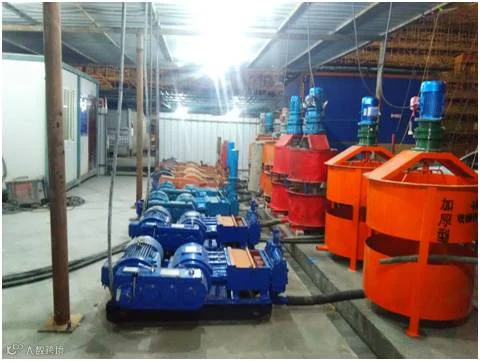

智能化集中制浆站

智能化集中制浆站内部布置规范

灌浆管路规范标示,√

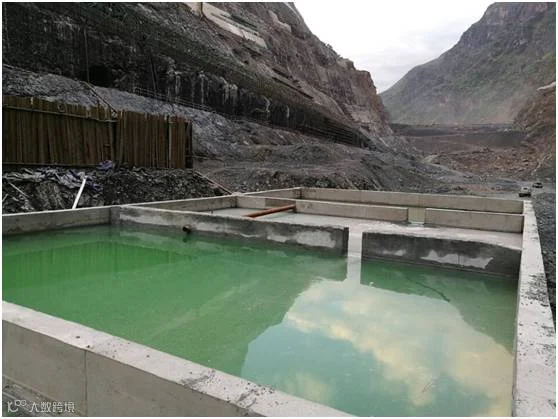

三级沉淀池和孔位标示牌

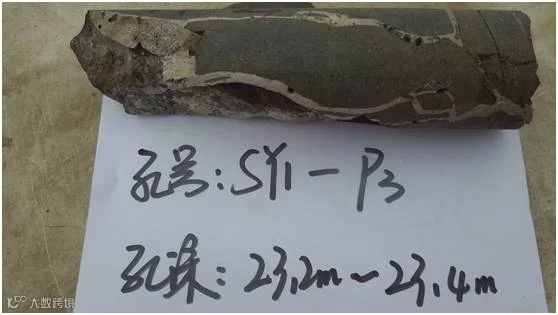

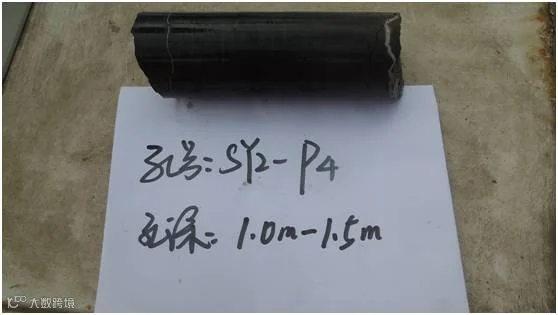

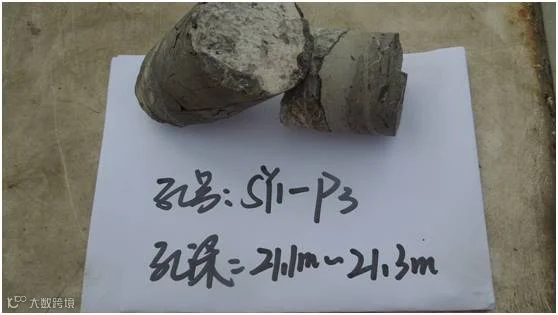

前期检查孔水泥结石

河床坝段固结灌浆,白鹤滩共投入履带式钻机23台,地质钻机60台,100B钻机30台,空压机35台,灌浆泵70套,集中制浆站2套;使用过程中专门配备设备管理专员,实行10分钟汇报制和30分钟回复制。

截至目前,河床坝段固结灌浆累计完成70000米,完成设计量的95%,随后各坝段将进入Ⅱ序孔、Ⅲ序孔施工。

,我们绝对保证!

本文资料提供:滕伯智

为你推荐:

👍点赞鼓励一下啦👍

【声明】内容源于网络
0
0
今日四局
中国水利水电第四工程局有限公司成立于1958年10月,隶属世界 500 强中国电建集团,是服务全球能源和基础设施建设,集建设施工、装备制造、勘察设计、投资运营为一体的综合性大型中央企业,业务遍及全国和海外20余个国家。
内容 1286
粉丝 0
今日四局 中国水利水电第四工程局有限公司成立于1958年10月,隶属世界 500 强中国电建集团,是服务全球能源和基础设施建设,集建设施工、装备制造、勘察设计、投资运营为一体的综合性大型中央企业,业务遍及全国和海外20余个国家。
总阅读547
粉丝0
内容1.3k
