近日,2018年度中国电力优质工程奖评审结果揭晓,中国水电四局承建的安哥拉SK(Soyo-Kapary索约-卡帕瑞)变电站工程榜上有名!

安哥拉SK变电站工程是安哥拉乃至整个非洲地区,已建最高电压标准、最高电压等级、最长输电距离的输变电站工程。
流量党们直接戳视频吧
中国水电四局主要承建全部的变电站土建工程、部分的机电安装工程和全部的线路工程的土建工程及安装工程。
安哥拉SK变电站工程共分为两期
从2014年7月1日开工至2017年6月30日
主体工程按照合同工期全部完工

创造了安哥拉国家电力建设的最高标准

Soyo-Kapary 400千伏输变电项目正式送电投产之际
安哥拉副总统维森特出席竣工典礼
安哥拉副总统维森特曾说:“这条具有深远意义的线路,不仅实现了安哥拉北部地区电网与国家主电网的完美对接,解决了安国北部地区长期电力供应不足难题,结束了多省没有稳定电网供电的历史,为安哥拉经济的发展起到了积极的作用。而且这条线路也架通了两国人民的心”。
该工程获得此次中国电力优质工程奖(境外)
离不开四局人破除万难的艰辛付出!

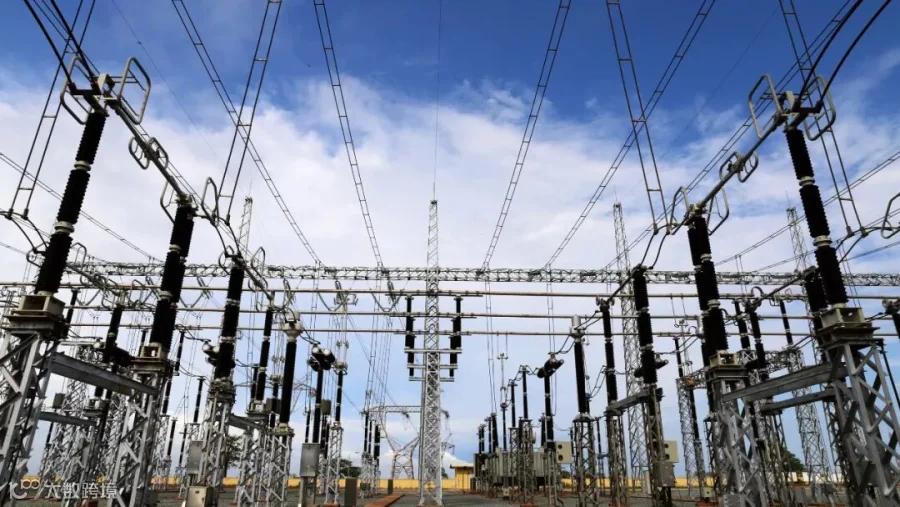

恩泽托变电站大全景扫描
该工程合同工期要求2017年6月30日完工
但在工程二期子项建设过程中
有一段长188.81千米的线路
途经野外林区山地
河流和沼泽较多
施工环境及交通极为恶劣
业主负责的排雷工作进展缓慢
直至2016年7月才完成
造成该项目的设计工作开始时间严重滞后
且材料供应缓慢困难


构支架工程
2017年年初
业主要求新增姆班扎刚果60千伏变电站和60kV输电线路子项
要求必须7月15日前完成施工
面对紧迫的工期、复杂的山区地形、征地以及雨季等诸多困难
项目部派进驻现场施工搜集施工现场问题
通过多次组织进度滞后专题研讨会议
加大施工资源投入、提高生产效率
最终该项目于2017年6月20日提前完工

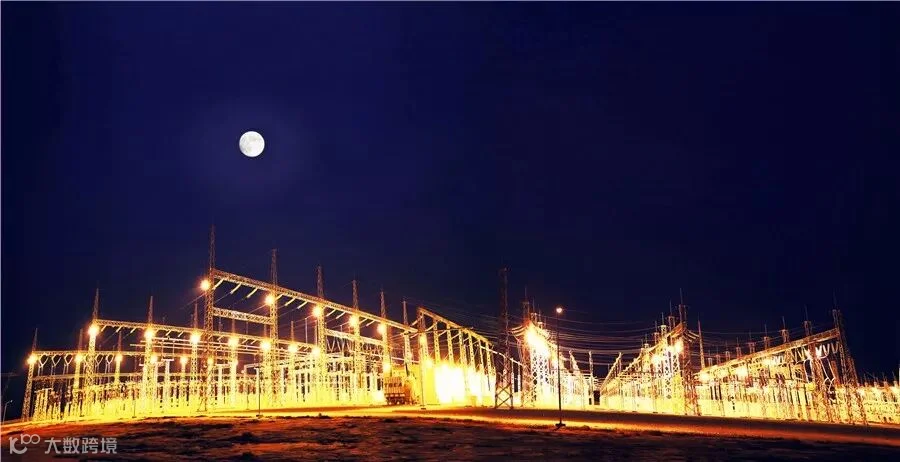

变电站夜景
该工程获得中国电力优质工程奖
优质履约是优势之一
最大的特点在于新技术应用与创新
开创了多个“首次”
安哥拉索约~卡帕瑞输变电项目400千伏单回输电线路上,采用了国际先进的三分裂AAAC660毫米2大截面全铝合金导线。

660毫米2大截面全铝合金导线了解一下
AAAC660毫米2大截面全铝合金强度大、重量轻、弧垂小,耐腐蚀,使用寿命长,阻抗低、耐热高,能够有效降低线损,改善电晕和电磁环境,降低工程造价和运行成本,提高能源的输送效率,是一项建设资源节约型和环境友好型电网的新技术。

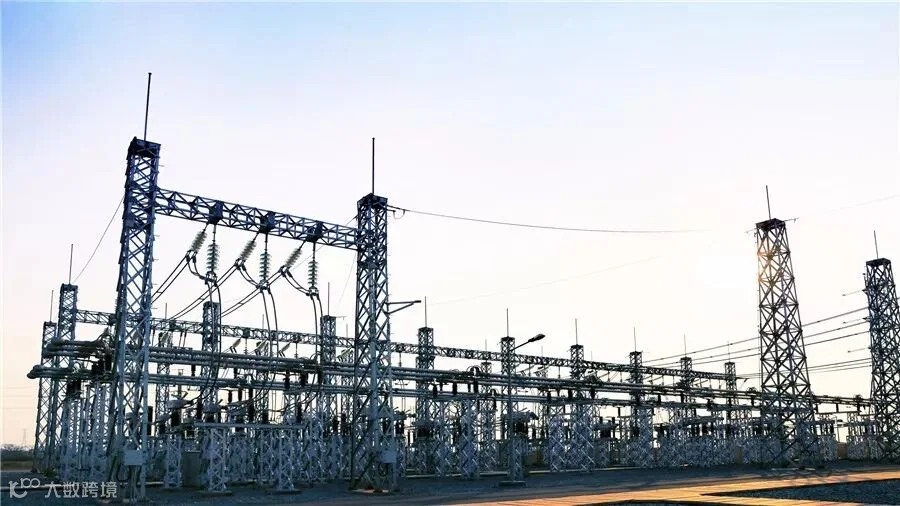

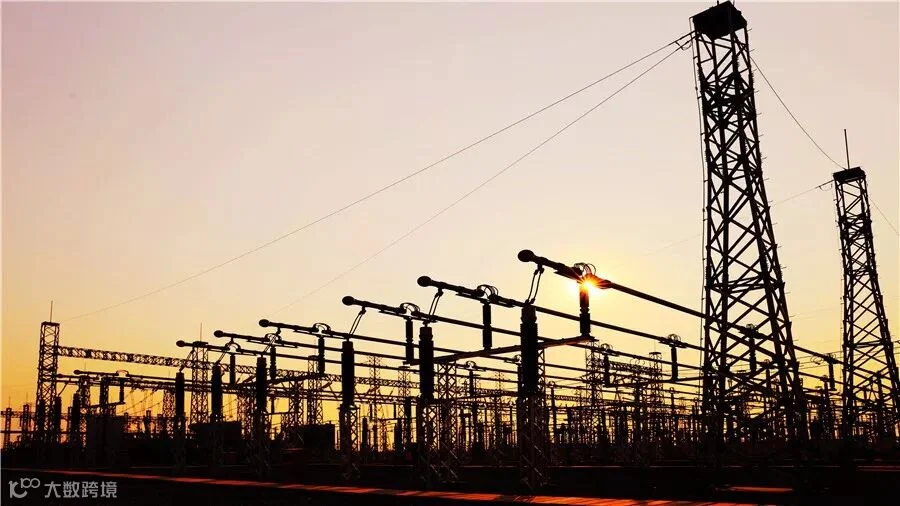

晨曦中的Catete变电站
而目前国内研究应用的主要针对是钢芯铝绞线或钢芯铝合金绞线,全铝合金绞线因国内应用不多,几乎没有长距离输送线路导线全部采用三分裂AAAC全铝合金导线,对相关施工关键技术的研究与应用很少,尤其对660mm2 大截面全铝合金导线在输变电线路的施工关键技术研究与应用几乎是空白。

工程亮点
本工程于国内外首次开展《三分裂大截面全铝合金导线张力架线关键技术研究》,探索出了一整套最佳放线参数和展放工艺技术。

该工程带动国内首次开展输变电工程用变压器关键技术研究及产业化,推动国内电力工程技术向国外技术转化和输出。
本工程国内外首次独创《双保险自平衡导线张力放线桥形走板》使张力架线过程更加安全、快速、经济。
本工程国内外首次独创《大截面电力导线压接台车》导线压接弯曲度稳定地保持在1.3%以内,大大优于2%的许可要求值。
本工程借鉴欧洲规范和IEC的要求,首次研究经济合理、安全可靠、满足环保要求的400千伏配电装置布置型式;系统编制400千伏主设备的系统技术规范,为助力国内电工设备制造业走出去,创造了条件。
本工程建设中,首次在非洲地区植入国内成熟的“绿色电网,和谐建设”等绿色建造理念。
←
输电线路张力架线安全牵引导向工具

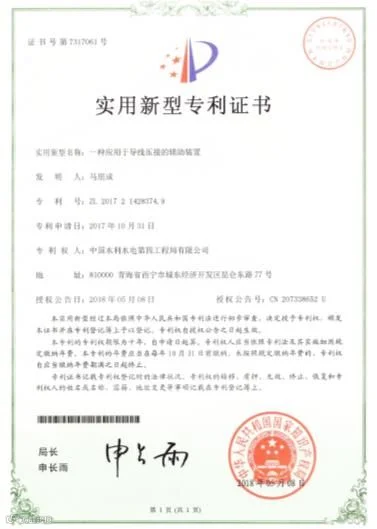

一种应用于导线压接的辅助装置
→
水电四局依托本工程建设,目前已获国家专利2项、省部级科技进步奖1项、省部级QC成果2项。
截至2018年3月2日,该变电站已连续安全运行398天。累计输送电量32.2亿千瓦时。

工程顺利投运在增强两国友谊的同时,也带动我国装备制造业的走出国门,将中国标准、中国技术、中国的成功建设经验推向世界,成为践行“一带一路”的非洲电力先行工程。
