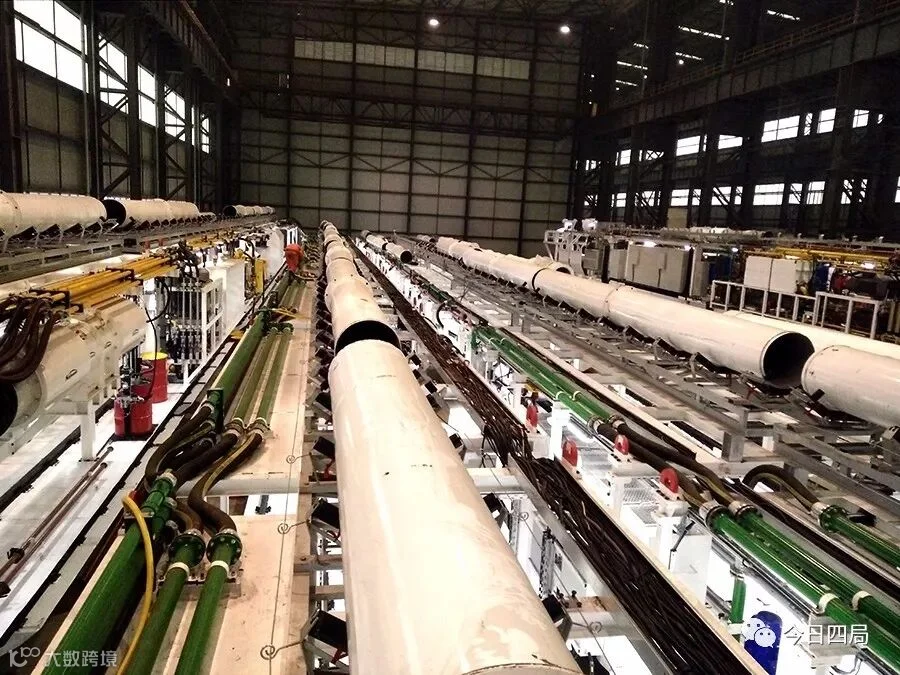

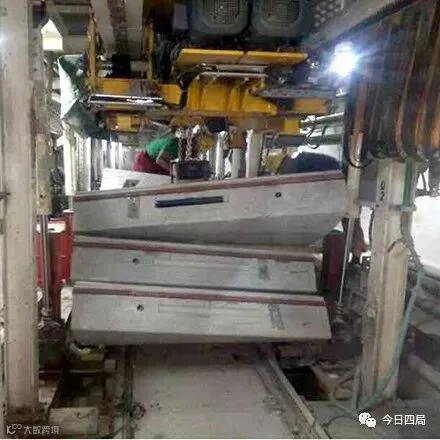

我可是四局的局宠,大家都叫我钢铁穿山甲,其实我的真名叫做TBM(全断面双护盾硬岩掘进机),我的外形高大威猛,出生更是不凡,我可是国内首台制造的全断面双护盾设备。(请大家脑补一张我的骄傲脸)

当我只是一个胚胎,你们四局人就陪伴在我身边。出生前,你们通过各种渠道收集资料,对我的构造和习性进行详细研究,甚至还跑去山西中部引黄工程进行考察,在设计、制造和监造过程中为我注入了优秀基因。

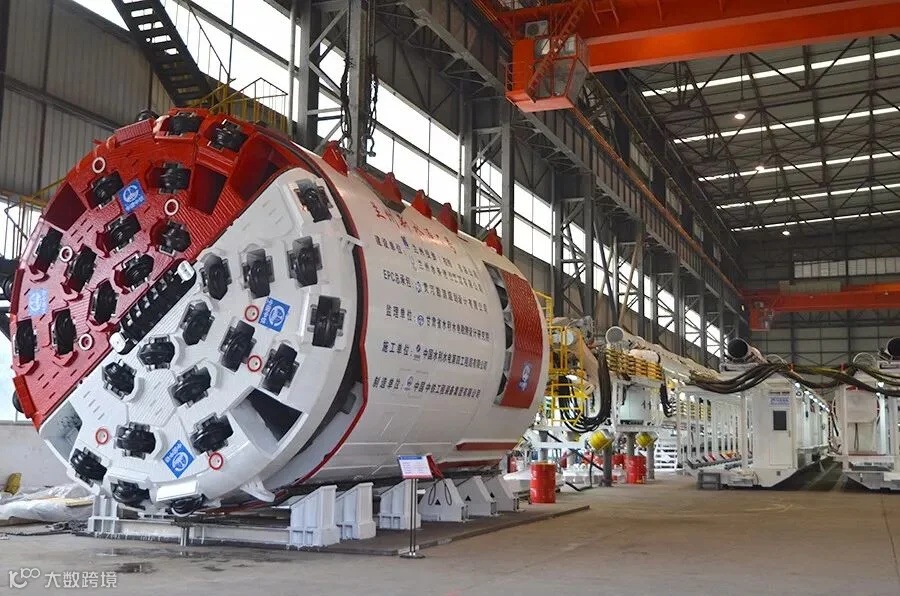

历时5个月,2016年1月10日我在成都出生了。

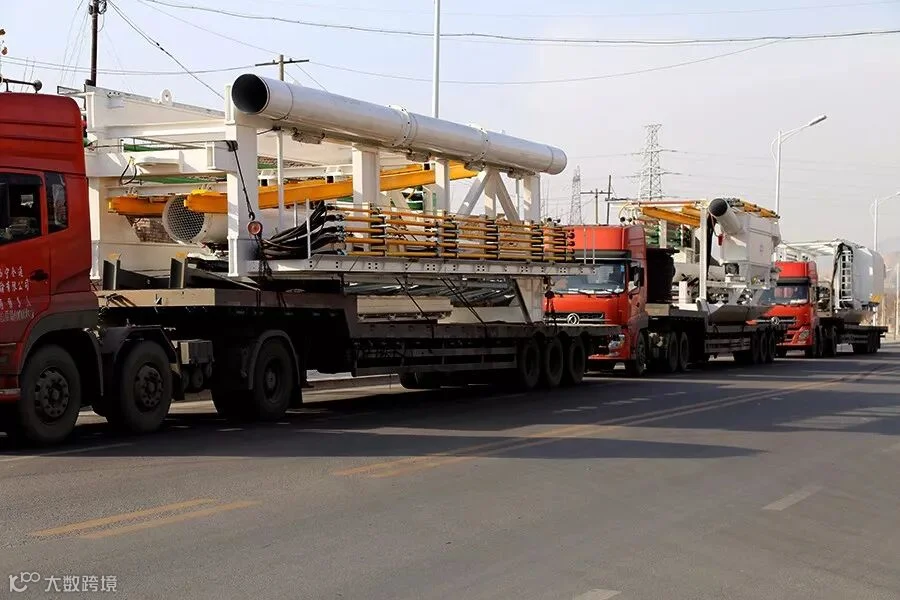

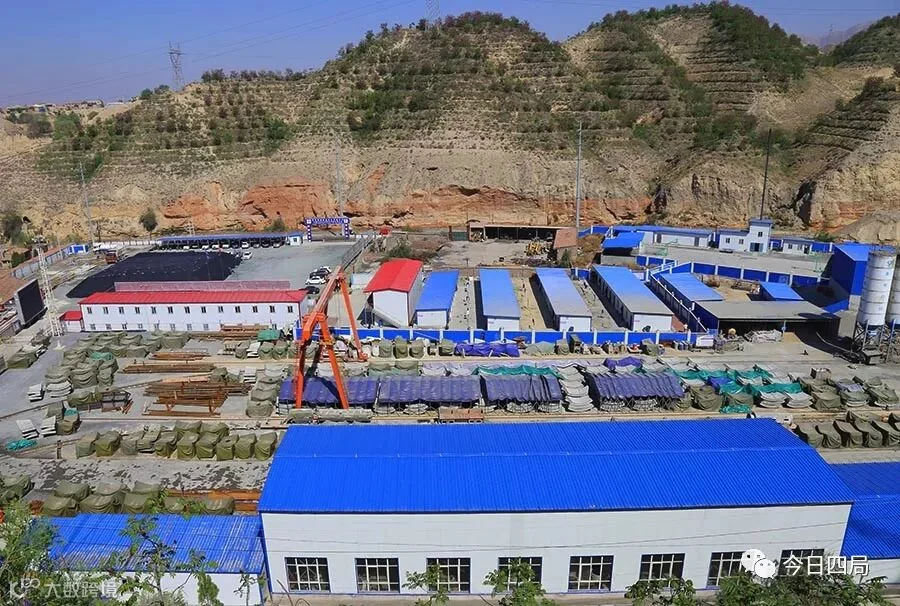

2016年1月20日,经过10天的的舟车劳顿,我来到了兰州第二水源地施工现场。大家先为我做了一个全身体检,此后每一天,都有人来陪我,记得那年冬天特别冷,但是我的心里特别温暖,虽然孤身一人,却一点也不孤单。

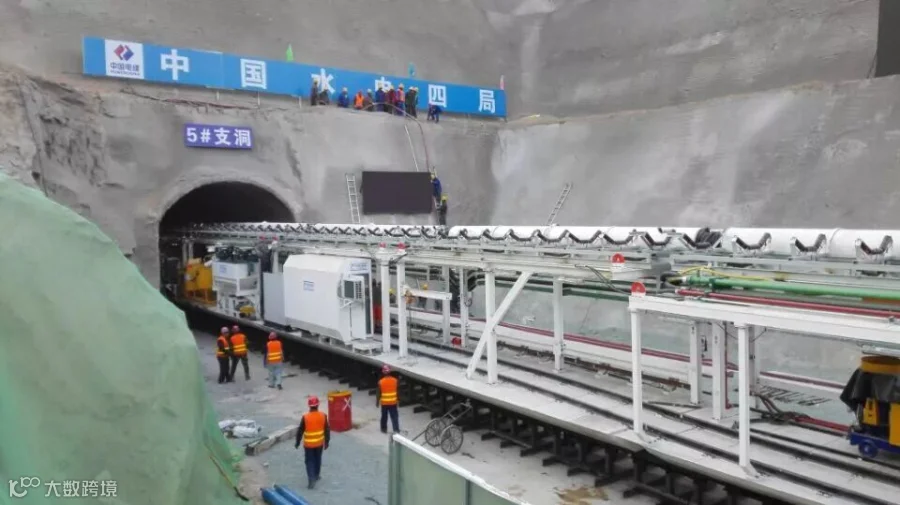

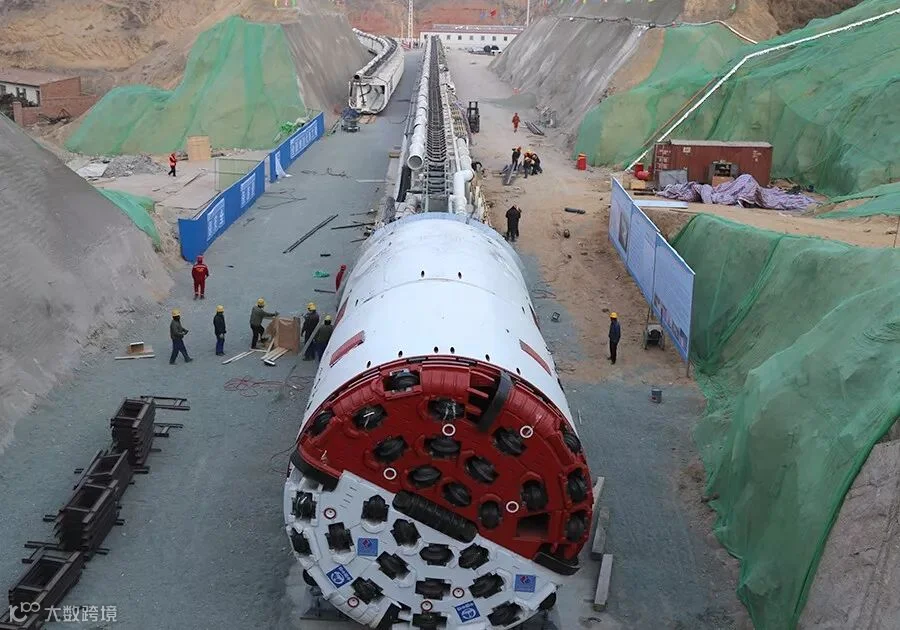

2016年2月4日,春节到来的前两天,你们为我举办了始发仪式。看着大家期待的眼神,我暗暗地想,我要用尽全身力气,回报这群可爱的人。

在大家的帮助下,我利用步进架,仅用了15天的时间,就完成了从洞口滑进至开挖面的关键步骤。

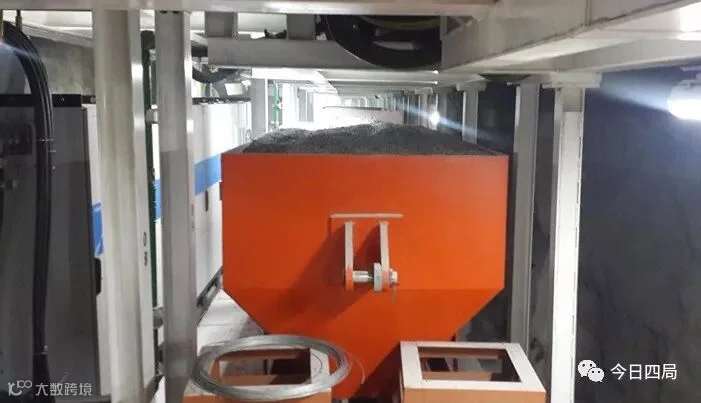

2016年2月28日凌晨3时,我转动刀盘,第一斗渣土开始输送,没想到这个过程并不是很顺利。由于地质情况特殊,我和大家的磨合默契还不够,在试掘进过程中,我不小心机头下沉,姿态不稳定,超出偏差范围,形势岌岌可危。
真是献丑了!也麻烦坏了项目部的你们。你们到现场分析寻找我姿态偏差的原因,还制定出了最佳的纠偏方案,在你们的帮助下,我才恢复笔直体态。
天将任大任于斯人也……没想到更麻烦的事情在后面。因为在设计过程中,对地质情况、各系统的操作性及与小火车的配合等考虑不足,我水土不服,出现各种不适:刀盘系统问题多、PPS导向系统不稳定、管片吊运系统能力不足、拼装系统易发生故障,注浆系统水泥罐容量不足,皮带系统漏渣、跑偏,洞内通风、排水不畅……这对掘进产生了影响,让我内心充满了挫败。

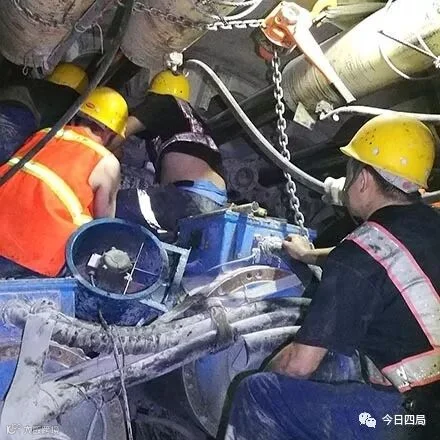

虽然后来你们对我的排水系统、管片系统、皮带机系统、注浆及除尘系统、测量系统等五大系统进行了手术,但没想到,就在2016年11月6日23:58分,更糟糕的事情发生了!我在前行过程中,洞内3.3km范围内的连续皮带机的中间机身部分锁具螺旋扣全部变形脱落,支架一侧倾覆,上分支皮带滑落,部分托辊掉落,靠隧道中心线一侧中间支架部分变形,洞内控制测量系统被破坏……我又病倒了!
那一刻,我的内心是绝望的!

业主、监理、总包及公司纷纷赶到施工现场,为我治病求医,组织有关单位为我把脉,开药方……
2016年11月19日,我终于康复了。只是我这条汉子,时不时还会变成林黛玉。
2017年3月23日,我因围岩收敛变形造成卡机;4月22日因突遇富水破碎易坍塌地层造成洞内涌水,我不得不被叫停。

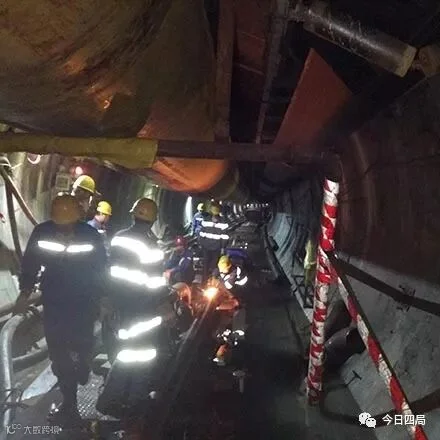

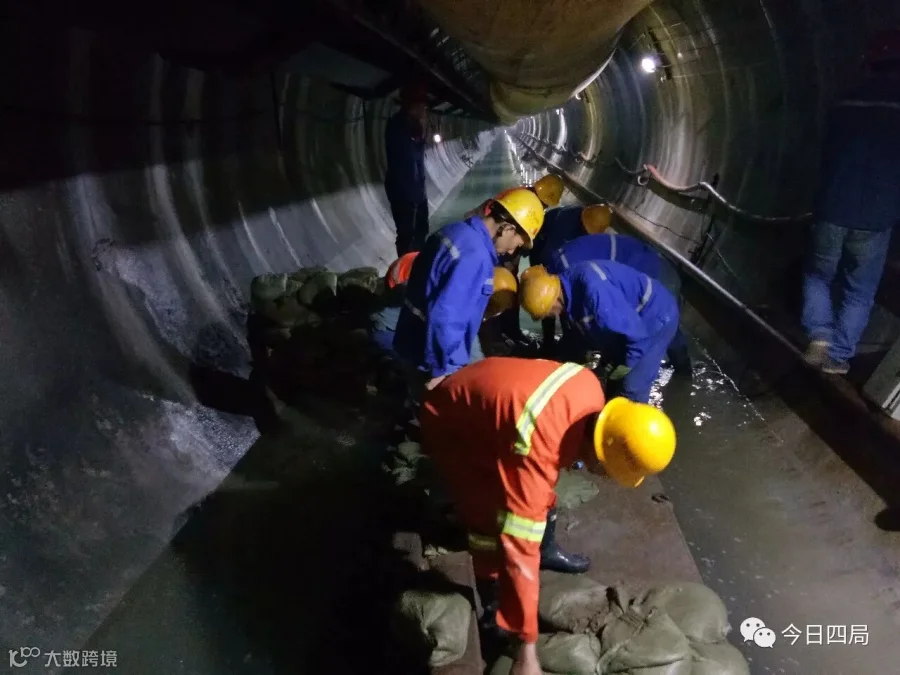

在我被迫停止前行的日子里,我看见你们300多人, 不分昼夜,在7000余米隧洞深处,开挖导洞,处理围岩收敛卡机;在潮湿的隧洞里,架设DN200排水管路,焊接弯头,安装200KW水泵;在涌水突涨之际,码沙袋做围堰,避免设备及排水设施被淹;坚持堵排结合,综合治理洞内突涌水,减少管片处渗水,狭小的作业环境中,对突涌水、卡机带来的泥沙进行清理。在50多天的磨难中,你们治理涌水25万立方,水中清理泥沙千余方,呵护我平安穿越86米富水断层。
这一路,你们给我太多爱护和鼓励。
我曾六次突遇断层带,但是每一次,都是你们小心翼翼,全心呵护,确保我平安穿越。

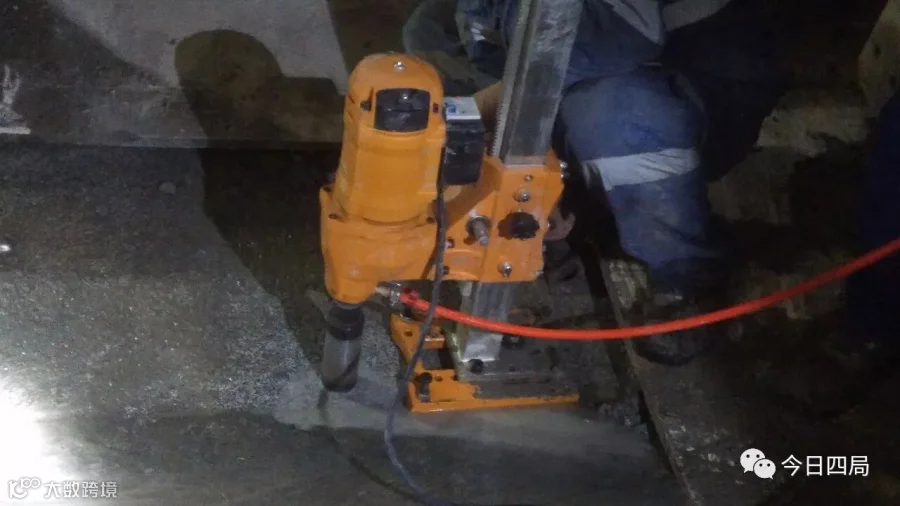

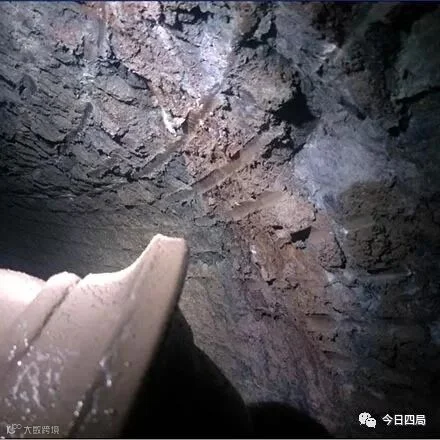

我真切记得,有一次遇到了以加里东期石英闪长岩和前震旦系马衔山群角闪石英片岩为主地段,你们为了我适应不同岩石,开展地表地质调查工作,把沿洞轴线两侧各500m范围内的岩性、构造、地表水及地下水分布情况摸了个清清楚楚,掘进时,把皮带机上渣石拿去做研究,选刀具。
在历经皮带机倾覆、卡机、涌水断层后,我逐渐变得强壮起来。

2017年8月21日21点48分我首段8347米顺利贯通,我终于完成了“成人礼”。自信心爆棚的我,后来利用52天就完成了1496米的滑行任务。
2017年11月17日那天,我日进尺突破55.6米,成功刷新最高进尺。那一天大家比我还要高兴,勉励我全力以赴推进剩余工程建设,给兰州市人民交上一份满意答卷!
恩,我会的,我暗暗地想。
现在,我已经成功掘进11327.8米,还剩898.2米的施工任务要在年底完成,不足半个月了,我压力很大,我也知道你们压力比我更大,可你们还是安慰我说,只要我们在一起,没有什么不可以!

“办法总比困难多!想方设法我们肯定能完成!”听到这些我只有感动,你们为我付出了好多,可你们也总说,我们是相互的,还打趣说因为我总生病,所以项目上才能出现一批“TBM工匠”!

今天还要继续完成贯通任务呢,多余的话不说了,未来20多天,让我们继续一起前行,顺利完成贯通吧!
