提前83天!在建世界最大水电工程——白鹤滩水电站机电安装再实现重大节点目标

提前83天!在建世界最大水电工程——白鹤滩水电站机电安装再实现重大节点目标 今日四局
2020-10-27
2
导读:中国机电 世界品牌

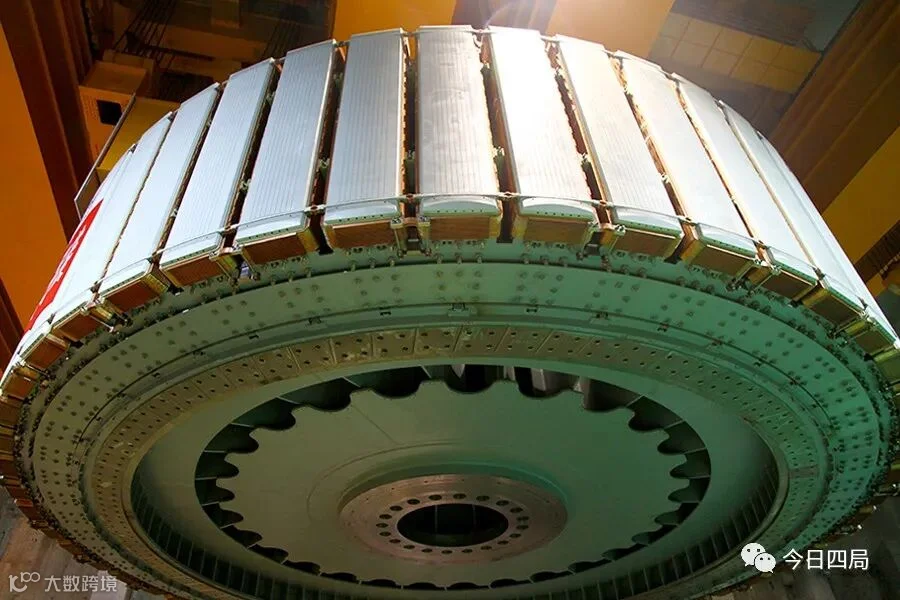

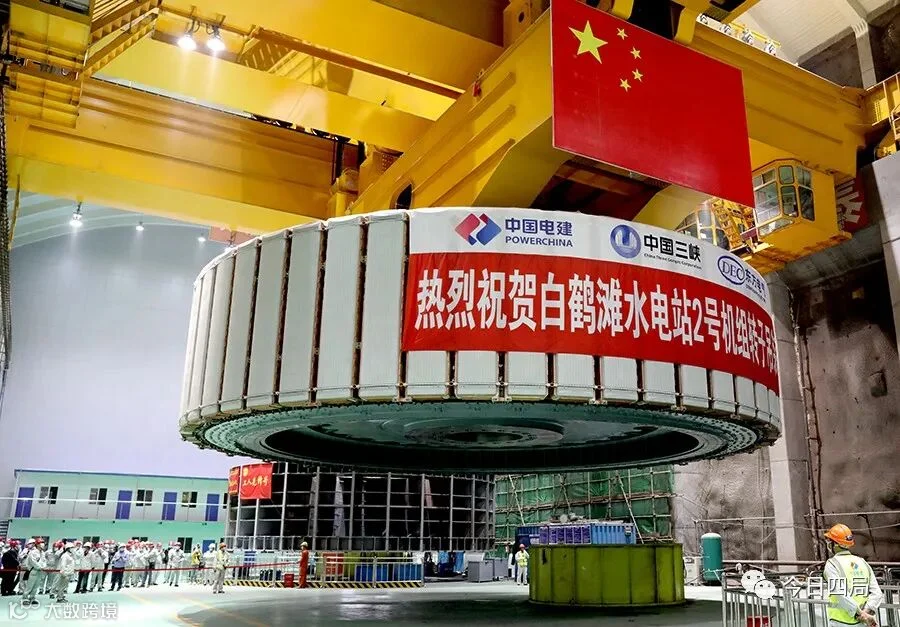

白鹤滩水电站2号机组转子吊装


在建世界最大水电工程再传喜报——

10月26日

中国水电四局安装的

白鹤滩水电站左岸2号机组转子成功吊装

提前合同工期83天

标志2号机组全面进入总装攻坚阶段

向明年首批机组发电目标又迈出坚实一步


正在白鹤滩水电站调研的中组部副部长张建春(左2)观摩了2号机组转子吊装;三峡集团党组书记、董事长雷鸣山(左4),党组成员、副总经理范夏夏(左1),三峡建设管理公司、三峡机电公司、中国水电四局、东方电机等建设、监理、施工、制造单位主要领导和参建员工见证了2号机组转子吊装全过程。图为中国水电四局机电安装分局局长吉振伟向现场领导介绍机组安装情况



白鹤滩水电站2号机组转子吊装现场视频


这是继8月18日

四局人完成该电站1号机组转子吊装后

“中国电建”为“大国重器”

安装的第二台单机百万千瓦机组转子


白鹤滩水电站2号机组转子


该转子直径16.2米

净重1955吨、起吊重量2100吨

最大高度4.1米

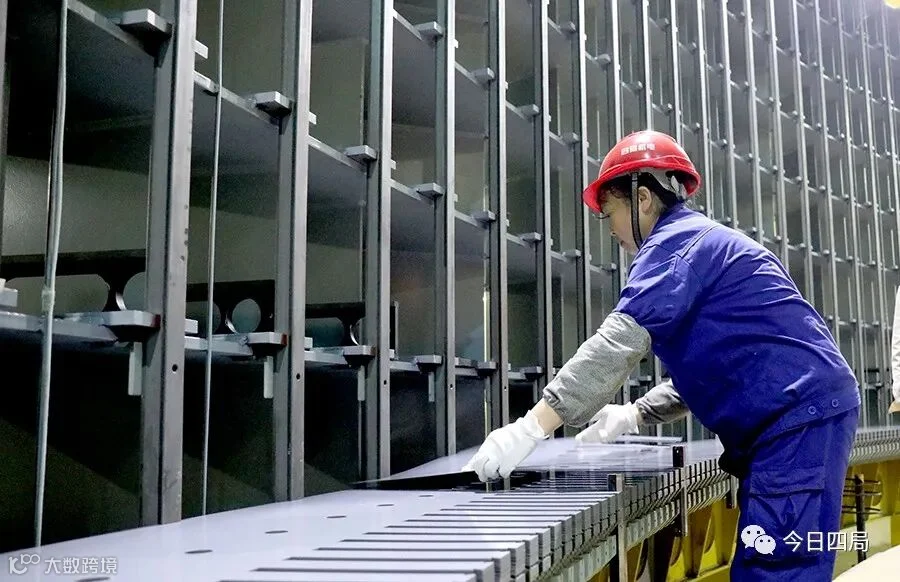

叠片由约1.6万张厚4毫米、重约60千克

的高强度冲片叠装900层而成

是机组安装过程中重量最大的核心部件

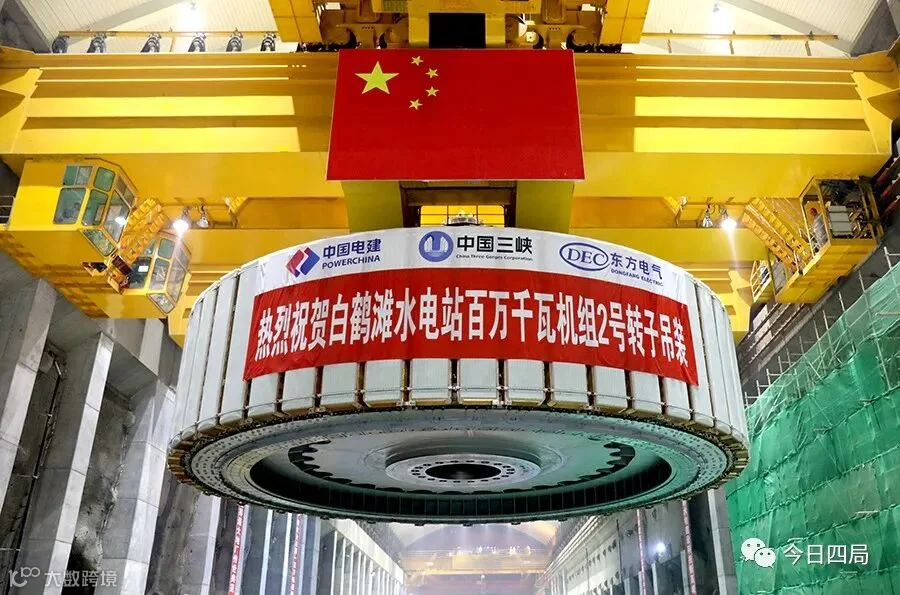

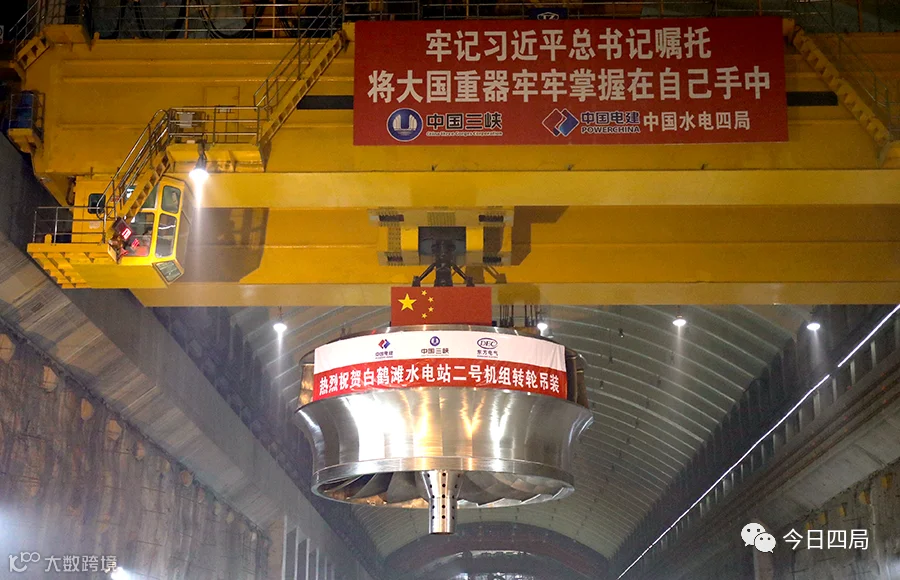

白鹤滩水电站2号机组转子起吊

当日下午16时09分

转子由两台1300吨/160吨桥机的并车作业提升

由安装间向副厂房侧2号机坑移动

17时11分,转子与发电机推力头准确对接

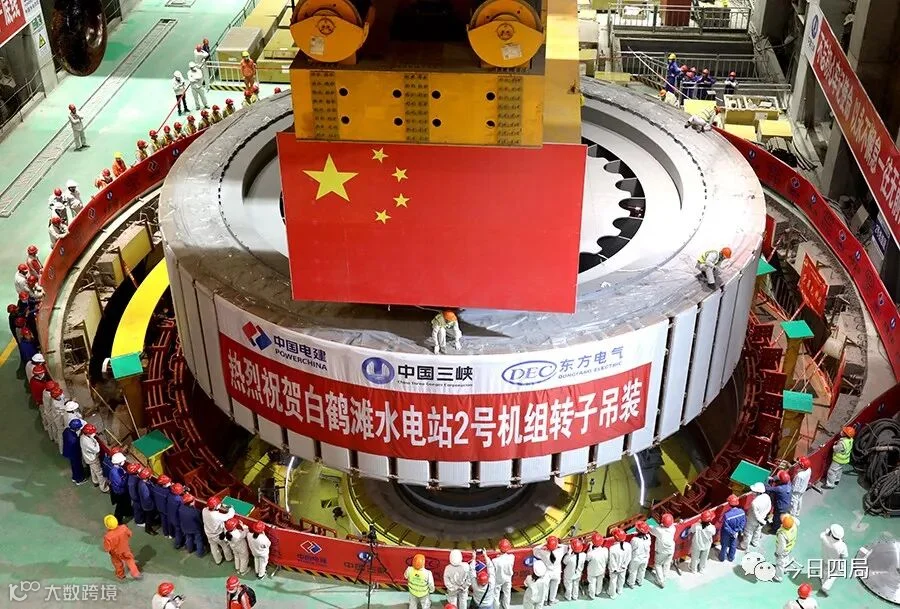

吊装取得圆满成功

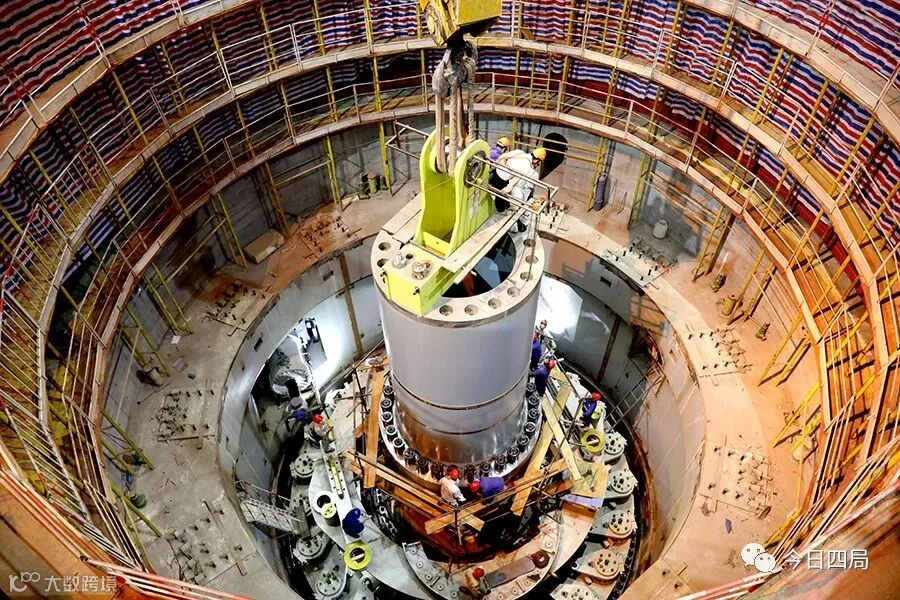

白鹤滩水电站2号机组转子下落对位


为确保2号机组的安装质量

技术和安装人员借鉴1号机安装经验

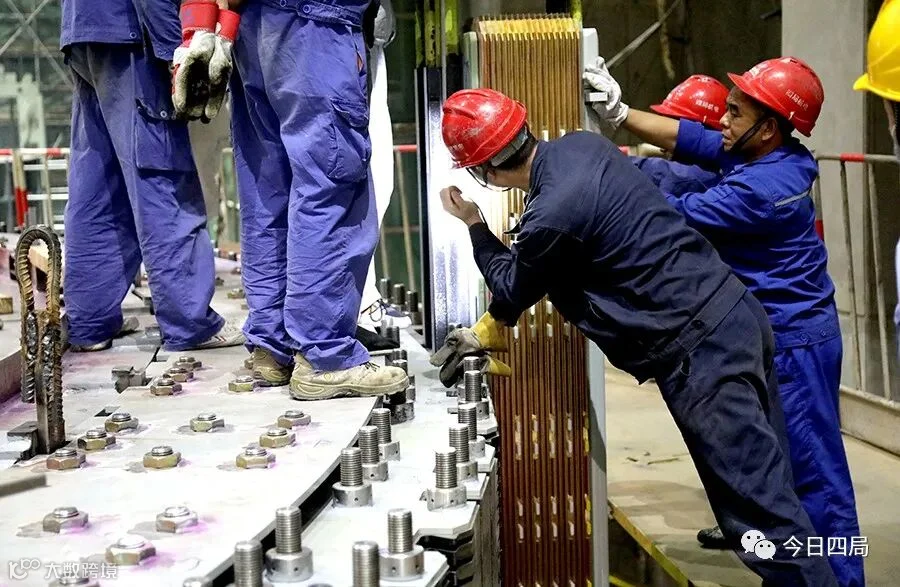

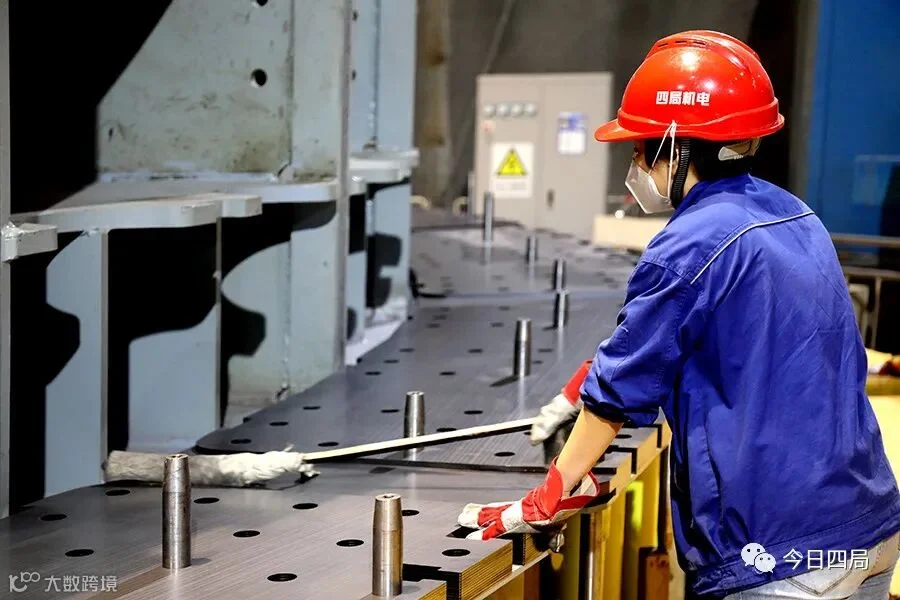

从转子支臂组焊、磁轭叠装

磁极挂装、整体耐压试验

等各工序均严格按照精品质量标准进行

过程质量验收全部优良

转子圆柱度0.51毫米,同心度0.07毫米

达到“精品机组标准




2号机组诞生图录


20191224日,转子中心体进场就位调整完成;2020年1月12日,转子支架开始焊接;2020年3月29日,转子支架焊接验收通过

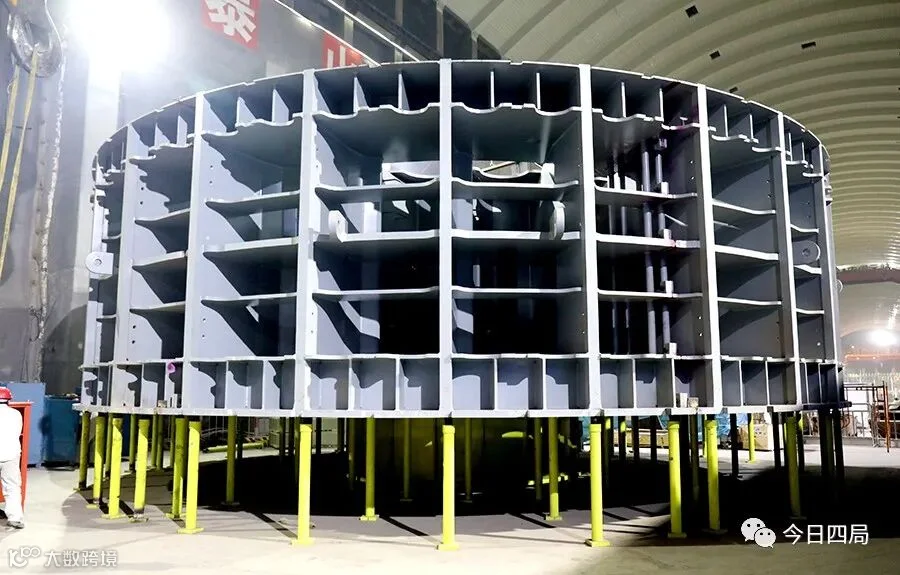

2020年2月24日,定子机座吊装开始

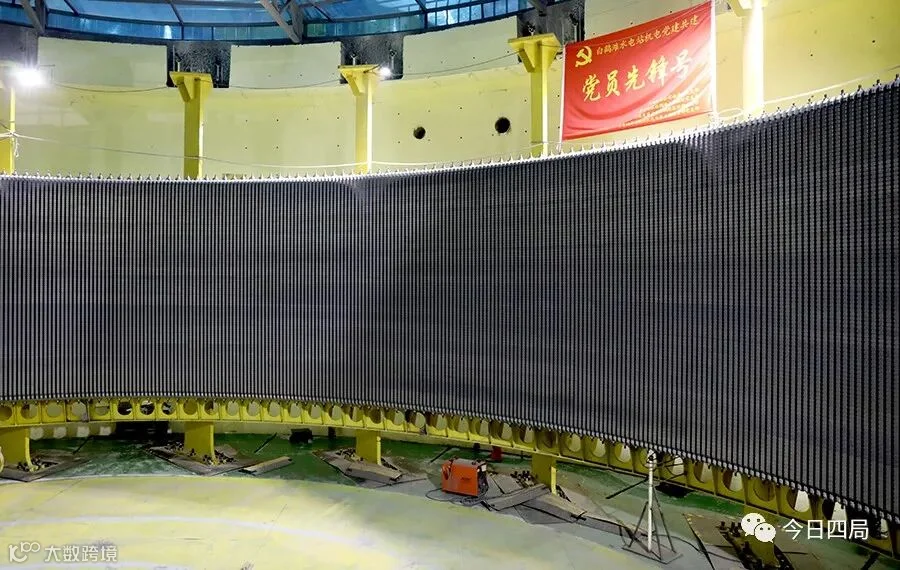

2020年6月3日,定子铁心叠装开始

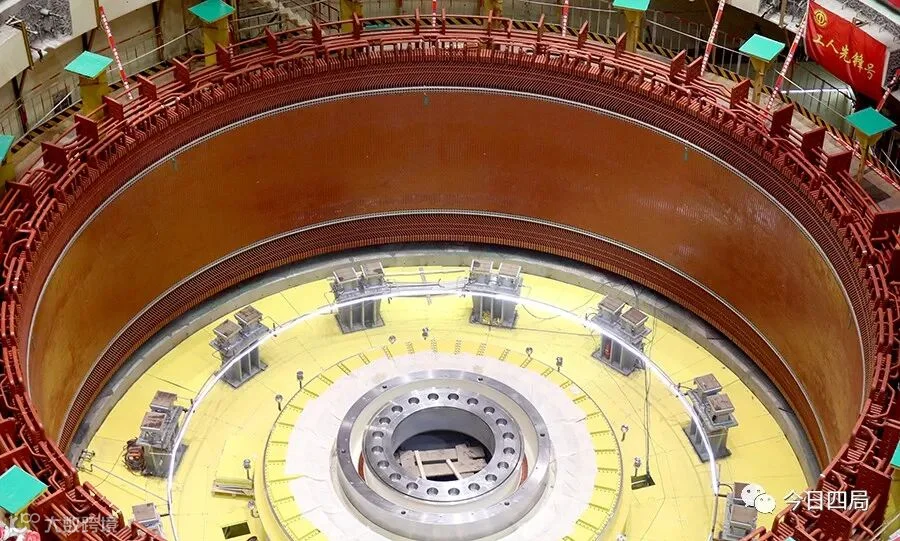

2020年7月7日,定子铁心通过磁化试验


2020年7月2日,转子磁轭叠装开始;9月16日,转子磁轭叠装验收通过;10月1日,转子磁轭热套验收完成

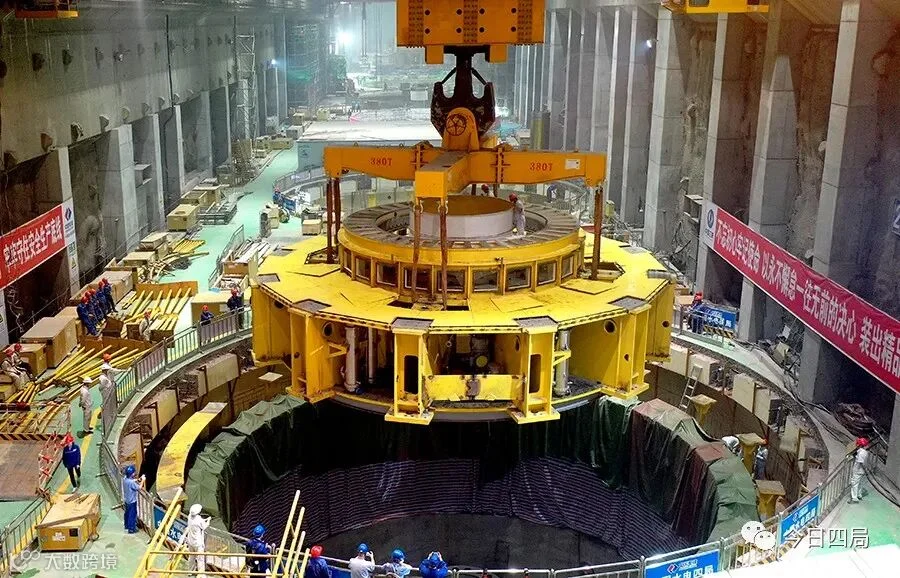

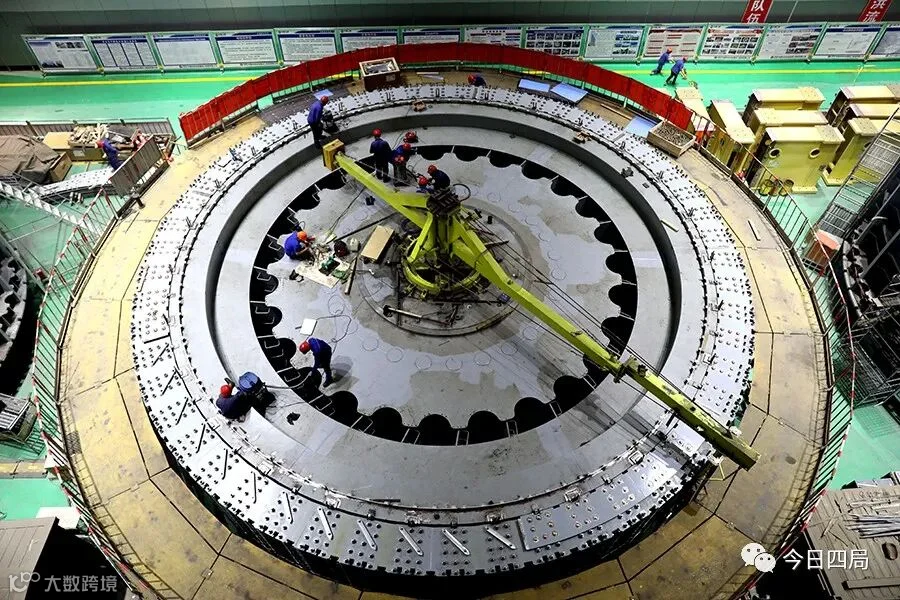

2020年09月09日,2号机转轮吊装


2020年10月5日,定子整体耐压试验通过


2020年10月12日,转子磁极挂装完成


2020年10月12日,主轴吊装及水发联轴工作顺利完成

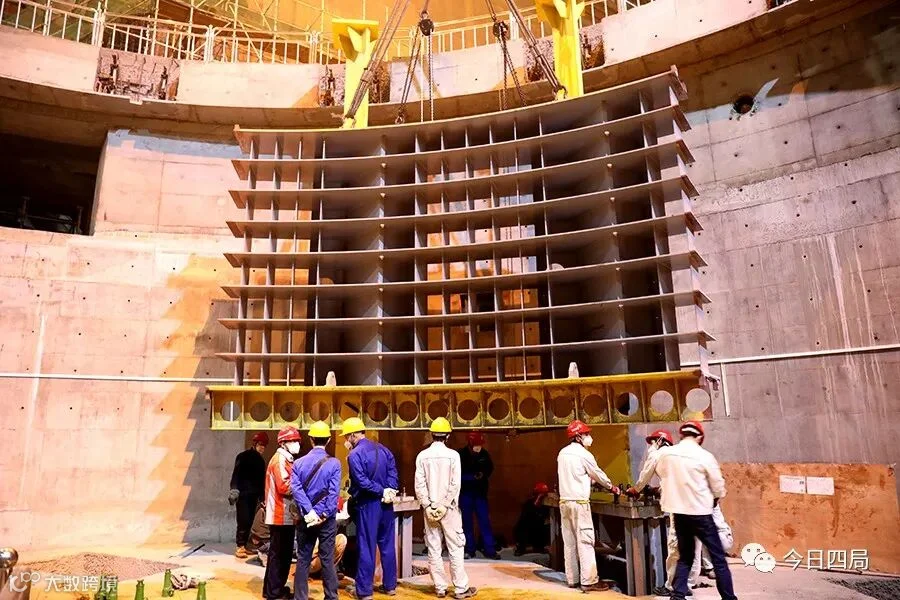

2020年10月13日,下机架正式吊装


2020年10月22日,转子整体耐压试验一次性通过


转子安装动画演示(东方电机视频)




白鹤滩水电站位于金沙江下游四川省宁南县和云南省巧家县境内,是金沙江下游河段梯级开发的第二级电站,为目前全球在建规模最大的水电站,是开发和治理长江上游的重要水电工程,国家能源战略布局“西电东送”的骨干电源点,也是长江防洪体系的重要组成部分。电站左右两岸分别安装8台单机100万千瓦水轮发电机组,总装机容量1600万千瓦,整个机电工程在设计、制造、安装等领域全部实现国产化。中国水电四局承担左岸8台机组安装调试任务。工程计划2021年7月实现首批机组发电目标,2022年底全部投产,目前各项工作进展顺利。



本期策划:中国水电四局新闻中心
资料提供:杨帅帅  徐淑勇  加凯伦  周金鑫


期编审:郭明星

为你推荐:

点亮“在看”,为建设强大四局蓄力!

【声明】内容源于网络
0
0
今日四局
中国水利水电第四工程局有限公司成立于1958年10月,隶属世界 500 强中国电建集团,是服务全球能源和基础设施建设,集建设施工、装备制造、勘察设计、投资运营为一体的综合性大型中央企业,业务遍及全国和海外20余个国家。
内容 1286
粉丝 0
今日四局 中国水利水电第四工程局有限公司成立于1958年10月,隶属世界 500 强中国电建集团,是服务全球能源和基础设施建设,集建设施工、装备制造、勘察设计、投资运营为一体的综合性大型中央企业,业务遍及全国和海外20余个国家。
总阅读547
粉丝0
内容1.3k
