世界平均海拔最高国家传喜讯:中国水电四局承建的这座大型水电工程全面进入主坝施工阶段

世界平均海拔最高国家传喜讯:中国水电四局承建的这座大型水电工程全面进入主坝施工阶段 今日四局
2020-10-16
0
导读:“两稳两争两保”,打造海外品牌!

世界平均海拔最高国家

该国首个生态保护区内大型水电工程

再传喜讯



当地时间10月11日,中国水电四局承建的玻利维亚伊比利苏水电站项目截流目标(合同二节点)顺利完成,标志着该工程全面进入主体大坝施工阶段。

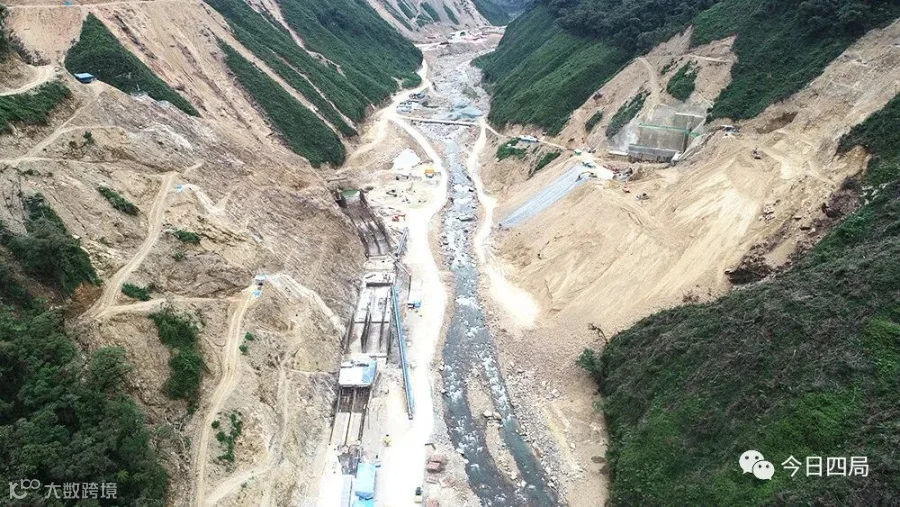

上午9点10分,随着响彻山谷的截流口令,多台载满石料的自卸车依序向龙口抛填截流料,伴着3台推土机的阵阵轰鸣声,半小时后龙口填平合拢,河水从导流明渠顺畅改道,成功截流。


伊比利苏水电站项目主要包括大坝、导流渠、溢洪道、泄洪底孔、生态流量管、拦污栅及消力池等。大坝为碾压混凝土重力坝,其坝顶高程为2180.6米,最大坝高125米,坝顶长度324.5米。最大蓄水位为2175高程,最大库容为2948万立方米。

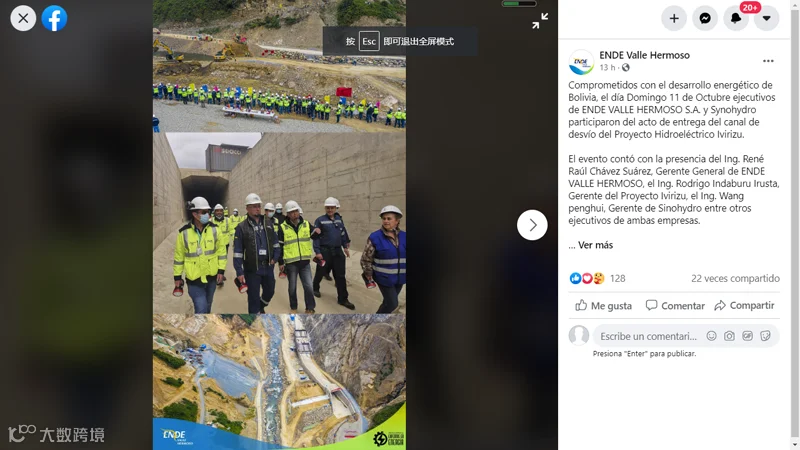

业主facebook也进行了发布报道

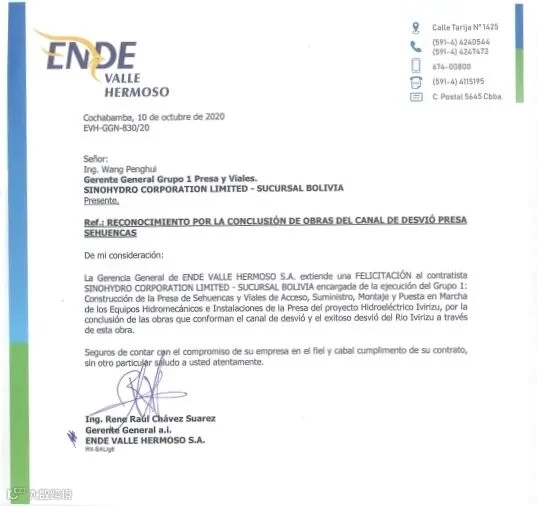

业主表扬信函


本次截流节点的实现使大坝建设的“条件准备期”迈入主坝实质性施工阶段,为后序的围堰填筑、基坑开挖、大坝浇筑打开“工作面”,将工程推向施工高峰。


伊比利苏水电站Ⅰ标工程项目于2017年9月11日签订合同,2017年10月2日收到开工令,正式开建。今年10月8日,主坝首仓混凝土开盘浇筑。




由于伊比利苏水电站所处特殊的地理位置,项目从开建便面临着重重困难。

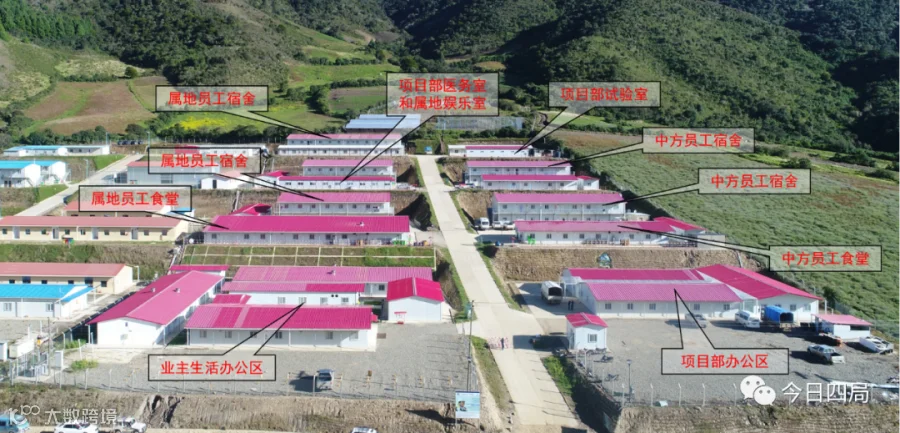

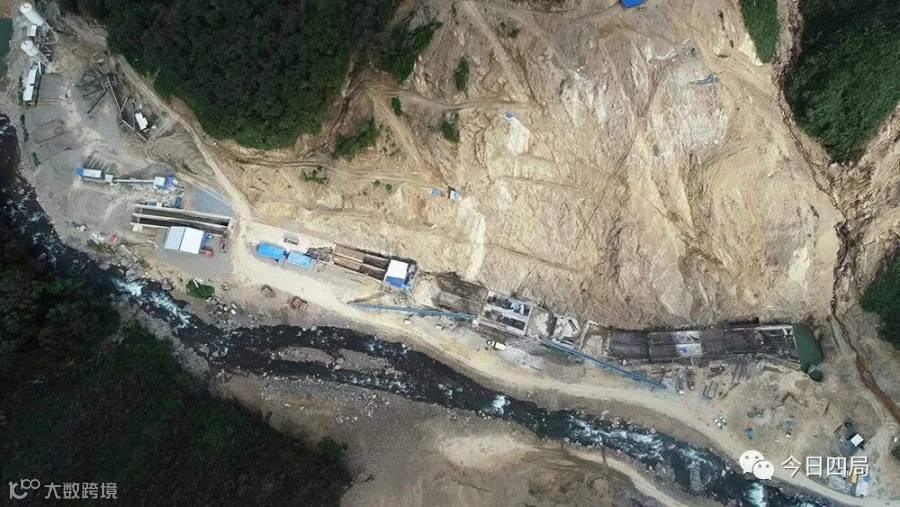

位于卡拉斯科国家生态公园入口处的员工营地


项目所处地域特殊

这是玻利维亚国家首个生态保护区内的大坝项目。现场动工前首先必须办理入园许可、砍树许可以及动植物救援计划等许可类文件,无前例可循。项目前后联系相关审批部门内部沟通、审核、批复先后共历时125天。

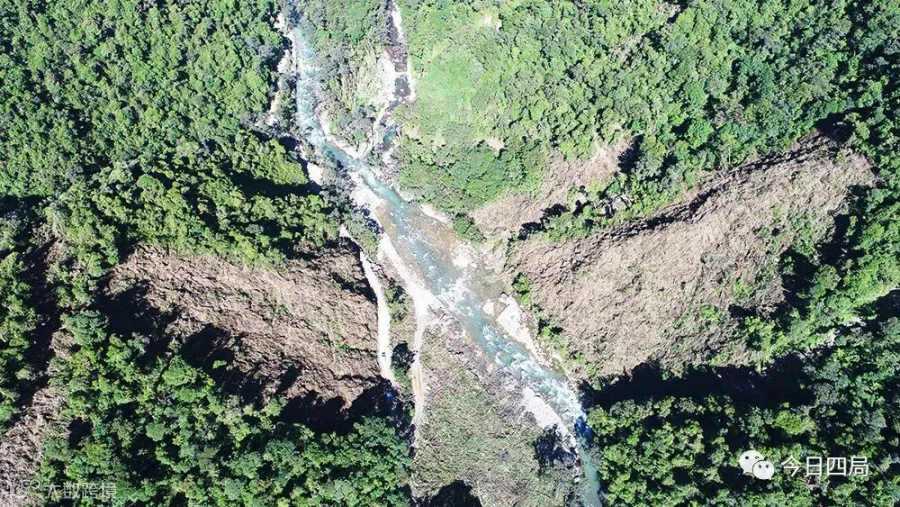

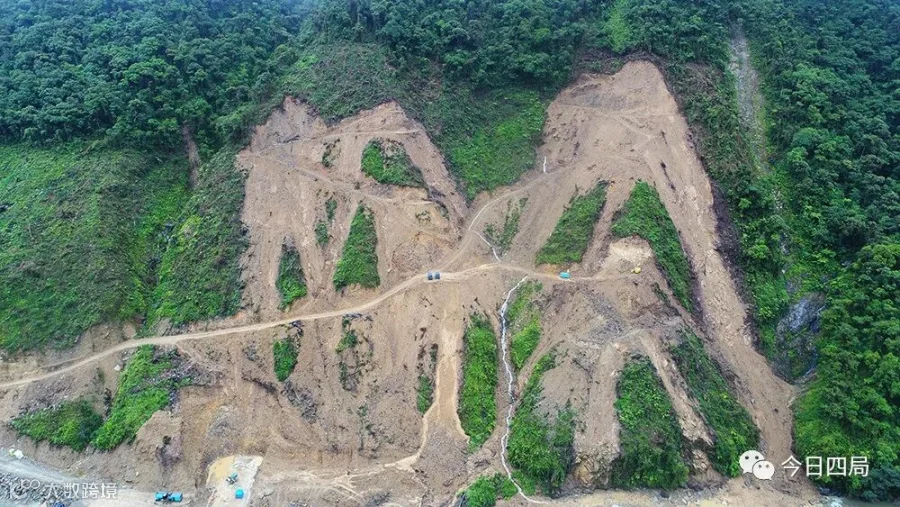

坝区森林移除


项目所在地气候特殊

项目施工区处于冷热交替的峡谷山区中,冷热空气汇集造成降雨频繁,全年降雨天数达255天受下雨影响,施工区地质塌方灾害频发,山体滑坡、道路中断现象时有发生,加之大坝坝址所处河流河床较为狭窄,且河道坡降较陡(约6%),降雨后河水涨幅快、流速大,洪涝灾害风险较大。

右坝肩开挖现场

社会问题及疫情影响

项目建设期间,历经玻利维亚总统大选、政府更迭、二次大选两次延期以及二次延期引发的一系列社会问题,同时还遭遇新冠肺炎疫情影响严重制约工程建设的顺利进行,正常施工时间不足3个月。


疫情防控


监理、业主方面影响

本项目执行中,出现业主与承包商签署的合同中对监理的义务规定与其同监理公司签署的合同中的约定不一致,导致技术设计、方案等审批严重滞后。

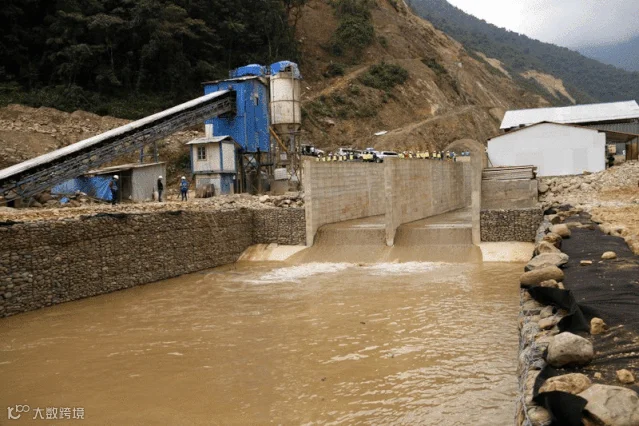

 导流渠施工

玻利维亚建筑市场局限

玻利维亚基建设施发展相对较为缓慢,当地建筑市场发育不成熟项目属地化施工资源较为零散。

尽管如此,项目还是通过优化方案、加强质量管控、进度管理和属地化管理,逐一攻破难题,保证重要节点按期完成。



向上滑动阅览


2017年10月02日  业主签发开工令,IVIRIZU水电站I标段工程开工。

2017年10月16日  收到监理单位施工图纸及技术文件。

2017年12月16日   EJE1道路PK0+00~PK3+500段开始清表作业

2018年02月23日  生活营地环评许可科恰政府批复

2018年03月10日  大坝下游砂石拌合系统动物救援完成

2018年03月19日  1#道路PK0+000~PK14+023段植物救援完成

2018年03月22日  1#道路PK7+000~PK14+023段动物救援完成

2018年03月28日  1#道路PK14+230~PK19+720段动物救援完成

2018年03月29日  上下游砂石系统植物救援完成

2018年04月13日  右岸坝肩、砂石系统动物救援完成

2018年04月18日  左岸坝肩动物救援完成

2018年04月22日  左右岸坝肩、砂石系统植物救援完成

2018年05月03日  坝后小砂石系统开始回填

2018年05月30日  下游小砂石系统基础开始施工

2018年09月29日  导流明渠首次爆破

2018年09月30日  下游小砂石系统试运行成功

2019年06月20日  1号路PK0+000~PK14+000段一节点顺利完工

2020年07月13日  新冠疫情影响,正式带疫复工复产展开工作

2020年10月11日  二节点导截流如期完成


在克服困难的过程中,项目部也创造了系列工程建设亮点。


施工方案进一步完善

项目部通过比对招标文件中围堰、导流渠的设计情况,结合国内实际施工案例,完善并优化了围堰结构设计及降低导流渠的进口高程,有效降低了施工风险和难度,使项目按期完成导截流施工提供了极大的方便,同时可以将大坝基坑开挖时间提前。

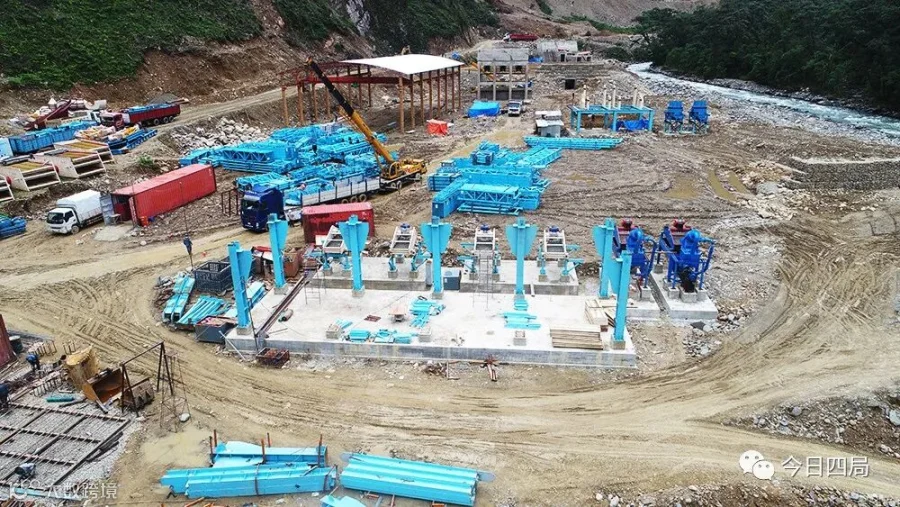

砂拌系统设备安装


质量管理水平进一步提升

项目部强化质量技术管理工作,及时进行技术三级交底,明确质量责任,使质量目标的实现落实到每一个人,与各级工作人员的经济利益挂钩;项目部严格执行质量验收制度,对工程质量进行巡回检查、走动管理;三是加大项目部各队厂质量方面属地工程师(二检)数量,目前已增加至60%以上,三检人员已确定了3人,有效降低了对中方质量管理人员的需求。

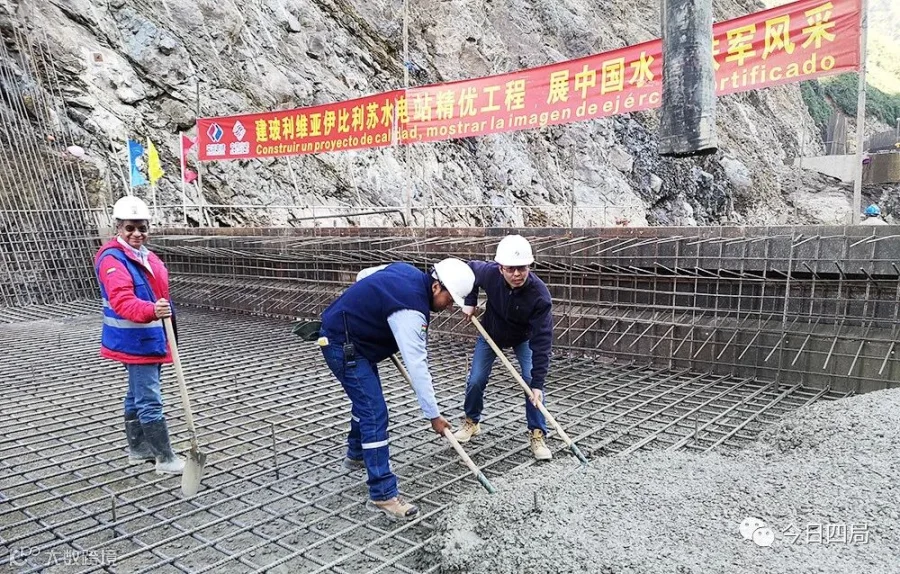

导流渠坝内段首仓混凝土


进度管理进一步优化

在进度管理的过程中,项目部不断地优化关键线路上的施工工序和施工工期,对关键部分合理加大施工资源投入,对促进项目总工期收到良好成效。

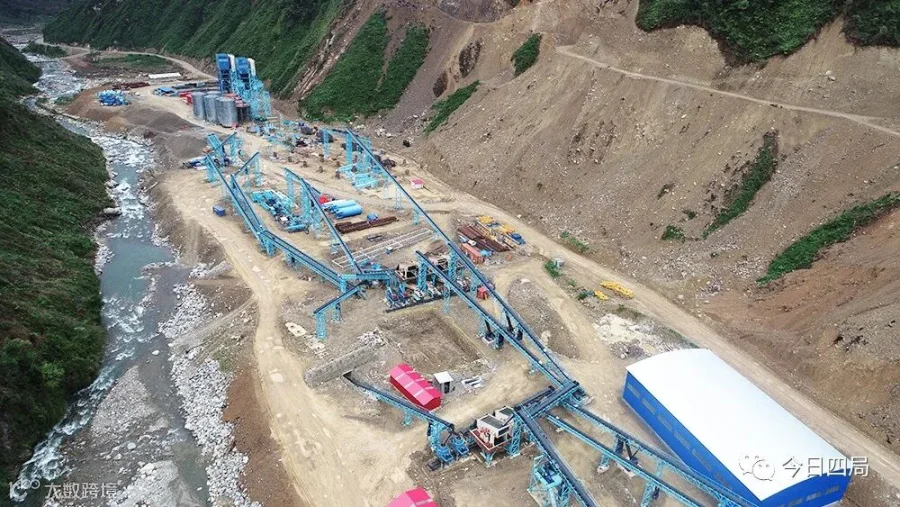

砂石拌和系统基础建设及安装


属地化管理进一步增强

项目部首先通过发挥属地人员优势,挖掘潜力,培养了一批技术成熟、能担当的分包商,充分发挥工程分包作用,有效的提高了施工效率和降低管理难度,同时通过严格控制物资材料库存,每月定期进行盘库,严格材料核销,严禁浪费,在临建设计施工方案中,充分利用弃料,编制材料超欠耗管理制度,严惩重罚,充分调研周边物资市场情况,做到合理采购等方式,有效降低了材料的浪费和降低采购成本,及时有效的保障了市场的需求。



根据本项目4号合同修正案,该工程合同工期调整为1419个日历天,计划于2021年8月20日完成施工。


据悉,玻利维亚平均海拔超过3000米,是世界平均海拔最高的高原国家。位于中部的科恰班巴省将成为玻利维亚全国的能源中心,而伊比利苏水电站将在整个能源中心建设中扮演着十分重要的角色,推动玻利维亚实现“南美能源中心”的“祖国计划”。


本期策划:中国水电四局新闻中心
本期作者:
智计伟 王   帅

本期编辑:黄小云


期审核:郭明星

为你推荐:

点亮“在看”,为建设强大四局蓄力!

【声明】内容源于网络
0
0
今日四局
中国水利水电第四工程局有限公司成立于1958年10月,隶属世界 500 强中国电建集团,是服务全球能源和基础设施建设,集建设施工、装备制造、勘察设计、投资运营为一体的综合性大型中央企业,业务遍及全国和海外20余个国家。
