重磅!白鹤滩水电站左岸首台百万千瓦水电机组正式进入并网试验阶段

重磅!白鹤滩水电站左岸首台百万千瓦水电机组正式进入并网试验阶段 今日四局
2021-06-23
1
导读:向着投产发电目标发起最后冲刺!


6月23日9时13分,白鹤滩水电站1号机组顺利实现与电网首次同期并网,标志着中国水电四局承担安装与调试任务的左岸首台百万千瓦水电机组正式进入并网试验阶段,向着“七一”前实现投产发电目标发起最后冲刺。


并网试验是机组投产发电前的代表性节点之一,为安全做好1号机组首次同期并网工作,四局机电人始终秉承“安全第一、质量为先”的生产理念和“安全、准点、精品、美丽”的工作目标,与左岸各参建单位团结协作、迎难而上,先后完成了励磁空载、电源切换、主变冲击合闸等试验。

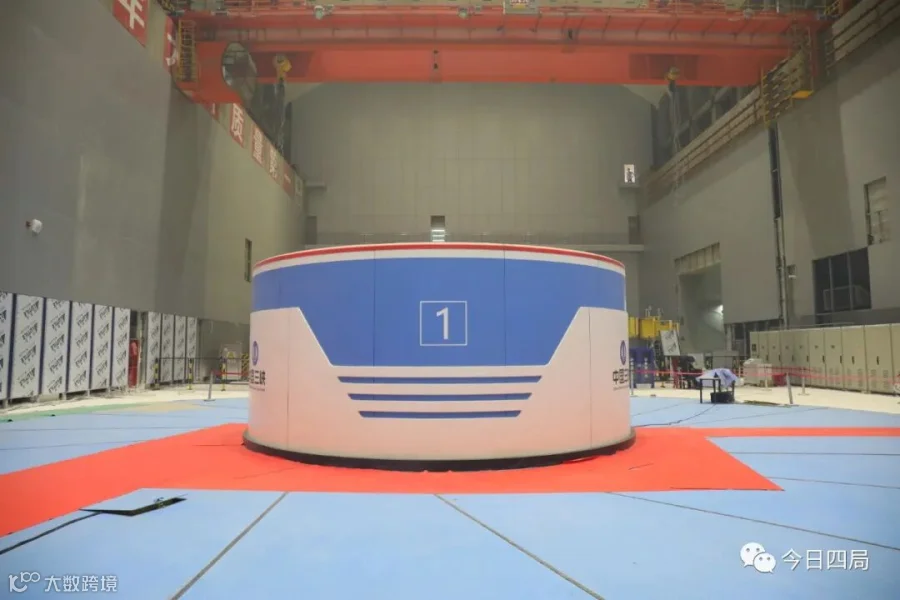

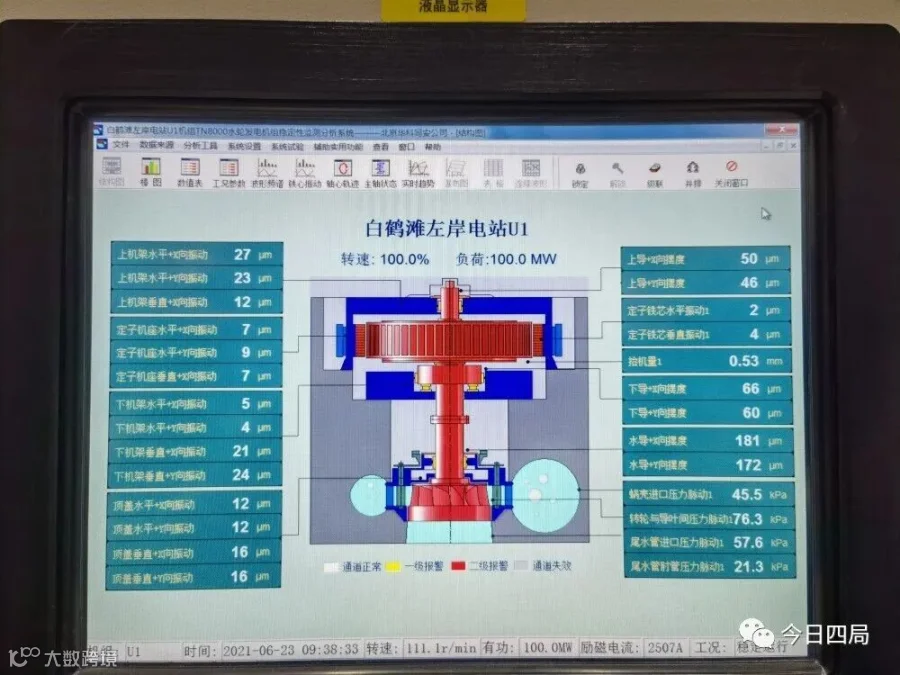

带负荷试验结果表明,1号机组各部位振摆、温升等数据均优于白鹤滩水电站百万千瓦水轮发电机组“精品机组”标准。

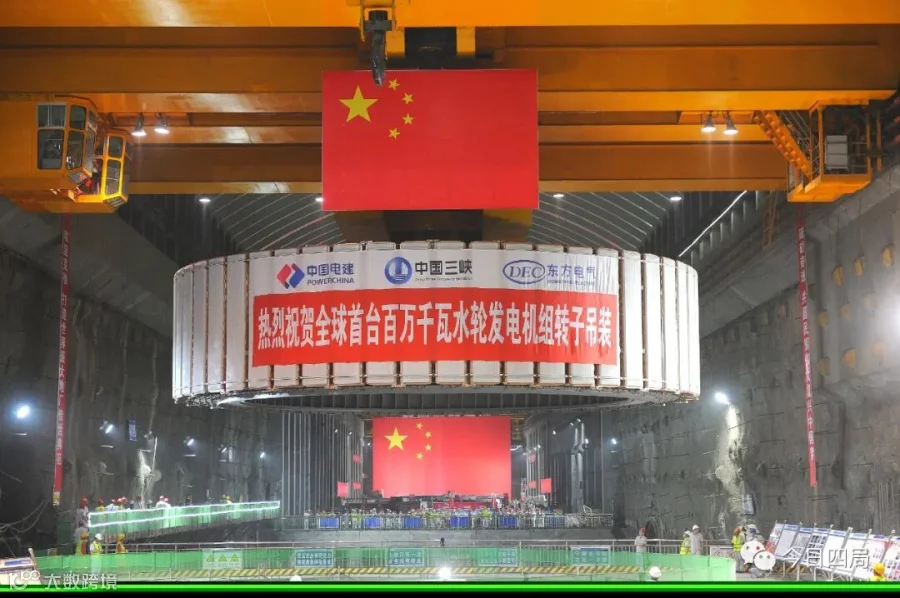

白鹤滩水电站1号机组于2019年11月29日开始安装,面对2020年新冠疫情的严重影响,四局机电人团结一心、攻坚克难,创造了全球首台百万千瓦水电机组转轮、转子吊装,60天完成1号机组定子下线,机组大型试验均一次性顺利通过,已完工各单元工程工序均符合白鹤滩水电站百万千瓦水电机组精品标准的骄人成绩,为本次同期并网试验工作的顺利完成奠定了坚实基础。



白鹤滩水电站1号机组并网后,将继续进行负荷下调速器试验、一次调频试验、负载下励磁试验、甩负荷试验等试验项目,试验完成后机组择机转入72小时试运行阶段。

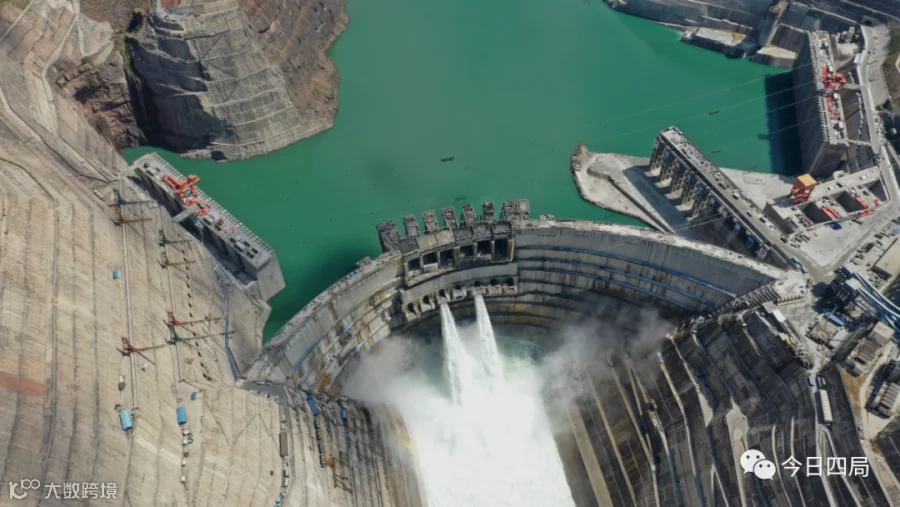

作为世界在建规模最大、综合技术难度最高的巨型水电站,白鹤滩水电站总装机容量1600万千瓦位居全球第二,单机容量100万千瓦位居世界第一,年均发电量624亿千瓦时,每年可节约标准煤1968万吨,减排二氧化碳5160万吨,对我国实现“碳达峰、碳中和”目标具有重要意义,被誉为世界水电行业的“珠穆朗玛峰”。其中,白鹤滩水电站左岸1至8号机组及辅助公用系统安装与调试任务由中国水电四局承担。



本期策划:中国水电四局党委工作部
本期图文:杨帅帅  徐淑勇  李  珑

本期审核:史卫卫


为你推荐:

点亮“在看”,为建设强大四局蓄力!

【声明】内容源于网络
0
0
今日四局
中国水利水电第四工程局有限公司成立于1958年10月,隶属世界 500 强中国电建集团,是服务全球能源和基础设施建设,集建设施工、装备制造、勘察设计、投资运营为一体的综合性大型中央企业,业务遍及全国和海外20余个国家。
内容 0
粉丝 0
今日四局 中国水利水电第四工程局有限公司成立于1958年10月,隶属世界 500 强中国电建集团,是服务全球能源和基础设施建设,集建设施工、装备制造、勘察设计、投资运营为一体的综合性大型中央企业,业务遍及全国和海外20余个国家。
总阅读0
粉丝0
内容0
