何为“无人区”?原来,这位朋友来自目前世界在建规模最大水电站——白鹤滩水电站,其安装在左右岸的16台单机容量100万千瓦立轴混流式水轮发电机组,是世界第一!单机一百万机组在世界上也被称为属于“无人区”的探索!

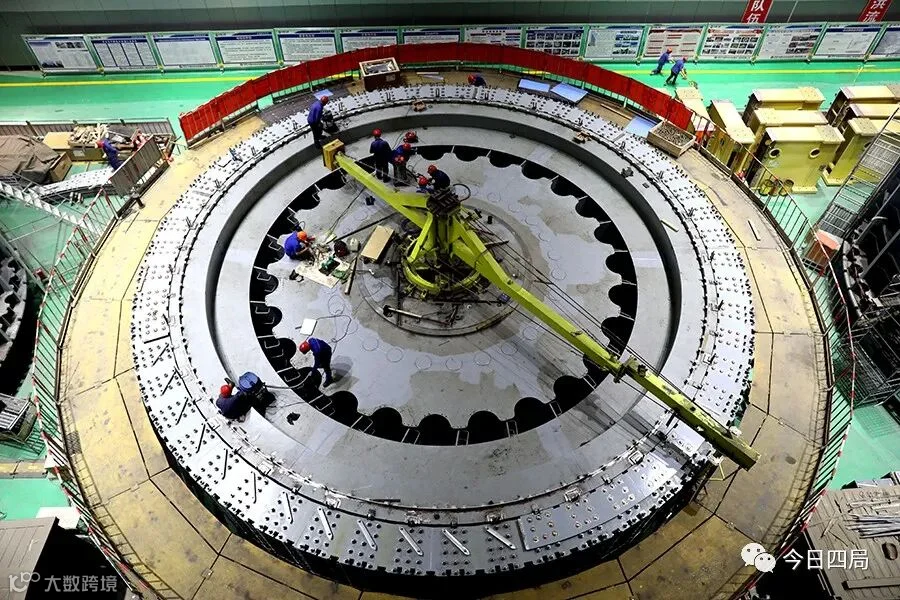

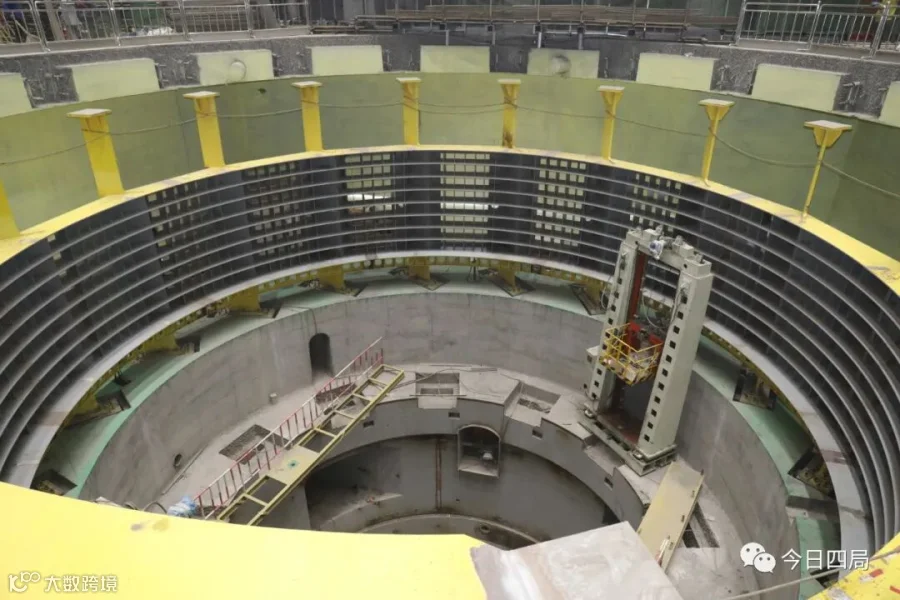

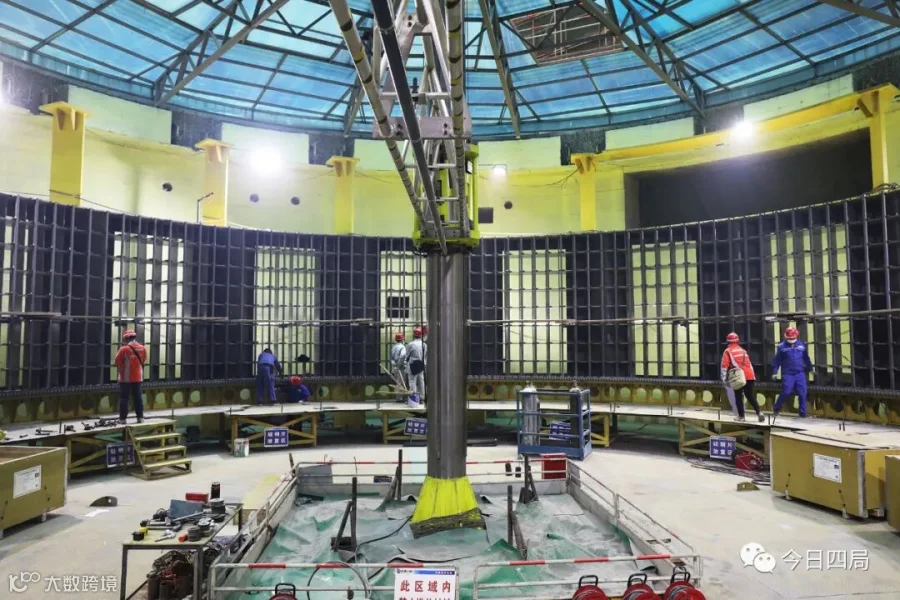

白鹤滩水电站机组机坑形象

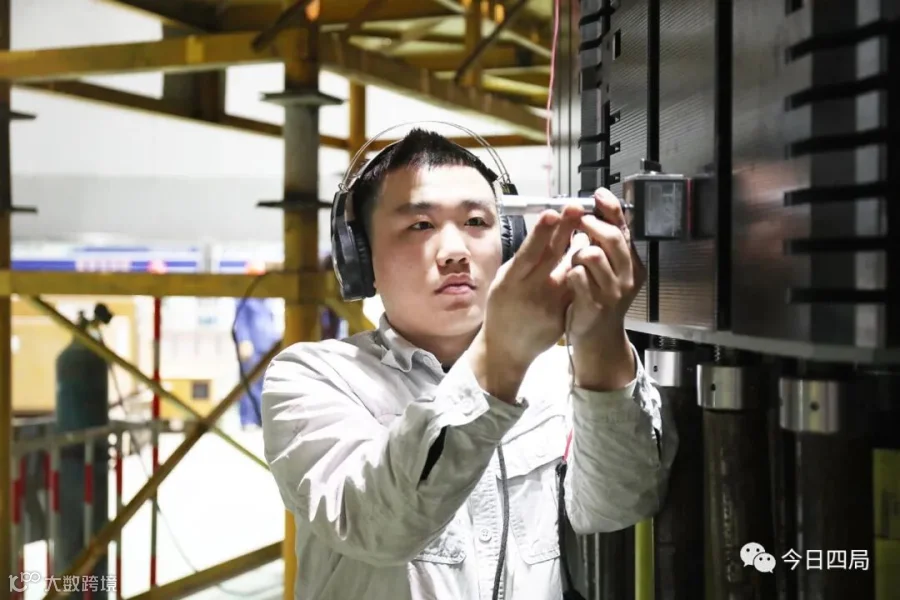

机组转子磁轭叠片工作

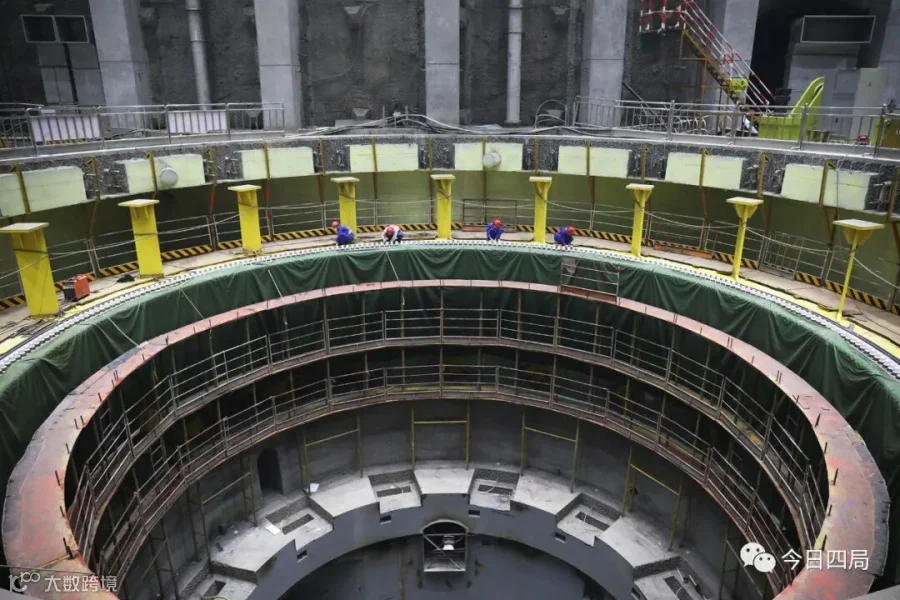

转子安装过程中,圆柱度和同心度控制是衡量转子安装质量的两项重要指标,其不仅关系到机组日后能否安全稳定运行,还将直接影响到发电机组工作效率。对于直径达16.2米、高4.1米的转子来说,圆柱度控制在0.49毫米,同心度控制在0.07毫米,要达到只有一根头发丝偏差的精度,对现场作业人员来说绝对是一个巨大挑战,而有效控制误差不是一步到位的,必须要保证转子中心体组焊、支臂焊接、磁轭叠片、磁极挂装等每一道工序都精益求精才能最终达到。

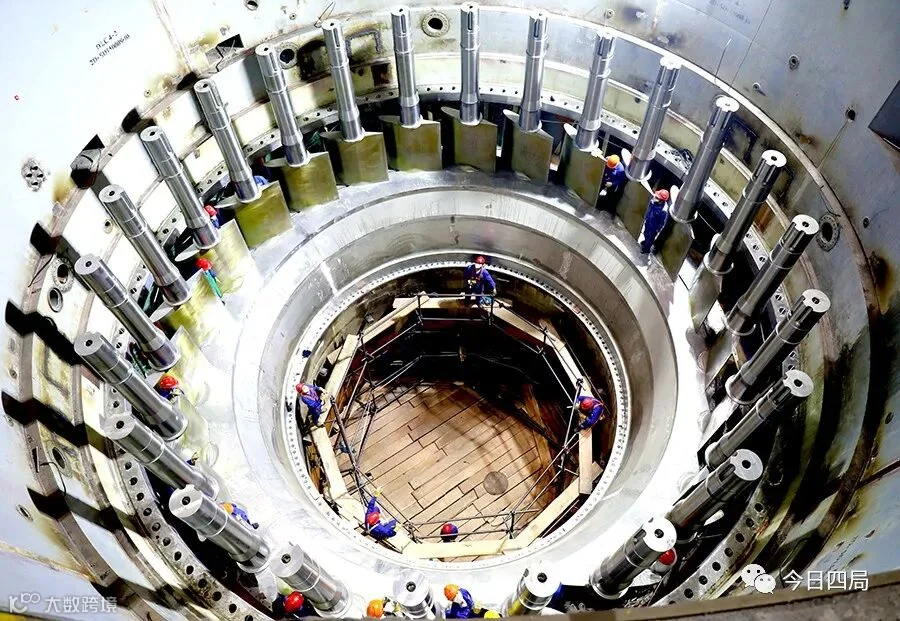

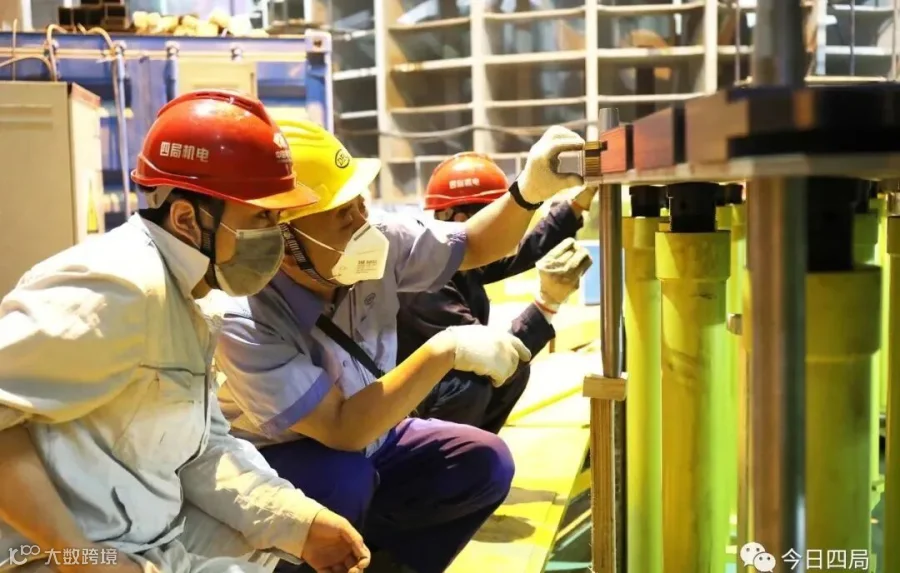

现场技术人员正在进行转子测圆
将精细的内部组件最终结合成一件庞大的机器,是一件精细的手工活,用“粗犷的外表玲珑的心”形容,可谓是其恰如其分。

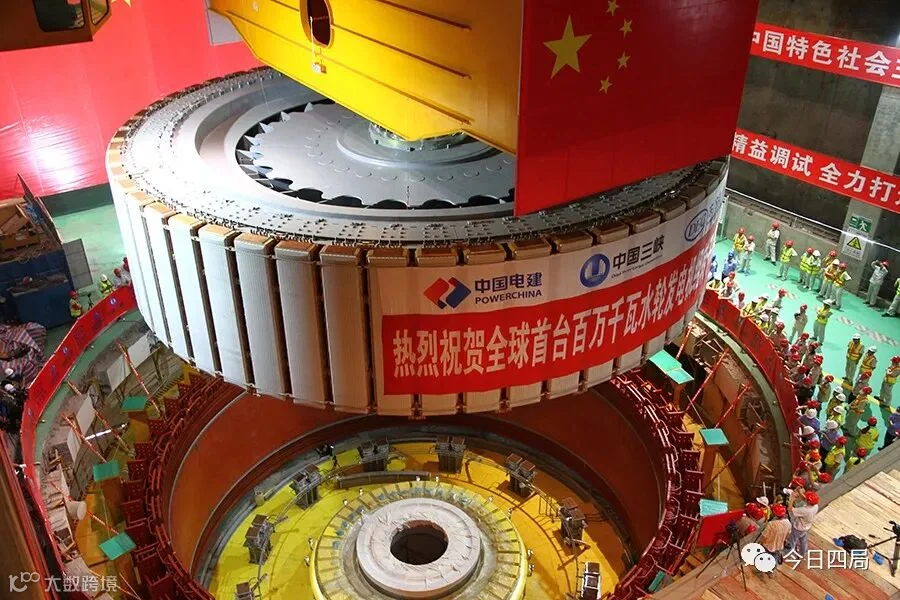

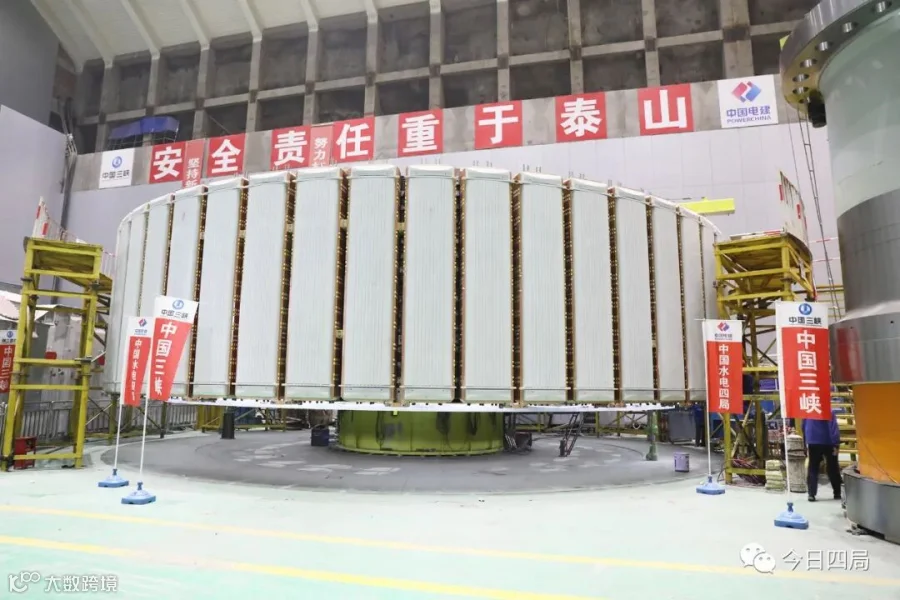

水电四局负责安装的4号机组转子
在节目当天,这位“大国重器”白鹤滩水电站建设者介绍的是中国水电四局负责安装的白鹤滩水电站的4号机组转子,目前已经一次性顺利通过整体耐压试验,各项指数均符合“白鹤滩水电站百万千瓦精品机组”标准。

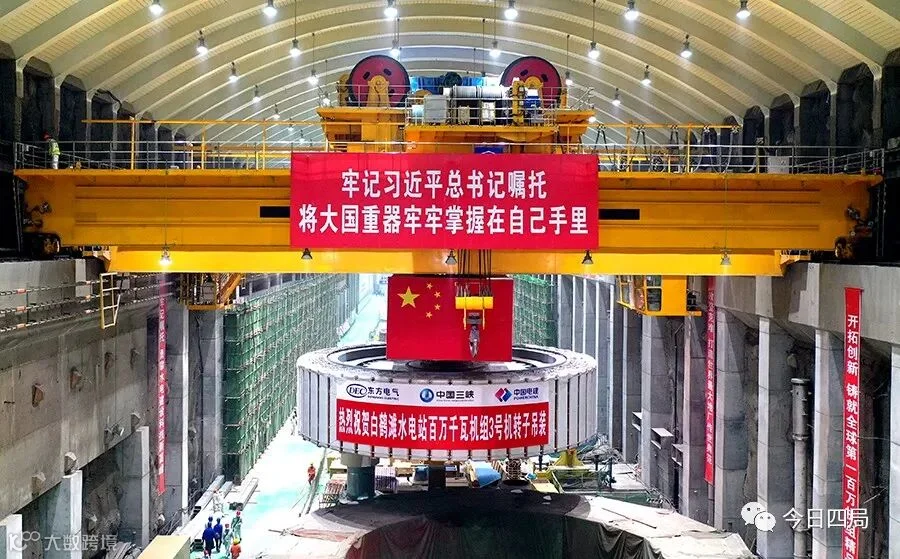

转子起吊
其实除了4号机组,白鹤滩水电站左岸8台机组均由中国水电四局负责安装,据悉,每台机组转子都由约1.6万张厚4毫米、重约60千克的高强度冲片逐层叠装900层而成。外圆直径16.2米,最大高度4.1米,总重约2000吨。

正在安装的左岸机组转子
2019年11月29日,白鹤滩水电站1号机组土建交面,正式拉开左岸机电安装工程序幕。金沙江畔,水电四局人由此开始迈出征战世界机电安装“无人区”的第一步。

“要充分认识到,这不仅是四局机电安装品牌的延续,也是创造中国品牌的重大机遇,高质量、高标准、高水平完成白鹤滩水电站机电安装工程具有重大现实意义和政治意义,必须要本着对'大国重器'负责的高度历史责任感和使命感,举全公司之力组织施工。“中国水电四局党委书记、董事长徐银林在机电开工动员会上作出明确指示。

克服困难,奔跑前行,中国水电四局各项节点任务都取得了傲人成绩。截止目前,白鹤滩左岸电站1至8号机组皆已进入安装状态,其中,1号机组总装已完成,2号、3号机组分别总装完成90%、50%,4号机组转子吊装工作预计在3月底前进行。根据计划安排,电站首批机组将于2021年7月实现并网发电目标。

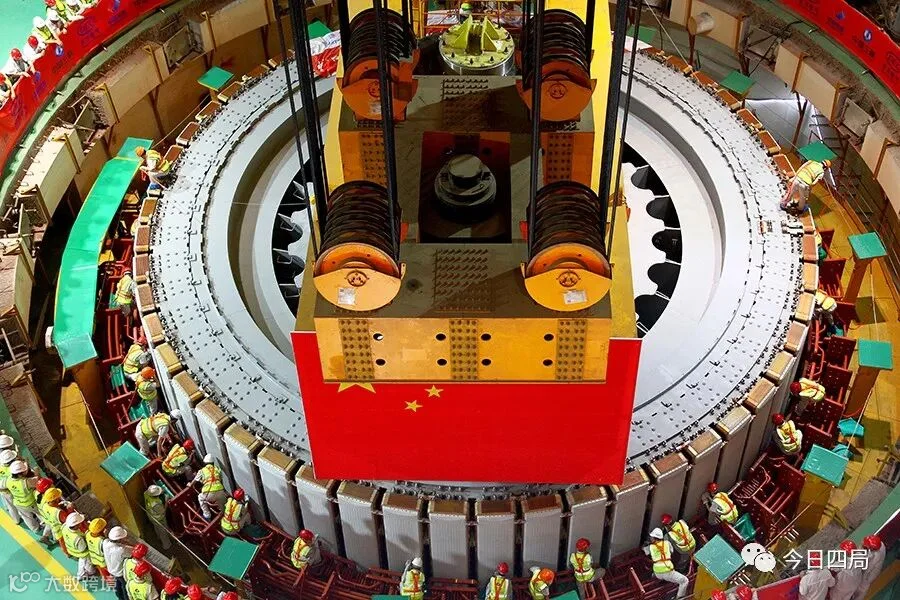

白鹤滩水电站1号机组转子吊装
吊装:2020年8月18日
进度:提前计划工期73天
质量:转子圆柱度0.49毫米、同心度0.03毫米
安全:双“零”

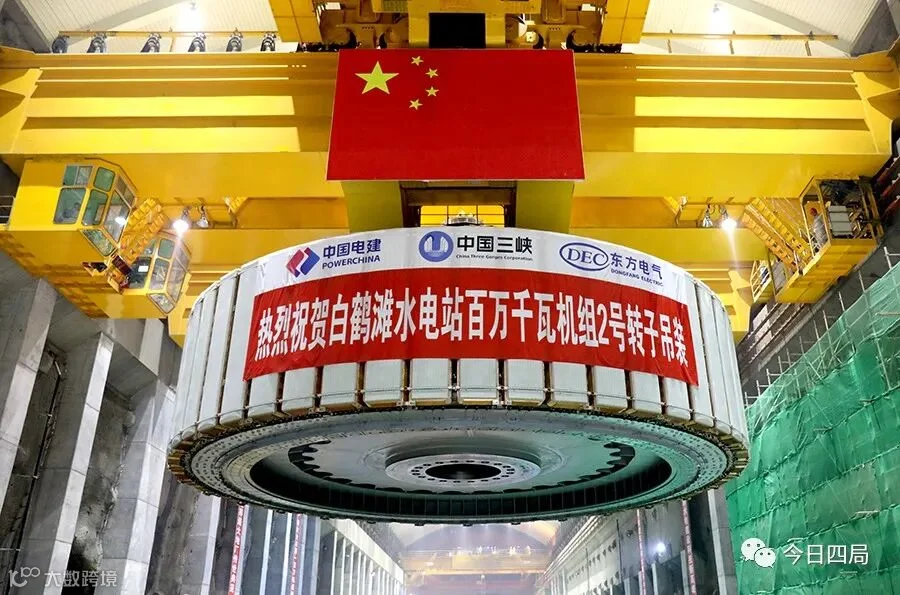

白鹤滩水电站2号机组转子吊装
吊装:2020年10月26日
进度:提前计划工期83天
质量:转子圆柱度0.51毫米、同心度0.07毫米
安全:双“零”

白鹤滩水电站3号机组转子吊装
吊装:2020年12月29日
进度:提前计划工期76天
质量:转子圆柱度0.50毫米、同心度0.06毫米
安全:双“零”

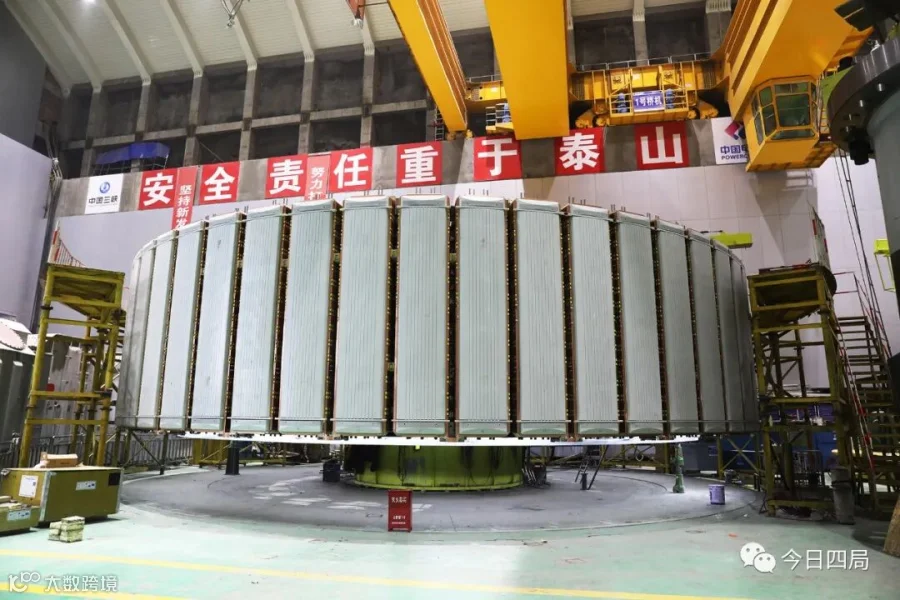

白鹤滩水电站4号机组转子安装完毕

安装中的5号机组

6号机组定子定位筋安装

7号机组定子机座焊接验收已完成

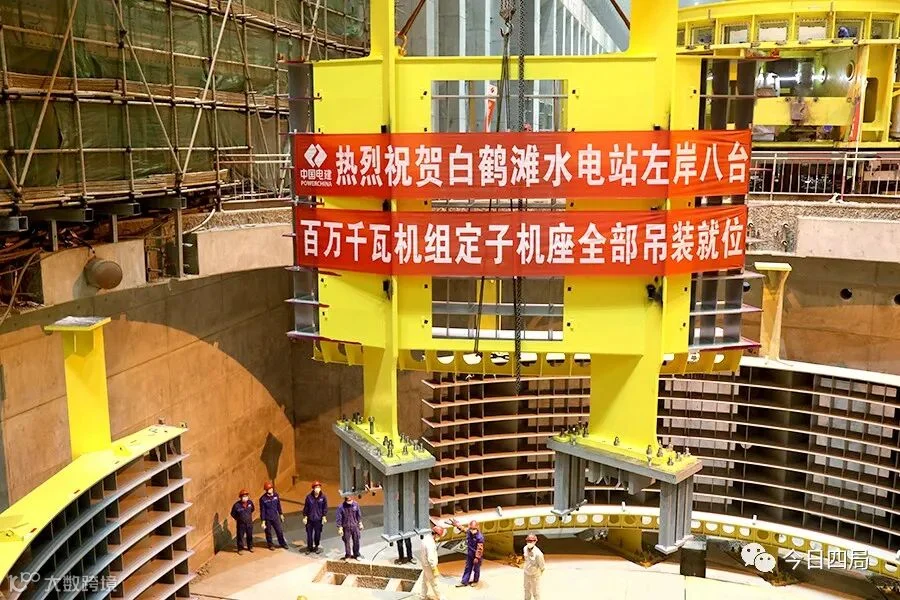

8号机组最后一瓣定子机座就位
中国水电四局全体参建人员将
为世界讲好百万机组冲刺“这一课”
“课外”延伸:

白鹤滩水电站位于金沙江下游四川省宁南县和云南省巧家县境内,是金沙江下游河段梯级开发的第二级电站,为目前全球在建规模最大的水电站,是开发和治理长江上游的重要水电工程,国家能源战略布局“西电东送”的骨干电源点,也是长江防洪体系的重要组成部分。电站整个机电工程在设计、制造、安装等领域全部实现国产化。工程计划2021年7月实现首批机组发电目标,2022年底全部投产。
