临近年末
中国水电四局参建的
世界在建规模最大水电站
白鹤滩水电站左岸再传捷报
12月28日9点时

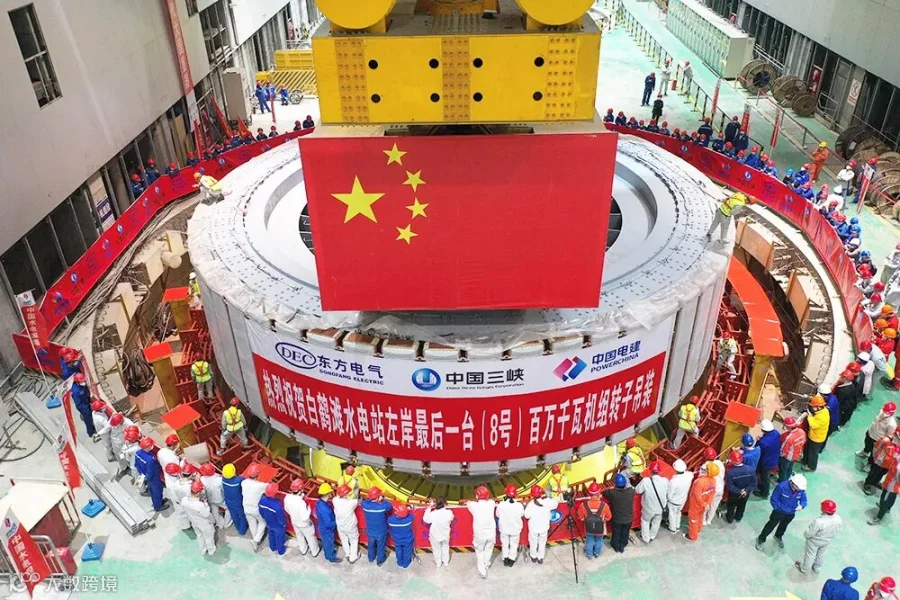

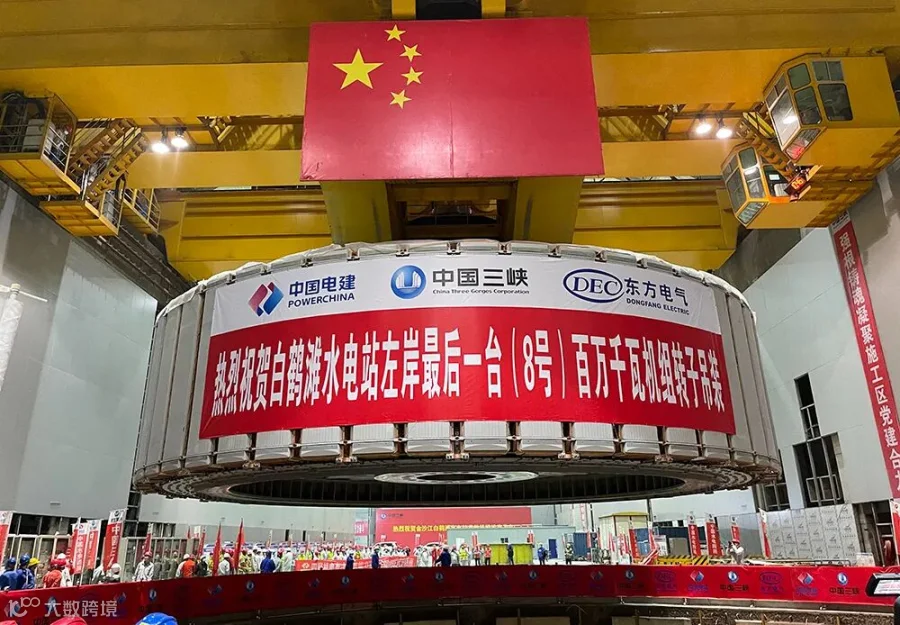

左岸8号机组转子顺利吊装就位

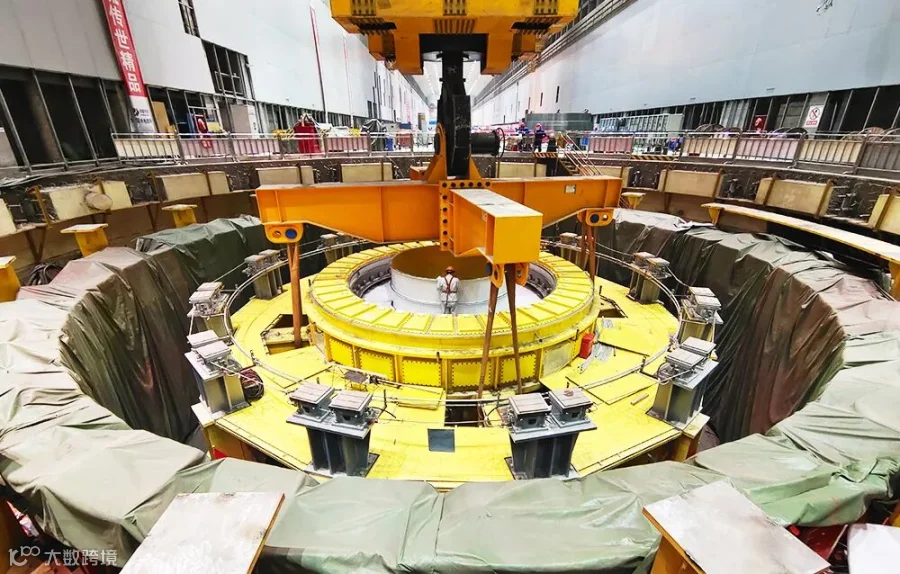

正式进入总装阶段
至此
白鹤滩水电站左岸8台机组转子全部吊装完成
为2022年机组全部投产发电
奠定了坚实基础

本次吊装的8号机组转子,是白鹤滩左岸电站2021年度吊装完成的第5台,也是白鹤滩水电站截至目前吊装完成的第15台。经统计,8号机组转子组装总工期为194天,较计划总工期相比节省52天,较计划吊装节点相比提前72天。整体圆柱度0.57毫米、同心度0.07毫米,符合三峡集团百万千瓦水电机组精品标准。

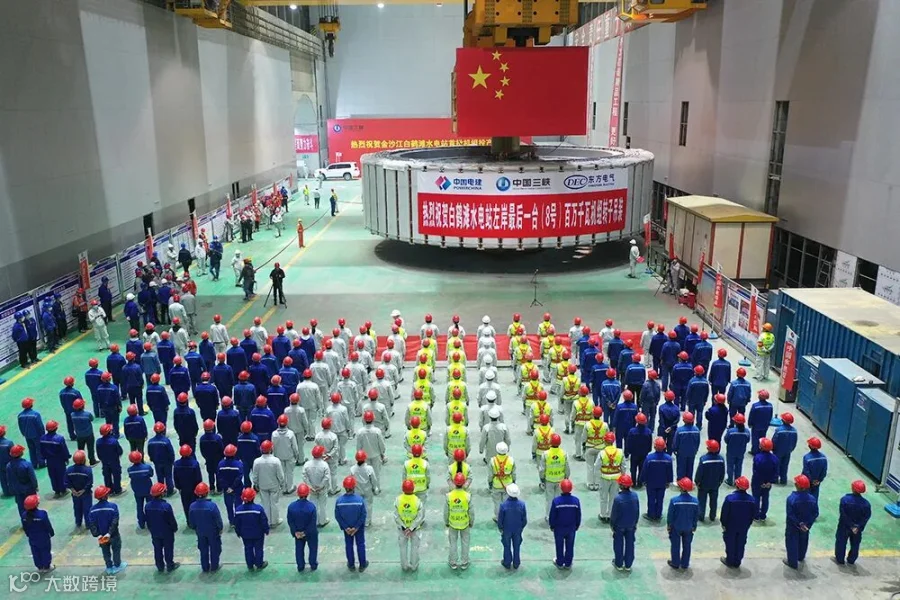

为争取实现白鹤滩左岸电站转子“一年五吊”目标,进入12月份以来,白鹤滩项目部紧盯8号机组转子吊装节点,化大国重器建设的紧迫感和使命感为压力和动力,全面部署、统筹规划,从细处着手优化工期、明确任务、压实职责,现场作业人员工作积极性和主动性进一步提高,8号机组安装工作整体高效推进,在有限的时间里取得了转轮、顶盖吊装单日完成,定子整体耐压、水发联轴连日完成,54个磁极挂装仅用时两日完成的良好成绩,为转子吊装工作如期实现争取了宝贵的时间。

白鹤滩水电站位于四川省宁南县和云南省巧家县交界处的金沙江上,共装有16台单机容量百万千瓦水轮发电机组,总装机容量1600万千瓦仅次于三峡水电站位居世界第二,是当前世界在建规模最大、单机容量最大的水电工程。中国水电四局白鹤滩机电安装工程项目部承担电站左岸8台机组及其附属设备安装与调试任务。

目前,白鹤滩水电站5号机组已经具备并网发电条件,6号机组具备启动运行条件,7号机组总装已经进入尾声。

吊装:2021年8月16日
进度:提前计划工期73天
质量:转子圆柱度0.50毫米、同心度0.06毫米
安全:双“零”

吊装:2021年10月24日
进度:提前计划工期64天
质量:转子圆柱度0.57毫米、同心度0.12毫米
安全:双“零”

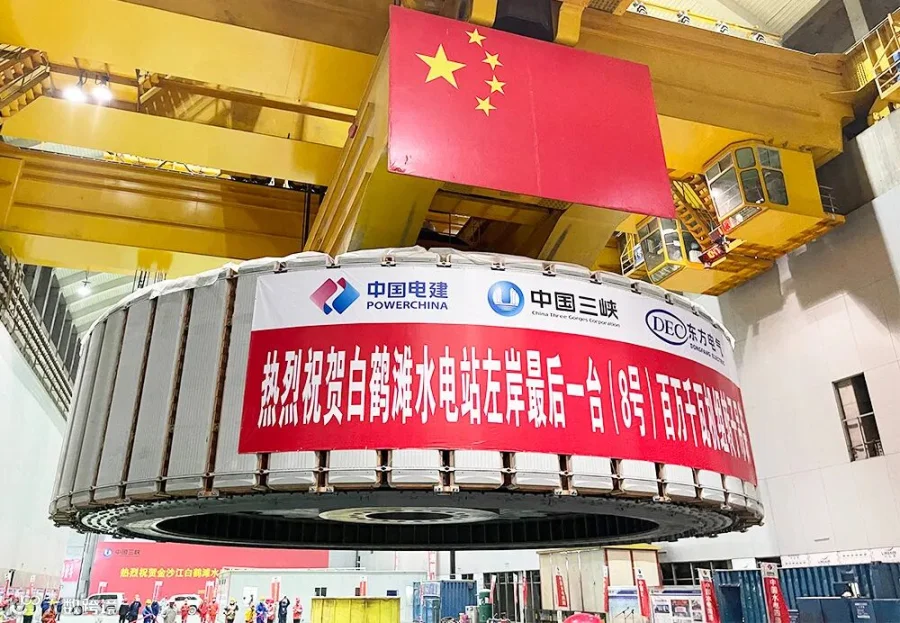

吊装:2021年12月28日
进度:提前计划工期72天
质量:转子圆柱度0.57毫米、同心度0.07毫米
安全:双“零”
本期策划:中国水电四局党委工作部
本期图文:杨帅帅 徐淑勇 周金鑫
本期编辑:黄小云
