“大国重器”传新喜——
3月4日上午
由“中国电建”旗下中国水电四局安装的
白鹤滩水电站左岸4号机组转轮成功吊装
这是白鹤滩水电站机电安装工程
2021牛年第一吊

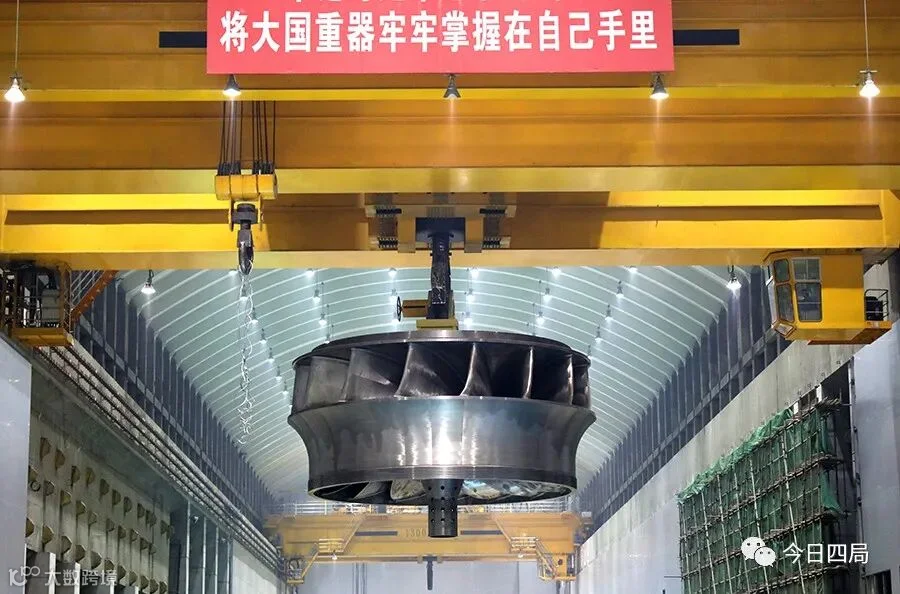

白鹤滩水电站4号机组转轮吊装现场
水轮发电机组堪称水电站的“心脏”,转轮堪称水轮发电机组的“心脏”。白鹤滩左岸电站机组转轮由上冠、下环和15个叶片组合焊接而成,直径8.62米、高3.92米,单个叶片重达11吨,总重近350吨,在转轮加工厂加工完成后运至现场进行泄水锥焊接,最后进行吊装作业。

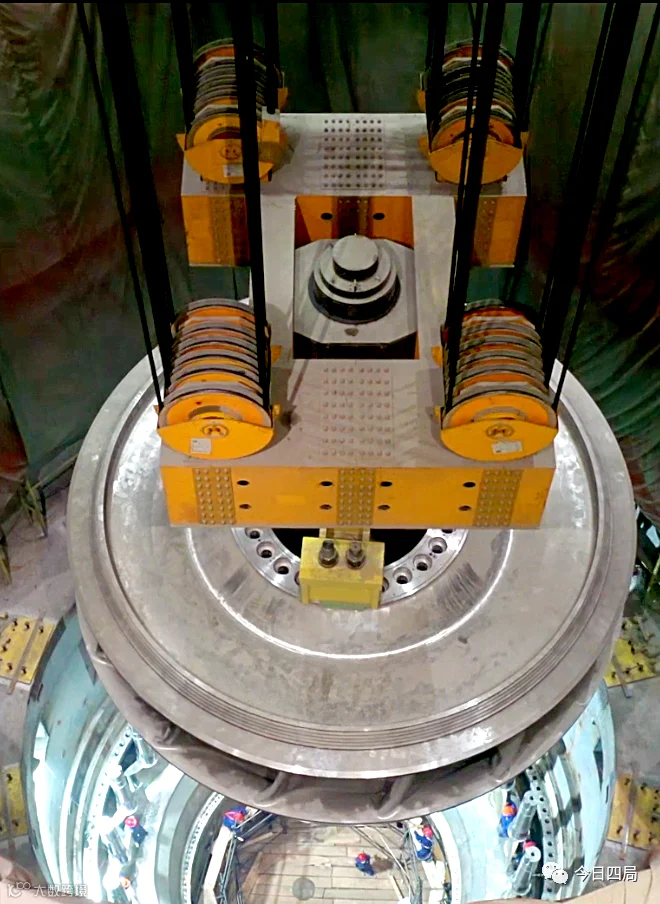

白鹤滩水电站4号机组转轮安装间吊装准备
4号机组转轮于当日上午9时40分开始吊装,10时32分完全落入机坑就位,全程历时52分钟。转轮就位后,现场机电安装技术人员和厂家对转轮进行精确调整和检查,各项指标优于“精品机组”安装要求。

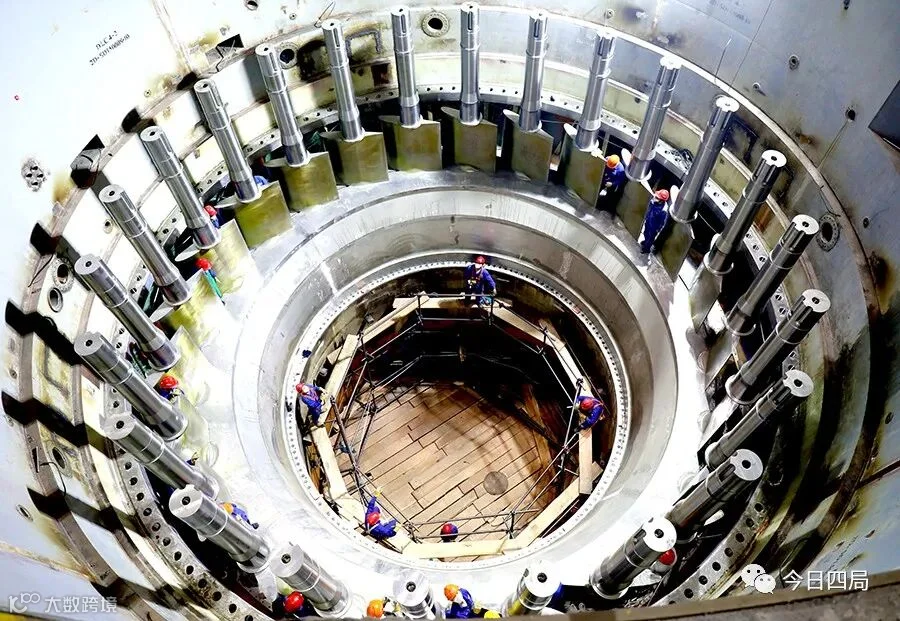

白鹤滩水电站4号机组转轮机坑就位
至此,白鹤滩水电站左岸已完成4台机组转轮的吊装工作,整个电站已完成7台机组转轮安装。

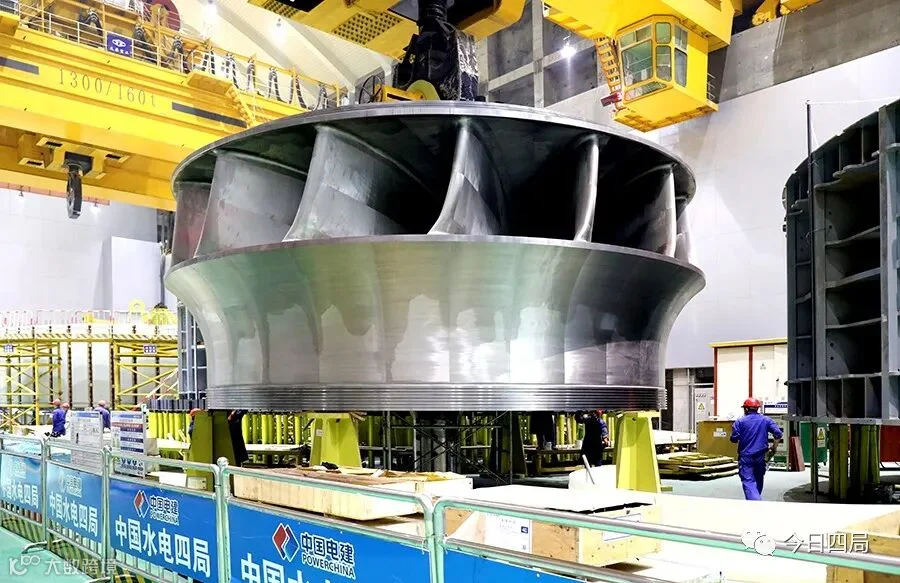

白鹤滩水电站4号机坑
2021年,是白鹤滩水电站首批机组投产发电的决胜之年。开年来,中国水电四局机电项目部通过倒排“双七”发电目标工期,对重点部位和环节加大了资源投入和激励举措,最大限度调动现场作业人员的工作积极性和主动性,努力当好世界水电无人区的拓荒者和先行者,切实担当起新时代大国重器的建设使命,坚定不移地向着“首批机组投产发电,献礼建党一百周年”的目标迈进。

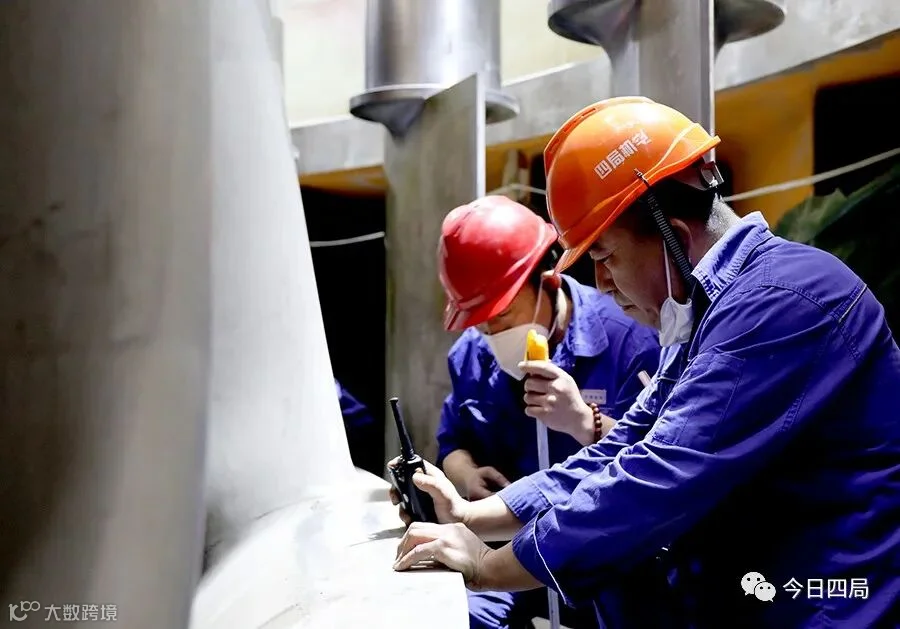

白鹤滩水电站4号机组转轮就位调试
截至目前,电站左岸1号机组总装全部完成;2号、3号机组总装预计分别在3月底和4月底完成;4号、5号机组转子安装同步进行,计划3月25号进行4号机组转子吊装;5号机组定子铁心磁化试验顺利通过,4号机组定子已进入加温阶段;公用及辅助系统工作面全面铺开,整体安装目标可控。
白鹤滩水电站位于金沙江下游四川省宁南县和云南省巧家县境内,是金沙江下游河段梯级开发的第二级电站,为目前全球在建规模最大的水电站,是开发和治理长江上游的重要水电工程,国家能源战略布局“西电东送”的骨干电源点,也是长江防洪体系的重要组成部分。电站左右两岸分别安装8台单机100万千瓦世界最大水轮发电机组,总装机容量1600万千瓦,整个机电工程在设计、制造、安装等领域全部实现国产化。中国水电四局承担左岸8台机组安装调试任务。工程计划2021年7月实现首批机组发电目标,2022年底全部投产。

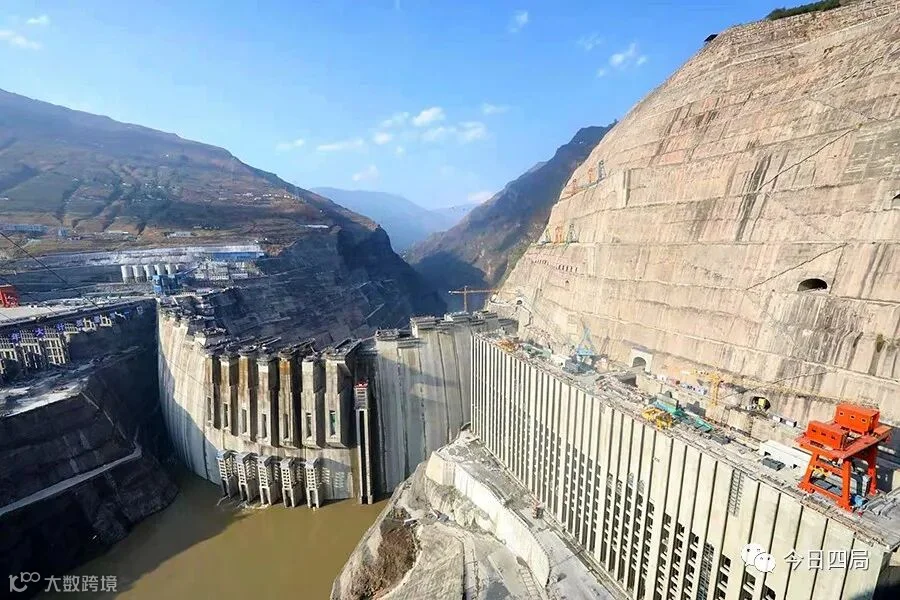

白鹤滩水电站工程形象
信息来源:中国水电四局新闻中心
资料提供:杨帅帅 徐淑勇
周末编辑:郭明星
