在建世界最大水电工程再传喜报——
3月26日13时17分
由中国水电四局安装的

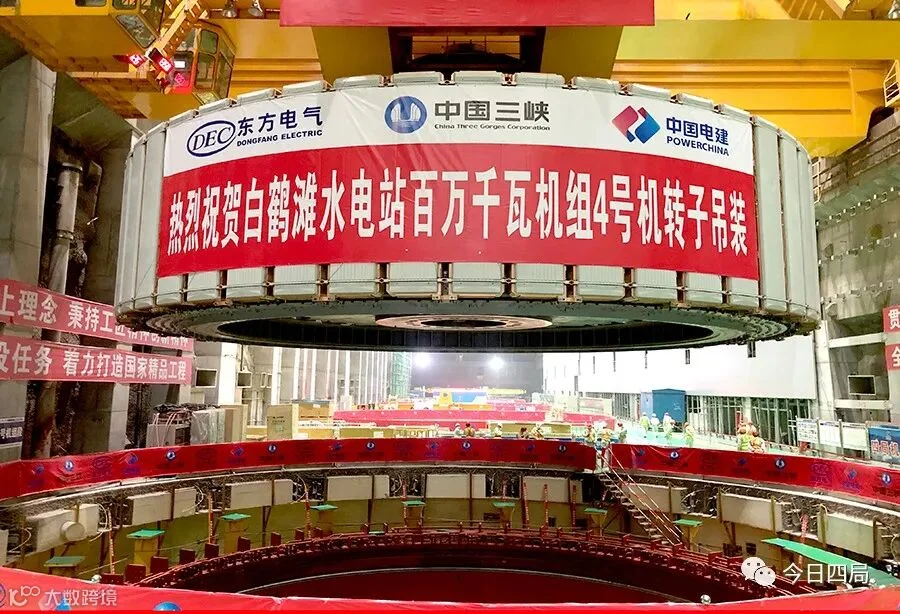

白鹤滩水电站左岸4号机组转子成功吊装
提前计划工期56天
实现机电安装又一重大节点目标
标志4号机组全面进入总装攻坚阶段
白鹤滩水电站4号机组转子吊装视频
这是今年电站左岸吊装的第一台转子
也是“中国电建”为“大国重器”
安装的第四台单机百万千瓦机组转子
标志着左岸电站机组转子吊装过半目标实现
目前
电站左右岸共实现七台机组转子吊装任务

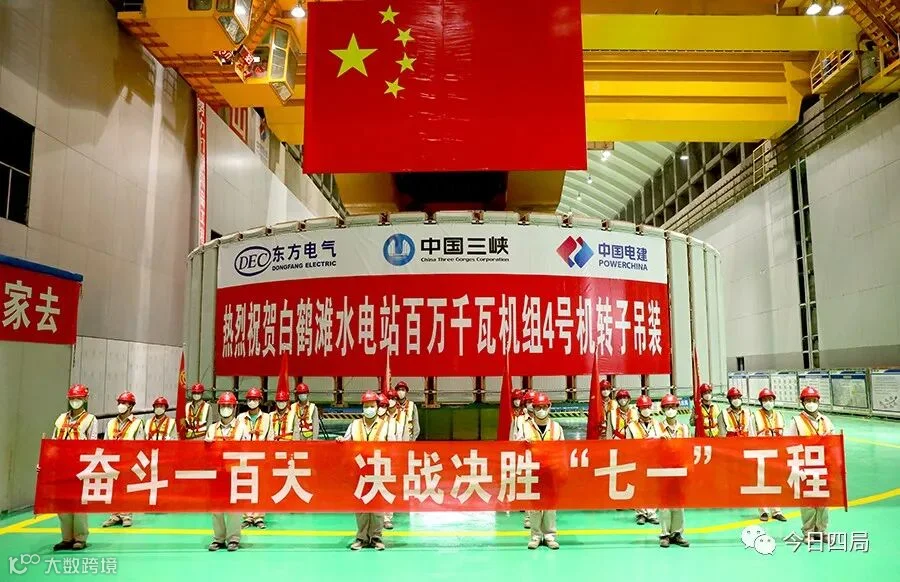

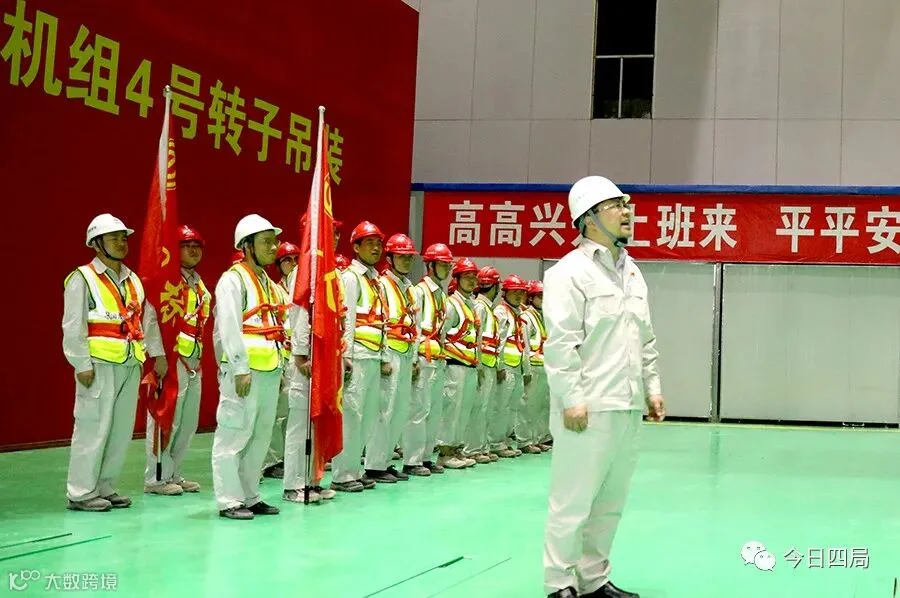

庞旭下达起吊令
中国水电四局总经理、党委副书记庞旭
参加转子吊装仪式并下达起吊令

白鹤滩水电站4号机组转子吊装现场
转子是机组安装过程中重量最大的核心部件
由中心体、扇形体支架、大立筋
磁轭及磁极等组成
该转子直径16.2米
净重1955吨、起吊重量2100吨
最大高度4.1米
叠片由约1.6万张厚4毫米、重约60千克
的高强度冲片叠装900层而成

白鹤滩水电站4号机组转子吊装现场
4号机组转子于2020年8月21日进场
9月7日拼装验收通过
相继完成支臂组焊、立筋加工、挂钩安装
下压板安装、磁轭叠装、磁极挂装工序
2021年3月9日,一次性顺利通过整体耐压试验
各工序均严格按照精品质量标准进行
过程质量验收全部优良
转子圆柱度0.49毫米,同心度0.07毫米
达到“精品机组”标准

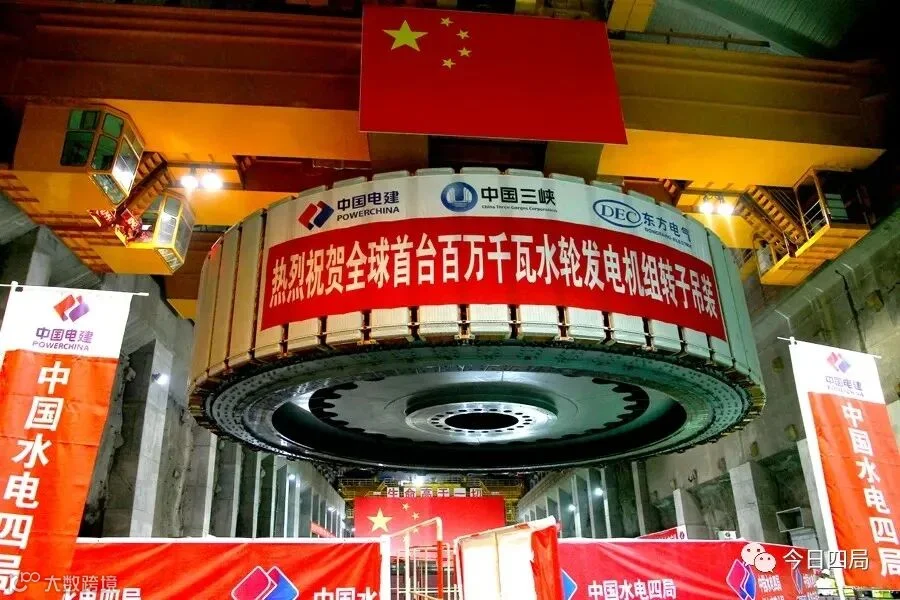

白鹤滩水电站1、2号机组
4号机组转子的提前成功吊装
为电站今年实现“保六争八”发电目标
奠定了坚实基础
根据工程计划
电站今年7月实现首批机组发电

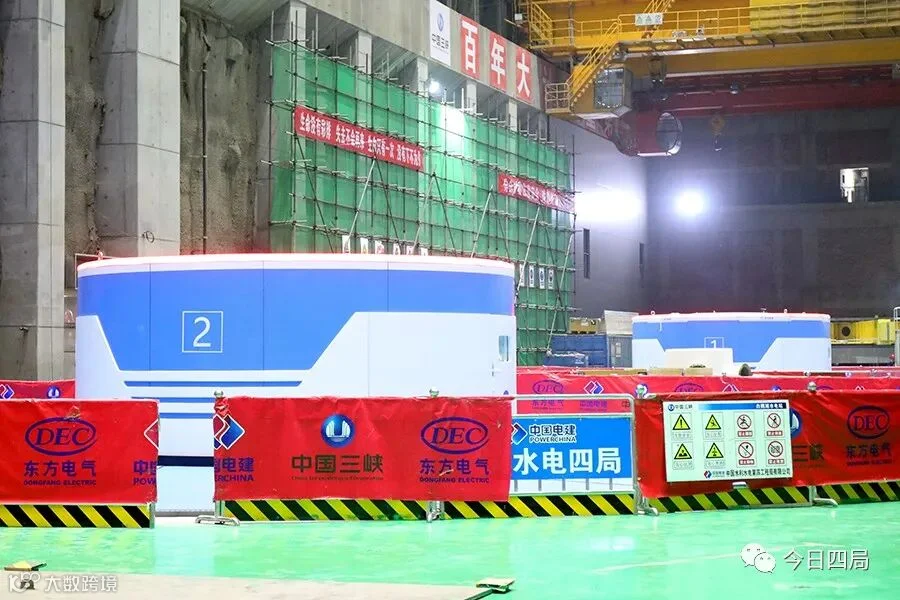

目前左岸1号、2号机组已完成总装
进入调试阶段
其他机组各项安装工作快速有序推进

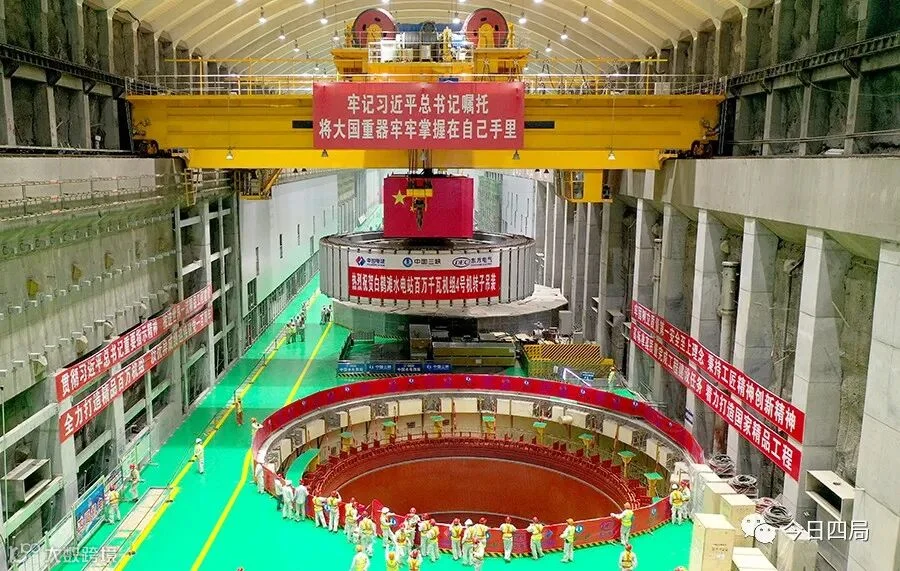

白鹤滩水电站左岸1号机组转子——
吊装:2020年8月18日
进度:提前计划工期73天
质量:转子圆柱度0.49毫米、同心度0.03毫米
安全:双“零”

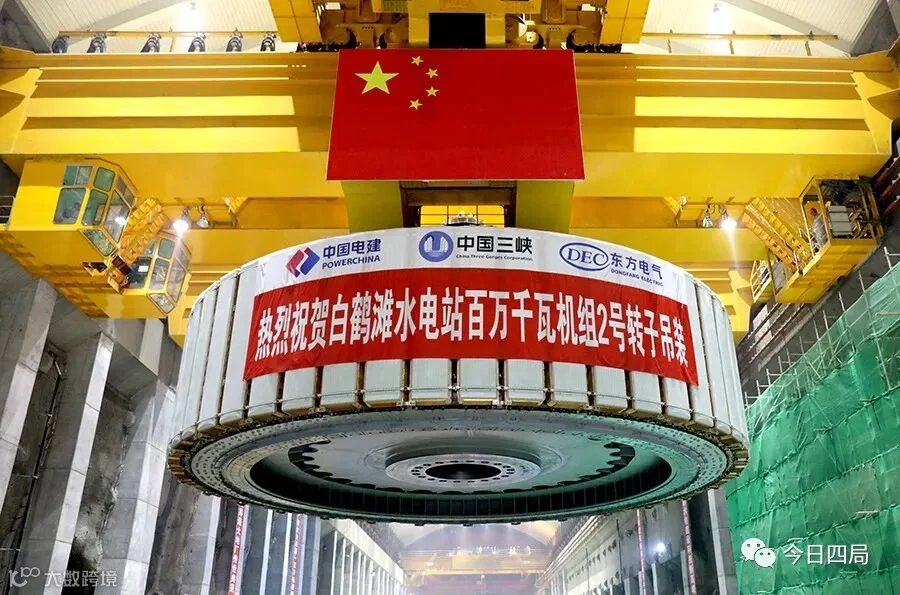

白鹤滩水电站左岸2号机组转子——
吊装:2020年10月26日
进度:提前计划工期83天
质量:转子圆柱度0.51毫米、同心度0.07毫米
安全:双“零”

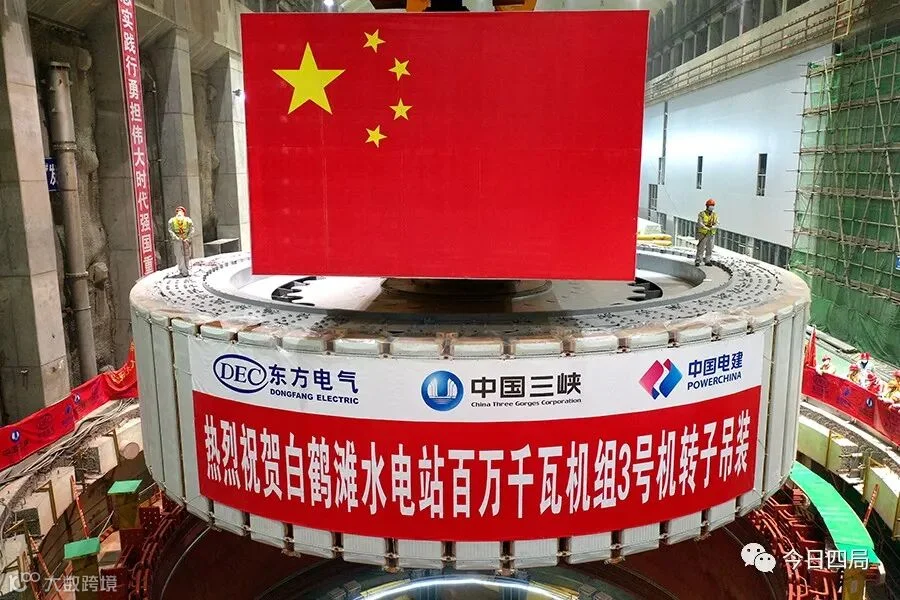

白鹤滩水电站左岸3号机组转子——
吊装:2020年12月29日
进度:提前计划工期76天
质量:转子圆柱度0.50毫米、同心度0.06毫米
安全:双“零”

白鹤滩水电站左岸4号机组转子——
吊装:2021年3月26日
进度:提前计划工期56天
质量:转子圆柱度0.49毫米、同心度0.07毫米
安全:双“零”
信息来源:中国水电四局新闻中心
资料提供:机电安装分局
周末编辑:郭明星 李 珑
