聚焦!海南省重大水利工程——天角潭水利枢纽工程实现大江截流

聚焦!海南省重大水利工程——天角潭水利枢纽工程实现大江截流 今日四局
2021-11-30
1
导读:建精品工程、民心工程~

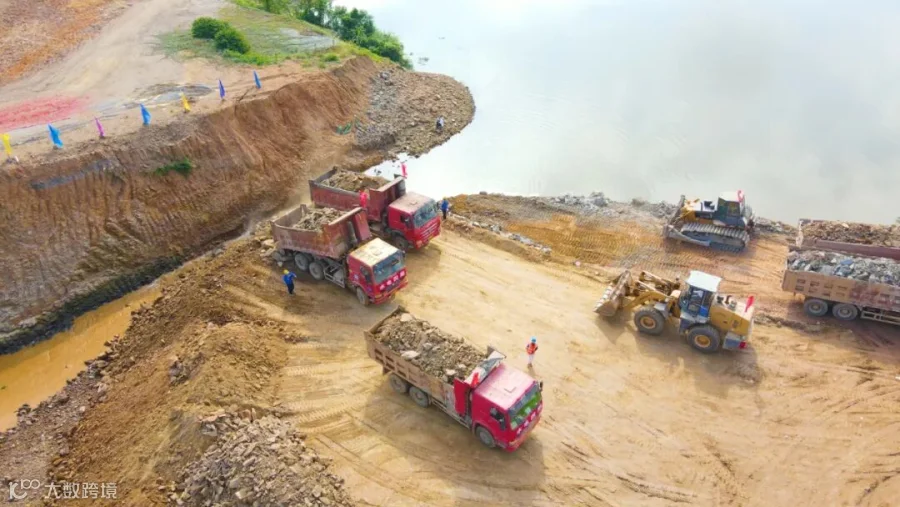

截流现场


11月30日,随着最后一车土石料倾入江中填平龙口,由中国水电四局承建的海南省水网建设规划重点项目——北门江天角潭水利枢纽工程实现大江截流,标志着工程全面进入主坝主体工程施工阶段。

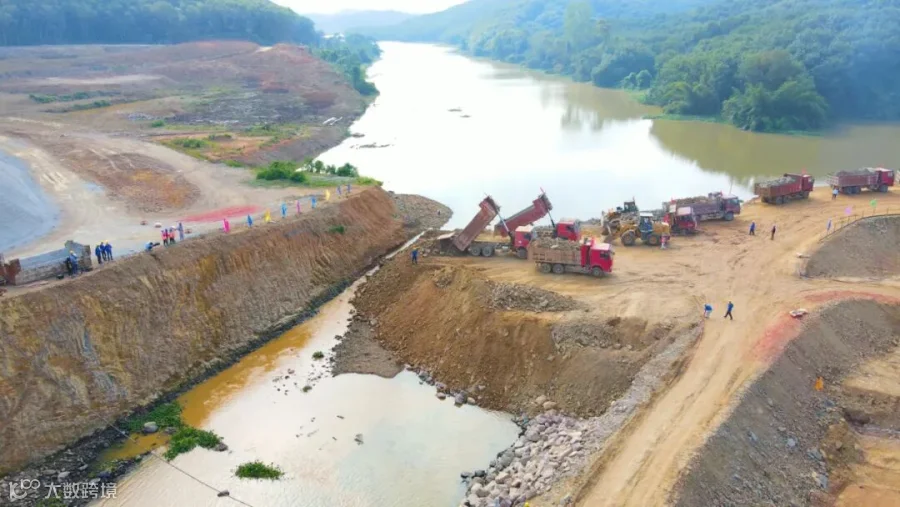

截流现场


为确保大江截流顺利实施,中国水电四局高度重视,统筹规划,以攻坚克难的雄心壮志,主动出击。一是明确目标和任务,编排计划,利用黄金施工期,倒排施工计划,细化任务分解,抓重点、攻难点、保安全、保质量、抢节点;二是狠抓责任落实,健全组织机构,明确各部门、各班组人员工作职责,把责任目标层层分解,细化到人;三是合理配置人、材、物等资源,根据施工系统结构,利用科学技术管理手段,对各施工面进行设计、布施、优化,按照施工计划给各个作业面分配人员、运输材料;四是严格监督管理制度,严格检查考核制度,做到周月季考核不间断,人人担起“监督者”的角色,在稳步求进中完成截流准备工作,为大江截流做好有利铺垫。

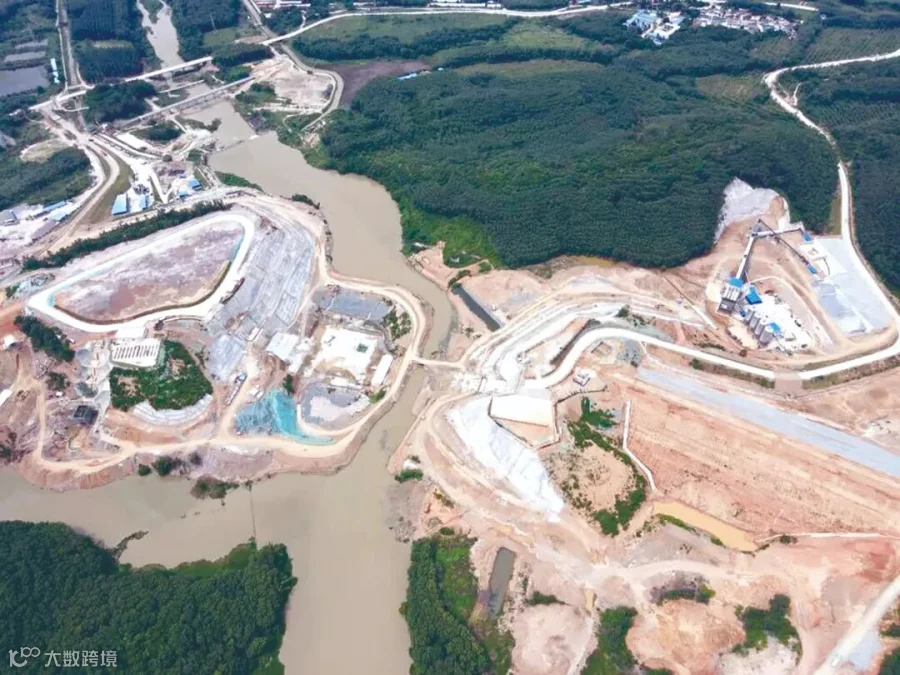

大干中的天角潭水利枢纽工程


天角潭水利枢纽工程是国务院确定的172项节水供水重大水利工程之一,也是海南自由贸易港的重要配套基础工程,工程总投资为43.38亿元,工程为II等大(2)型工程,主要建筑物由主坝、副坝、引水发电建筑物、过鱼设施、天角潭总干渠、东西干渠等组成。竣工后水库总库容为1.94亿立方米,电站装机容量5000千瓦,年平均发电量 1775万千瓦时,每年向洋浦经济开发区及北门江下游地区供水1.35亿余立方米。2020年4月13日工程开工,计划工期为43个月,预计2023年底完工。



截至目前,四条进库道路混凝土面层施工全部完成;四座副坝填筑完成;主坝混凝土浇筑21092立方米;主坝上、下游二枯全断面围堰填筑完成;引水隧洞洞身段衬砌全部完成,引水隧洞工程进口段、洞身段、出口段三个分部工程通过验收。

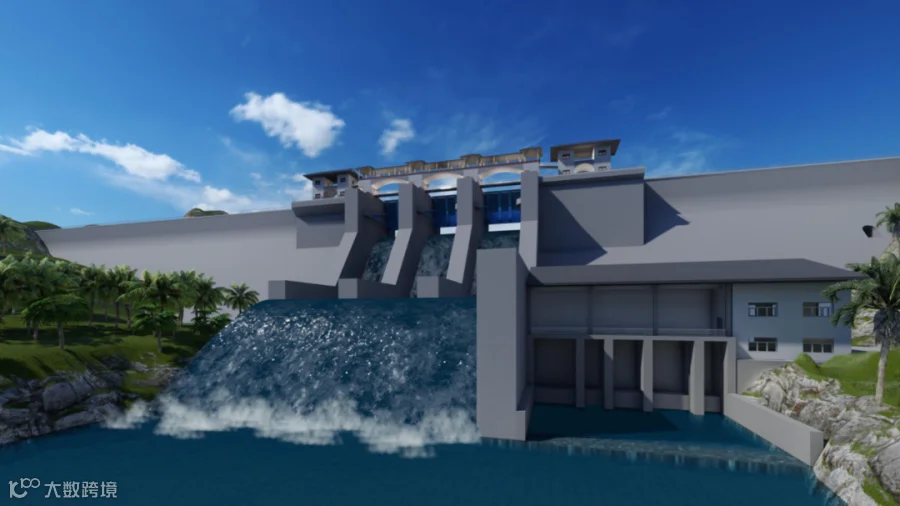

天角潭水利枢纽工程效果图


据悉,天角潭水利枢纽工程建成后可有效发挥大型水库的调蓄作用,向洋浦经济开发区进行工业供水,保障北门江东西岸下游11.42万亩土地灌溉用水需要,提高土地生产能力与经济效益,对儋州市的济发展及城乡建设发挥重要推动作用,对加快推进海南自由贸易港建设具有重大意义。


本期策划:中国水电四局党委工作部

本期图文:孙小龙 胡  欢

本期编辑:吴朋昊

本期审核:史卫卫


【推荐阅读】


助力“双碳”!拉哇水电站导流洞全面过流

学习进行时①|中国水电四局职工热议党的十九届六中全会精神

中国水电四局党委传达学习党的十九届六中全会精神

四局榜样 || 了不起!她是首个90后“电建工匠”

亮相!企业科技创新再添新动力


点亮“在看”,为建设强大四局蓄力!
【声明】内容源于网络
0
0
今日四局
中国水利水电第四工程局有限公司成立于1958年10月,隶属世界 500 强中国电建集团,是服务全球能源和基础设施建设,集建设施工、装备制造、勘察设计、投资运营为一体的综合性大型中央企业,业务遍及全国和海外20余个国家。
内容 1286
粉丝 0
今日四局 中国水利水电第四工程局有限公司成立于1958年10月,隶属世界 500 强中国电建集团,是服务全球能源和基础设施建设,集建设施工、装备制造、勘察设计、投资运营为一体的综合性大型中央企业,业务遍及全国和海外20余个国家。
总阅读547
粉丝0
内容1.3k
