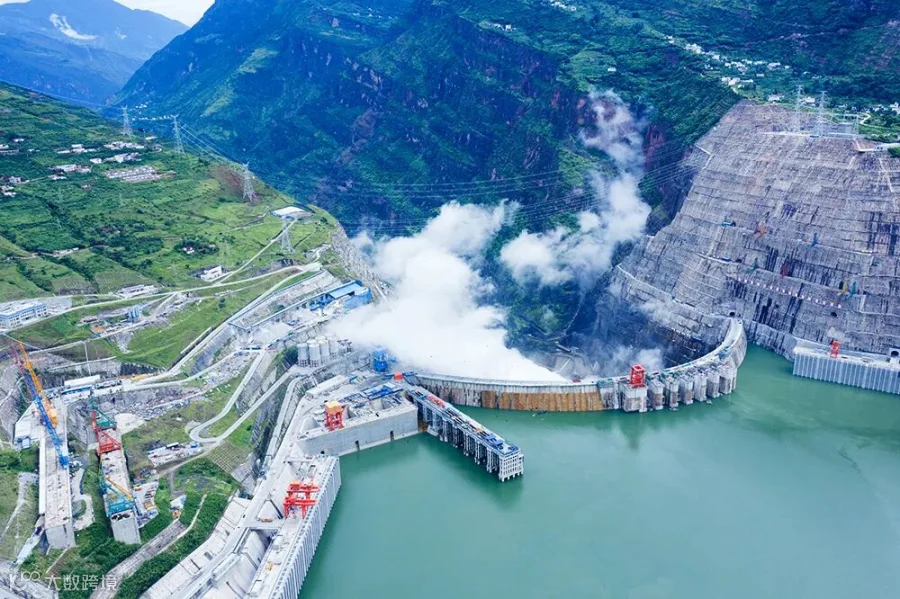

白鹤滩水电站位于四川省宁南县和云南省巧家县交界的金沙江河道上,左右岸各装有8台百万千瓦水轮发电机组,总装机容量1600万千瓦,是在建规模全球第一、单机容量世界第一、装机规模全球第二大水电站,水电四局承担左岸8台机组及附属设备安装与调试任务。

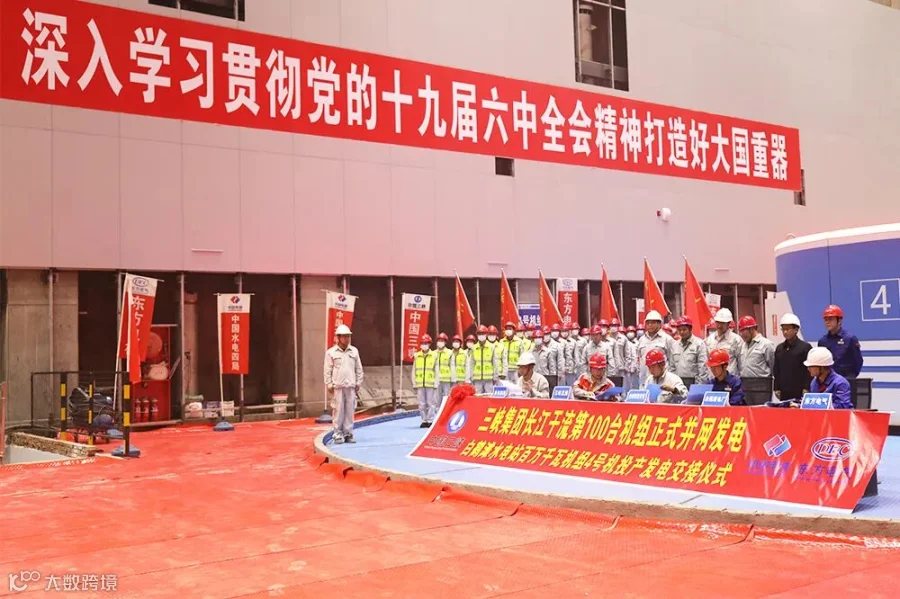

4号机组于2020年8月14日开始安装,2021年8月26日首次开机成功,9月27日完成涉网前全部试验并具备并网条件,11月12日23时47分顺利完成同期并网工作,同月19日正式并网发电,距3号机组投产发电仅隔11天。

当前,白鹤滩水电站左岸机组已经投产过半,5号机组并网前试验已全部等待并网,6号机组总装工作基本完成,7号机组定转子安装工作已于10月下旬全部完成,8号机组定子线棒全部安装完成,转子磁轭叠装完成约60%。计划春节前完成5号机组投产发电和8号机组转子吊装工作。
