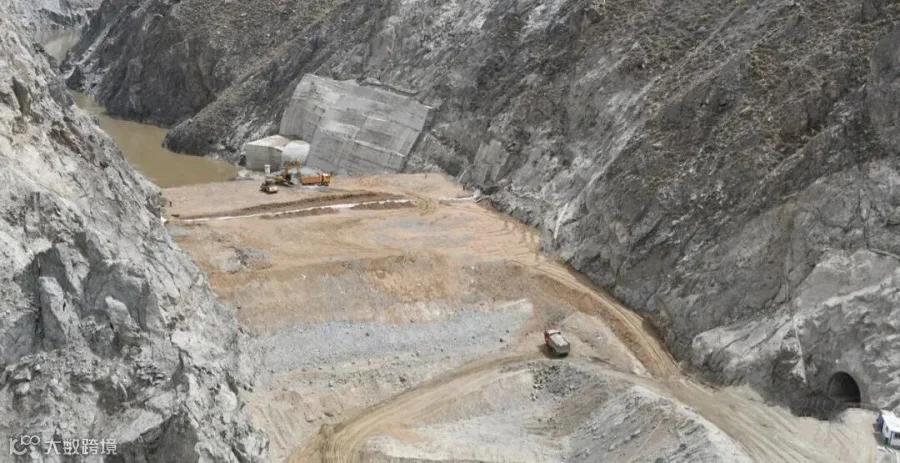

2022年全面复工以来,中国水电四局参建的青海省清洁能源重要支撑工程——羊曲水电站工程建设稳步推进,陆续实现重要节点。5月12日,工程下游围堰回填全部完成,上游围堰回填过半,更令建设者们士气大增。

黄河羊曲水电站位于海南州兴海县和贵南县交界处,属于一等大(1)型工程,作为黄河干流龙羊峡水电站上游“茨哈、班多和羊曲”三个规划梯级电站的最下一级。电站总装机容量120万千瓦,水库总库容16.39亿立方米,年平均利用小时3943小时,多年平均年发电量47.32亿千瓦时,项目总投资170.6亿元。

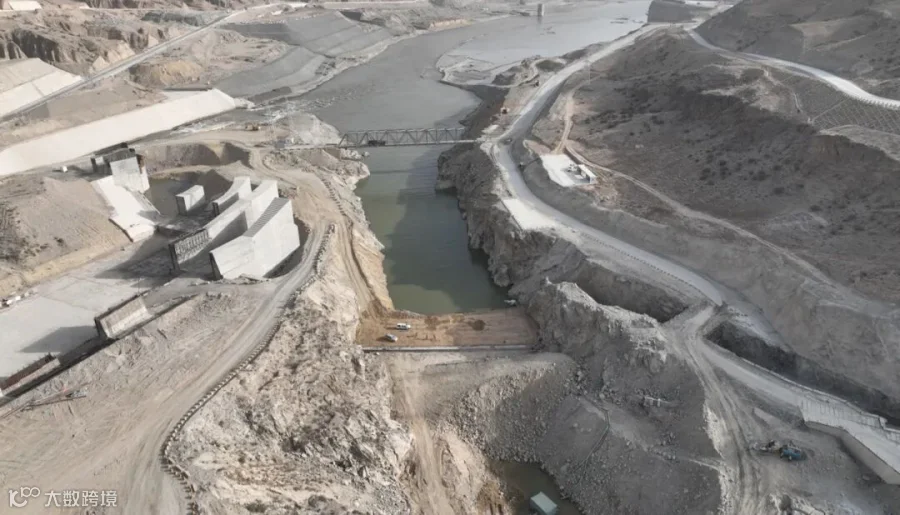

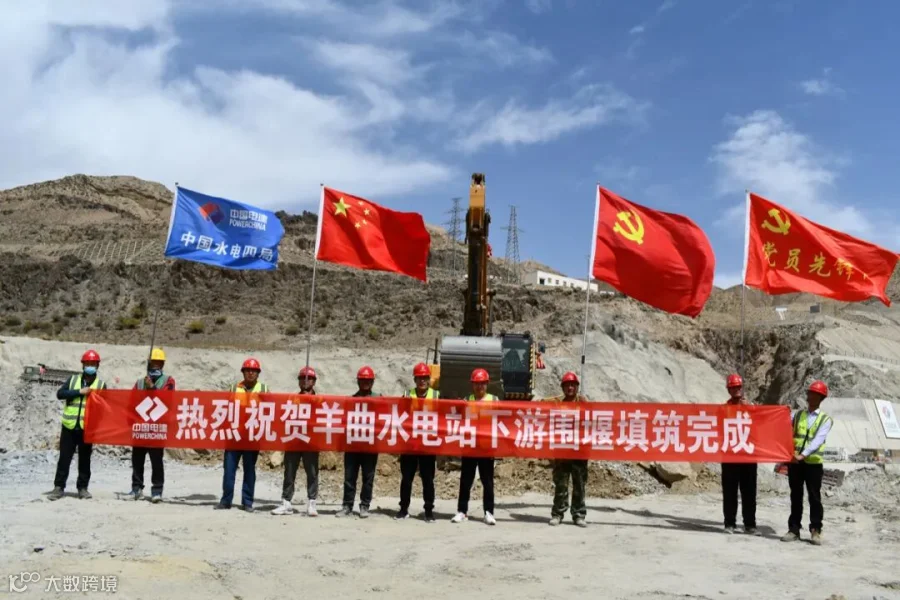

羊曲水电站下游围堰位于羊曲峡峡谷出口处,挡水标准、水流速度同上游,设计挡水水位2604.90米,堰顶高程为 2607.00米。下游围堰填筑完成后,将连通羊曲水电站左、右岸交通道路,减少了贝雷桥的安全使用隐患,为顺利贯通左、右岸交通道路奠定了基础。

上游围堰位于河流转弯的上游,挡水标准为10年一遇,水流速度每秒3470立方米,上游水位为2644.27米,堰顶高程为2645.70米。上游围堰填筑设计方量30.6万立方米。计划本月30号全部填筑完成。

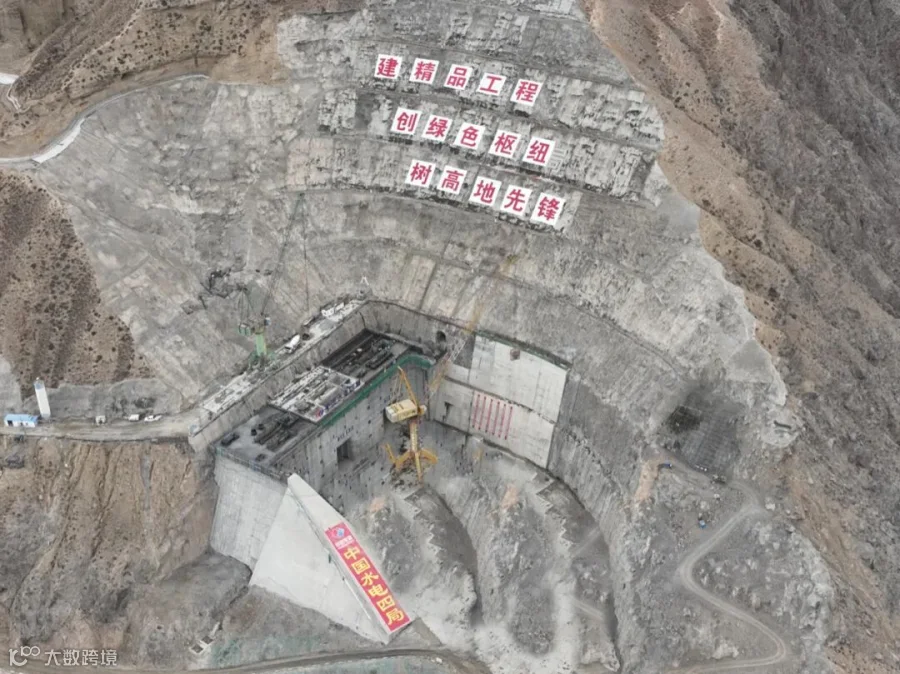

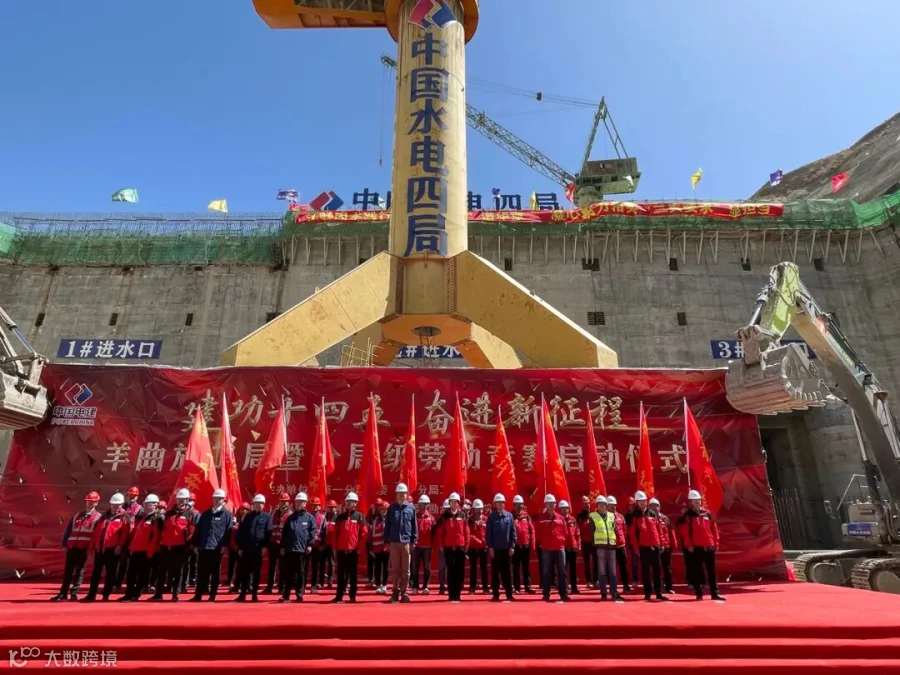

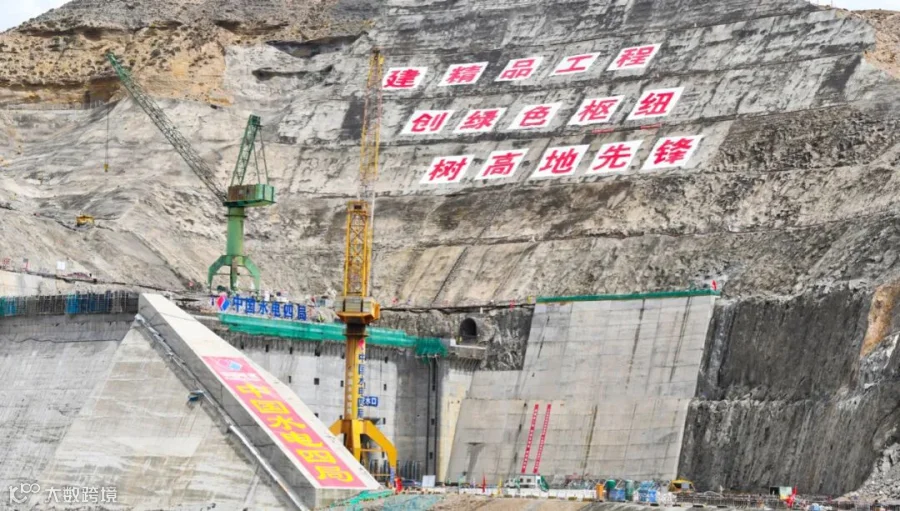

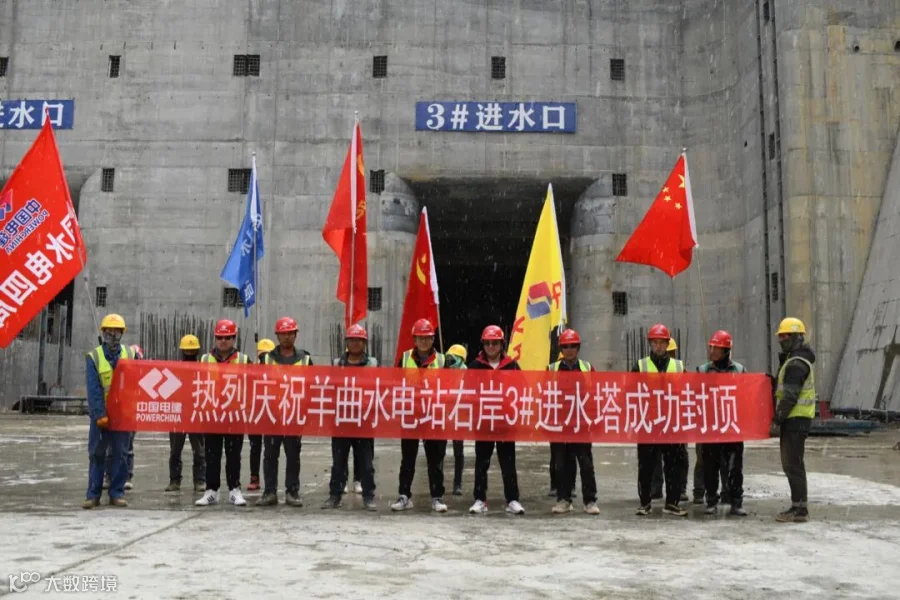

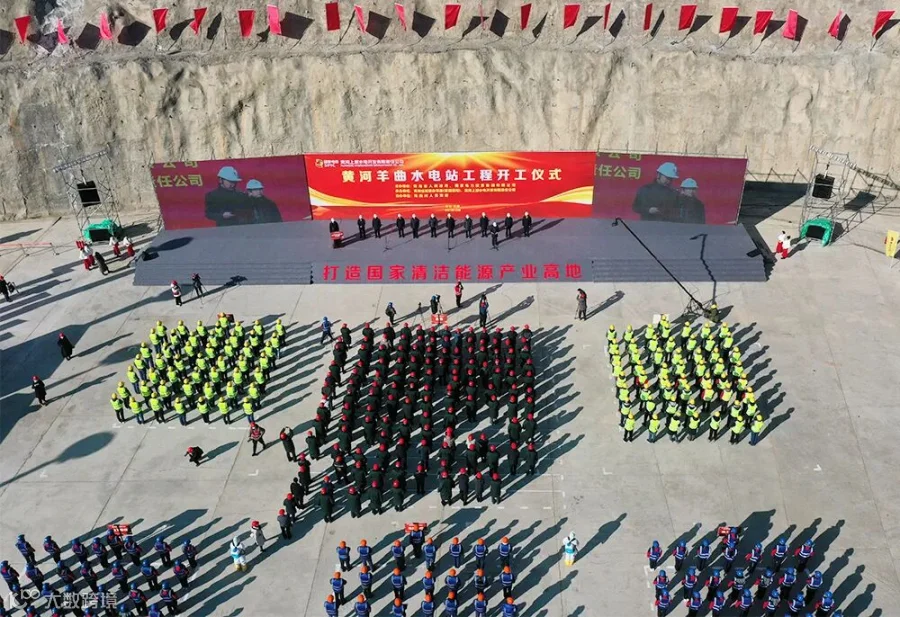

2021年12月26日,黄河羊曲水电站工程正式开工。中国水电四局作为主要建设单位,按照“建精品工程,创绿色枢纽,树高地先锋”的总体目标,全力以赴推进工程建设。不到半年时间内,相继完成了电站截流、进水口副坝浇筑、导流洞闸门井混凝土浇筑封顶、右岸3号进水塔封顶及上游围堰回填过半、下游围堰回填完毕等重要节点目标,在疫情之下,保证了工程建设进度。

尤其在电站上下游围堰施工期间,因同时作业,填筑方量较大,工期紧张,加之疫情影响,致使部分人员和机械设备进场困难,据此,项目积极配合业主单位,提前做好进场人员信息报备,精简程序,提高了人员和设备进场效率。

此外,下游围堰施工场地狭窄,为减少密集的人员、设备与厂房施工、大坝基坑出渣交叉作业影响,项目积极优化施工方案,通过早会、“班前5分钟”提前做好道路规划布置,做到线路多条循环、高效畅通,保证了填筑进度。

上下游围堰填筑完成后,工程将转入坝基开挖阶段。

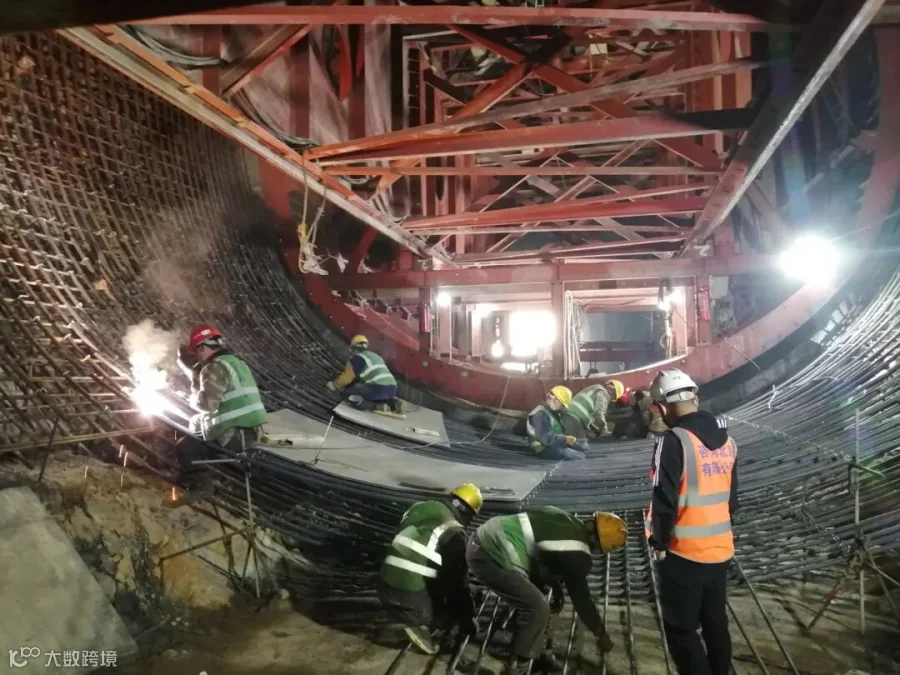

据悉,羊曲水电站大坝创新了镶嵌混凝土面板堆石坝设计理念,新型组合坝可大幅改善面板堆石坝沉降变形的突出问题。大坝采用无人驾驶自动摊铺及碾压技术等六项工程亮点,由系统设备自动决策作业流程,摊铺层厚度准确、碾压质量无死角,确保坝体填筑工程质量,提升坝体填筑自动化、智能化水平。

后续,中国水电四局将充分运用镶嵌混凝土面板堆石坝、智能化灌浆、无人碾压等施工技术,重点研究高寒、干旱地区如何防治和减少裂缝。在为其他堆石坝施工提供重要施工数据和指导的同时,也将为争创“国家优质工程金奖”打下有利基础。

根据规划,羊曲水电站首台机组将于2024年底建成投运,2025年整体完工。电站建成投产后,每年可节约标准煤耗146.7万吨,可减少二氧化碳排放量441.2万吨、减少一氧化碳排放量385.8吨、减少二氧化氮排放量16956吨、减少烟尘等有害物质的排放量19845吨,节能减排效益显著。
