第六台!白鹤滩水电站左岸又一机组转子成功吊装!

第六台!白鹤滩水电站左岸又一机组转子成功吊装! 今日四局
2021-08-17
2
导读:在大国重器贡献四局力量!
8月16日
白鹤滩水电站再传捷报
由中国水电四局安装的

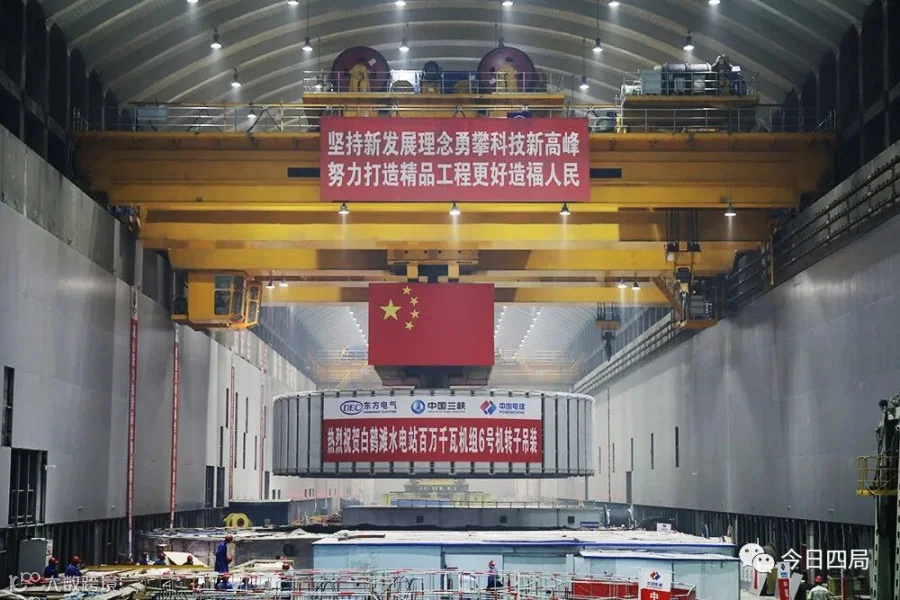

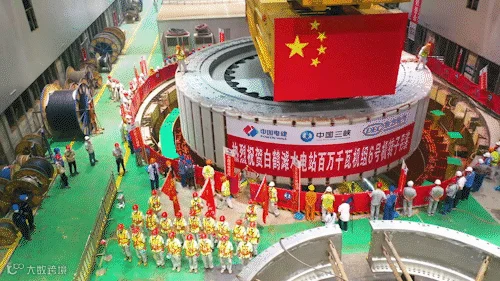

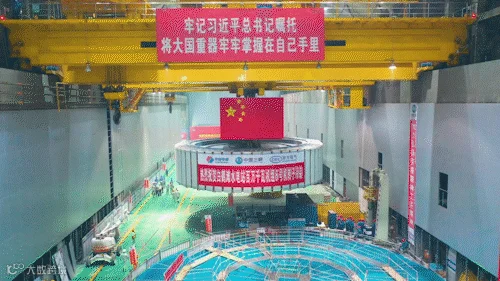

左岸6号机组转子成功吊装
正式进入总装阶段
至此,白鹤滩水电站左岸

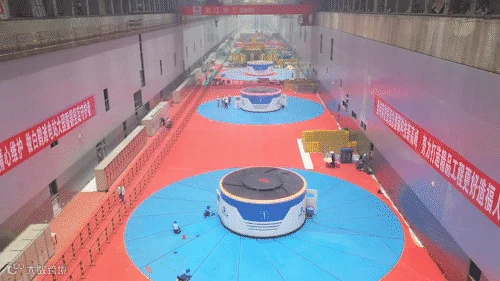

共有6台百万千瓦机组转子
全部安装完毕

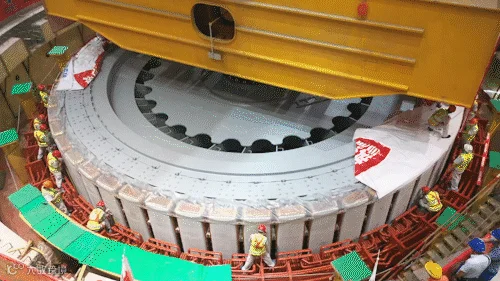

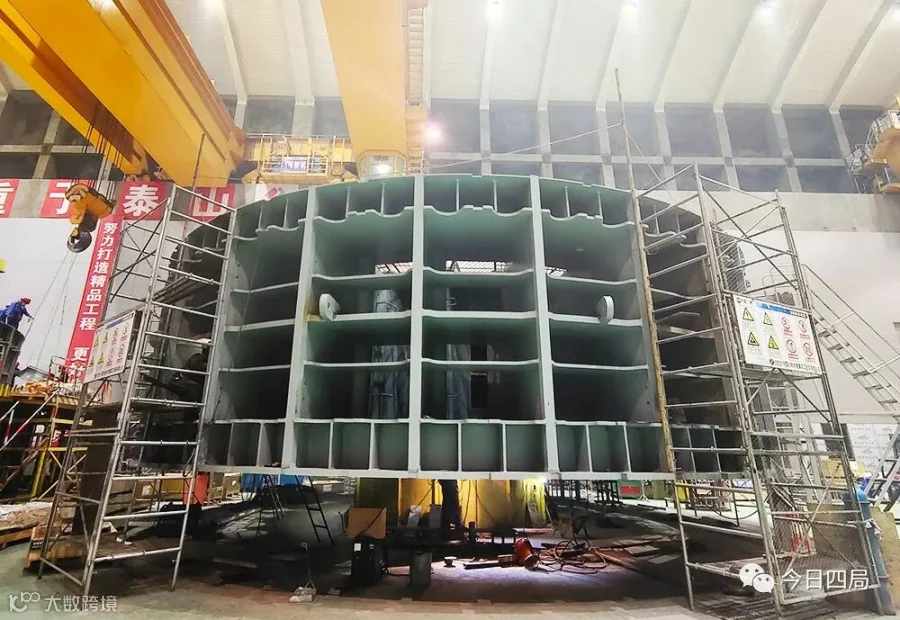

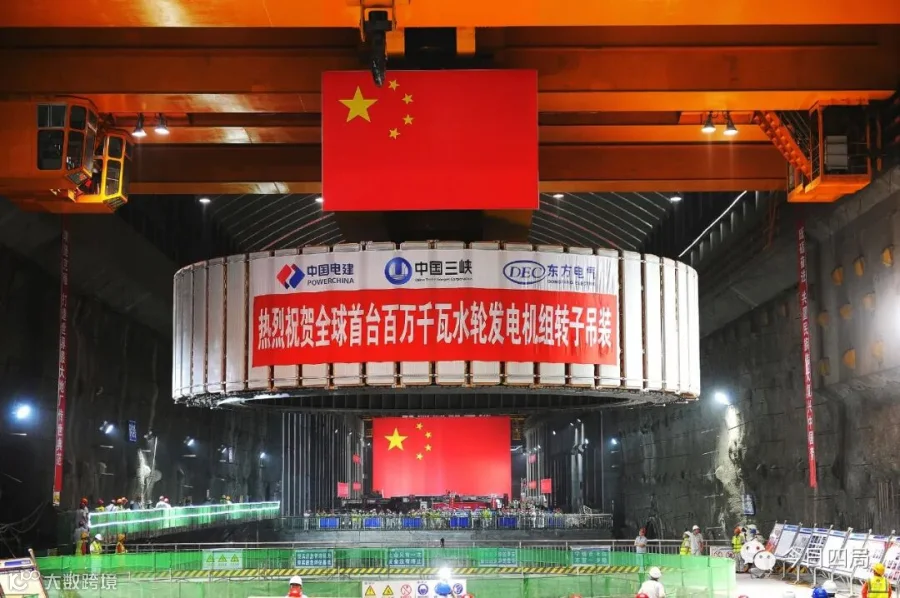

水轮发电机组被称为水电站的“心脏”,转子是水轮发电机组最具代表性的部件之一,主要由转子支架、磁轭和磁极三大部分组成。白鹤滩左岸电站机组转子外圆直径约16.2米,最大高度约4.1米,整体重量约1955吨,起吊重量约2100吨,由两台1300吨桥机并车后抬吊从左岸安装间牵引至对应机坑,是机组安装过程中重量最大、精度要求最高的核心部件。

白鹤滩水电站左右两岸分别安装8台我国自主研制的单机100万千瓦世界最大水轮发电机组,总装机容量1600万千瓦,实现了我国高端装备制造的重大突破。中国水电四局承担左岸8台机组安装调试任务。

6号机组转子支架于1月15日开始组焊,4月27日开始磁轭叠装,8月14日顺利通过整体耐压试验具备吊装条件,组装总工期222天,较 “双七”计划总工期相比节省78天,吊装节点提前73天,距5号机转子吊装仅隔61天,是左岸已吊装完成的6台转子中跨时最短的一台。

据了解,6号机组转子磁极挂装后最终圆柱度0.50毫米、同心度0.06毫米,符合三峡集团百万千瓦水电机组精品标准。

6号机组精品转子的吊装就位,为实现白鹤滩水电站左岸2021年全年7台转子、8台转轮吊装完成、7台定子整体耐压试验通过的“双七”计划目标打下了良好基础。

白鹤滩水电站位于四川省宁南县和云南省巧家县交界的金沙江河道上,是在建规模全球第一、单机容量世界第一、装机规模全球第二大水电站。电站由三峡集团投资开发管理,中国电建承担了勘测设计及80%以上的施工任务 。

工程于2021年6月28日实现首批机组发电目标,计划2022年底全部投产。届时,电站年均发电量624亿千瓦时,每年可节约标准煤1968万吨,减排二氧化碳5160万吨,对我国实现碳达峰、碳中和目标具有重要意义,是长江经济带发展、西部大开发和“西电东送”战略的关键工程,也是三峡工程之后中国水电的新“国家名片”。

延伸:白鹤滩机组安装知多少

吊装:2020年8月18日
进度:提前计划工期73天
质量:转子圆柱度0.49毫米、同心度0.03毫米
安全:双“零”
1号机组于2021年6月28日安全准点投产发电。

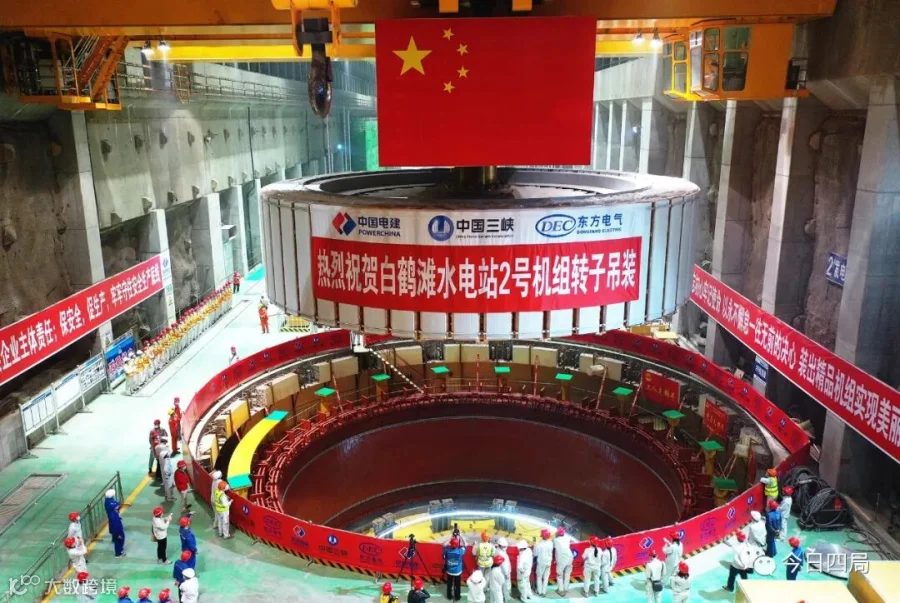

吊装:2020年10月26日
进度:提前计划工期83天
质量:转子圆柱度0.51毫米、同心度0.07毫米
安全:双“零
2号机组于2021年7月24日正式投入商业运行,并创下全球首个总装后首个不需配重即可满足精品指标的巨型水轮发电机组“奇迹”。

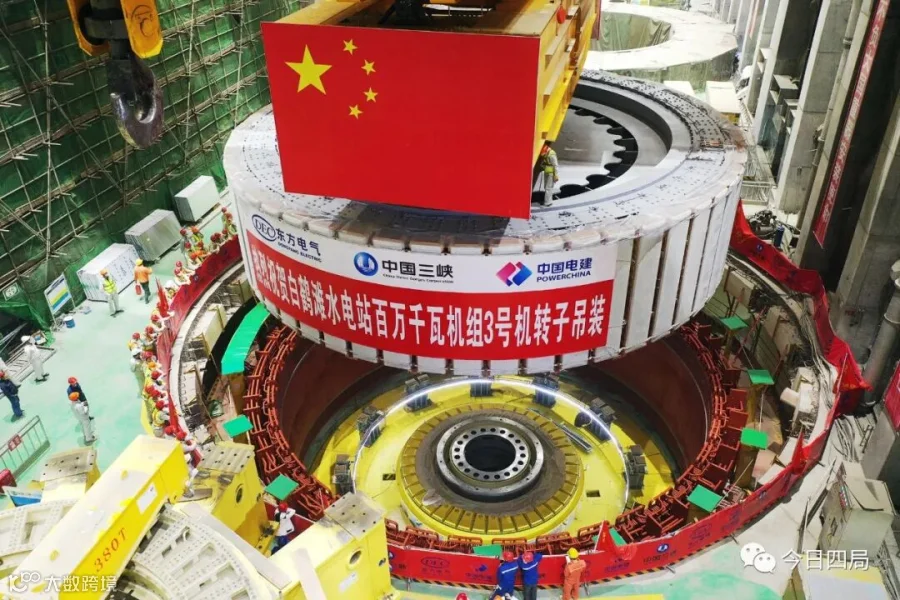

吊装:2020年12月29日
进度:提前计划工期76天
质量:转子圆柱度0.50毫米、同心度0.06毫米
安全:双“零”

吊装:2021年3月26日
进度:提前计划工期56天
质量:转子圆柱度0.49毫米、同心度0.07毫米
安全:双“零”

吊装:2021年6月17日
进度:提前计划工期25天
质量:转子圆柱度0.45毫米、同心度0.04毫米
安全:双“零”

吊装:2021年8月16日

进度:提前计划工期73天

质量:转子圆柱度0.50毫米、同心度0.06毫米

安全:双“零”

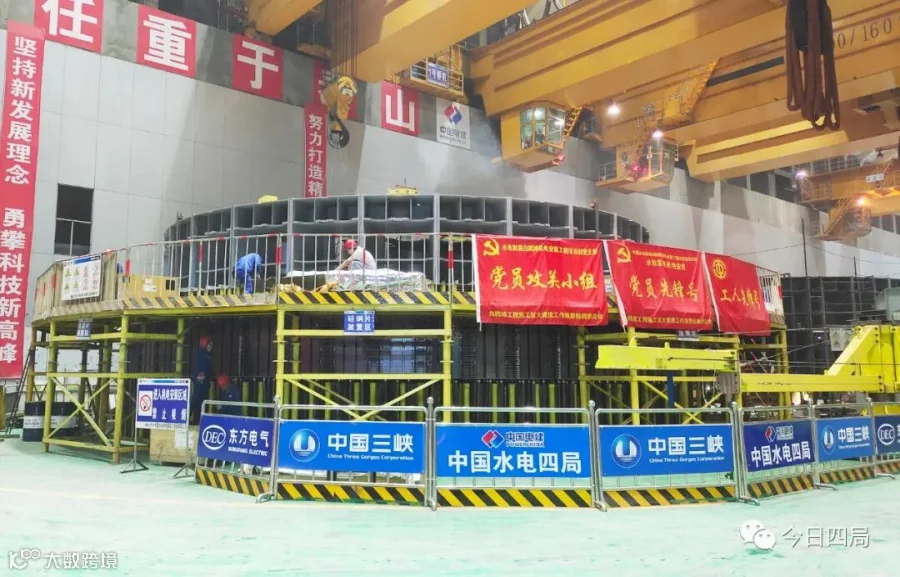

七号机组目前进度:转子磁轭叠装完成45%。

八号机组目前进度:正在进行转子支架焊接。

本期策划:中国水电四局党委工作部

本期作者:杨帅帅  徐淑勇

本期编辑:黄小云

本期审核:史卫卫

为你推荐:

点亮“在看”,为建设强大四局蓄力!
【声明】内容源于网络
0
0
今日四局
中国水利水电第四工程局有限公司成立于1958年10月,隶属世界 500 强中国电建集团,是服务全球能源和基础设施建设,集建设施工、装备制造、勘察设计、投资运营为一体的综合性大型中央企业,业务遍及全国和海外20余个国家。
内容 0
粉丝 0
今日四局 中国水利水电第四工程局有限公司成立于1958年10月,隶属世界 500 强中国电建集团,是服务全球能源和基础设施建设,集建设施工、装备制造、勘察设计、投资运营为一体的综合性大型中央企业,业务遍及全国和海外20余个国家。
总阅读0
粉丝0
内容0
