5月30日上午10点15分
白鹤滩水电站传来捷报
由中国水电四局安装调试的

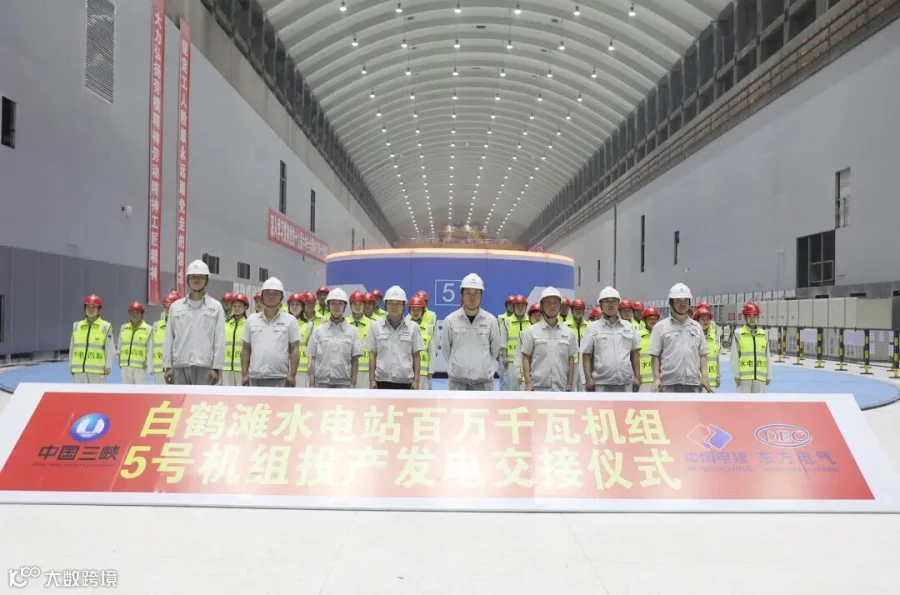

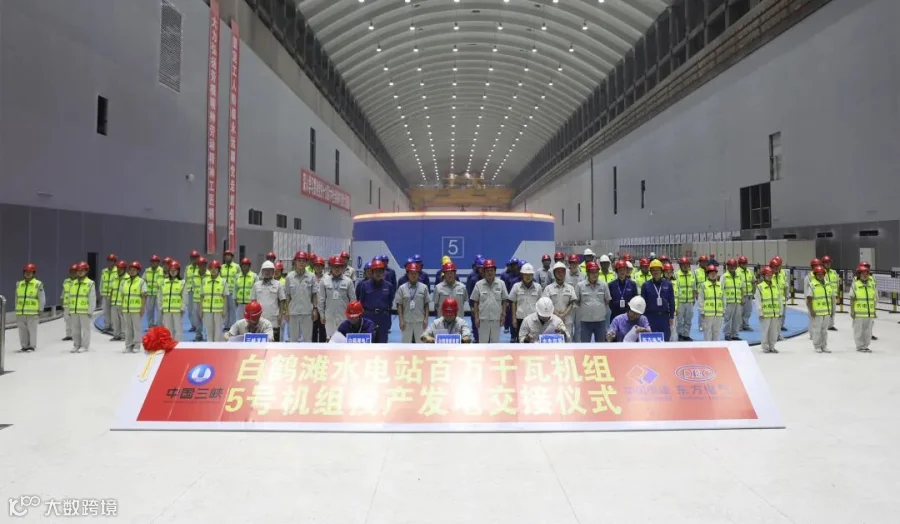

左岸5号机组顺利通过72小时试运行
正式投产发电
各项指标均满足三峡集团精品机组标准

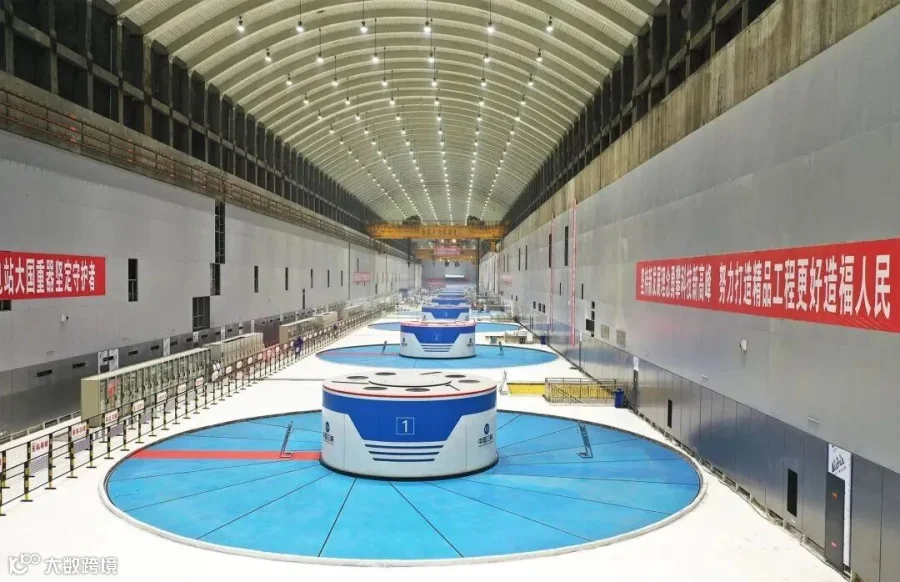

至此,白鹤滩水电站共8台
百万千瓦机组投产发电
任务过半
其中,左岸已投产的5台机组
均由中国水电四局安装调试
各装有8台百万千瓦水轮发电机组
总装机容量1600万千瓦
在建规模全球第一
单机容量世界第一
装机规模全球第二大
由三峡集团投资建设和管理
电建集团负责全过程勘测设计
并承担主要施工任务

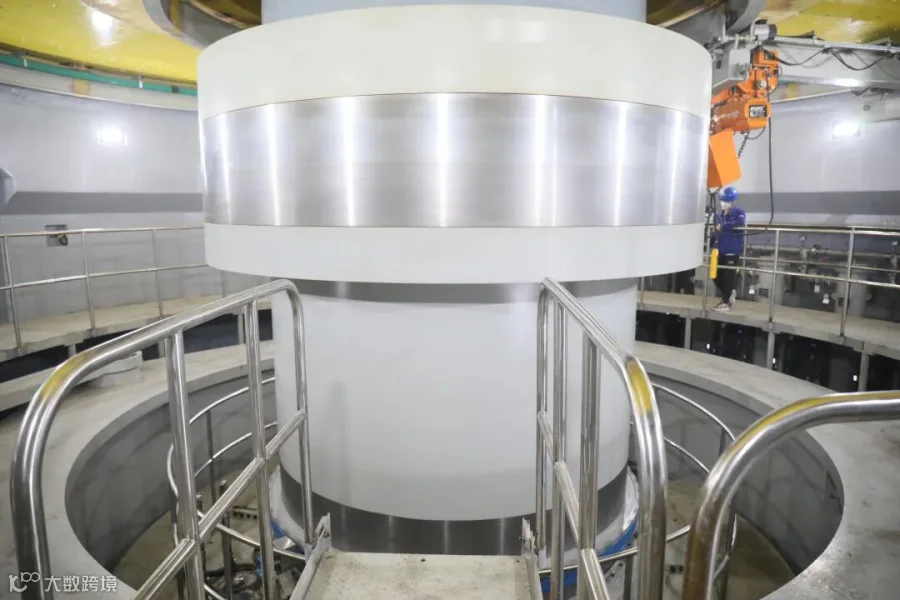

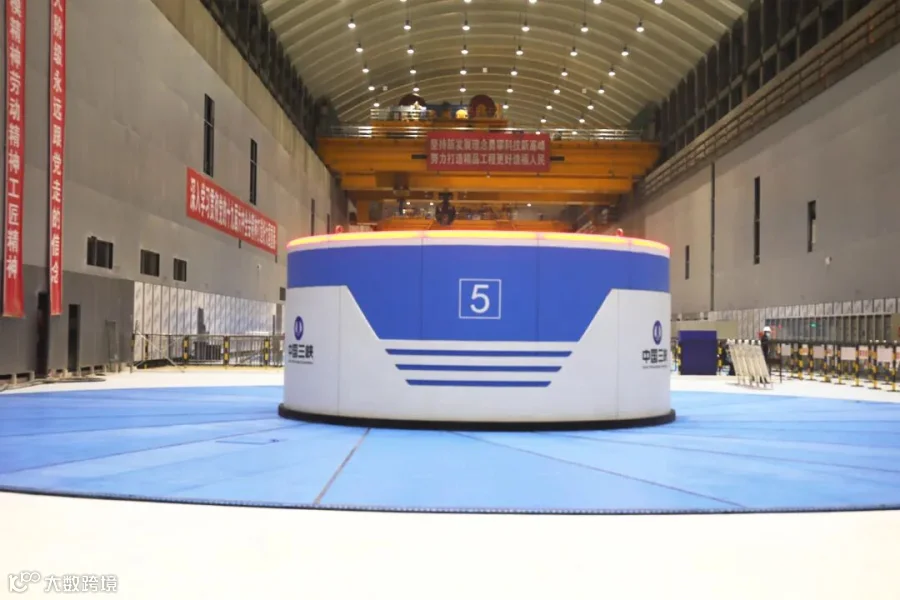

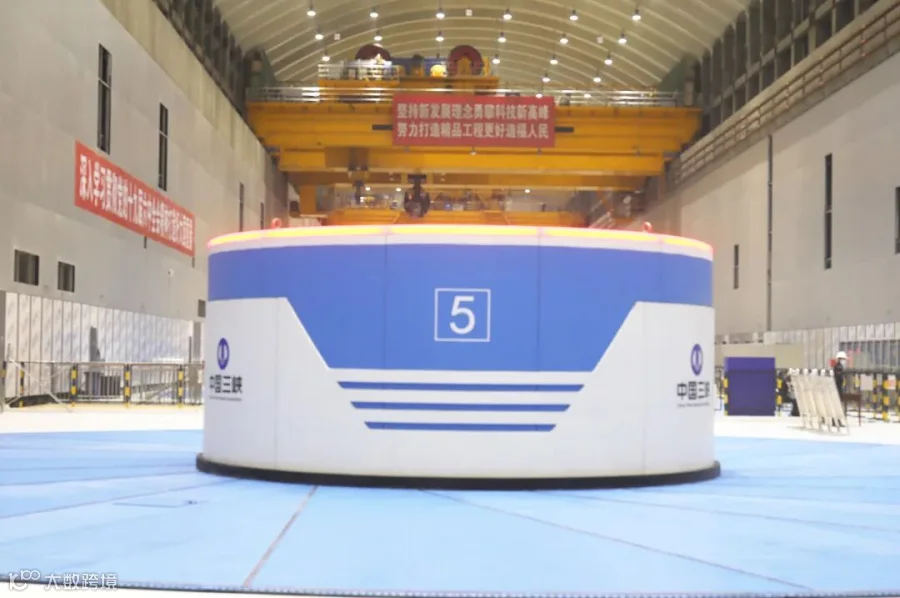

白鹤滩水电站5号机组
于2020年11月3日开始安装
2021年2月27日完成定子铁心磁化试验
5月17日一次性顺利通过定子整体耐压试验
6月17日完成转子吊装
10月8日完成机组总装
11月26日首次开机成功
2022年3月29日完成涉网前全部试验
并具备并网条件
5月15日开始并网试验

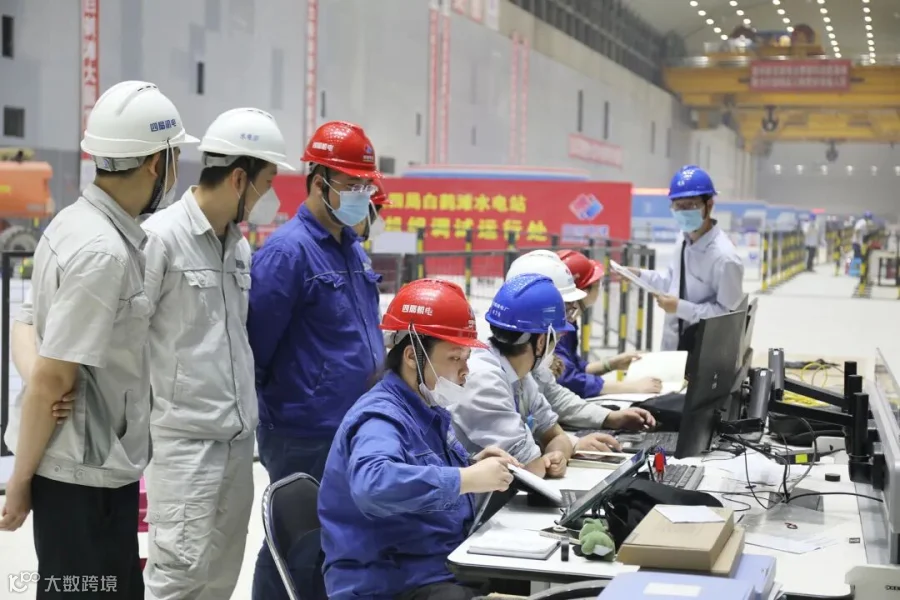

5月27日进入机组试运行阶段
5月30正式并网发电
5号机组是白鹤滩水电站
2022年第一台投产发电的机组
也是左岸电站第5台投产发电的机组

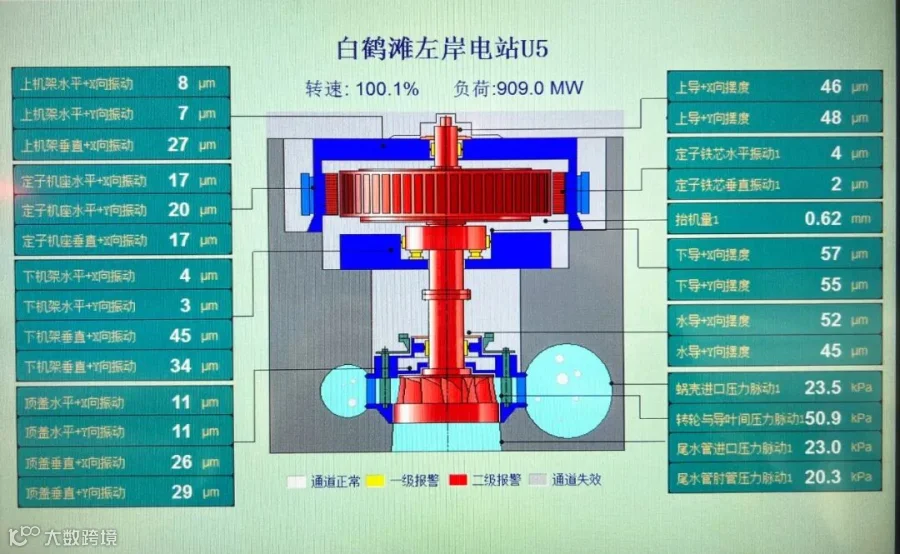

其三部轴承振摆均在“5道”(50微米)以内
是世界水电进入5“道”时代的标志
也是继中国水电四局在建设中
取得“全球首台百万千瓦水电机组转子吊装”
2号机组“零配重”
首批机组安全投产发电等
系列优异成绩之后
又一历史性重大突破
可谓是“将大国重器牢牢掌握在了自己手里”
在机组安装过程中

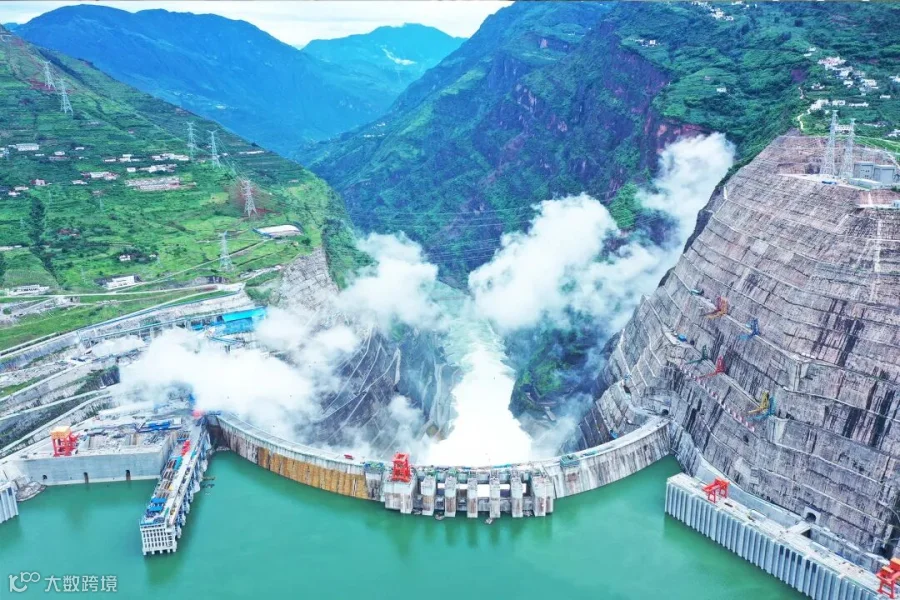

白鹤滩水电站建成后
可实现年均发电量624亿千瓦时
每年可节约标准煤1968万吨
减排二氧化碳5160万吨
对我国实现碳达峰、碳中和目标有重要意义
是长江经济带发展、西部大开发
和“西电东送”战略的关键工程
也是三峡工程之后中国水电新的“国家名片”

关注白鹤滩左岸机组并网发电时间表

2021年6月28日投产发电

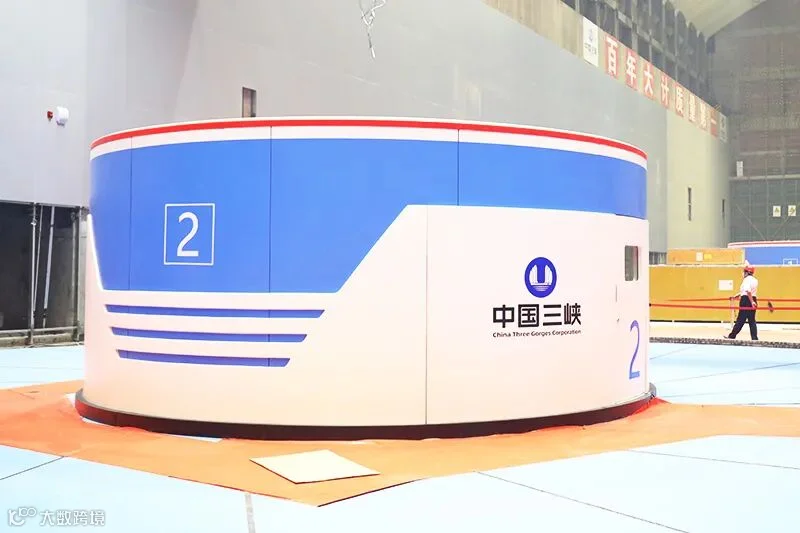

2号机组
2021年7月24日投产发电

3号机组
2021年11月8日投产发电

4号机组
2021年11月19日投产发电

5号机组
2022年5月30日投产发电
本期策划:中国水电四局党委工作部
