在四川大凉山海拔3500米的高原上
有一种野杜鹃花
虽然生长环境恶劣
但花朵却像火一样绚烂
彝语称之为索玛花,即迎客之花
如今,在这片高原
因为四局人承建的金阳高峰风电项目

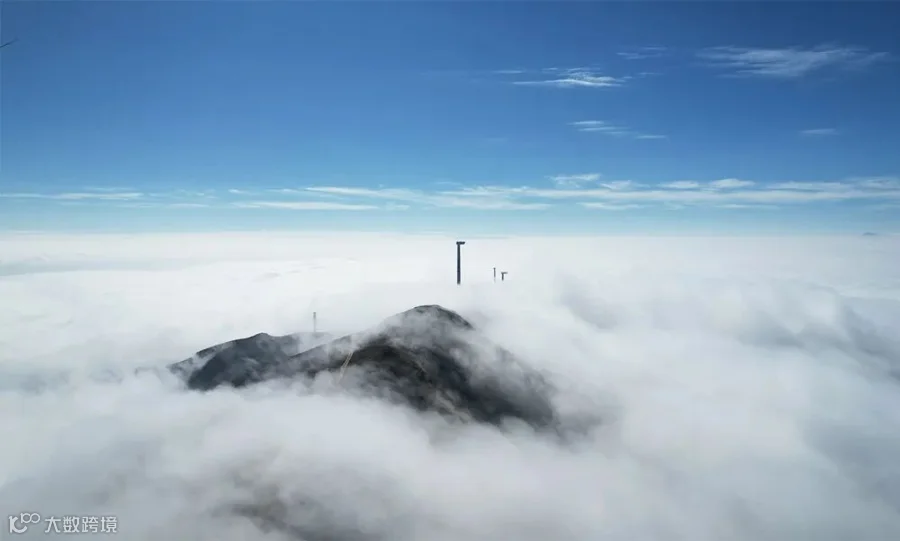

这里又多了一轮轮白色的巨大风车

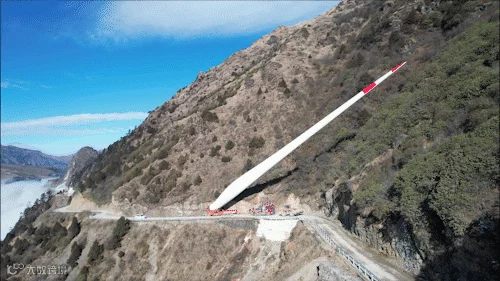

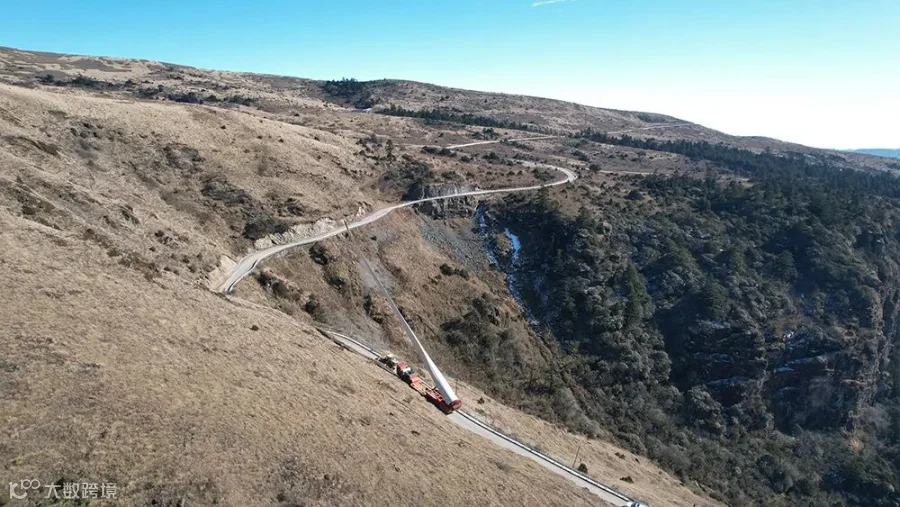

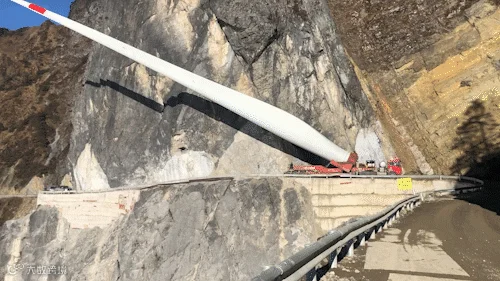

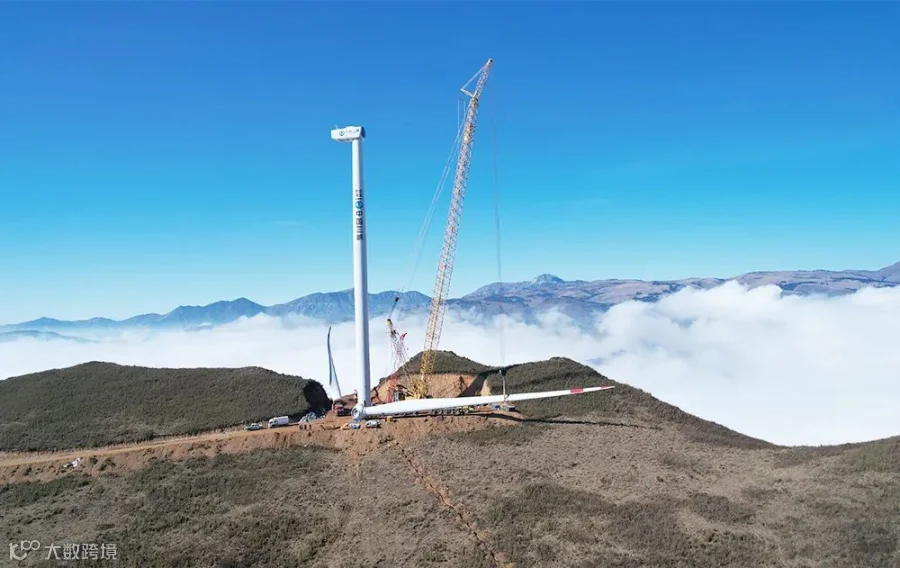

风场位于山脊上,尽管经过前期场地平整,但由于受地理条件限制,安装场地依然狭小。而风机机组安装需要多台大型起吊设备共同完成,需要在狭小的场地里,合理规划风机构件的摆放位置和起吊设备的站位,尽量不移动起吊设备的情况下,完成各构件的地面拼装和空中配合吊装,稍有遗漏,会造成安装过程中构件无法正常起吊拼装或起吊设备被封死在场地内无法移位,浪费大量的时间和施工资源。过程中,中国水电四局采用自有吊装设备900吨履带吊和80吨汽车吊共同配合完成。


在团队建设方面,项目虽然缺少风电施工经验的技术骨干,却有很多混凝土浇筑、机械维修维护、金结施工方面的专家。在项目施工的过程中,项目团队经常会因为现场的某一个施工细节就地开会讨论,充分汲取业主方、监理方等多方的施工意见,往往很快就会对这一施工细节达成一致意见。
除此之外,项目自成立之初就强调理论与实践的结合,白天完成本职工作,在晚上的时间,项目团队收集了大量高品质风电施工工艺的视频让员工学习,白加黑,理论加实际的模式让项目团队得到了快速的成长。随着项目建设的不断推进,项目团队的理论知识不断充实,施工技术越发娴熟。

在施工建设方面,项目团队入场后,迅速建立完了善的管理体系和制度,制订了各类管理办法,并根据工程特点和现场实际条件制定优化总体施工组织设计和单项工程技术方案数十项。
在项目施工过程中,项目团队坚持认真研究施工工作面现状,合理安排施工程序、调整优化施工总进度计划、施工资源配置计划,遵行“征地工作超前主体进行”的原则,根据实际征地情况实施多部位施工的原则进行场内道路、基础开挖、混凝土浇筑、塔筒风机吊装、线路敷设工作,使各项工作与征地、雨季合理搭配,片区内资源、工序“小循环”,片区与片区间直线搭接,做到资源投入相对最小化,以支线道路及其附属工程为关键线路,制定关键项目专项工期保证措施,实现各工作面“连续、快速、环保、安全”施工,有效确保了各阶段形象进度和施工总目标的实现。


本期策划:中国水电四局党委工作部
本期素材:李东京、张勇、张奕
