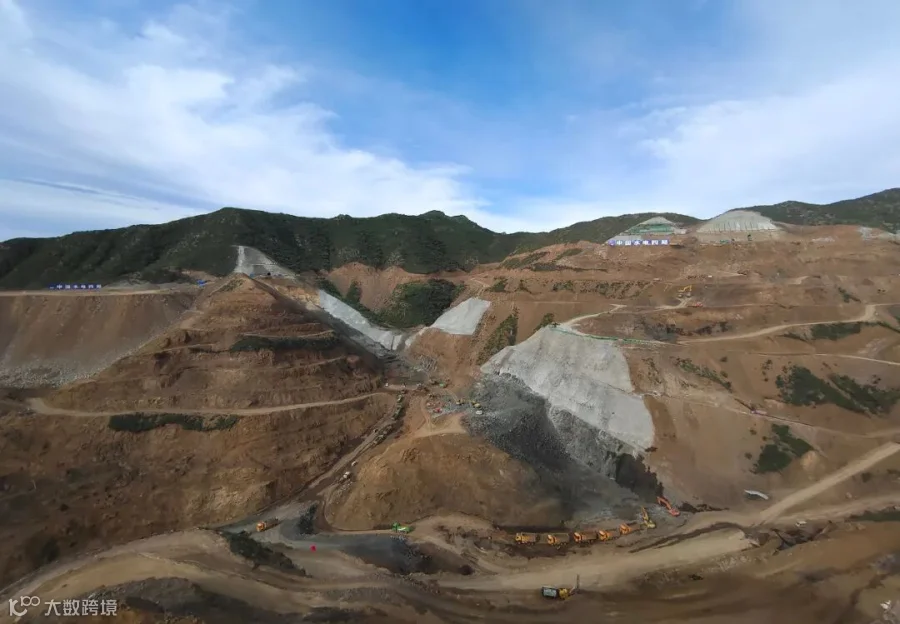

中国水电四局以总承包形式整体建设的河北尚义抽水蓄能电站为国家《水电发展“十三五”规划(2016-2020年)》重点项目,也是张家口市首座抽水蓄能电站。该工程位于河北尚义县小蒜沟镇境内,主要由上水库、输水系统、地下厂房、地面开关站及下水库等建筑物组成。电站总装机容量140万千瓦,年发电量约15.4亿千瓦时。
自2020年9月10日项目开工以来,累计完成产值3.57亿元,土石方明挖1223万立方米,石方洞挖185.11万立方米,混凝土施工144万立方米。尚义施工局以党建引领聚合力,守住质量安全底线,充分发挥“劳动竞赛”的积极作用,全力助推项目提质增效,目前所有工作面已实现应开尽开。
02

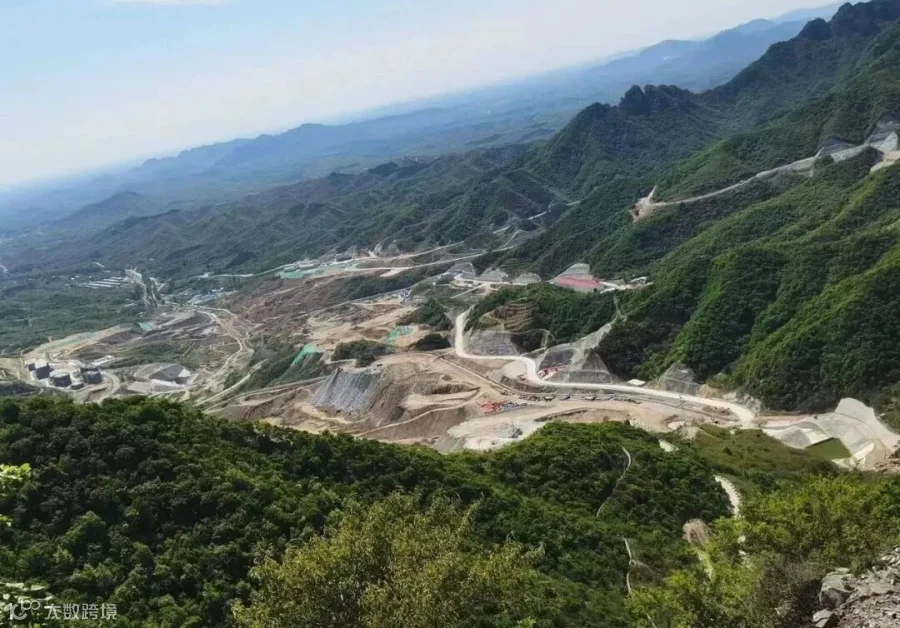

中国水电四局承担全部主体工程的河北易县抽水蓄能电站规划装机容量1200兆瓦,装机4台,采用立轴单级混流可逆式水泵水轮机,单机容量300兆瓦。电站对提高河北南部电网调峰能力,优化电源结构,支撑雄安新区智能电网建设,提升清洁能源消纳空间,促进地方经济发展有重要作用。
当前,主坝已填筑至584.4米高程,副坝填筑至602.0米高程,石方填筑完成完成总量的32%。引水中支洞、下支洞开挖支护已完成,上支洞已完成81%。下水库进出水口已完成土、石方开挖112万立方米(完成总量的43%)。下水库大坝现土方开挖已全部完成 。各项工程正在有序推进中。
03
中国水电四局参建的河南五岳抽水蓄能电站是河南省“十三五”能源发展规划、电力发展规划重点项目,也是国务院批复的振兴大别山革命老区的重点能源项目,电站共安装4台单机250兆瓦(25万千瓦)可逆式水泵水轮机组,总装机容量1000兆瓦(100万千瓦)。
中国水电四局主要承担电站地下厂房、开关站等部位混凝土浇筑及机电设备安装工程。目前,项目总体施工实现全面履约:按照合同施工节点目标,现阶段永久机电仓库主体结构已基本施工完成;厂房2台250吨桥机大梁全部吊装完成;25吨桥机电缆配线工作正在有序开展,待调试完成后即可投入运行,为后续4号机组混凝土浇筑、尾水管安装创造吊装条件。
04
中国水电四局参建的广东肇庆浪江抽水蓄能电站是国家抽水蓄能中长期规划(2021-2035年)重点实施项目和“十四五”重点建设项目,总装机容量1200兆瓦,为一等大I型工程,主要包括上水库、下水库、输水发电系统3大建筑物。

中国水电四局主要承担电站通风兼安全洞、洞、进厂交通洞施工等施工任务。目前,通风兼安全洞开挖支护已突破1000米大关,取得了施工过程中的重大阶段性胜利,为年度目标任务顺利完成奠定了坚实基础;进厂交通洞施工正在有序推进中。
中国水电四局拥有
近30年的抽水蓄能电站建设经验
当前已涉及抽水蓄能电站全施工领域
积累了系统全面的核心技术
管理经验和履约队伍
形成了从土建到机电安装
覆盖所有专业施工的雄厚实力
已成为国内全面掌握大型抽水蓄能电站
关键施工技术的企业之一
中国水电四局将持续加强创新和突破
确保每一项工程完美履约
塑造精品工程和口碑
