大数跨境

干劲十足、状态拉满,抽蓄电站建设全速推进!

干劲十足、状态拉满,抽蓄电站建设全速推进! 今日四局
2023-08-16
2
导读:全力以赴奋战三季度~

时值立秋,天气依旧炎热

在四局抽水蓄能电站施工现场

工程建设如火如荼

各种施工机械都在加紧运转

工人们坚守一线

顶烈日、战高温

抢抓施工黄金期

工程建设全速推进

描绘出热火朝天的“实干图”

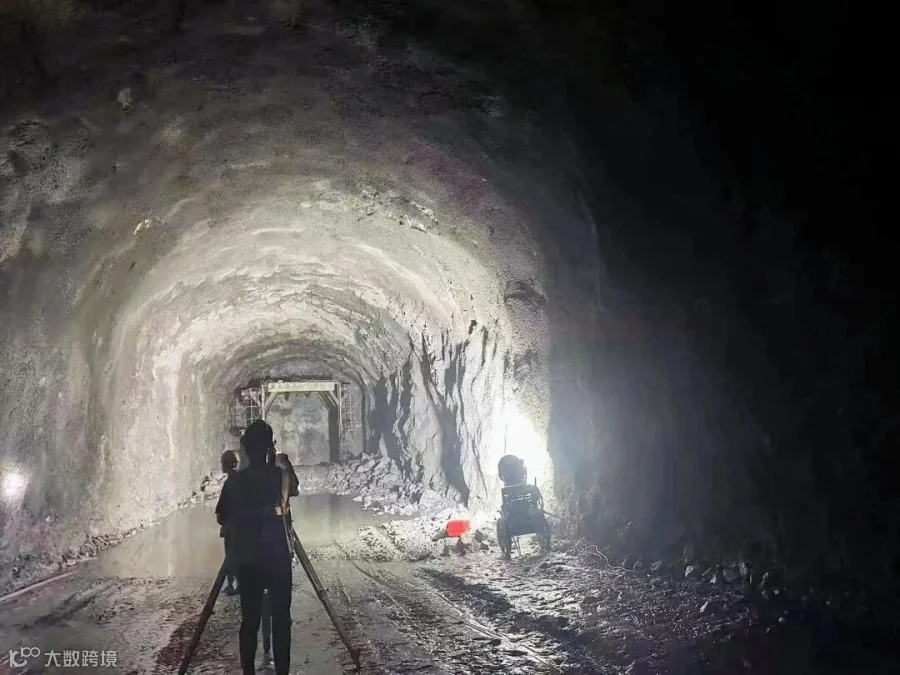

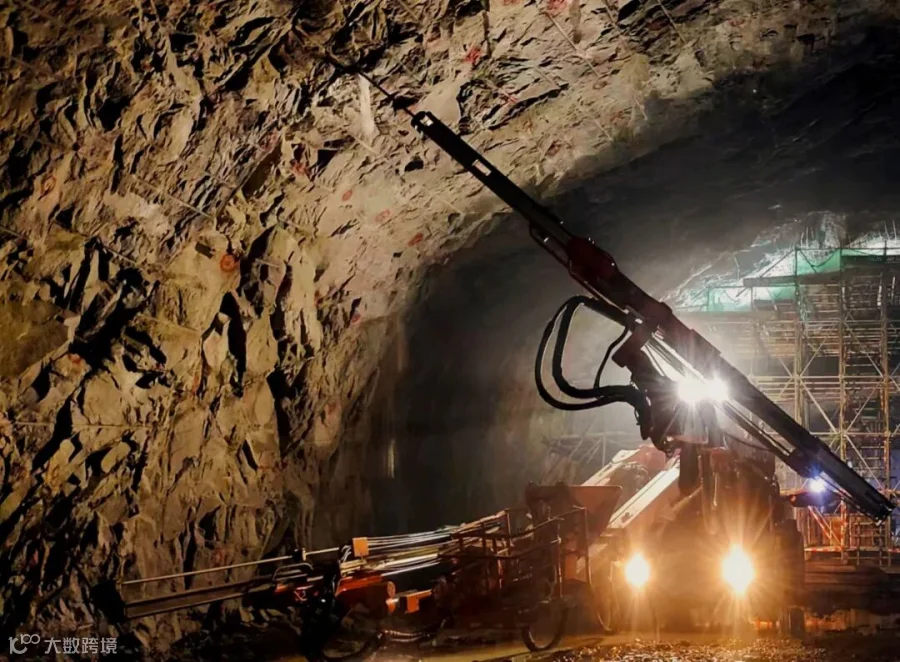

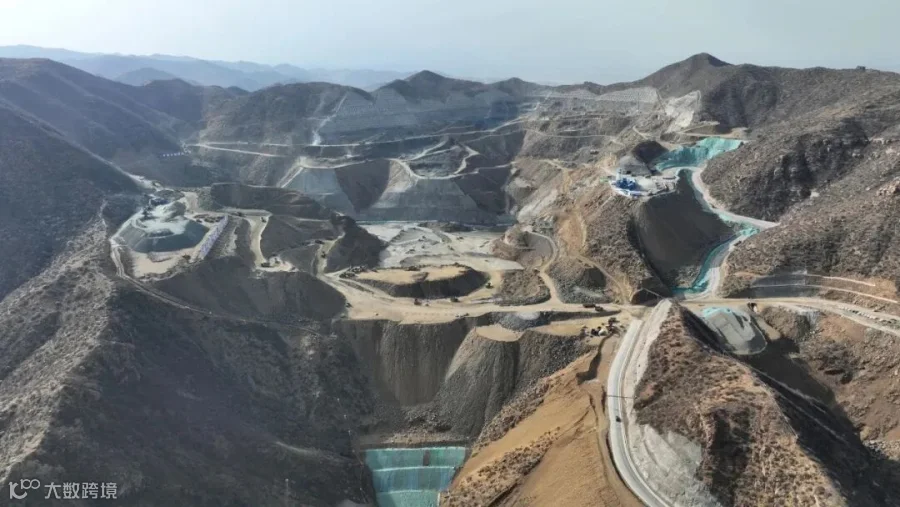

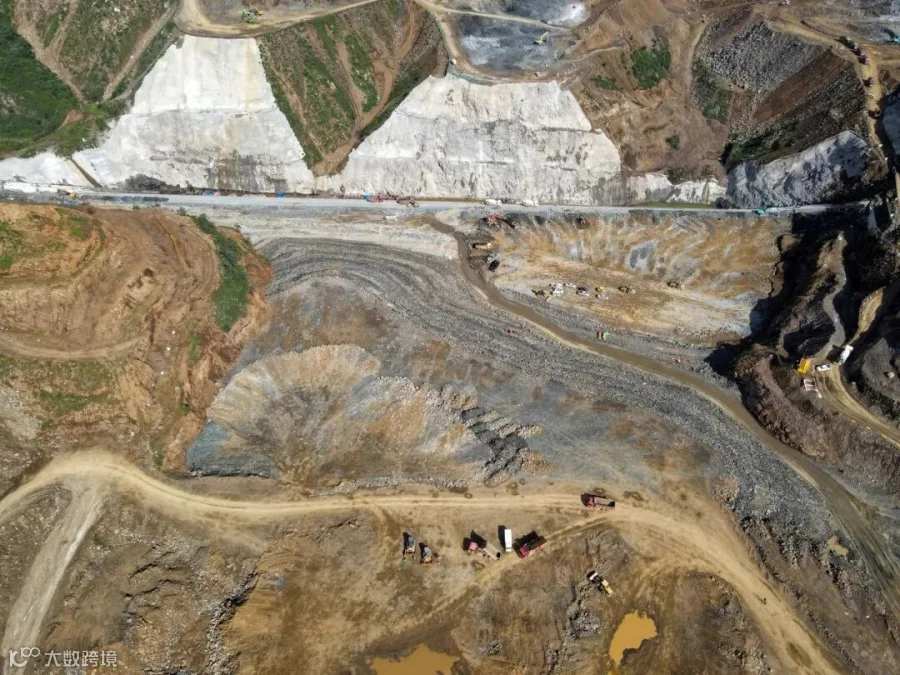

河北尚义抽水蓄能电站

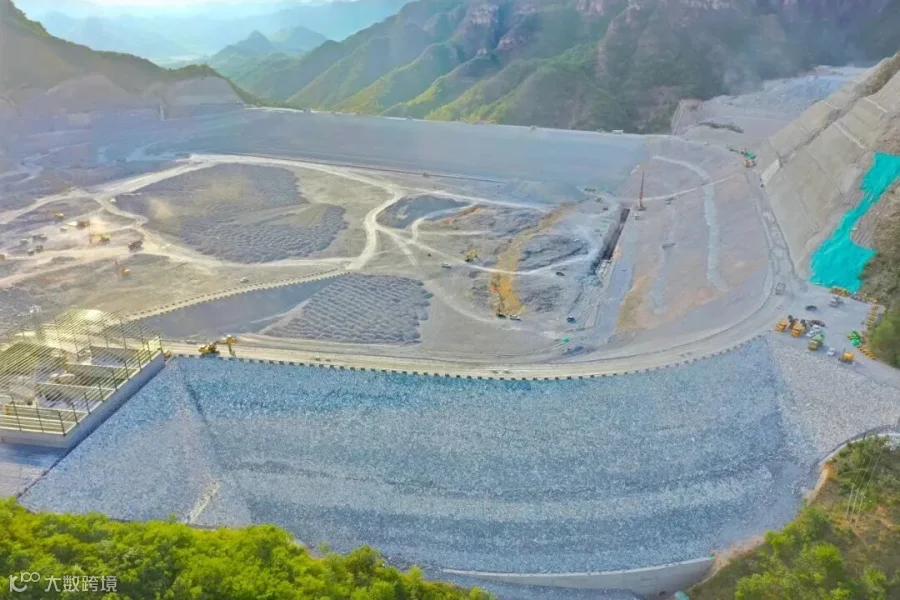

日前,河北尚义抽水蓄能电站上水库大坝填筑突破100层,为后续施工打下坚实的基础。

为确保大坝填筑施工顺利进行,中国水电四局管理团队严格遵循科学管理的原则,在施工前组织专业技术人员编制大坝填筑施工专项方案,并在施工过程中对方案执行落实情况进行实时监督检查。同时,为确保填筑施工过程中安全生产可控在控,专门成立安全生产监督小组,由安全环保部加强对作业人员的操作技能、职业道德、安全意识等方面的培训教育,以保证作业人员素质、能力符合项目施工生产要求。填筑过程中还采用智能碾压系统,提高碾压智能化和标准化从而实现碾压过程的可控性,保障工序质量。

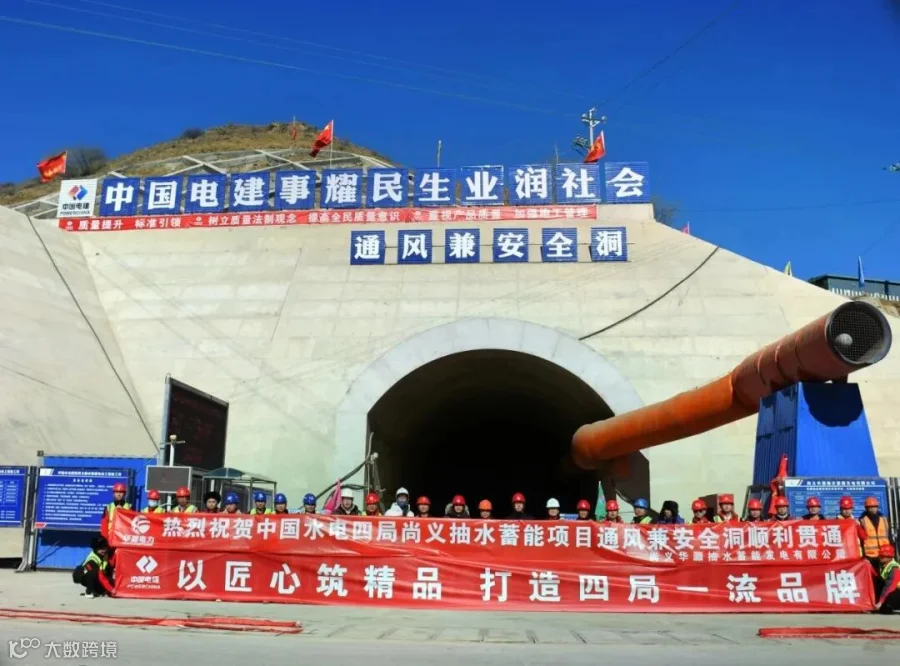

截至目前,电站实现了通风兼安全洞贯通、进厂交通洞贯通、拦沙坝、拦河坝基坑开挖完成、拦沙坝、拦河坝首仓混凝土浇筑、钢筋加工厂全面投入使用等重大节点目标;上水库开挖、填筑均在稳步推进,开挖完成580万立方米,填筑132万立方米;地下厂房、拦河坝左岸灌浆平洞、尾水1号隧洞等6条隧洞均正常掘进,单条隧洞日均进尺4米,日总进尺30米。后续,将继续优化资源配置,加强现场管理,强化安全质量管控,确保圆满完成360拌合楼投入使用等重大节点目标。

河北尚义抽水蓄能电站是张家口市首座抽水蓄能电站,也是中国水电四局以总承包形式承揽的首个整体抽蓄工程。电站建成后可优化电网电源结构,增强电网快速响应能力,保障首都北京供电安全,提高电力系统的安全可靠性和运行经济性,还将增加地方税收,对解决当地就业,促进地方经济增长和社会发展具有显著的社会效益。

河北易县抽水蓄能电站

日前,河北易县抽水蓄能电站下水库坝基基础开挖验收全部完成,下水库坝基基础开挖验收全部完成。

下水库大坝采用混凝土面板堆石坝坝型,最大坝高51.5米,坝顶长637.5米,坝顶宽10.0米,坝体填筑材料选用库内开挖石料,总填筑量为91万立方米。自下水库大坝正式施工以来,为保证如期履约,中国水电四局管理团队决定坝基验收、填筑两手抓,全面组织协调料源质量不稳定、基地岩脉纵横交错、露天爆破安全管理压力较大等诸多不利因素,下水库日填筑量持续、稳步增长。

截至目前,电站上水库主坝、副坝已全部填筑完成,上水库土、石方开挖完成786万立方米,预计在10月初完成全部开挖;引水系统目前除上下两级斜井以外的所有洞室开挖支护已全部完成;地下厂房第一至四层开挖支护全部完成;主变洞第一至五层开挖支护全部完成。后续,将进行厂房最后两层的开挖支护、下水库进出水口的开挖,竖、斜井的扩挖支护,全力推进工作面向混凝土转序施工,力争年内各项节点目标按时完成。

河北易县抽水蓄能电站项目为一等大(1)型工程,由上水库、下水库、输水系统、地下厂房和地面开关站等组成,电站装机总容量120万千瓦。电站建成后对提高河北南部电网调峰能力,优化电源结构,支撑雄安新区智能电网建设,提升清洁能源消纳空间,促进地方经济发展有重要作用。

广东肇庆浪江抽水蓄能电站

日前,广东肇庆浪江抽水蓄能电站支洞开挖全部施工完成,标志着工程引水系统和尾水系统正式进入主体施工阶段。

支洞施工包括1、2、5号3个洞室,均为城门洞型,施工过程中,面对地形多样、降雨量大、洞内渗水、温度高、有害气体多等等多种困难,中国水电四局管理团队协同专家团队对施工技术进行了多次研讨,制定出合理高效的施工计划。同时,认真评估危险源,针对不同洞室的不同围岩,分别明确了应急保障措施,采取“高标准、严要求、零容忍”的态度,确保各个工序符合设计要求,保证施工顺利进行。

截至目前,已完成厂房、主变、尾闸一层开挖,及1号、2号、5号施工支洞和通风兼安全洞洞挖施工。目前正在进行厂房二层、主变二层、尾闸二层及尾调通风洞、厂房上层排水廊道、引尾水系统和进厂交通洞的开挖支护施工。计划于9月上旬启动排风竖井、地面开关站进厂道路修筑工程,9月中旬开始浇筑厂房岩壁吊车梁及网架岩壁梁。

广东肇庆浪江抽水蓄能电站是国家抽水蓄能中长期规划重点实施项目和“十四五”重点建设项目,总装机容量1200兆瓦。电站建成后将促进粤港澳大湾区能源安全保障和能源存储体系建设,进一步优化电源结构,增强电力系统安全稳定运行能力和电网消纳清洁能源能力,助力建设世界一流湾区。

河南五岳抽水蓄能电站

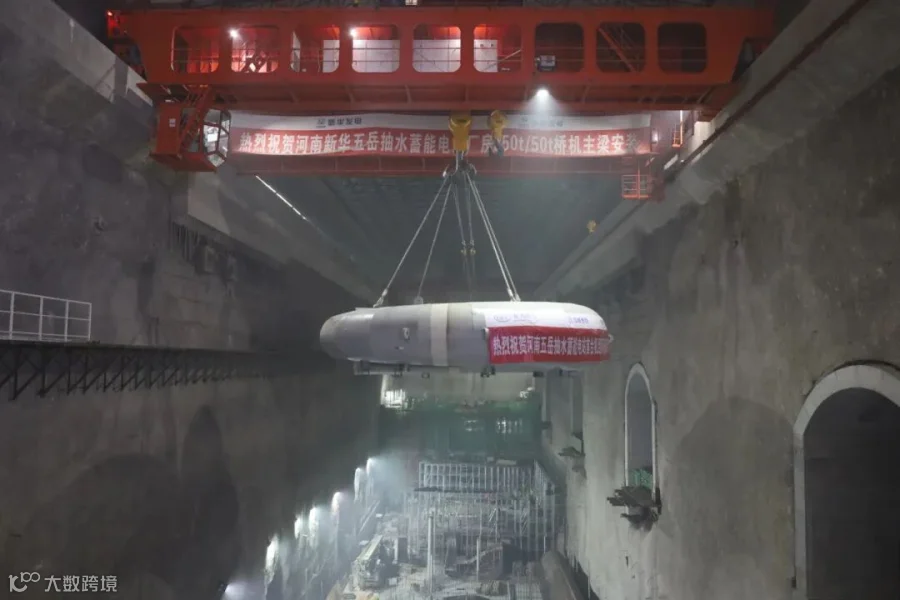

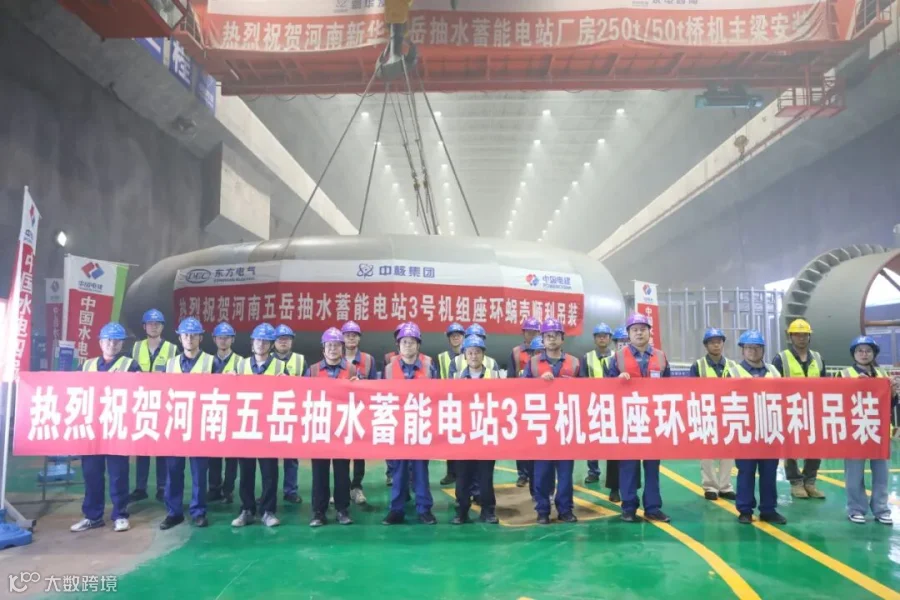

日前,河南五岳抽水蓄能电站3号机组座环蜗壳顺利吊装就位,顺利实现机电安装工程又一重要节点目标。

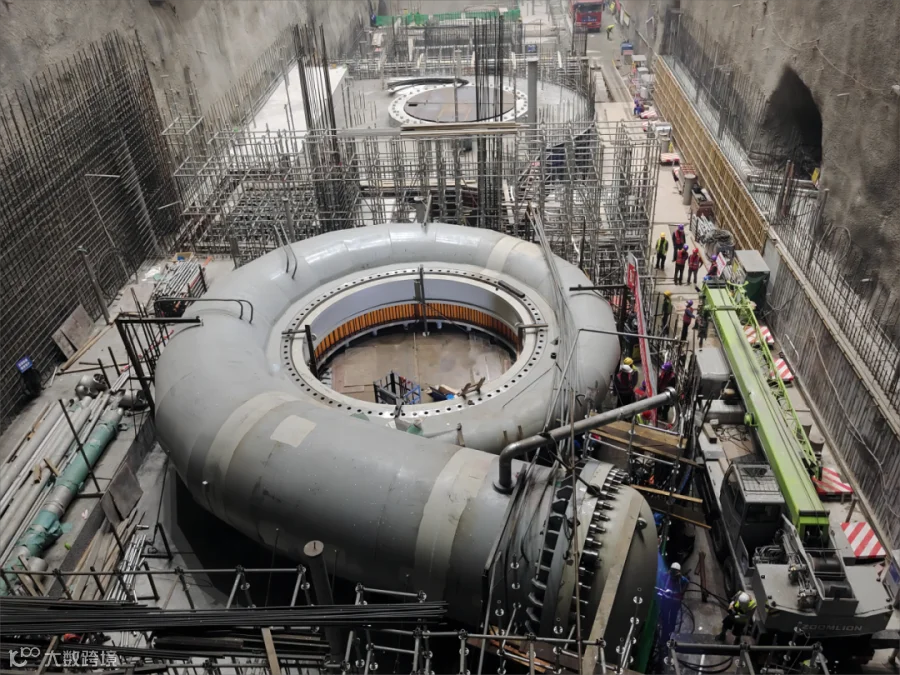

座环蜗壳结构件采用高强钢制造,由两瓣拼焊组成,最大轮廓尺寸约13.72米×11.78米,最大内径约6米。面对工期紧、任务重、焊接量大、焊接工艺要求高、高温潮湿作业环境等困难,中国水电四局管理团队牢固树立“安全第一、质量至上”的理念,从生产组织、安全督查、质量控制等多个方面明确岗位职责分工,借鉴首台机组座环蜗壳组焊经验,合理优化施工工艺,科学分配施工资源,严格执行技术方案,提前开展安全、技术交底,在全员的努力下,3号机组座环蜗壳整体组焊工期仅25天,创造了较首台机组工期41天缩短近40%的优异成绩。

目前,电站机电设备安装工程已完成4号机组座环蜗壳水压试验及蜗壳层混凝土浇筑,3号机组座环蜗壳吊装、主厂房屋顶网架安装、地面开关站封顶等重要施工节点任务。下一步将全力以赴完成3号机组座环蜗壳水压试验、4号机组定子组装、副厂房封顶等节点目标。

河南五岳抽水蓄能电站总装机100万千瓦,安装4台单机容量25万千瓦立轴可逆混流式机组,设计年发电量8.57亿千瓦时。电站建成后将承担河南电网的调峰填谷、调频调相、紧急事故备用等任务,具有启停便捷、反应迅速、快速“爬坡”等优良的动态特性,可充分发挥“稳定器”“调节器”“平衡器”的作用,是保障河南电网安全稳定运行的理想电源。

本期策划:中国水电四局党委工作部
本期责编:吴朋昊

本期审核:史卫卫

【推荐阅读】

贯彻年中会精神 | 各单位火热开跑“下半程”

徐银林在南京开展商务活动
庞旭到中国水电四局海南在建项目调研指导

【声明】内容源于网络
0
0
今日四局
中国水利水电第四工程局有限公司成立于1958年10月,隶属世界 500 强中国电建集团,是服务全球能源和基础设施建设,集建设施工、装备制造、勘察设计、投资运营为一体的综合性大型中央企业,业务遍及全国和海外20余个国家。
内容 1286
粉丝 0
今日四局 中国水利水电第四工程局有限公司成立于1958年10月,隶属世界 500 强中国电建集团,是服务全球能源和基础设施建设,集建设施工、装备制造、勘察设计、投资运营为一体的综合性大型中央企业,业务遍及全国和海外20余个国家。
总阅读547
粉丝0
内容1.3k
