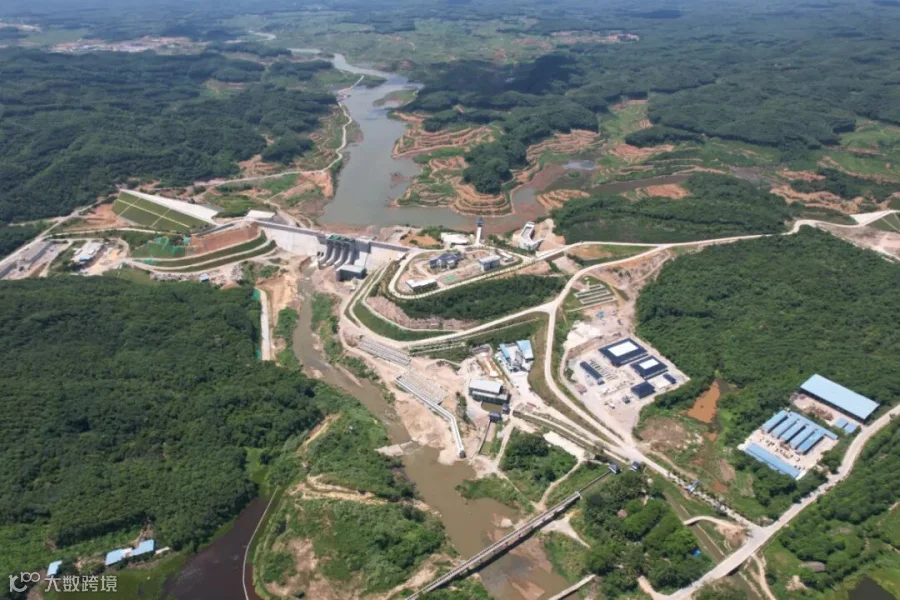

8月8日,随着主坝导流底孔闸门缓缓落下,中国水电四局承建的国务院确定的172项节水供水重大水利工程之一——海南省北门江天角潭水利枢纽工程下闸蓄水,标志该工程初步具备防洪功能,为今年年底竣工移交打下了坚实基础。

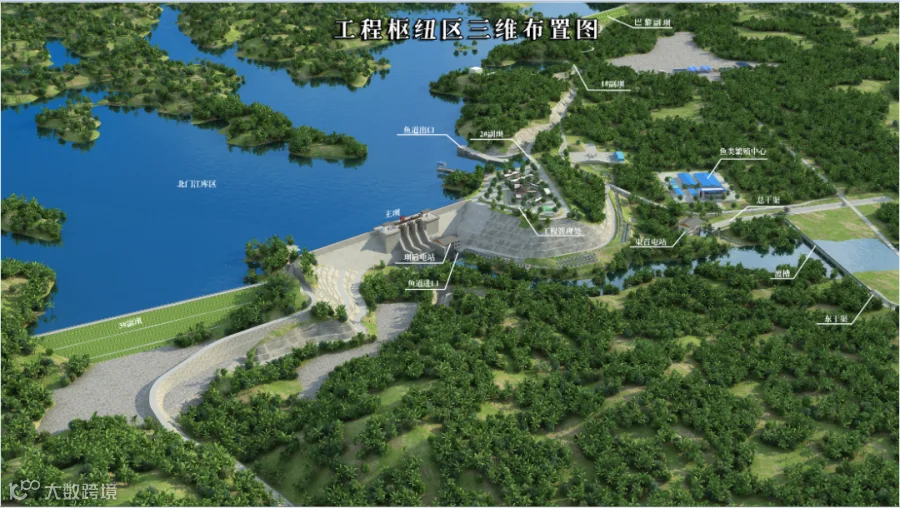

天角潭水利枢纽工程是海南省水网建设规划重点项目之一,位于儋州市境内的北门江干流,建设任务以工业供水、农业灌溉为主,兼顾发电等综合利用。水库规模为Ⅱ等大(2)型,主要建筑物由主坝、4座副坝、引水发电建筑物、鱼道、总干渠、东岸干渠等渠系建筑物等组成。水库总库容为1.94亿立方米。



自2020年4月工程开工以来,中国水电四局项目建设团队先后克服超强台风、汛期高温多雨等多重困难,全力以赴推动工程建设。以“创精品、优质工程”为目标,开创“党建+”模式,细化工作目标,以目标倒逼进度,以时间倒逼程序,以督查倒逼落实,有力保障项目建设各项工作落到实处;坚持“质量第一、安全第一”的原则,积极组织开展技术创新和创优活动。截至目前已完成科研立项3项,成立“QC”小组并总结成果8项,“五小”活动开展并申报完成9项,工法编制完成3项,获得实用新型专利30项,获得发明专利5项。

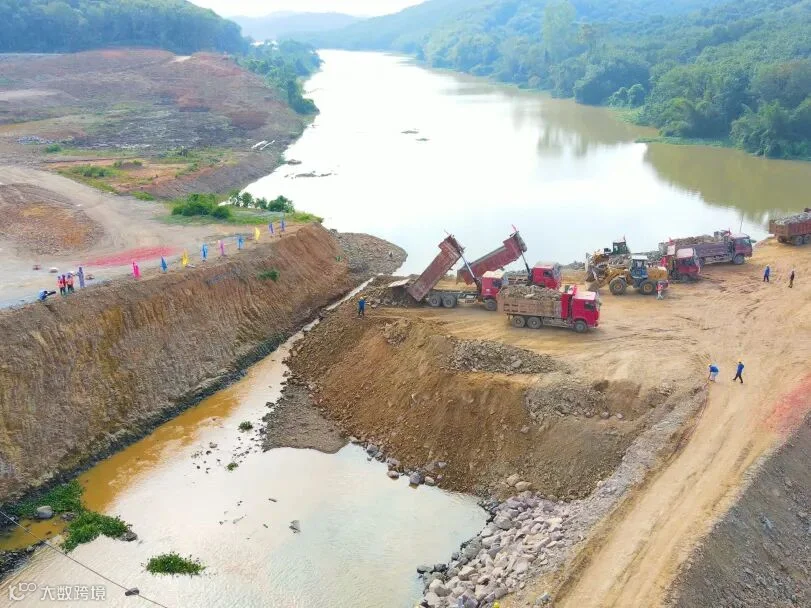

2021年11月,工程实现大江截流

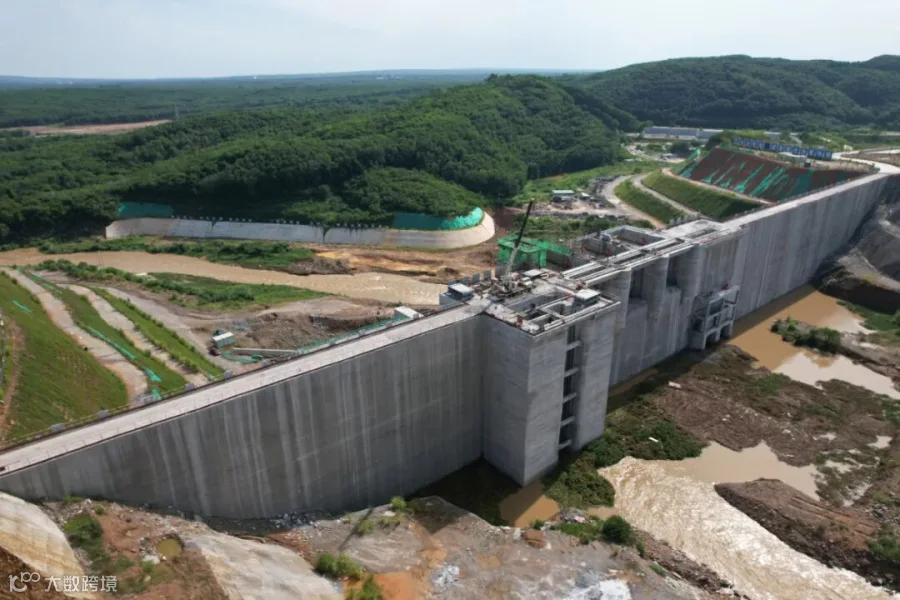

2022年11月,主坝顺利封顶

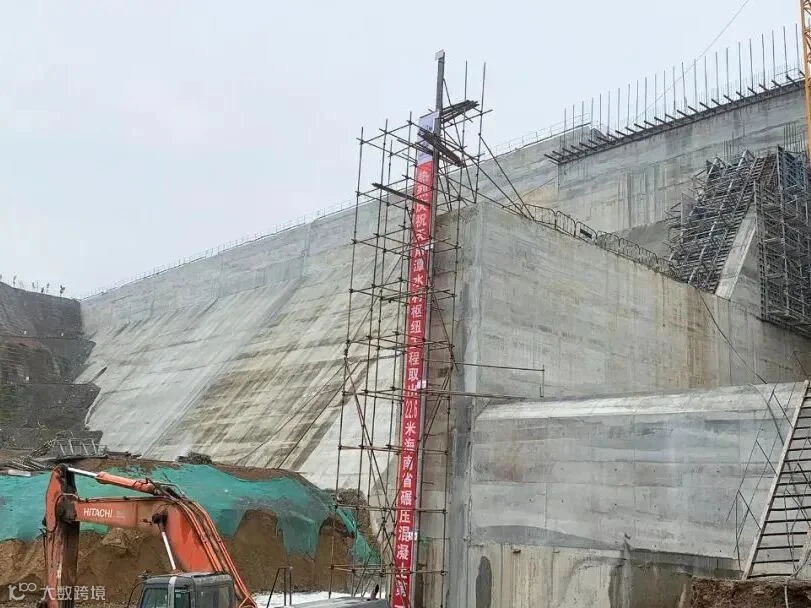

2023年6月,取出海南省碾压混凝土坝第一长芯(22.6米)

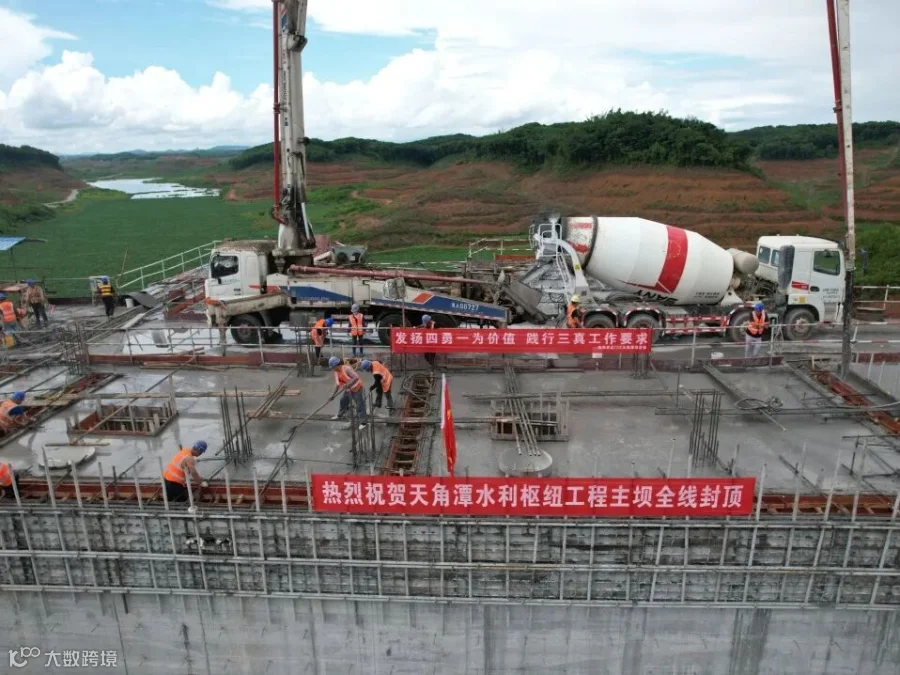

2023年6月,主坝全线封顶

More

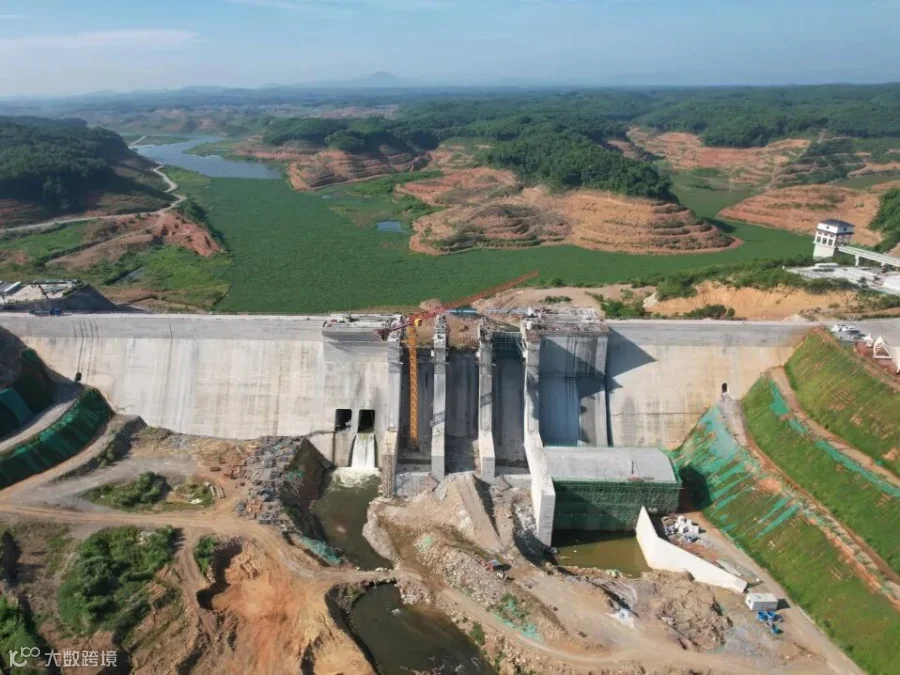

在主体工程关键浇筑期,建设团队密切配合,科学管理,抢抓施工黄金期,全力以赴抓进度,确保各项节点目标如期实现:2023年4月27日,通过蓄水安全鉴定;2023年6月6日,主坝所有坝段全部封顶浇筑至62米高程;2023年6月28日,主坝坝顶全线贯通;2023年7月28日,通过下闸蓄水阶段验收。


按照计划,下闸蓄水后,今年11月项目可以达到发电所需水位,向海南电网提供清洁能源,初步发挥工程效益。



据悉,天角潭水利枢纽工程预计2023年底完工,建成后将成为琼北地区工业供水布局不可或缺的水源工程,洋浦经济开发区的工业供水优先采用这里的水源,并且可以在原规划基础上实现灌溉面积扩大,满足系统灌溉需水的同时,置换出松涛水库原补水水量,有效改善下游灌区的缺水问题,对完善琼北地区水资源配置工程体系、改善区域农业灌溉条件、保障海南热带现代农业基地和推动海南经济社会发展具有重要作用。


本期策划:中国水电四局党委工作部
本期撰稿:陈桂林
本期责编:吴朋昊

本期审核:史卫卫


【推荐阅读】

徐银林到国际公司开展主题教育专题调研

应战“杜苏芮”!中国水电四局抢险救灾进行时
同舟共“冀”,中国水电四局在涿单位共护家园保平安!

【声明】内容源于网络
0
0
今日四局
中国水利水电第四工程局有限公司成立于1958年10月,隶属世界 500 强中国电建集团,是服务全球能源和基础设施建设,集建设施工、装备制造、勘察设计、投资运营为一体的综合性大型中央企业,业务遍及全国和海外20余个国家。
内容 1286
粉丝 0
今日四局 中国水利水电第四工程局有限公司成立于1958年10月,隶属世界 500 强中国电建集团,是服务全球能源和基础设施建设,集建设施工、装备制造、勘察设计、投资运营为一体的综合性大型中央企业,业务遍及全国和海外20余个国家。
总阅读547
粉丝0
内容1.3k
