时过入伏,云低天燥,人烟罕至的兴海大地此时正热潮涌动。

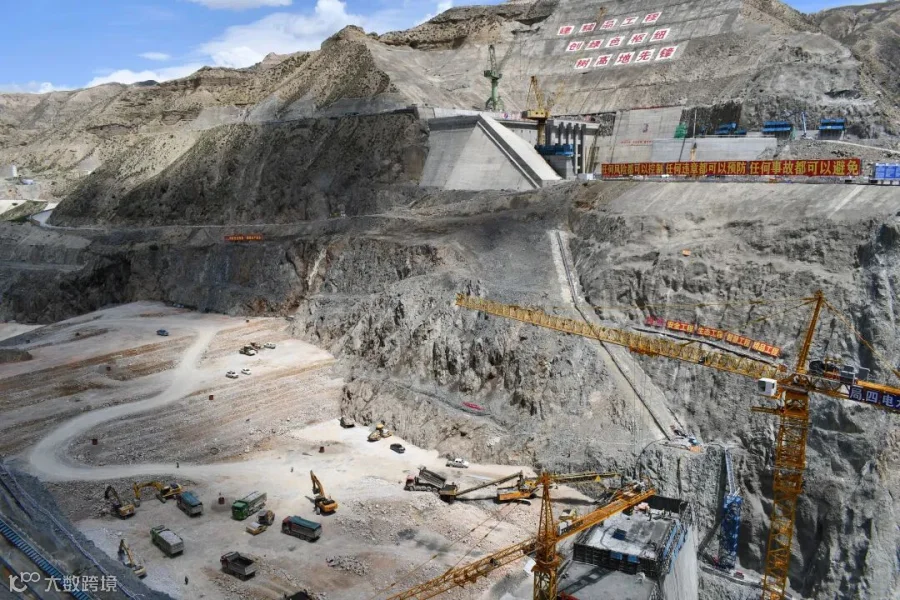

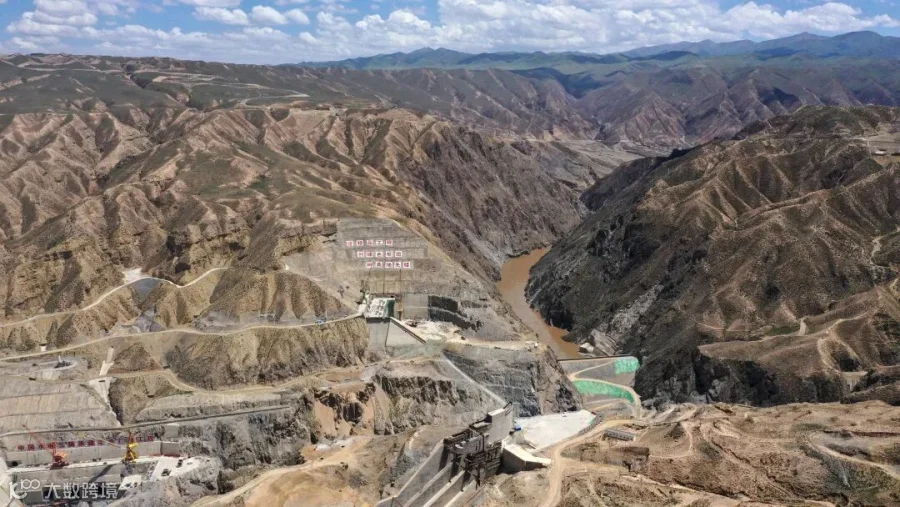

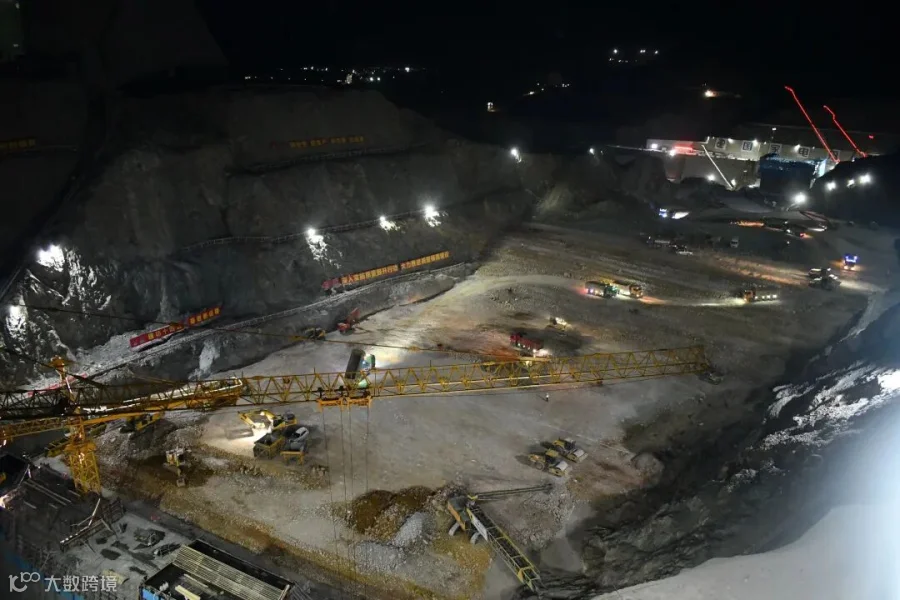

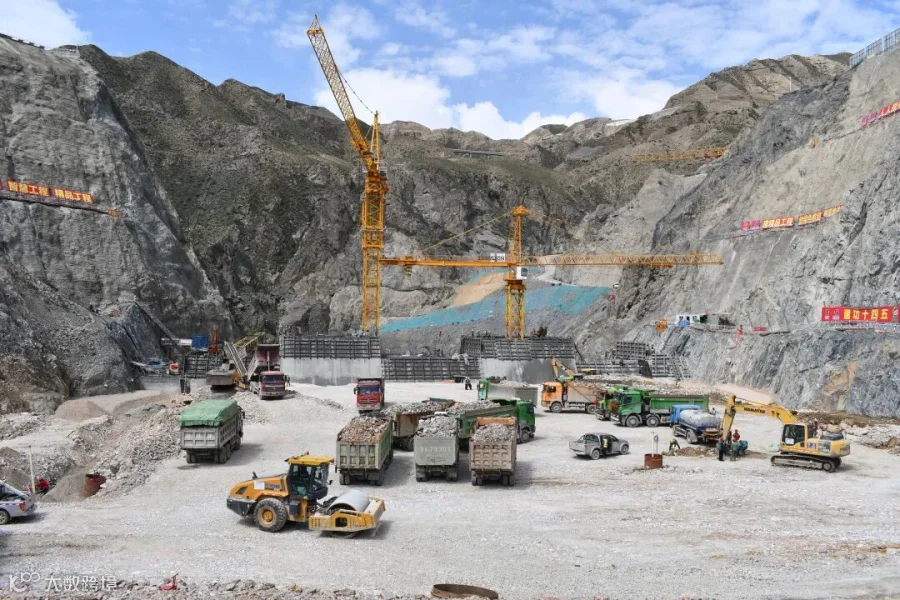

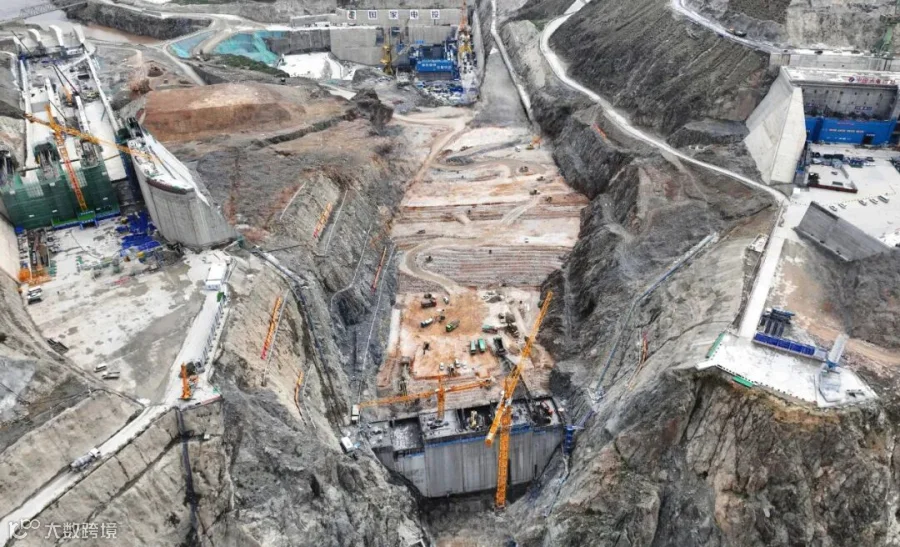

走进黄河羊曲水电站施工现场,一辆辆运输车来回穿行,多个工序平行施工,施工作业人员正在有条不紊地进行模板的制作和安装,钢筋绑扎,混凝土浇筑等工作,比盛夏高温更令人感觉到热血澎湃的,是生机勃勃的建设场景。
就在前几日,建设者们刚刚完成了电站大坝填筑120万立方米大关,创下新高,为实现2024年首台机组发电目标奠定了坚实基础。

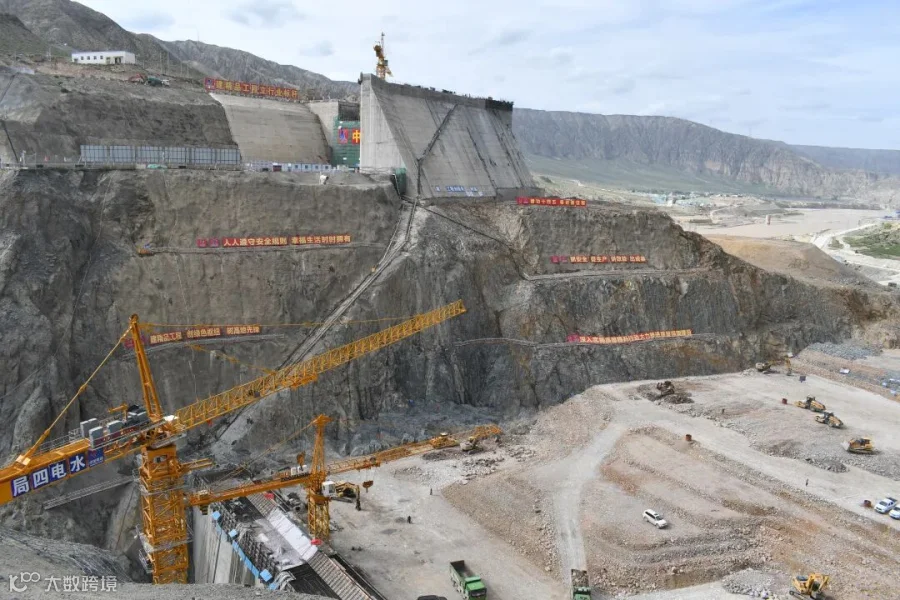

羊曲水电站工程进度赶得紧,施工就必须抓紧每分每刻。大坝右岸山体较为陡峻,道路布置难上加难,目前施工强度高且持续时间长,为了解决这些困难,项目严格按照设计规范要求施工,实现了碾压机群规模化、常态化、规范化作业,全面革新了重力坝施工作业及管理模式。
"我们增派了压实机械、装载机、挖掘机等百余台作业机械‘齐装上阵’,所有填筑机械运行时间超过6000小时,确保了镶嵌混凝土重力坝及面板堆石坝填筑任务顺利进行。”
据悉,截至目前,羊曲水电站大坝填筑已超120万立方米,完成总填筑进度的32%,预计2023年11月30日完成全部填筑任务,2025年7月31日完成全部施工。

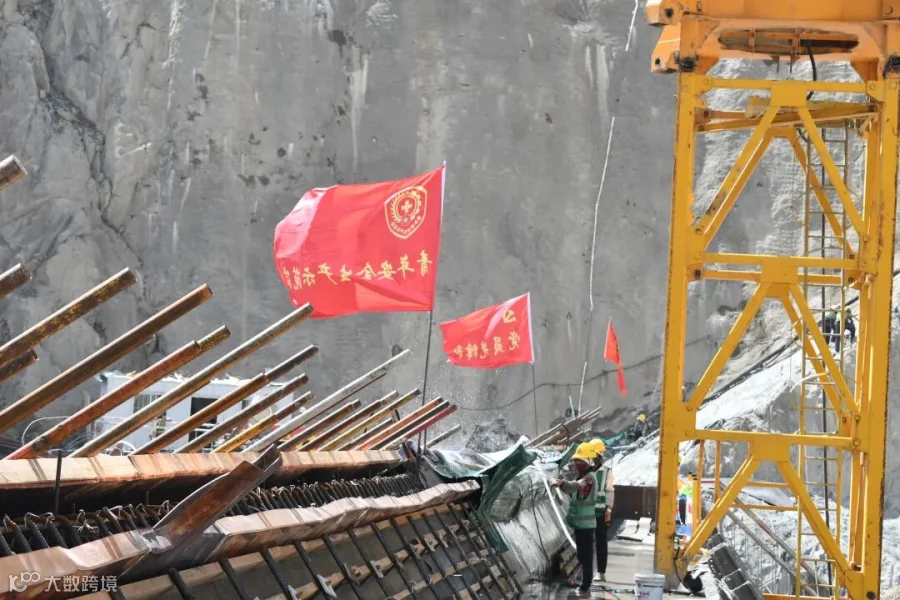

细看各个施工面,有近150名管理人员、800名务工人员正全情投入,紧锣密鼓地忙碌于今天的施工任务。
“今天,黄河羊曲水电站工程镶嵌混凝土面板堆石坝趾板开始浇筑,羊曲水电站灌浆、交通排水洞也将于7月15日开始衬砌。”项目负责人介绍道。
在人迹罕至之处铸就伟大,沸腾的羊曲水电站正是建设者的游吟传唱,你看呐,荒凉干瘪的戈壁正在变化出绿色能源的魔法……
