四局建设者实干笃行,全力以“复”
人勤春来早,奋战开门红
2024我们必将交出一份满意的答卷

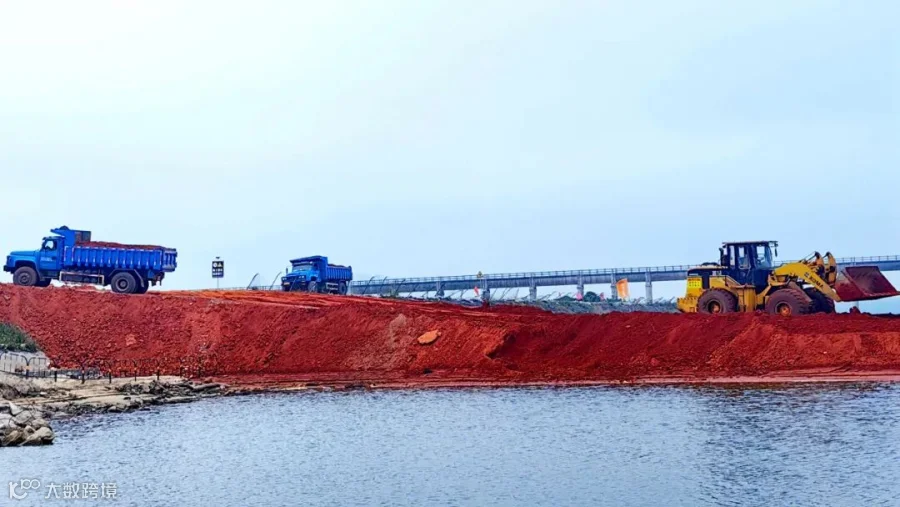

在海南水库水闸加固项目施工现场,戴着安全帽的工人们忙碌地穿梭于各个作业区域,各种机械设备的轰鸣声交织在一起,仿佛是一首激昂的建设交响曲。
目前,已有多名工人与十余名自卸车司机到岗,并全力以赴投入到海南水库水闸加固项目的建设当中。当前,项目的主要建设内容为:坡柳一期围堰、龙滚挡潮闸一期围堰工程,计划于2024年7月31日完成琼海市白石岭水库、琼海市苏区水库、屯昌县香车水库、定安县柴盘田水库、乐东县高园水库五个水库的整体施工任务。
为了实现这一目标,项目部将严格按照施工计划和质量标准进行施工,确保项目按时、按质完成。同时,项目部也将加强现场管理,确保各项施工任务顺利有序推进。

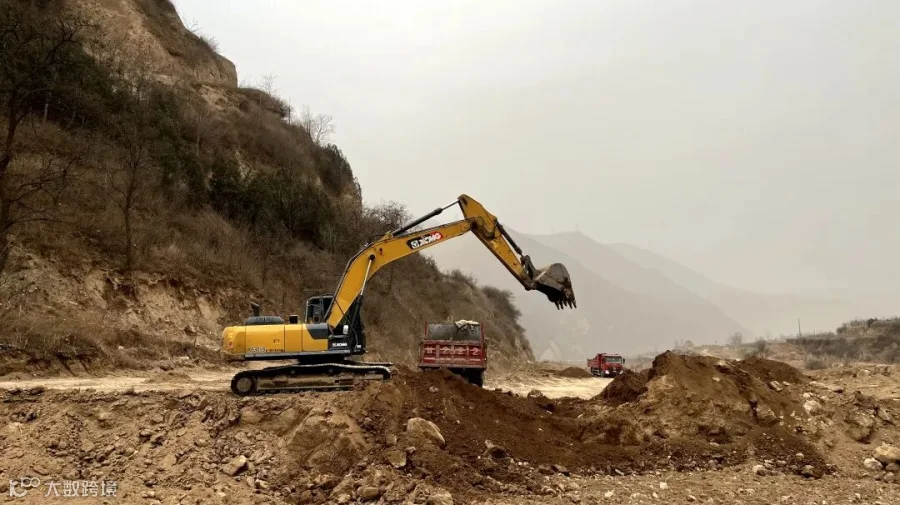

2月18日,甘肃黄龙抽水蓄能电站工程管理人员及一线工人已陆续返回岗位,目前已有51人到岗,正投身于项目建设的热潮中。
为确保有序复工复产,项目部及时对进场人员做好信息统计,并进行入场教育,同时对现场临时用电设备、临边防护、消防设施等进行全面检查。

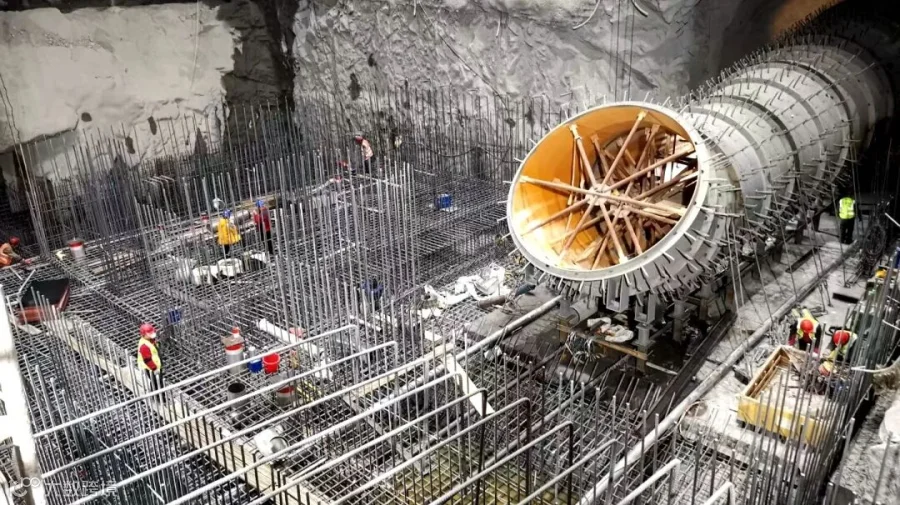

当前进厂交通洞边坡土方开挖、洞口边坡便道修复、综合加工厂场平碾压等各项工作正稳步进行,春日大干号角正式吹响。

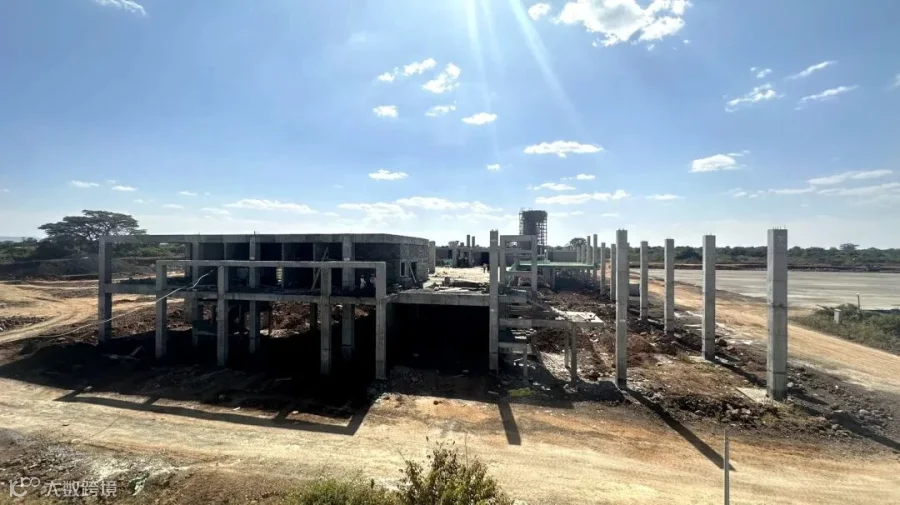

年味还未散去,征程已经开启。埃塞巴哈达尔新航站楼项目部正值旱季,管理人员和工人们在施工场地上顶着烈日,有秩序地忙碌着。高大的拌合站矗立在营区周围,高效运转时发出骨料沙沙的搅拌声。各色的施工车辆穿梭在工地上,扬起片片尘土。工人们穿着橘黄的反光背心,忙碌地往返于各个施工现场。
站坪队的施工员们正在操作着滚轴,将倾倒出的混凝土压实,溅起阵阵混凝土水花,其他工区的施工员们各司其职,拿着振捣棒、抹光机、铁锹、抹子进行平整、打磨,保证施工面质量达标、美观。至面层开工以来,面对水泥、骨料、油料采购运输困难等挑战,项目部迎难而上,多方协调,全面统筹,考虑多重因素持续推进混凝土浇筑,现已完成面层混凝土浇筑1260立方米。
为了项目顺利推进,项目技术人员组成专项小组,深入一线对各工区进行技术交底和指导,并开展多次施工工艺和技术交底专题会,经过项目部全体员工努力,不但优化了施工工艺、创新了施工技术,还极大程度提高了施工效率和质量,为项目后续履约奠定基础。
