12月14日
中国水电四局承建的
国内首座镶嵌混凝土面板堆石坝——
黄河羊曲水电站镶嵌混凝土面板堆石坝

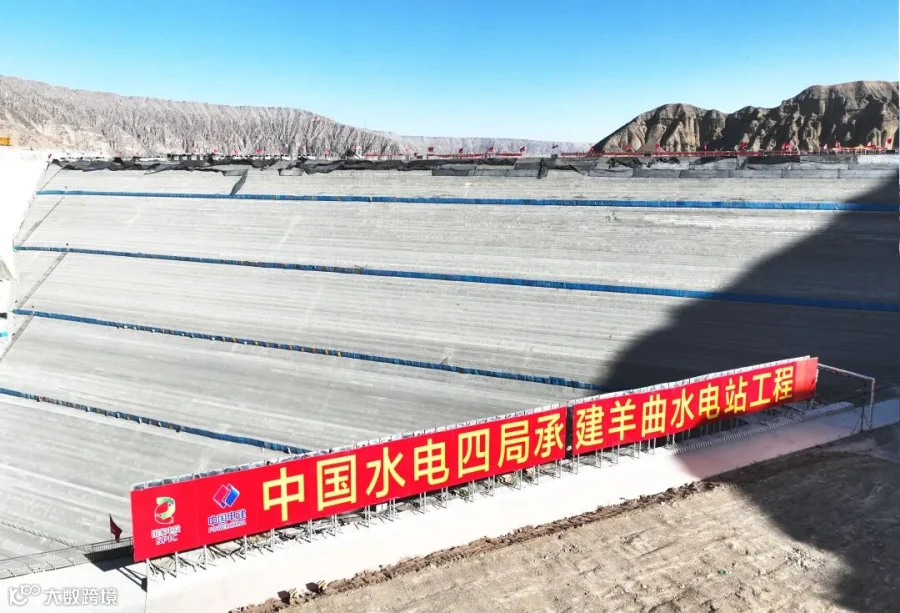

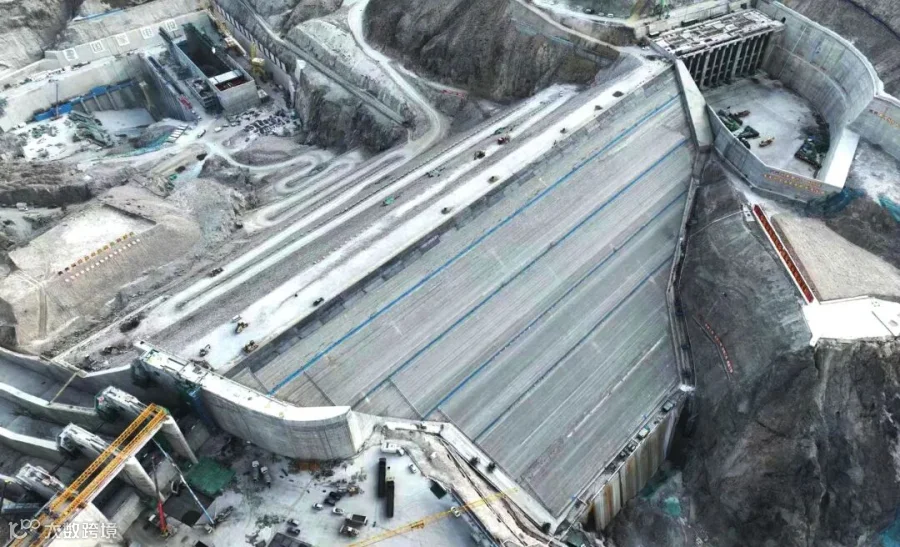

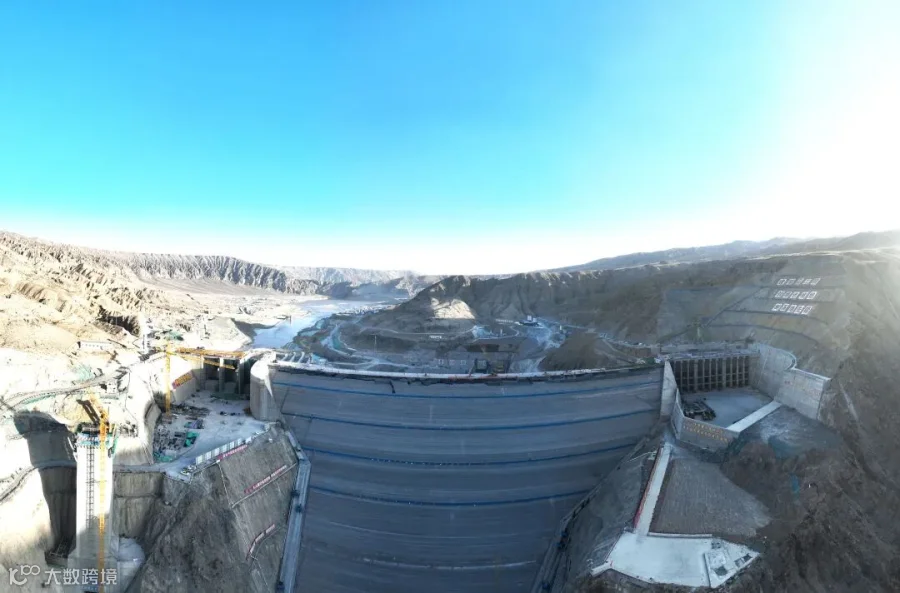

提前计划16天填筑到顶

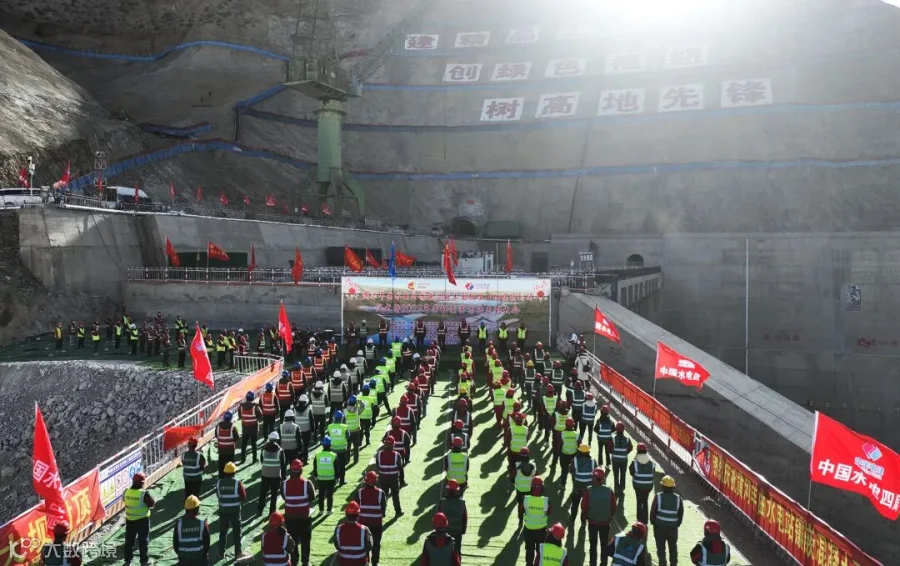

标志着工程建设取得重大进展
为后续下闸蓄水奠定了坚实基础

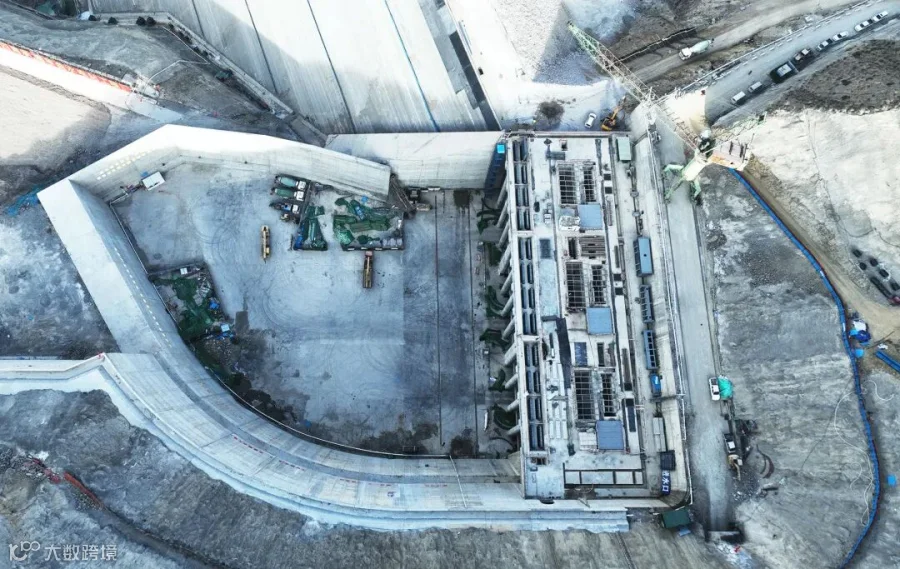

羊曲水电站位于青海省海南藏族自治州兴海县和贵南县交界处,电站安装3台40万千瓦混流式水轮发电机组。电站坝顶长度354米,宽度10米,最大坝高150米,底部为镶嵌混凝土重力坝,大坝设计填筑总量405万方。


大坝施工中,针对高寒、高海拔的冬季施工难点,中国水电四局羊曲施工局详细编排施工进度计划,合理配置施工资源,提前储备坝料,审查坝料开采、碾压试验、坝体填筑及冬季施工方案,强化过程管控,全力推进填筑进度。

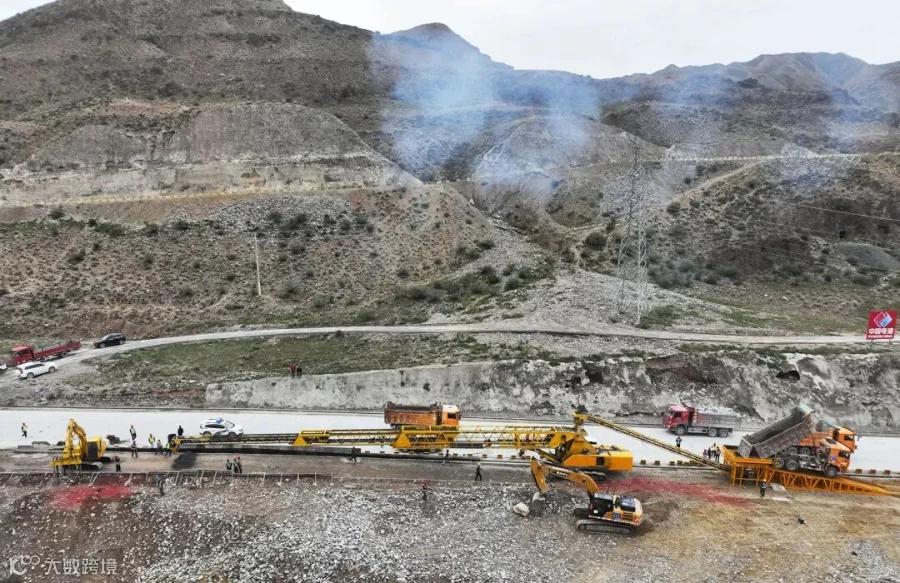

项目采用镶嵌混凝土坝先下游后上游分区施工优化方法,解决了堆石料填筑和镶嵌混凝土施工进度不协调的技术难题;首次使用36T振动碾厚层(100cm)填筑施工新方法,有效降低了堆石料碾压后的空隙率;应用无人驾驶和智能碾压技术推动羊曲水电站智能建造技术。针对大坝特点和设计,合理配置浇筑设备,在坝前位置布置1台水平臂塔式起重机,坝后布置2台布料机,实行3台设备联合入仓浇筑;混凝土水平运输采用20吨自卸汽车,坝后设备随大坝填筑面升高而移动。严格按照设计规范和要求,多举措精准排查治理施工安全隐患,全面加强冬季施工安全督导检查,全力确保工程安全、质量、进度可控。

本期策划:中国水电四局党委工作部
