电站机电安装工程项目部项目经理杨林峰介绍:“为确保电站按期投产发电,春节期间,中国水电四局机电安装工程持续开展作业,1号、2号机组各项工作稳步推进。节后高标准落实复工前现场安全隐患排查治理、入场人员教育培训等措施,全力冲刺羊曲水电站下闸蓄水目标。”

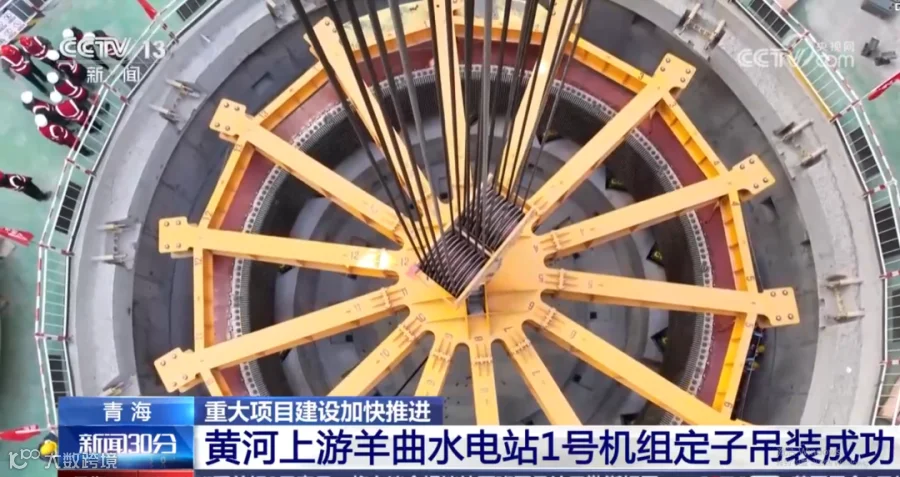

羊曲水电站2号机组是计划首台发电的机组,目前也全面进入水轮机总装阶段。3月9日,2号机组定子整体耐压试验一次性顺利通过,标志着定子安装正式完成,获得了业主、监理、厂家的一致认可。

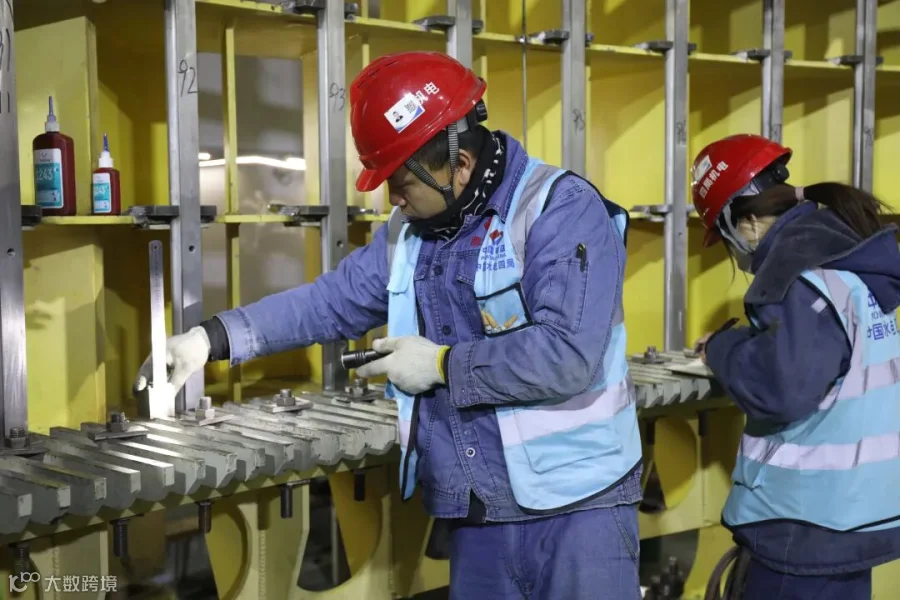

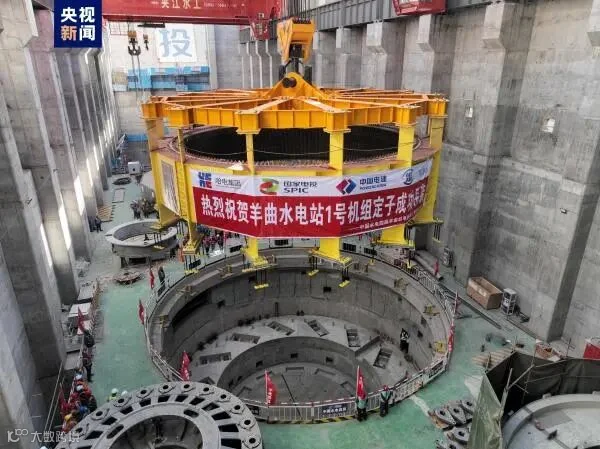

定子整体耐压试验是定子绕组安装的最后一道工序,旨在测试定子绕组绝缘性能和安装质量。2号机组定子铁心一共702槽,分上下层嵌装,共1404根线棒。项目部共计用时60天完成定子下线及耐压前准备工作,实现定子安装质量、电气性能均满足相关标准要求。

为保证定子整体耐压试验顺利通过,项目部提前报审专项试验方案,组织全体试验人员进行安全技术交底,详细交代试验技术措施的内容、工作要点、注意事项。同时,对定子进行全面的清扫、检查,提前对试验设备进行调试。最终,历时5小时,完成了直流54千伏泄露和交流39千伏定子整体耐压工作且各项试验数据优良。

后续,羊曲水电站2号机组即将进行下机架正式吊装和转子吊装;1号机组亟待定子下线;3号机组计划随土建进度进行管路预埋,全力向着投产发电目标奋楫笃行。

黄河羊曲水电站预计2024年8月实现首台机组投产发电、2024年12月实现全部机组投产发电,届时,将有效保障“青豫直流”特高压外送通道满负荷送电,对促进青海省新能源规模化开发应用和打造黄河上游清洁能源基地提供有力支撑。
