夏树苍翠,骄阳似火
中国水电四局多个抽蓄工程
抢抓机遇,完成多个节点
打造抽蓄品牌,建设精品工程
紧跟时代步伐
为实现“双碳”目标贡献四局力量
广东肇庆浪江抽水蓄能电站工程
6月30日,中国水电四局承建的广东肇庆浪江抽水蓄能电站地下厂房工作面移交仪式在厂房安装间顺利举行,标志着电站地下厂房开挖支护工作圆满完成并向机电安装标移交工作面,项目工程建设进入了新阶段。
自2022年12月9日厂房第一层开挖以来,中国水电四局项目管理团队精心组织、科学研究施工规划,全面细致地将厂房开挖工作划分为六个层次,合理确定每一层次施工起止时间,确保了工程建设的有序推进。
广东肇庆浪江抽水蓄能电站是粤港澳大湾区首个变速抽水蓄能电站,是“十四五”期间国家重点实施项目。电站将安装4台30万千瓦机组,其中1台机组为我国自主研发的可变速机组。【阳梅 报】
河北易县抽水蓄能电站工程

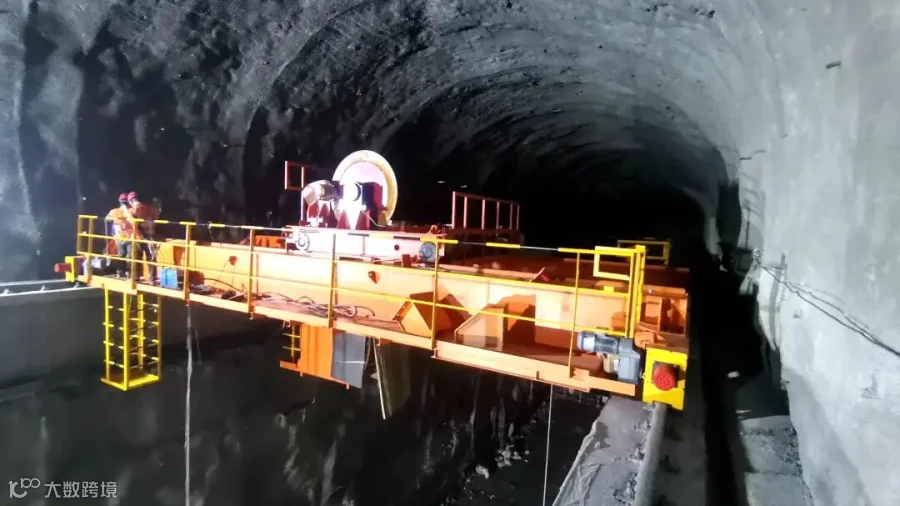

7月1日,中国水电四局承建的河北易县抽水蓄能电站尾闸室50吨检修桥机安装顺利完成,标志着尾水事故闸门室具备大件吊装条件,进入试运行阶段,为后续施工奠定了坚实基础。
尾闸室50吨检修桥机行程112米,最大起升高度29米,额定起重量50吨。主要由大车轨道、缓冲架、大车运行机构、小车、吊具、司机室、安全护栏、电器柜等组成,总重47.091吨,最大单件重9.79吨。
河北易县抽水蓄能电站装机容量1200兆瓦,装机4台,采用立轴单级混流可逆式水泵水轮机,单机容量300兆瓦,属一等大(1)型工程,由上水库、输水系统、地下厂房及开关站、下水库等部分组成。【闫琦 报】
甘肃黄龙抽水蓄能电站工程
6月30日,中国水电四局承建的甘肃黄龙抽水蓄能电站上下库连接道路开工仪式顺利举行。
本次开工的上下库连接道路工程施工内容包括1条场内永久道路,3条场内临时道路,1号施工支洞(明挖)、2号施工支洞(明挖+800米隧洞)、下水库拦沙坎左岸及下游边坡、上水库表土堆存场等工程项目施工与施工期的维护和管理。
甘肃黄龙抽水蓄能电站是国家抽水蓄能中长期发展规划“十四五”重点项目。电站总装机容量达210万千瓦,额定水头为640米,安装有6台单机35万千瓦的可逆式机组,是一等大(1)型工程。【陈贝贝 报】
河南五岳抽水蓄能电站工程

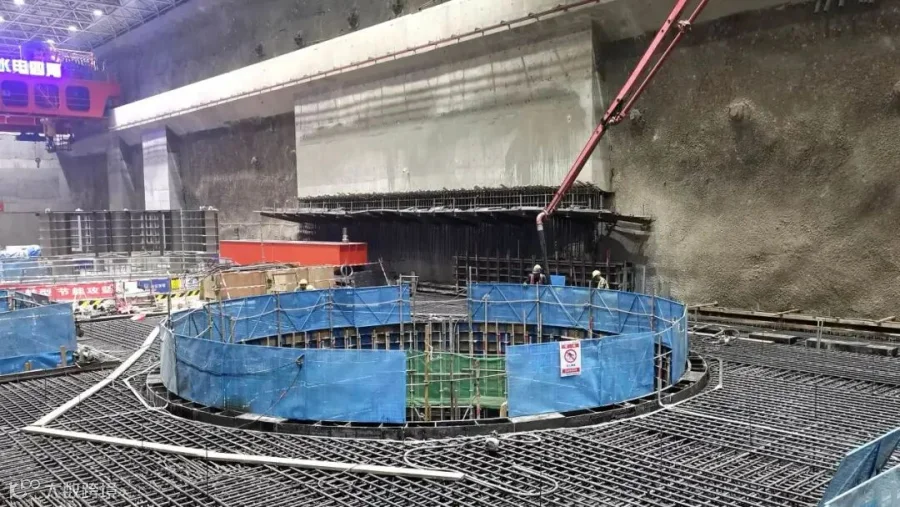

日前,中国水电四局承建的五岳抽水蓄能电站2号机组发电机层提前45天完成混凝土浇筑节点目标。
机组自上至下依次为:发电机层、母线层、水轮机层、蜗壳层、椎管层,机组安装高程为9.90米。地下厂房机组具有结构复杂、机电与土建相互干扰、工作面空间狭小、材料转运困难等难点。特别是在首台机组开始设备安装时,安装间机组设备多,定、转子占位空间大,存在场地狭小的情况,且2号机组发电机层具有高支模,混凝土方量大,体型结构多变等难题,项目部经过多次优化浇筑方案,最终采用泵送的入仓方式,从而提高了浇筑速度和浇筑质量。
河南五岳抽水蓄能电站总装机容量为1000兆瓦,是河南省“十三五”能源发展规划、电力发展规划重点项目,主要承担河南电网的调峰、填谷、调频、调相及紧急事故备用等任务。【徐长军 报】
河北尚义抽水蓄能电站工程

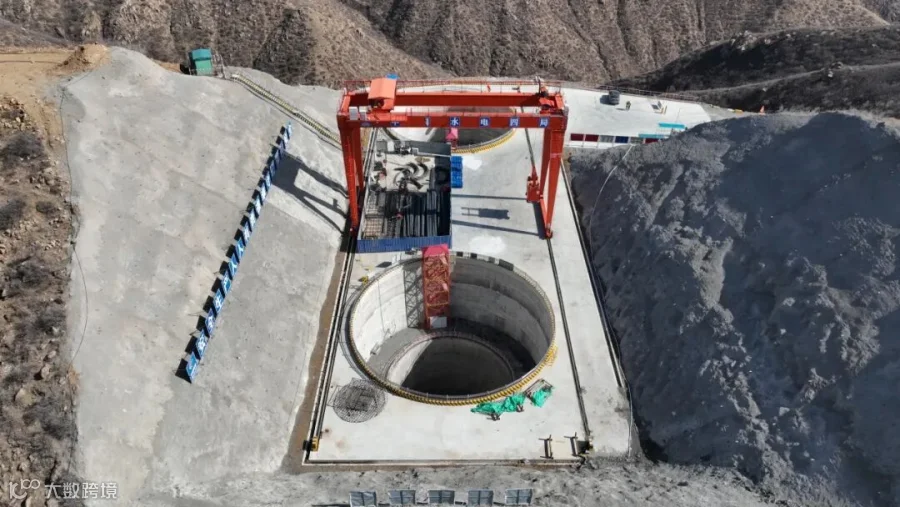

日前,中国水电四局承建的河北尚义抽水蓄能电站引水1号调压竖井二衬首仓滑模混凝土浇筑,标志着引水调压竖井段正式进入混凝土浇筑新阶段。
上水库1号引水调压井竖井总高度80.6米,井口平台高程为1394.0米,底部高程为1313.4米,井身开挖断面直径为13米,衬砌厚度0.8米,衬砌完成后内径为13米。围岩主要为微风化岩体,断面型式呈圆形,采用自上而下扩挖的施工方法,开挖出渣时通过导井进行溜渣,再装自卸车弃运至渣场。
青海哇让抽水蓄能电站工程

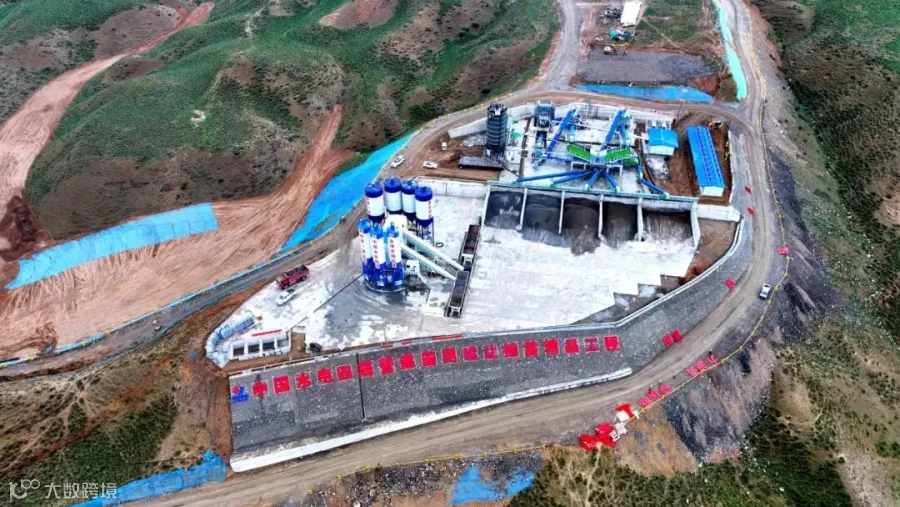

日前,中国水电四局承建的青海哇让抽水蓄能电站下库混凝土生产系统及砂石骨料生产系统具备生产条件,将为年度工程实现履约节点目标发挥重要作用。
混凝土生产系统及砂石骨料生产系统位于下库表土堆存场中塔干沟西侧的平台上的Q1标砂石加工及混凝土系统场地内,场地高程为2610米,占地面积为1.1万平米,承担本工程22.1万立方米常态混凝土、2.9万立方米喷射混凝土、6.18万立方米水泥稳定级配碎石基层、5.23万立方米级配碎石底基层碎石的骨料加工生产,设计小时毛料处理能力200吨,小时生产能力150吨,系统采用湿法生产。
青海哇让抽水蓄能电站工程为1等大(1)型工程,总装机280万千瓦,安装8台单机容量35万千瓦可逆式水泵水轮机发电电动机组,按日调节、连续满发7小时设计,年用电量44.8亿千瓦时、发电量33.6亿千瓦时。【靳成芳 报】
新疆若羌抽水蓄能电站工程

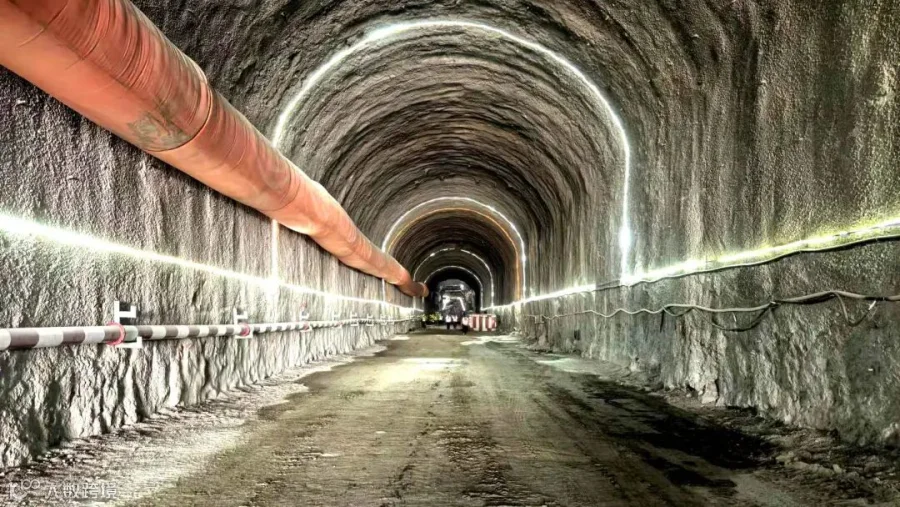

日前,中国水电四局承建的新疆若羌抽水蓄能电站进厂交通洞和通风兼安全洞双双突破200米大关。
进厂交通洞长1644.6米、通风兼安全洞长1622.1米,两洞宽高均为8.5米,呈城门洞形。在施工过程中,面临着地质条件复杂、围岩类型多次变化、岩石硬度不均、洞内通风排水困难等难题。项目部精心组织,科学施工,不断优化施工方案通过采用先进的地质探测技术、优化爆破参数、加强支护措施等一系列手段,有效地解决了施工中的难题,提高了施工效率和安全性,确保了工程的顺利推进。
新疆若羌抽水蓄能电站是新疆在建装机容量最大的抽水蓄能电站。电站装机容量为2100兆瓦,安装6台单机容量为350兆瓦的水泵水轮发电电动机组,是《抽水蓄能中长期发展规划(2021-2035年)》中推荐的“十四五”重点实施项目,为一等大(I)型工程。【张保祥 报】
