冲刺二季度 | 抓质量、保安全、抢进度,抽蓄工程施工正酣

冲刺二季度 | 抓质量、保安全、抢进度,抽蓄工程施工正酣 今日四局
2024-05-22
2
连雨不知春去,一晴方觉夏深
进入第二季度
中国水电四局各抽蓄工程
抢抓机遇,全力以赴
以实干笃行的工作作风
吃苦耐劳的工作态度
持续推进工程进度
为实现全年目标打下坚定基础

河北易县抽水蓄能电站工程

进入5月,河北的天气已逐渐呈现出盛夏的炎热。踏入易县抽水蓄能电站工程现场,机械轰鸣声和工人们的忙碌身影构成了一幅充满活力的画面,建设者们正抓住这晴朗的天气,全力以赴地推进工程进度。

当前,河北易县抽水蓄能电站工程正在进行混凝土浇筑工作,上水库沥青混凝土摊铺施工已完成24513.77立方米,引水隧洞衬砌混凝土全部完成,母线洞衬砌混凝土浇筑完成总工程量的53%,1号尾水隧洞混凝土衬砌完成29仓,2号尾水隧洞混凝土衬砌完成19仓,下水库大坝面板混凝土浇筑完成16仓。

河北易县抽水蓄能电站工程装机容量1200兆瓦,装机4台,采用立轴单级混流可逆式水泵水轮机,单机容量300兆瓦,属一等大(1)型工程,由上水库、输水系统、地下厂房及开关站、下水库等部分组成。电站建成后将以500千伏线路接入河北南部电网,承担起电网调峰、填谷、调频、调相及紧急事故备用等重要任务。【郑秋芳 报】

河北尚义抽水蓄能电站工程

走进河北尚义抽水蓄能电站工程下水库拦沙坝施工现场,塔吊林立、机声隆隆,一派繁忙的建设景象。

为全力推进拦沙坝混凝土浇筑进度,建设者迎难而上,勇挑重担,目前,已圆满完成了2号~16号坝段EL913.20以下大坝混凝土浇筑这一关键工程任务,为电站实现下闸蓄水、主体工程完工打下坚实基础。

河北尚义抽水蓄能电站工程是张家口市首座抽水蓄能电站,也是中国水电四局以总承包形式承揽的首个整体抽蓄工程。电站建成后可优化电网电源结构,增强电网快速响应能力,保障首都北京供电安全,提高电力系统的安全可靠性和运行经济性。【李雪 报】

青海哇让抽水蓄能电站工程

随着各工作面有序展开,青海哇让抽水蓄能电站工程正式步入施工快车道。爆破声声,开山拦河建水库;浇筑阵阵,人机共战成盛景。

为推进项目建设,施工局合理安排施工作业,科学制定施工方案,各作业面齐头并进。截至目前,通安洞、交通洞洞室施工已全部展开,建设者们为完成全年生产任务目标奋勇拼搏中。

青海哇让抽水蓄能电站工程为1等大(1)型工程,总装机280万千瓦,安装8台单机容量35万千瓦可逆式水泵水轮机发电电动机组,按日调节、连续满发7小时设计,年用电量44.8亿千瓦时、发电量33.6亿千瓦时。【刘锐 报】

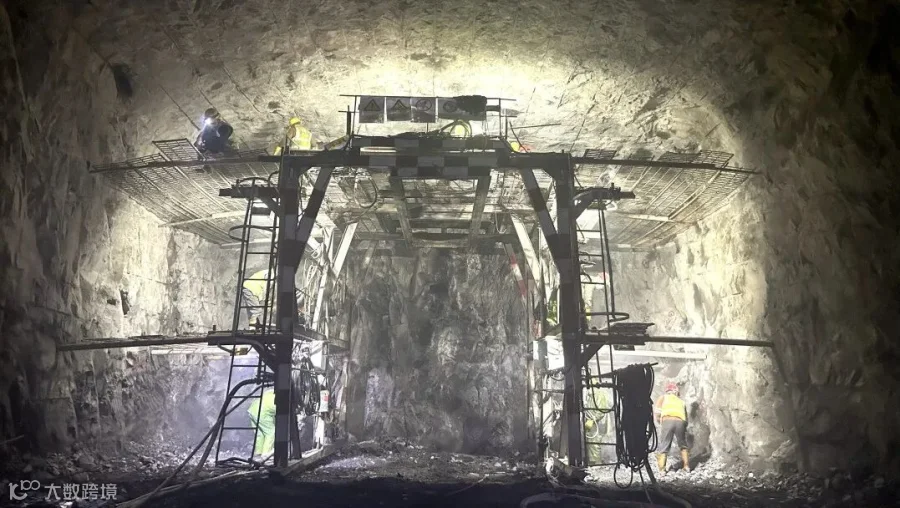

河北滦平抽水蓄能电站工程

5月,几场初夏新雨将河北滦平平顶山麓洗刷得满目葱茏,滦平抽水蓄能电站地下厂房通风兼安全洞内,钻机轰鸣声逐渐清晰,正有序进行的中导洞开挖现场,四射的焊花迸发出灼烈的异彩,映衬着如火如荼的施工盛况,像是要将这“地下长廊”里的浓夜点亮一般。

当前,河北滦平抽水蓄能电站工程通风兼安全洞、厂房上部支洞开挖支护、混凝土路面全部施工完成。地下厂房中导洞开挖进尺51米,尾水施工支洞开挖支护进尺139米,主变排风洞开挖支护进尺24.66米。

河北滦平抽水蓄能电站工程装机容量1200兆瓦,发电利用小时数15小时,安装4台单机容量 300兆瓦 的立轴单级单转速混流可逆式蓄能机组,为一等大(I)型工程。该电站是国内首批与矿坑综合治理相结合的新能源工程,也是中国目前利用现有矿坑建设抽水蓄能的“先锋项目”。【孟令婉 报】

甘肃张掖抽水蓄能电站工程

深入甘肃张掖抽水蓄能电站工程的施工现场,现场安全警戒与防护措施严密可靠,秩序井然,全方位确保施工安全,致力于打造安全、标准、示范性的工地。

为确保按时完成大坝坝基开挖和主变洞开挖支护等2024年度节点任务,项目部全体人员以严谨的态度、科学的管理和高效的执行,共同推进工程建设。截至目前,进厂交通洞开挖及支护累计进尺27米;主、副厂房中导洞开挖支护累计进尺27米;6号施工支洞开挖支护累计进尺33.8米。

甘肃张掖抽水蓄能电站工程作为国家抽水蓄能中长期发展规划“十四五”期间的重点实施项目,是助力国家实现碳达峰、碳中和目标的重要举措。项目建成后,将有力推动甘肃省能源结构的优化升级,提升电网运行的稳定性,为河西走廊清洁能源基地的安全稳定运行提供坚实保障。【李青林 报】

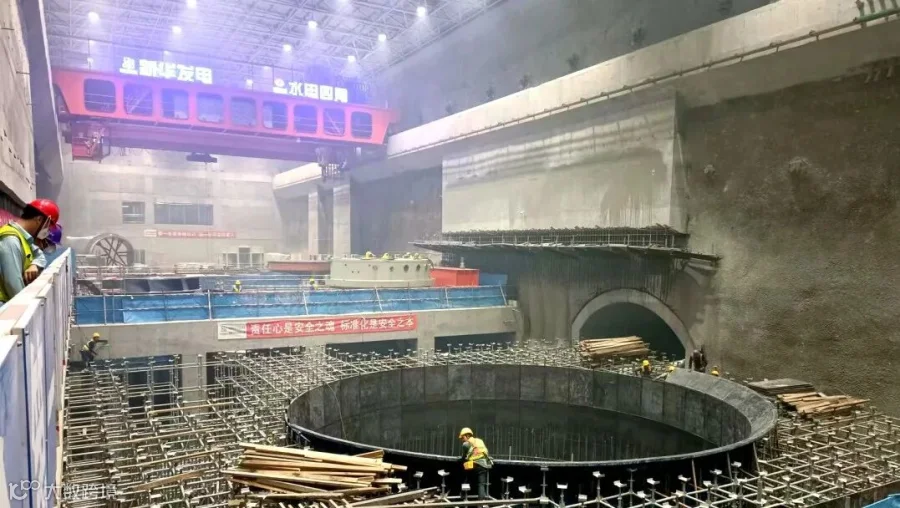

河南五岳抽水蓄能电站工程

5月的五岳,渐渐炎热的天气,却抵不过工地上工人们热火朝天的干劲儿,各类施工机械轰鸣作响,工人们紧张有序地工作,呈现出一幅繁忙而美好的景象。

目前,河南五岳抽水蓄能电站工程3号、4号机组发电机层浇筑完成,正在进行机组安装,2号机组母线层已浇筑完成,1号机组水轮机层已浇筑完成。主变洞、副厂房、地面开关站结构混凝土已经浇筑完成。

河南五岳抽水蓄能电站工程为二等大(2)型工程,电站装机容量为1000兆瓦,安装4台单机容量为250兆瓦的水泵水轮发电电动机组。建成后承担河南电网的调峰填谷、调频调相、紧急事故备用等任务,是河南省“十三五”能源发展规划、电力发展规划重点项目。【侯小玲 报】

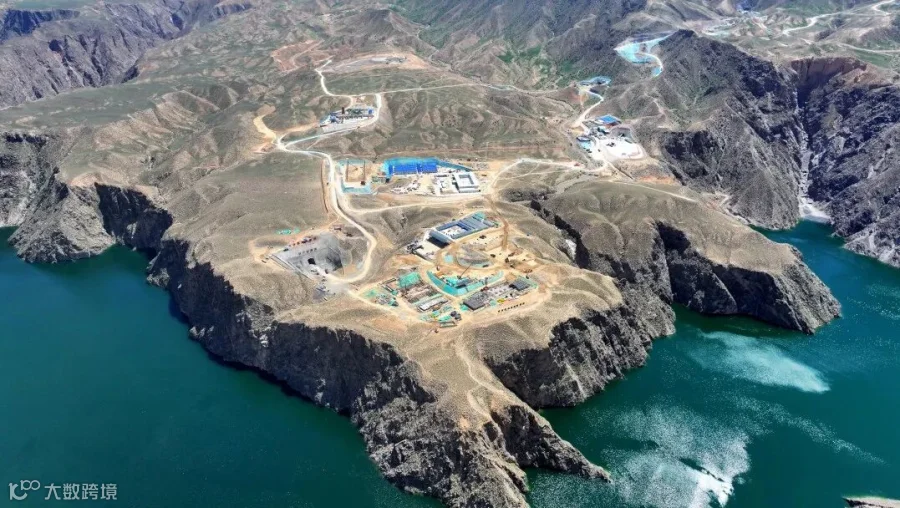

新疆若羌抽水蓄能电站工程

走进新疆若羌抽水蓄能电站工程的施工现场,施工现场挖掘机、推土机、运输车等大型机械来回穿梭,机器轰鸣,在各自的轨迹上精确地运行着。

目前,建设已进入关键阶段,进场交通洞施工工程进尺140.62米,通风兼安全洞施工工程进尺106.26米,进厂道路路基填筑71520方,下库上坝道路开挖61200方,上下库连接路A段开挖50400方。

新疆若羌抽水蓄能电站工程是新疆在建装机容量最大的抽水蓄能电站。电站装机容量为2100兆瓦,安装6台单机容量为350兆瓦的水泵水轮发电电动机组,是《抽水蓄能中长期发展规划(2021-2035年)》中推荐的“十四五”重点实施项目,为一等大(I)型工程。【张保祥 报】

新疆哈密抽水蓄能电站工程

走进新疆哈密抽水蓄能电站工程压力钢管厂,空气中弥漫着金属的气味,阳光透过厂房顶部的高窗,投射下斑驳的光影,落在身穿蓝色工作服的工人们身上。

压力钢管厂作为抽水蓄能电站的核心设备之一,其制造质量和进度直接关系到整个项目的建设进度和质量。压力钢管作为电站运行的核心部件,其质量直接影响到电站的安全稳定运行。当前,新疆哈密抽水蓄能电站压力钢管厂厂房建设已全面完成,各类设备均已精准安装到位。

新疆哈密抽水蓄能电站工程总装机容量为1200兆瓦,建成后将大幅提高哈密区域风电、光伏等新能源开发、消纳能力,同时保障新疆送端电网平台安全稳定运行。【梁志强 报】

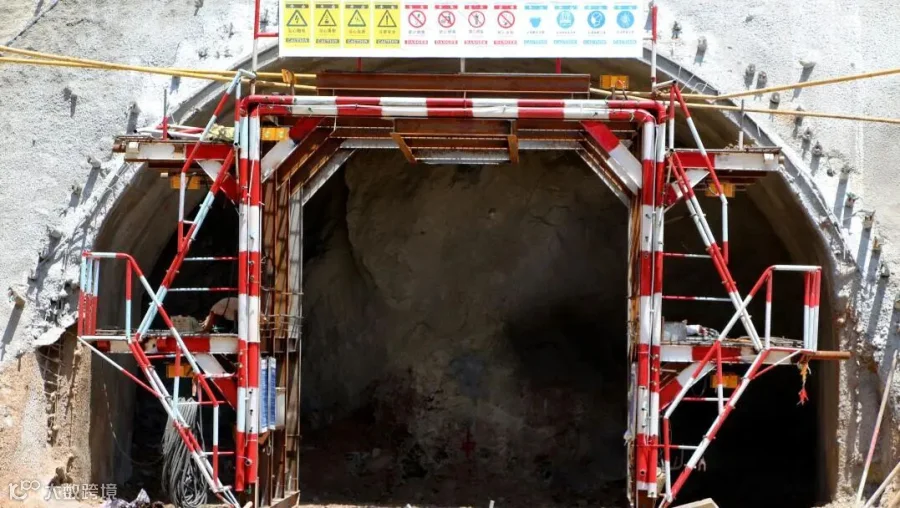

甘肃黄龙抽水蓄能电站工程

沿着黄龙村蜿蜒的道路下行,穿过一片片郁郁葱葱的果林,甘肃黄龙抽水蓄能电站工程进厂交通洞的洞口便映入眼帘。洞口前,工人们正在忙于支护工作,他们手持工具,或蹲或站,专心致志地工作着,奏响了一曲劳动的赞歌。

当前,黄龙抽蓄电站工程进厂交通洞洞口边坡的开挖作业已圆满完成,现正全力推进洞口边坡高程:1145米-1165米边坡喷锚支护施工,进尺已达7.8米。在临建工程方面,综合加工厂、机修厂以及综合仓库的施工任务已全面完成,目前正处于验收前的准备阶段。拌合站的标定工作、系统调试以及试运行均已完成,设备性能稳定,运行状况良好。此外,边坡支护和临时道路的修整工作正在有条不紊地进行中,以确保通风兼安全洞顺利进洞。

甘肃黄龙抽水蓄能电站工程是《国家抽水蓄能中长期发展规划(2021-2035年)》“十四五”重点实施项目和《甘肃省“十四五”能源发展规划》中长期开工建设项目,也是目前甘肃省开工建设的最大抽水蓄能电站。【陈贝贝 报】

河北灵寿抽水蓄能电站工程

走进河北灵寿抽水蓄能电站工程施工现场,机械轰鸣声和调度指挥的哨音此起彼伏,现场吊装设备、运输车辆、挖掘机等施工机械同时作业,现场施工人员紧锣密鼓地推进施工,勾勒出一幅幅火热的建设画卷。

为确保南沟隧道顺利进洞助推Y1路早日建成通车,河北灵寿抽水蓄能电站工程加大马力抢抓春夏黄金生产时期,相继完成了40米暗板涵、35米圆管涵的施工建设任务,季度内累计开挖土石方约3.6万方,Y1路起始段基回填完成约1.8万方,挡土墙浇筑混凝土约0.23万方。截至5月20日,项目已完成了南沟隧道进洞前的全部施工准备工作。

河北灵寿抽水蓄能电站工程是国家“十四五”重点实施项目,属于大(1)型一等工程,电站规划装机容量1400千瓦,装机4台,单机容量350千瓦。电站建成后,将主要服务于河北南部电网,承担电网系统调峰、填谷、储能、调频、调相及事故备用等任务。【付芳 报】

本期策划:中国水电四局党委工作部
本期素材:第二分局、第一分局、西南分局
本期责编:姚晨雨

本期审核:史卫卫

【推荐阅读】

再下一城!中国水电四局中标湖南大型水利工程

光明日报 | 深山里,他们“弄潮搏浪”

中国水电四局召开党建思想政治工作课题研究成果交流评审会

【声明】内容源于网络
0
0
今日四局
中国水利水电第四工程局有限公司成立于1958年10月,隶属世界 500 强中国电建集团,是服务全球能源和基础设施建设,集建设施工、装备制造、勘察设计、投资运营为一体的综合性大型中央企业,业务遍及全国和海外20余个国家。
内容 1286
粉丝 0
今日四局 中国水利水电第四工程局有限公司成立于1958年10月,隶属世界 500 强中国电建集团,是服务全球能源和基础设施建设,集建设施工、装备制造、勘察设计、投资运营为一体的综合性大型中央企业,业务遍及全国和海外20余个国家。
总阅读547
粉丝0
内容1.3k
