9月23日
中国水电四局承建的黄河羊曲水电站
3号机组转子完成吊装
标志着该水电站3台机组转子全部吊装完成
大件设备吊装任务已临近收尾
进入投产发电前的冲刺阶段

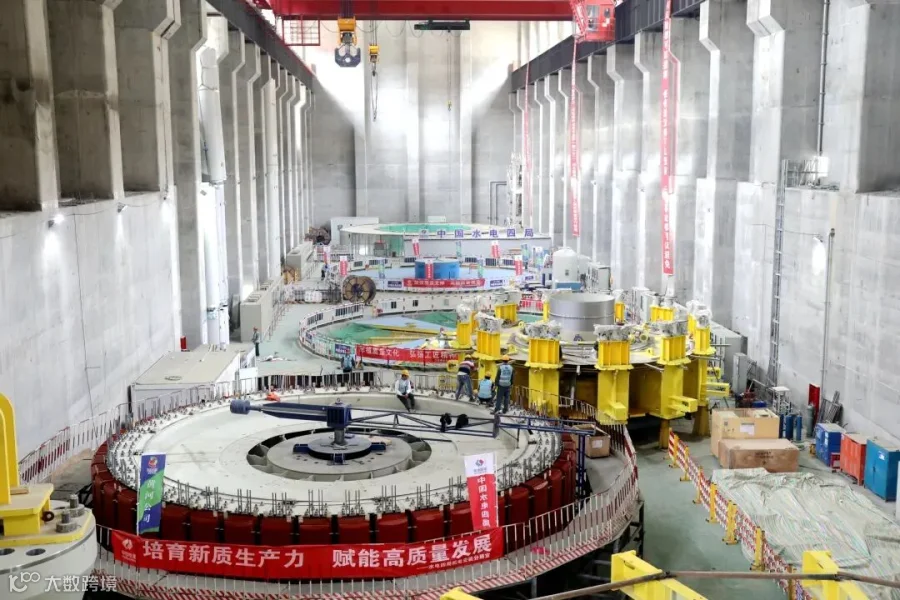

今年下半年,羊曲项目部在面对2号机组调试作业,1号、3号机组同时总装的紧凑工期,精心部署、合理进行工序调整,科学优化施工方案,针对不同工序合理协调配置资源。对定转子叠片、转子支架焊接、定子下线等作业面狭小且占直线工期的工序采取“人配少、三班倒”的策略;对电缆敷设、管路安装等涉及面广且交叉作业较多的工序采取先技术优化再施工的策略。同时,对占用桥机时间较长的设备物资材料倒运工作全部集中在夜间完成,最大限度的保障直线施工不受影响。

作为我国首条±800千伏“青豫直流”特高压外送通道的重要支撑调峰电源,羊曲水电站建成后,平均年发电量 47.32 亿千瓦时,相当于每年可节约标准煤约 166 万吨。电站建成后,将有效保障青豫直流特高压外送通道满负荷送电,为促进青海省新能源规模化开发应用和打造黄河上游清洁能源基地提供有力支撑。
1

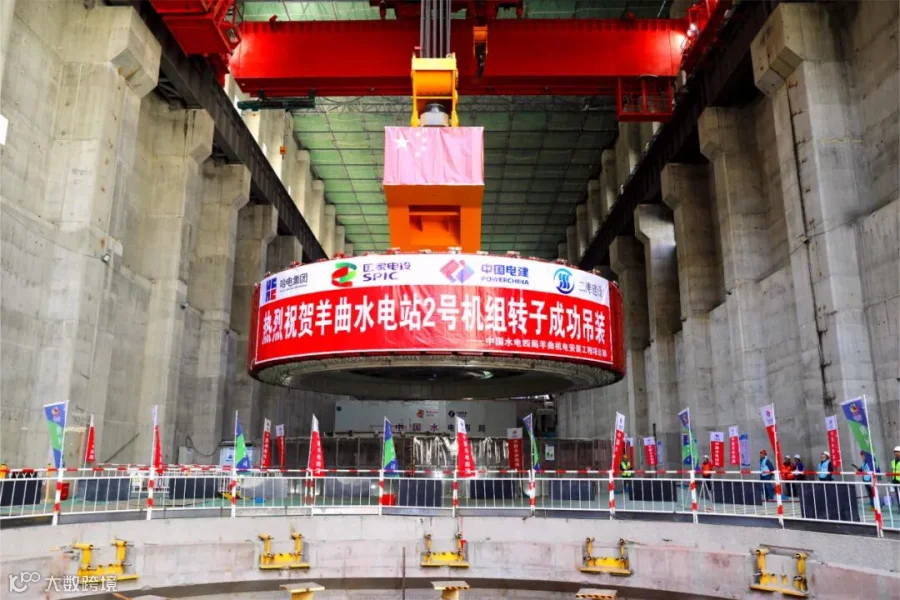

2023年10月18日,首台(2号)机组转子中心体启动组拼作业,2024年3月28日吊装就位,转子圆柱度0.34毫米。
2

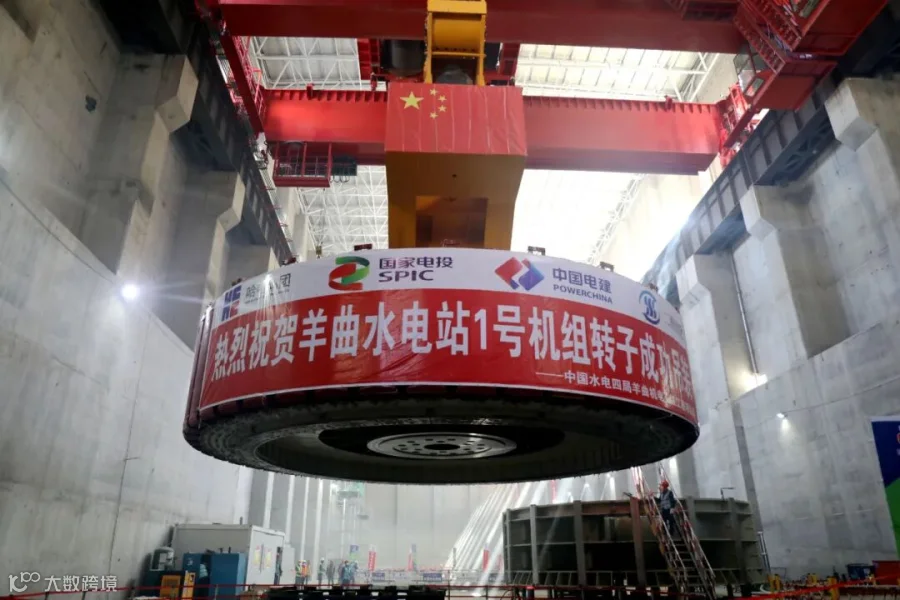

2024年1月13日,1号机组转子中心体启动组拼作业,2024年6月28日吊装就位,转子圆柱度0.36毫米。
3

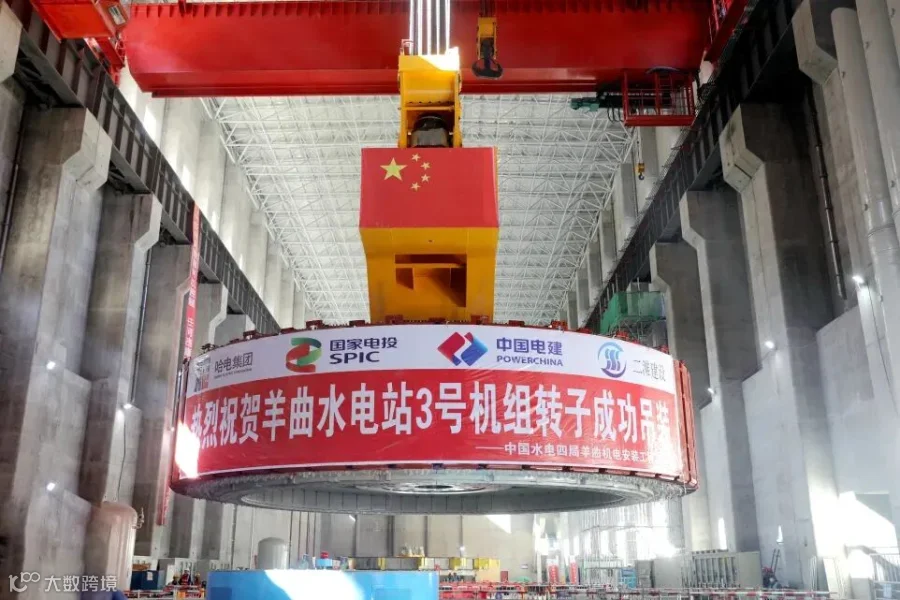

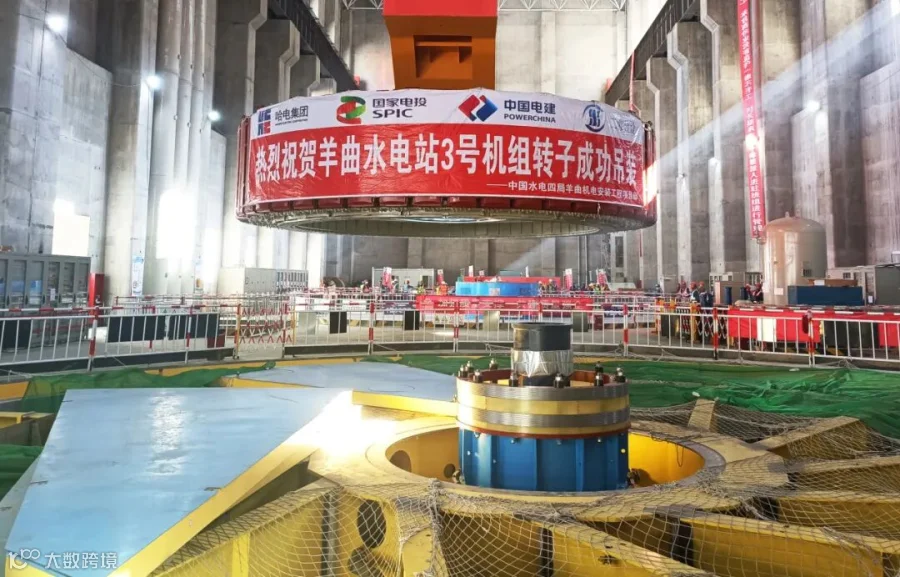

2024年5月16日,3号机组转子中心体启动组拼作业,2024年9月23日吊装就位,转子圆柱度0.31毫米。
