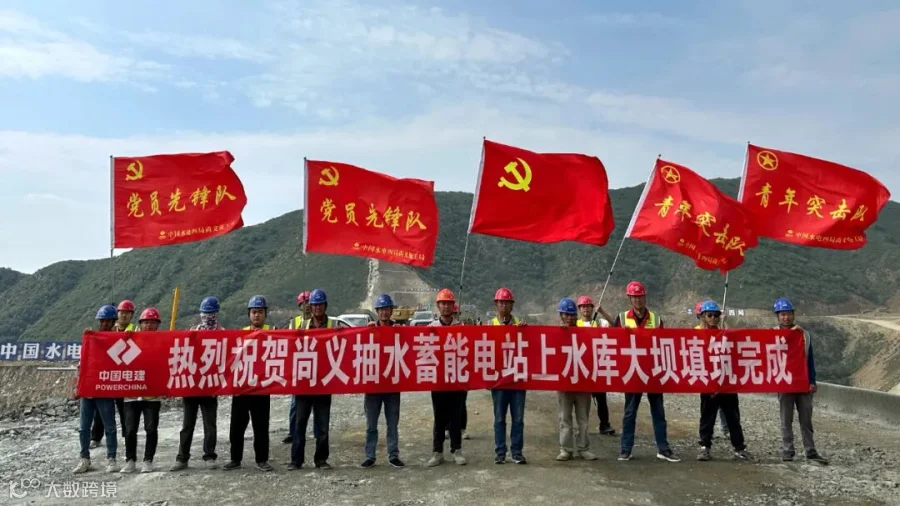

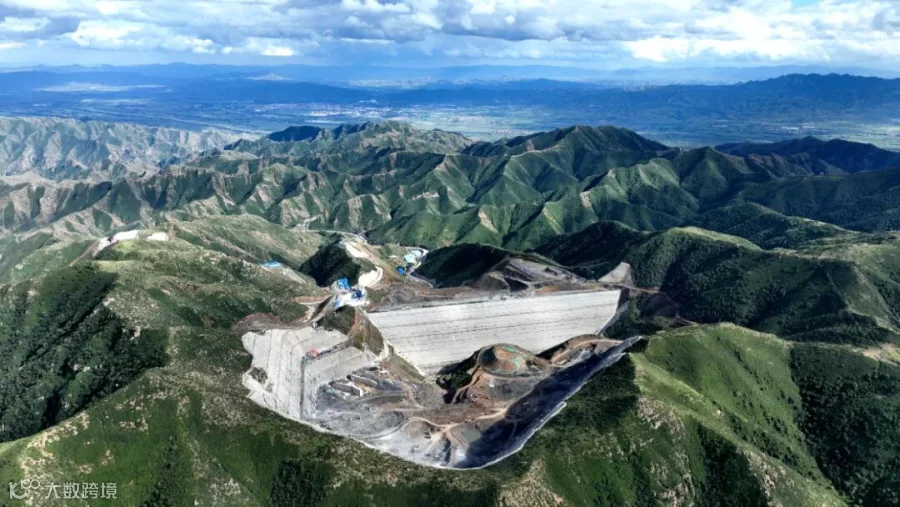

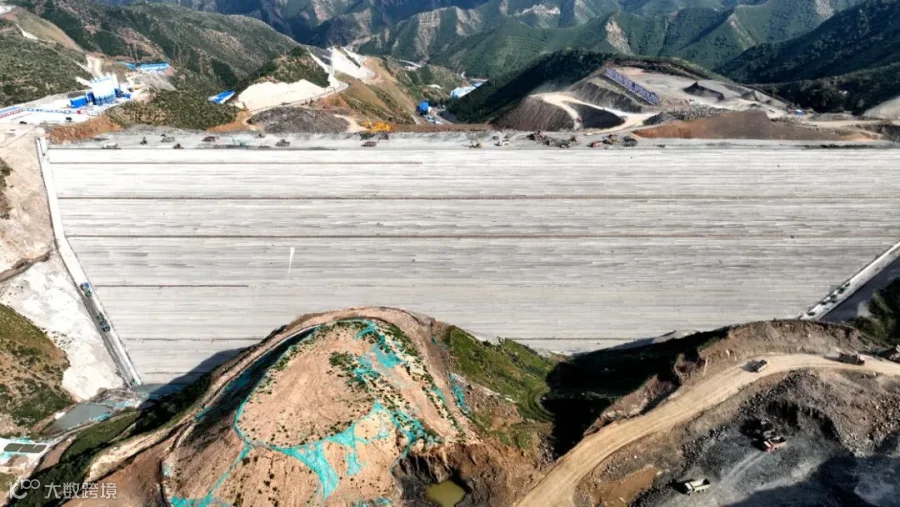

上水库为北、东、西三面环山的库盆,大坝修筑于库区的东南侧。堆石坝坝顶高程1396.00米,坝顶宽10.0米,坝顶长624.0米,坝轴线处最大坝高115米,总填筑量482万立方米。上水库从2022年6月27日开始浇筑,历时26个月完成大坝填筑,较合同工期提前2个月。

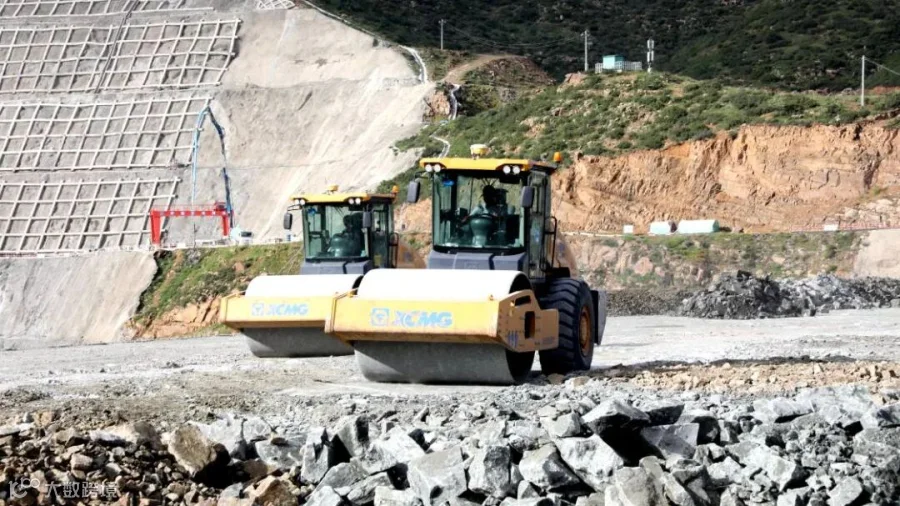

面对上水库困难的施工形势和节点目标要求,中国水电四局细化施工安排,倒排工期计划,狠抓施工落实。一是确保资源到位,现场协调设备、人员、技术等资源配置,在确保安全质量的前提下,全力推进施工进度。二是克服工程难点,解决挖填动态平衡问题,严格控制填筑施工程序、方法和工艺,在填筑过程中,认真进行坝体分区和体型测量,全力抓好施工细节。三是采用大坝施工数字化管理系统,对施工过程进行精细化管理,实现高精度、自动化的碾压堆石坝施工质量实时监控。

截至目前,电站上水库大坝填筑完成100%,库盆开挖支护完成89%,地下厂房主厂房开挖支护完成100%,下水库拦沙坝碾压混凝土浇筑完成100%,拦河坝碾压混凝土完成72%,压力钢管安装顺利开工,首台(1号)机组座环蜗壳吊装完成。
据悉,该电站建成后可优化电网电源结构,对增强电网快速响应能力,保障北京供电安全,提高电力系统的安全可靠性和运行经济性有重要作用。
