奋战一年,决战在即。四季度是完成全年工作目标任务的决胜冲刺期,中国水电四局各单位铆足干劲、开足马力,以“赶考”的姿态抓进度、保安全,多个项目抓重点,攻难点,推动各项工作高效进行,确保年度目标顺利完成,为公司高质量发展添砖加瓦。

位于玻利维亚科恰班巴省卡拉斯科国家生态公园内的伊比利苏水电站是南美洲的第一高坝。项目建成后可保障当地700余万人用电,还可向邻国出口能源,首次实现玻利维亚电力输出。
随着玻利维亚夏季的到来,伊比利苏水电站项目也迎来了年度最后的冲刺阶段。项目团队坚守岗位、攻坚克难,全力以赴投入大坝的尾工冲刺。

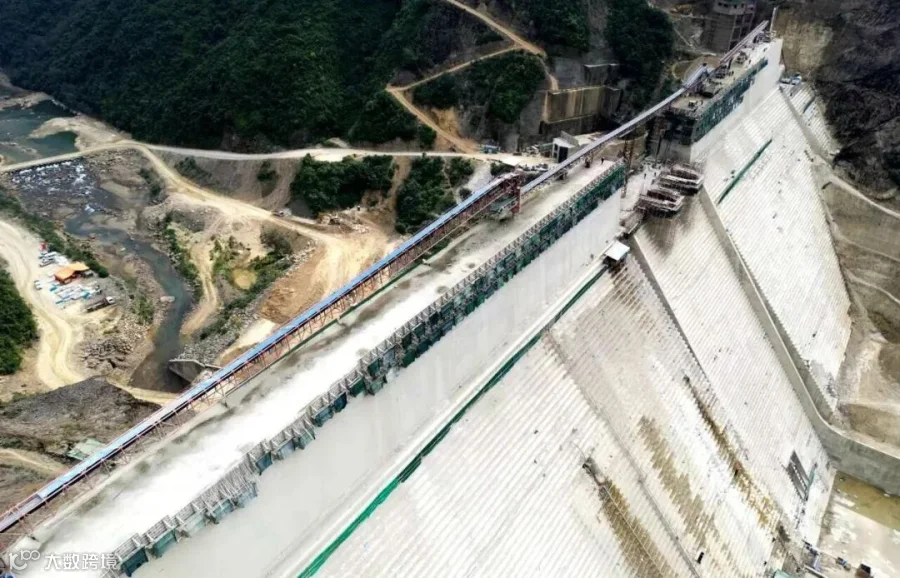

在百米高的重力坝上,建设者们身着工作服,头戴安全帽,正在聚精会神的进行混凝土坝段浇筑。据悉,项目的18个坝段已有16个坝段已浇筑至坝顶高程,16、18坝段受地质因素影响暂未能浇筑至坝顶。根据施工进度,项目部将集中力量在四季度内完成16坝段的全部浇筑任务,17、18坝段的断层处理施工,为实现伊比利苏项目部整体完工吹响冲刺号角。

清风摇曳,丹桂飘香,阳江的十一月和风丽日。此时,中国水电四局承制的广东肇庆浪江300兆瓦抽水蓄能电站引水支洞压力钢管单节正在驶离厂区,准备发运。
进入四季度,生产现场四处洋溢着火热与繁忙,多项目交叉生产,冲刺的节奏感拉满,该项目预计11月底完成全面履约工作,全体员工正以饱满的热情和坚定的决心,奋力冲刺全年目标任务。

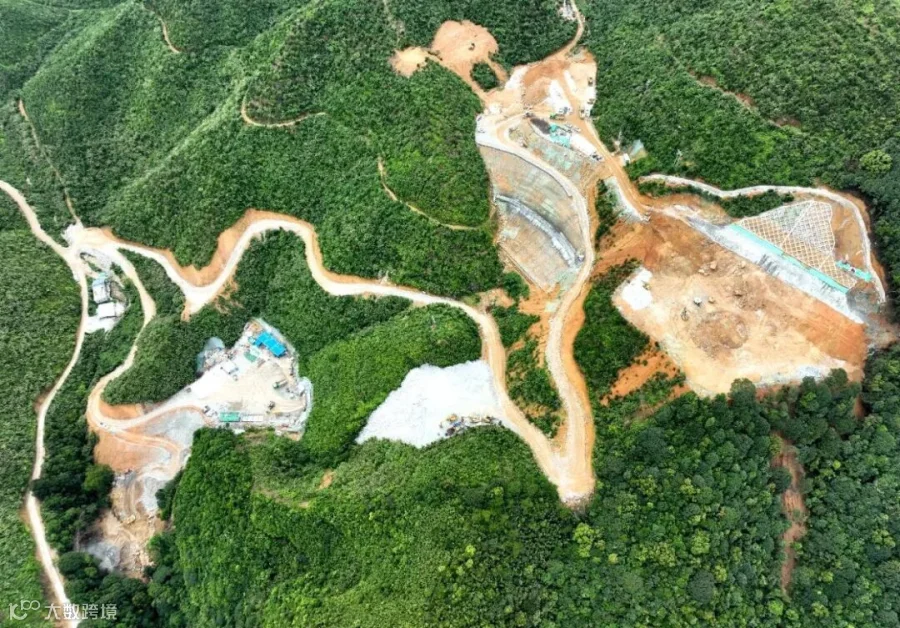

该工程是中国水电四局承制的粤港澳大湾区首个变速抽水蓄能工程,计划安装4台30万千瓦机组,电站总装机容量 120万千瓦,年设计发电量为 13.5 亿千瓦时,是广东肇庆第一座抽水蓄能电站项目,将为推动粤港澳大湾区高质量发展,助力加快构建清洁低碳、安全高效的现代能源体系作出积极贡献。

走进湖南省常宁市供水及水资源开发PPP项目的施工现场,高耸的塔吊正忙碌地挥舞着巨臂,工作人员们身着安全装备,在工地上井然有序地忙碌着,汗水在阳光下熠熠生辉。常宁项目的全体干部员工,个个精神抖擞,斗志昂扬,共同吹响攻坚四季度的“冲锋号”。
净水厂位于常宁市兰江乡东塔村,建设规模为近期供水5万立方米/天,远期供水10万立方米/天,建设用地79203.01平方米,项目的实施对于提升常宁市的供水能力和水质具有重要意义。通过供水管网提质改造和新建水厂等措施,可保障城乡居民的饮水安全,提高当地民众的生活质量,同时,该项目也有助于推动常宁市的城乡供水一体化进程,促进城乡协调发展。
反向滤池、排水排泥池等6个主体建筑能否顺利通过主体验收,这不仅是项目能否顺利履约的关键一环,更承载着常宁百姓对健康水、放心水的热切期盼。一直以来,项目管理团队坚持质量与安全并重,严守“不安全不生产”的承诺,在施工过程中,不断优化施工方案,提升管理水平,以打造放心工程、满意工程、精品工程为目标,将问题解决在萌芽状态,将难题攻克在施工现场。

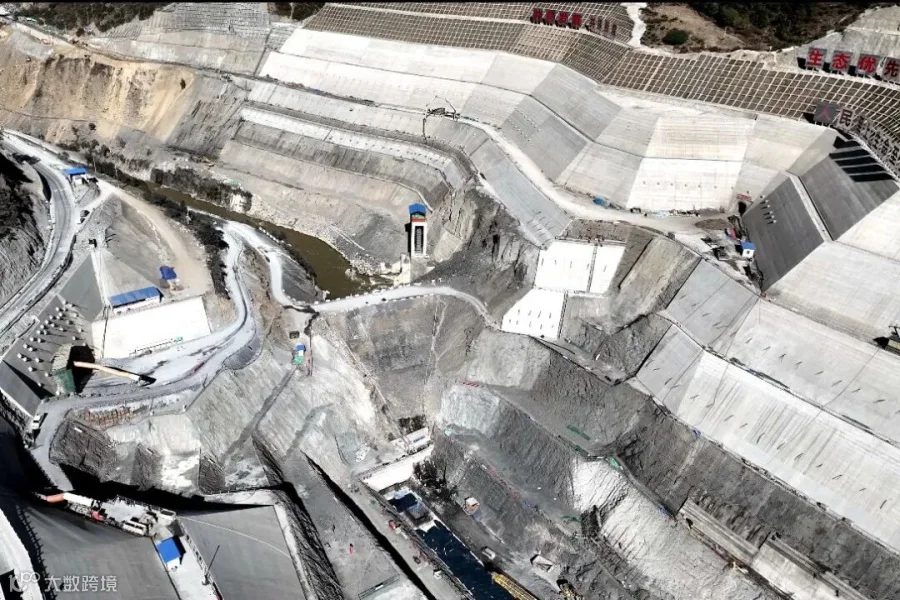

西藏玉曲河扎拉水电站配备世界首台套50万千瓦高水头冲击式机组,总装机容量101.5万千瓦,设计年发电量39.46亿千瓦时,总投资120亿元,是国内唯一有条件进行高水头、大容量冲击式机组科研攻关并实际应用的工程,是国务院国资委重点攻关示范项目,是国家清洁能源基地先行示范项目和“藏电外送”的主电源点。
项目管理团队紧抓施工“黄金期”,锚定施工目标,紧盯时间节点,倒排工期、挂图作战,将建设任务细化到天、落实到人,责任到岗,全面掀起工程建设的新高潮,各项建设任务正在快速推进。
目前,场内道路、施工支洞、围堰、弃渣场、坝肩、电站边坡、消力池边坡、右岸灌浆平洞等施工均已完工。引水隧洞开挖支护完成2649米,完成率71.97%;左岸坝肩混凝土完成754立方米,完成率54.96%;生态电站边坡混凝土完成1407立方米,完成率49.55%;鱼道隧洞开挖支护完成164米,完成率17.08%。各项工程建设正稳步进行,为2026年底机组首投奠定了坚实基础。

十一月的滦平,寻不见半分“冬眠”的倦意。清早七点刚过,综合加工车厂车间内接连的焊接声交织着机械轰鸣声,夹在四下的山风里遥遥传来。

河北滦平抽水蓄能电站是国内首批矿电结合的新能源工程,也是中国目前兼具节能环保与生态修复功能的“先锋项目”。电站建成后,在电网中承担调峰、填谷、调频、调相、紧急事故备用等功能,对优化电源结构、提高电力系统安全稳定运行水平、促进新能源消纳等方面具有重要意义。
截至目前,项目已顺利完成综合加工厂及输水地厂生产生活营地投产投运、厂房上下部支洞及尾水施工支洞全线贯通、主厂房首层开挖完成、主变运输洞洞挖顺利完成等关键节点工期。项目部主变洞首层开挖支护与地下厂房首层开挖均提前14天顺利贯通,为第二层开挖支护及岩壁吊车梁施工奠定了坚实的基础。

秋日的竹寿水库扩建工程现场宛如一幅绚丽的画卷,施工现场正紧锣密鼓地朝着四季度目标迈进。项目计划在四季度完成溢洪洞斜井开挖支护完成,届时也标志着溢洪洞贯通。
不远处,溢洪洞正在进行衬砌混凝土浇筑。衬砌施工现场,工人们忙碌有序,混凝土泵送、振捣、抹平,钢筋骨架间,一段段坚实衬砌逐渐成形。“我们争取在11月底完成溢洪洞贯通,为有效提高水库防洪能力,确保在洪水季节能够及时泄洪奠定基础。”技术物资部负责人刘清华介绍道。

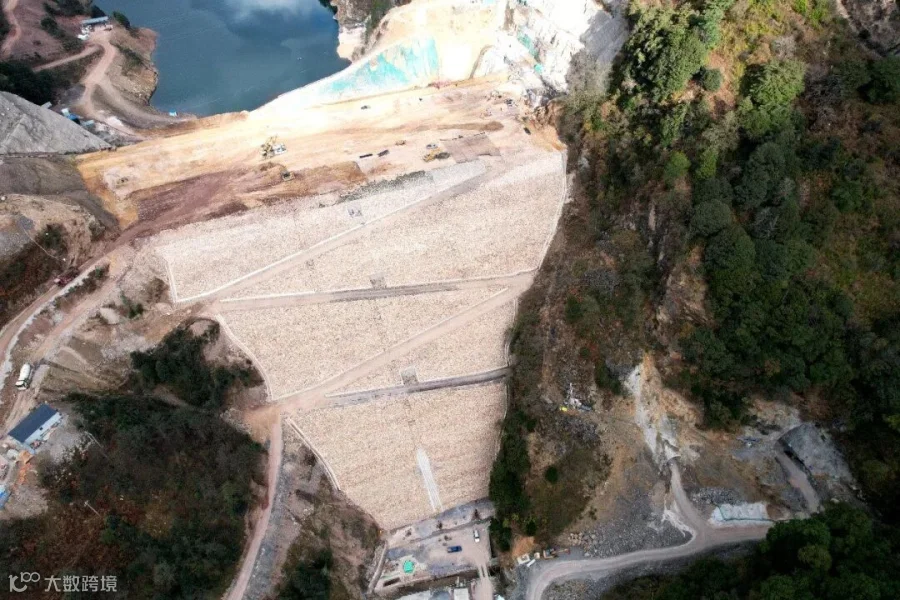

竹寿水库扩建工程是四川省凉山州重点水利工程建设项目之一,位于鲹鱼河上游支流阴洞河上,该工程由原宁南县竹寿水库(1997年建成)扩建而来,主要涵盖枢纽加高扩容工程和长距离输水工程两部分。截至目前,大坝主体填筑、引水兼放空洞闸门室竖井贯通、大同生产供水管道全线开挖等关键施工环节已圆满完成,整体工程预计将于2025年5月底全面完工。

海南龙塘大坝枢纽改造工程作为国家重点推动的150项重大水利工程之一,目前正抢抓施工黄金期,坝顶腾飞之翼的施工正在紧张进行中,起重机的长臂在空中挥舞,电焊的光芒闪烁不停。
施工现场各工作点正紧张有序地开展路面沥青铺装、控制楼装饰装修施工等工作。“咱们四季度得把这些关键工程高质量完成,这可关乎整个项目的后续进度和验收。”项目负责人说道。
目前,大坝主体工程已完成,项目完工后,将新增和改善海口市灌溉面积9.6万亩,年发电量2862万千瓦时,全面提升海口市区及江东新区供水安全保障能力,减轻龙塘大坝上游区域防洪排涝压力,成为海口市地标性水利建筑和标志性旅游点。
