昼夜鏖战斩节点 千锤百炼铸铁军
2025年,中国水电四局承建的
多个重点工程机组安装进入攻坚之年
所属大型水轮发电机组安装与调试团队
星散各地,同向而行
秉持精益求精 攻坚克难精神
推动项目接连取得新进展
易县抽水蓄能电站

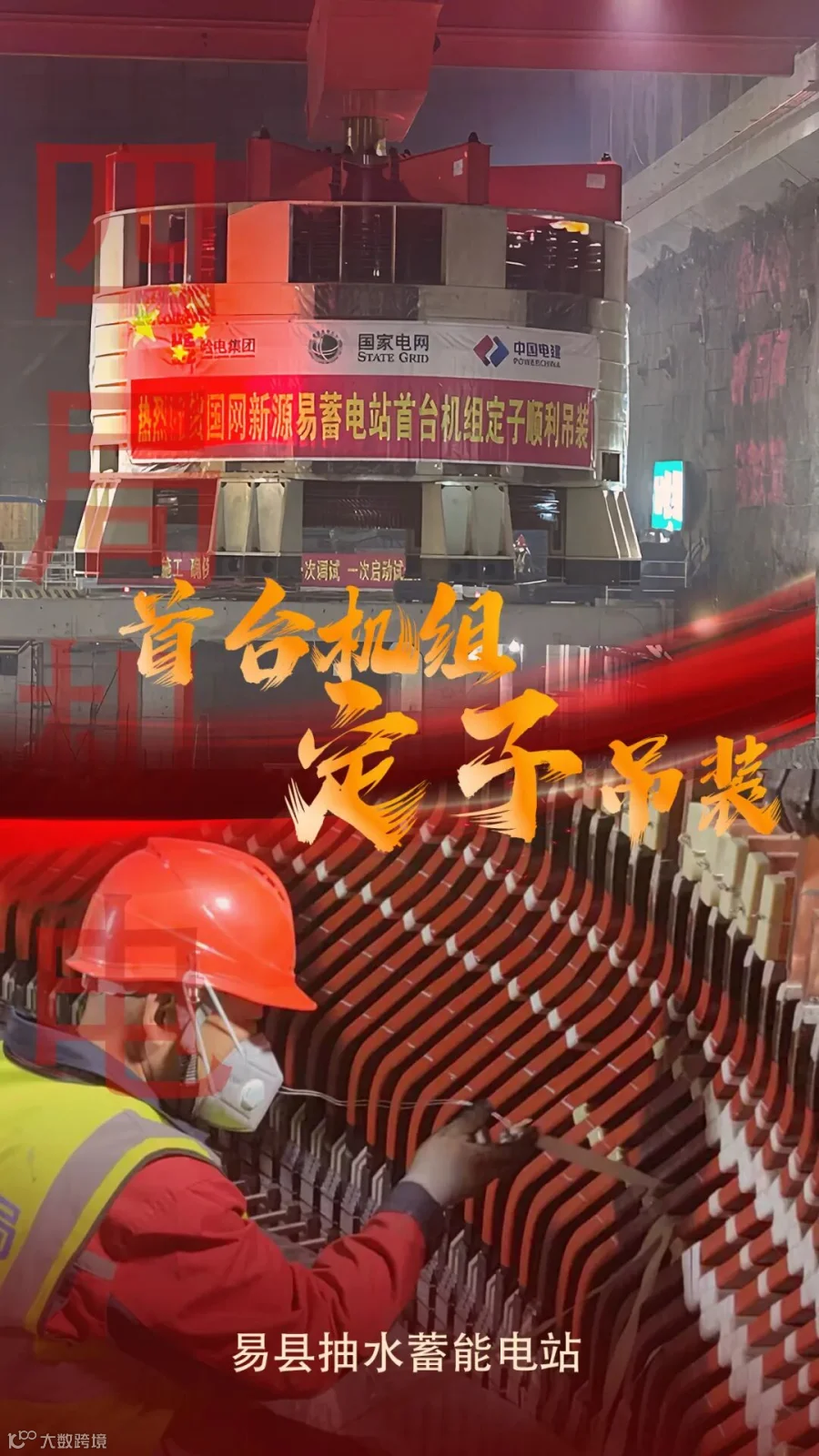

首台机组定子吊装就位

近日,中国水电四局大型水轮发电机组安装与调试团队负责的河北易县抽水蓄能电站四台机组座环蜗壳全部吊装完成,首台(1号)机组定子顺利吊装就位,为年底首台机组按期投产发电奠定了坚实的基础。
河北易县抽水蓄能电站是河北省构建新一代电力系统、服务能源转型与经济社会发展的重大工程。电站装机容量1200兆瓦,额定水头354米,安装4台立轴单级混流可逆式水泵水轮机,单机容量300兆瓦。电站首台机组计划于2025年底投产发电,全部机组于2026年投产发电。
目前,项目部正在有序进行1号机组座环加工、2号机组定子下层线棒嵌装、3号机组蜗壳水压试验准备等工作。
五岳抽水蓄能电站
3号机组正式进入机组启动调试阶段

下一步,项目部将严格对3号机组质量进行全面检验,确保其如期投入商业运行。

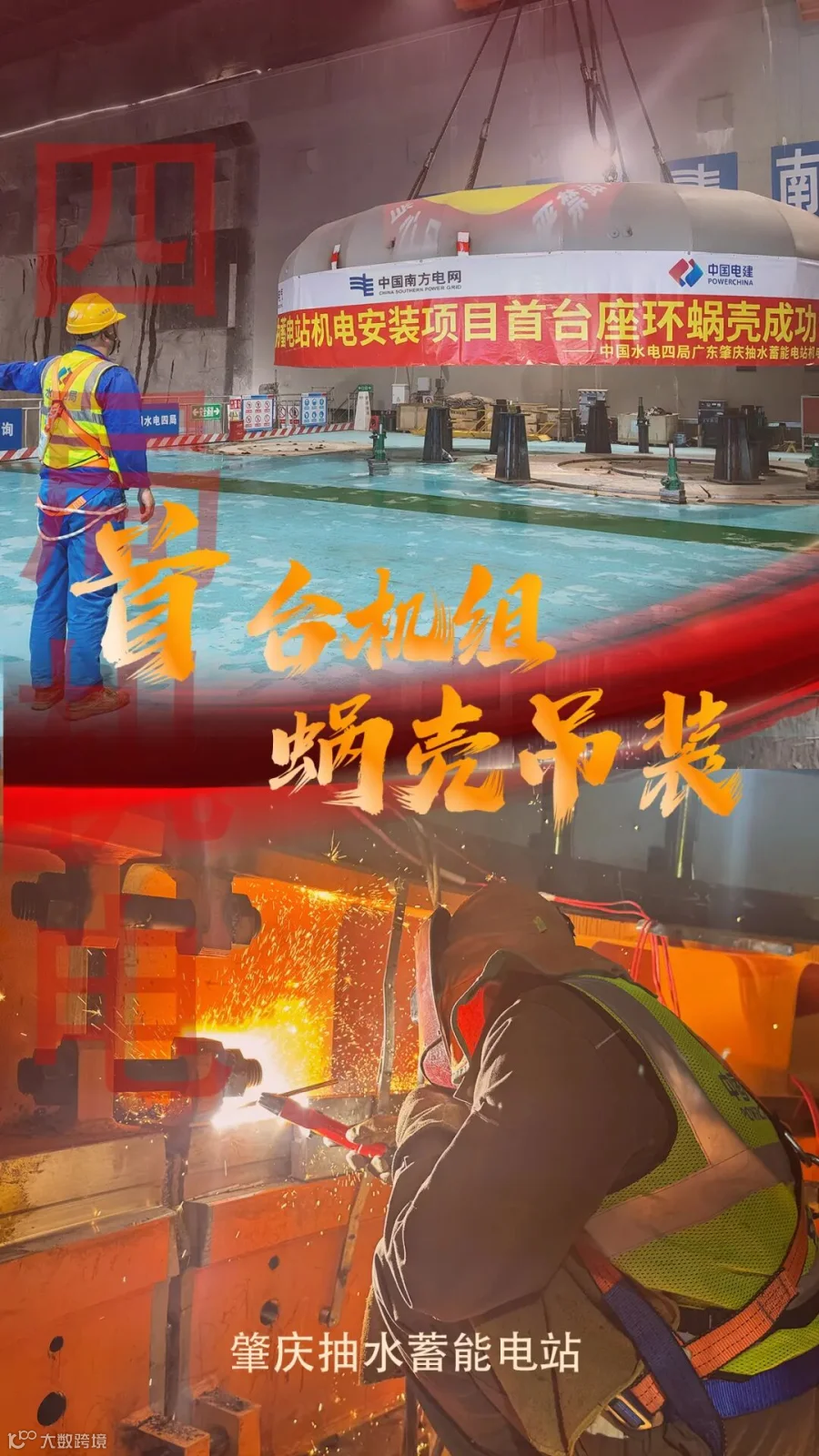

肇庆抽水蓄能电站
首台机组座环蜗壳吊装就位

尚义抽水蓄能电站

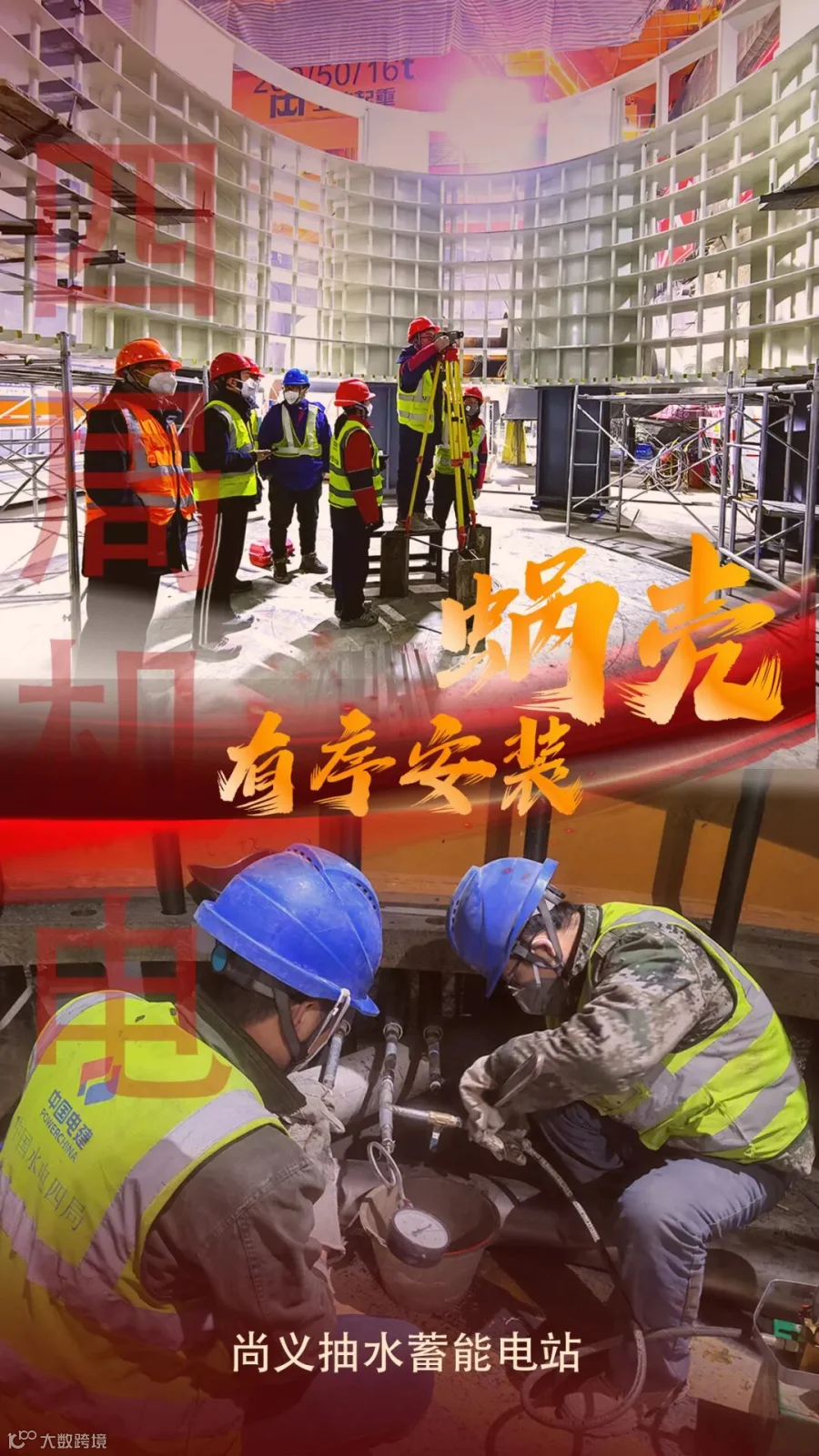

四台机组蜗壳有序安装

目前,中国水电四局大型水轮发电机组安装与调试团队承建的尚义抽水蓄能电站1号机组已完成蜗壳混凝土浇筑,机坑里衬下段安装,接力器里衬及基础安装。2号机组蜗壳延伸段安装,水压试验完成,蜗壳混凝土浇筑完成,机坑里衬下段安装,接力器里衬安装完成。3号机组蜗壳延伸段安装完成,水压试验完成。4号机组座环蜗壳吊装完成,延伸段安装完成。
尚义抽水蓄能电站作为国家《水电发展“十三五”规划(2016—2020年)》重点项目,也是张家口市首座抽水蓄能电站,总装机容量140万千瓦。电站建成后对保障首都供电安全、提高电力系统的安全可靠性和运行经济性、推动能源绿色转型、助力实现“双碳”目标起到至关重要的作用。
双江航电枢纽工程
全力冲刺发电目标

近日,中国水电四局大型水轮发电机组安装与调试团队负责的重庆双江航电枢纽水电站2号机组涉网试验顺利完成,进入投产发电倒计时。
