湖南日报
原文题目:《金塘冲水库工程800多位建设者加速攻坚》
五一期间,湖南日报关注中国水电四局参建的金塘冲水库工程。报道称,项目已完成建设投资40.61亿元,为总投资的41.3%。眼下主要建设左岸泄水闸、发电厂房和业主营地等工程。

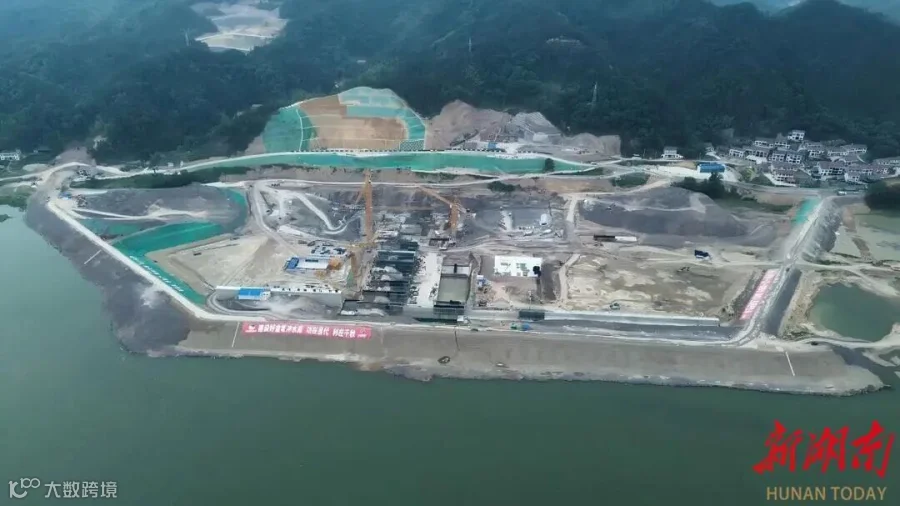

5月3日,安化县羊角塘镇金塘冲水库项目建设现场,塔吊高耸、机械轰鸣,渣土车、运输车来回穿梭。每天,800多名建设者、200多台工程车辆在项目一线忙碌。左岸泄水闸为项目一期工程,共有8个坝段,每个月需浇筑4万至6万立方米混凝土。力争在8月底前,项目一期8个坝段具备过流条件,为后续工程安全度汛奠定基础。
金塘冲水库工程项目坐落于资江干流,为省、市共建重点项目,是湖南省“十四五”水安全保障规划的控制性、标志性工程,也是湖南省十大重点基础建设项目之一。该项目概算总投资98.31亿元,总工期43个月。
河南卫视

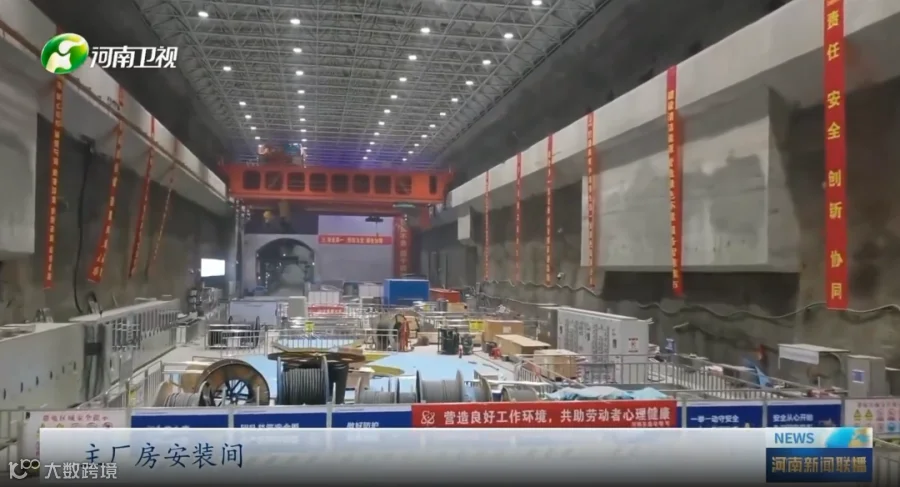

五一劳动节期间,河南五岳抽水蓄能电站工程建设安全有序进行。5月2日,《河南新闻联播》栏目就现场情况进行报道。中国水电四局厂房机组安装现场出镜亮相。
报道称,从2023年的基层开挖、机电安装到现在的3号4号两台机组投产发电,这里不仅实现了整体工程进度过半,截至4月底,已经累计完成超过1.5亿度的新能源消纳,二季度是项目冲刺时间过半,任务过半的关键窗口期,一边要保电力生产,一边保电力工程建设,(年内)实现全容量投产发电。
中国水电四局承担五岳抽水蓄能电站共安装4台机组及其附属设备安装与调试施工任务及部分土建施工任务。电站建成后,将以500千伏线路接入河南电网,主要承担河南电网的调峰、填谷、调频、调相及紧急事故备用等任务。
桂林日报

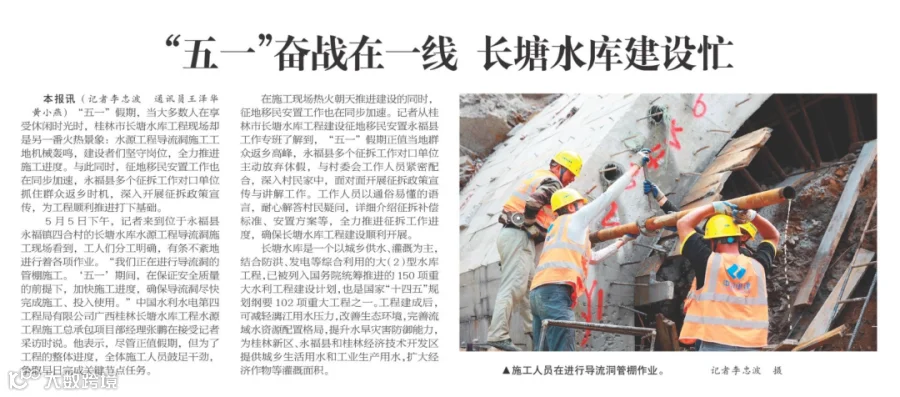

原文题目:《“五一”奋战在一线 长塘水库建设忙》

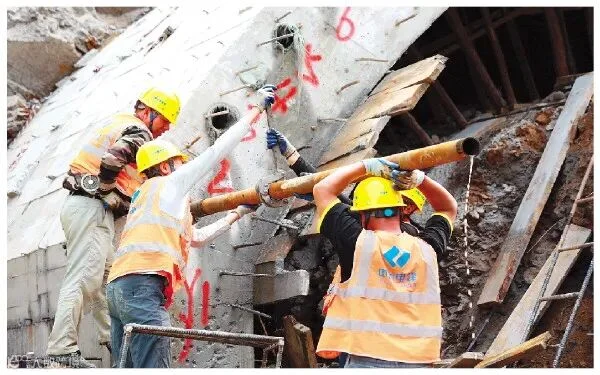

桂林日报称,“五一”假期,桂林市长塘水库工程现场水源工程导流洞施工工地机械轰鸣,建设者们坚守岗位,全力推进施工进度。“我们正在进行导流洞的管棚施工。‘五一’期间,在保证安全质量的前提下,加快施工进度,确保导流洞尽快完成施工、投入使用。”中国水利水电第四工程局有限公司广西桂林长塘水库工程水源工程施工总承包项目部经理张鹏在接受记者采访时说。他表示,尽管正值假期,但为了工程的整体进度,全体施工人员鼓足干劲,争取早日完成关键节点任务。

长塘水库是一个以城乡供水、灌溉为主,结合防洪、发电等综合利用的大(2)型水库工程,已被列入国务院统筹推进的150项重大水利工程建设计划,也是国家“十四五”规划纲要102项重大工程之一。工程建成后,可减轻漓江用水压力,改善生态环境,完善流域水资源配置格局,提升水旱灾害防御能力,为桂林新区、永福县和桂林经济技术开发区提供城乡生活用水和工业生产用水,扩大经济作物等灌溉面积。
玉林晚报

原文题目:《加速度!玉林这个重大水利工程全力冲刺关键节点建设》
歙县融媒
原文题目:《安徽新安江流域防洪治理工程24小时施工抢进度》

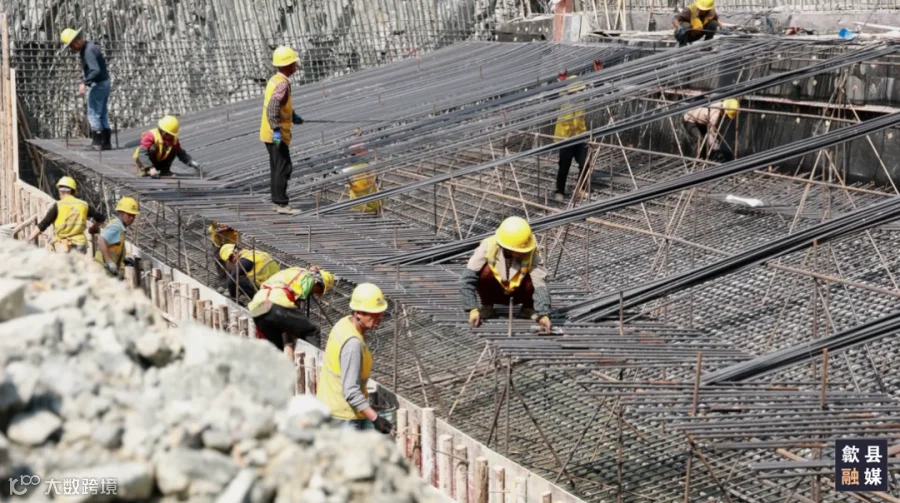

歙县融媒体中心在“五一”假期将镜头对准中国水电四局承建的国家重大水利工程。报道称项目现场呈现出一派热火朝天的繁忙景象,建设者们坚守岗位,24小时轮班作业,正在进行的施工内容为明渠的边坡开挖和支护、隧洞的洞挖。下一步将进行暗涵的边顶拱施工和隧洞的衬砌工作,目前项目已完成40%,预计2027年2月份整体完工。

安徽新安江流域防洪治理工程项目生产负责人刘辉介绍:“每天会投入500多名工人和180多台大型机械设备,24小时轮番作业,抢抓施工进度。“虽然假期不能回去陪伴家人,但是一想到工程建成后可以守护千家万户的安全,就给了我很多动力,家人也非常支持我的工作。”木工师傅胡光新说。
安徽新安江流域防洪治理工程是“十四五”规划重点项目,工程批复总投资25.1亿元,涉及黄山市屯溪区、徽州区、歙县、休宁县4个区县,施工计划总工期36个月。其中,歙县段投资约23.6亿元。该工程建成后,将进一步完善新安江流域防洪工程体系,提升防洪减灾能力,为农业增产、农民增收提供水利保障,助力县域经济高质量发展。
肃州新闻
原文题目:《实干献礼劳动节 洪水河水库工程加速推进》

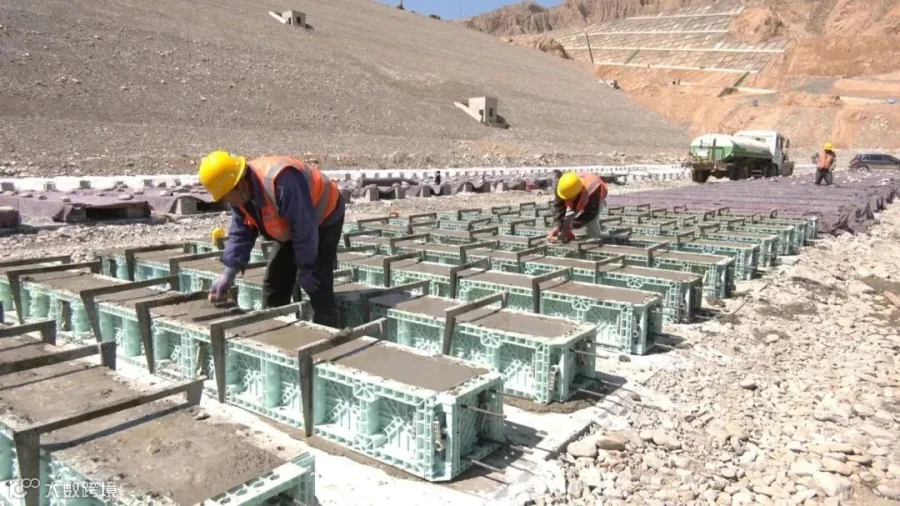

肃州新闻、肃州区发布等媒体报道五一假期洪水河水库建设情况。报道称,各参建单位抢抓当前项目施工黄金期,全面展开坝前面板滑模施工,计划5月底前完成1930.4米高程以下面板建设,确保工程如期达到防洪度汛标准。
中国水电四局酒泉洪水河项目部党支部书记张伟龙接受采访说,五一期间我们将坚守工作岗位,全力以赴确保项目早日完工。”
施工现场,数十台大型机械设备轰鸣,工程车辆往来穿梭。来自江苏的钢筋工李传响猫着腰绑扎钢筋,粗糙的双手灵活地穿梭在钢筋网格中,每一个结扣都打得一丝不苟;来自青海的项目调度员祁海青拿着对讲机,调度协调各环节的工作,合力跑出项目“加速度”。
