中国水电四局建设一线
车辆往返穿梭,机械轰鸣不息
在严寒中推进工程建设
用汗水与毅力,向年度任务目标全力进军

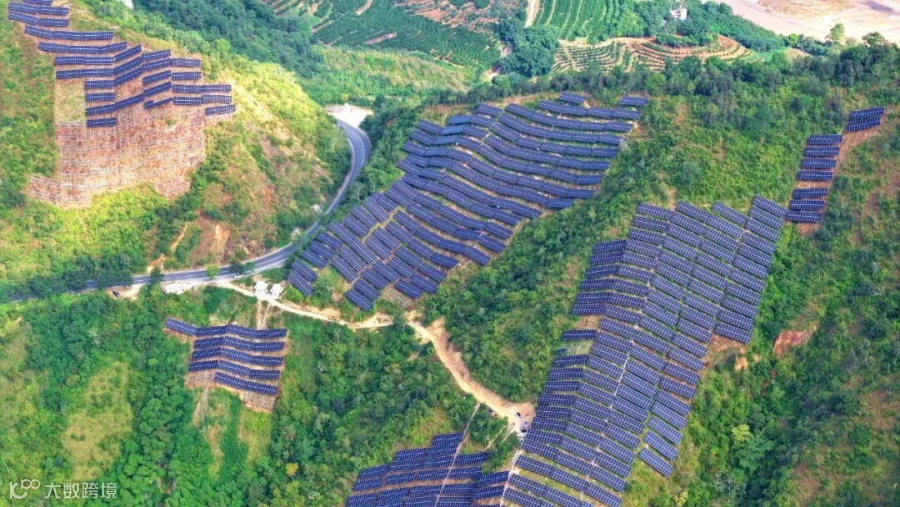

进入四季度,鲁奎山光伏项目迎来了建设的关键冲刺期。目前光伏场区灌注桩浇筑完成,支架安装完成70.6%,组件安装完成64.3%;箱变吊装完成90.5%,110千瓦送出线路铁塔组立完成,导线架设工作已接近尾声。

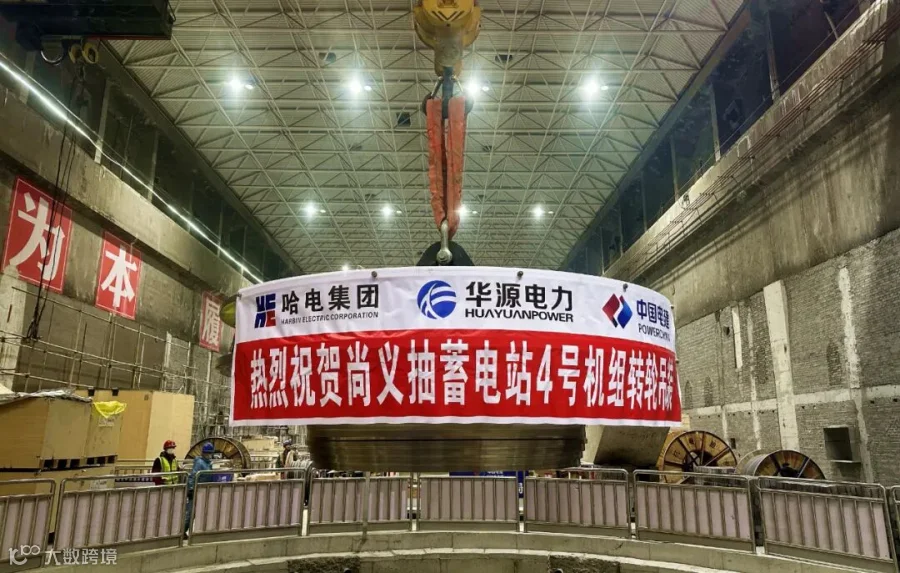

四季度,尚义抽蓄电站机电安装项目围绕倒送电关键节点目标,全面进入高强度攻坚阶段,有序完成了4号机组定子、转轮吊装,倒送电前试验等工作。目前,项目4台机组定子、转轮全部吊装完成,500千伏系统倒送电带电相关区域于12月6日封闭隔离完成并通过联合验收,已具备倒送电条件。项目部将持续压实责任、协同攻坚,全力冲刺首台机组发电目标。

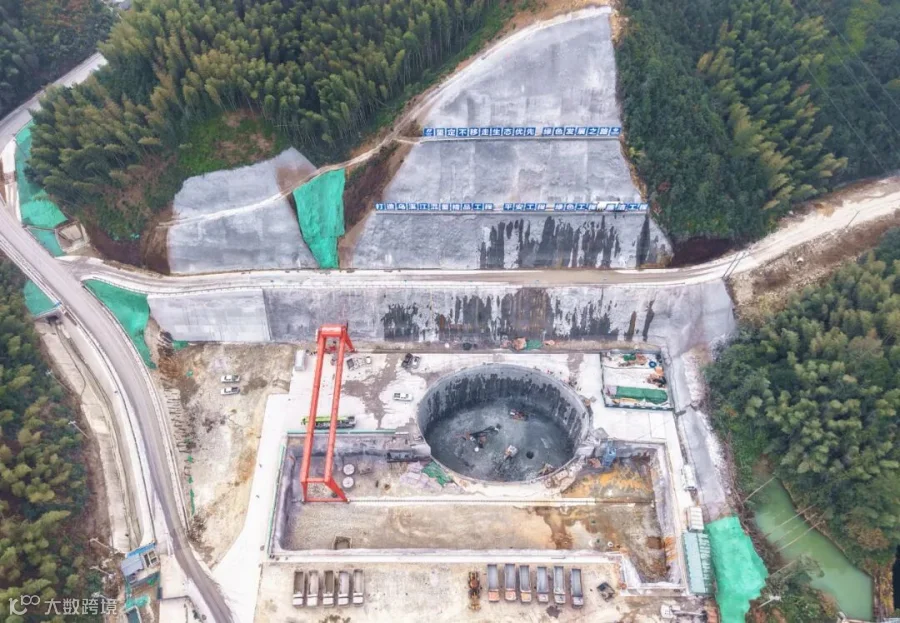

乌溪江抽蓄电站全力冲刺四季度任务。目前,厂房边坡土石方开挖、竖井导孔施工全部完成,4号施工支洞及上库相关洞室贯通;引水隧洞开挖超半数,调压井边坡支护、竖井导井施工落地,下水库进出水口爆破正常推进。后续,项目将聚焦启闭机室扩挖、引水隧洞剩余开挖支护等核心任务,同步加快农民工营地、砂石加工系统等临建工程建设。

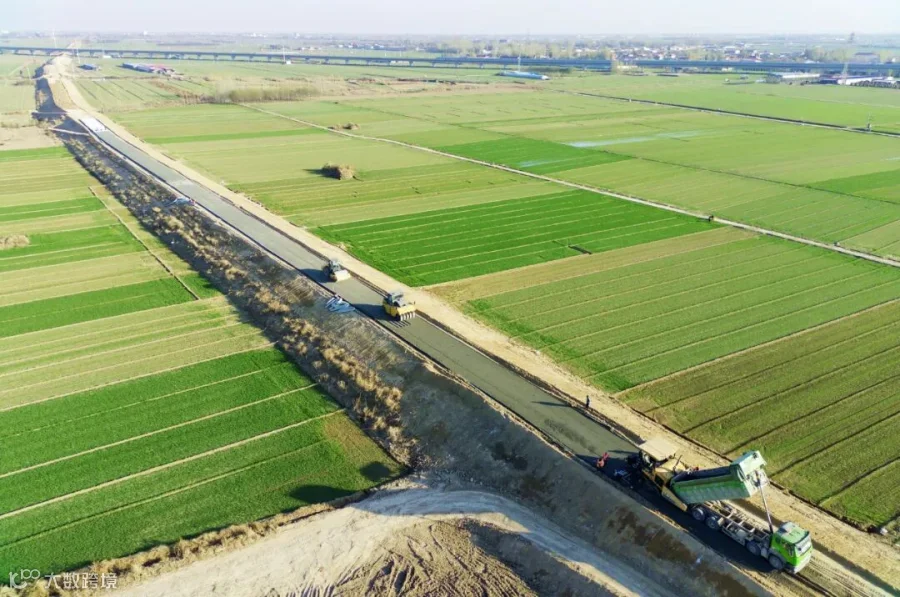

步入四季度末,工程建设迎来关键节点——堤顶路实验段水稳摊铺。施工现场,十余台物料运输车辆往返穿梭、有序转运水稳混合料,摊铺机匀速推进摊铺作业,压路机紧随其后分层压实,施工人员分区域盯守摊铺厚度、平整度等指标,紧锣密鼓下,单日可完成水稳摊铺600米。此次作业覆盖QSHY14+500-QSHY17+000段堤面,总长2.5千米,目前已全部完成摊铺。

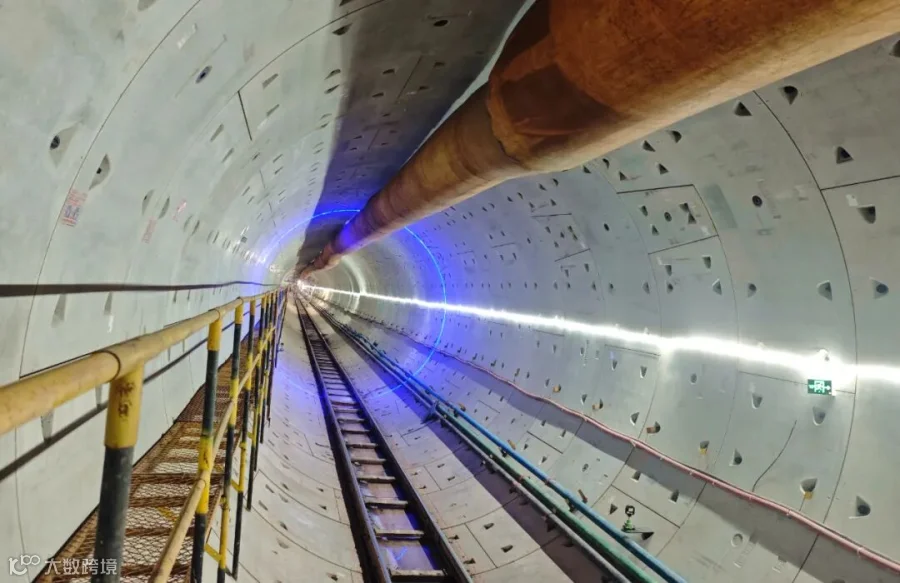

进入四季度攻坚冲刺关键期,重庆地铁17号线项目已实现全线首座车站(高龙大道站)主体结构封顶、全线首个TBM区间(金凤北站-高龙大道站)双线贯通等关键节点,目前全体参建人员正聚焦高龙大道站-斑竹林站TBM区间掘进核心任务全速推进,同步加快斑竹林站、石家院子站等车站及区间的施工节奏,以多点发力、全线冲刺的实干姿态决胜四季度建设目标。

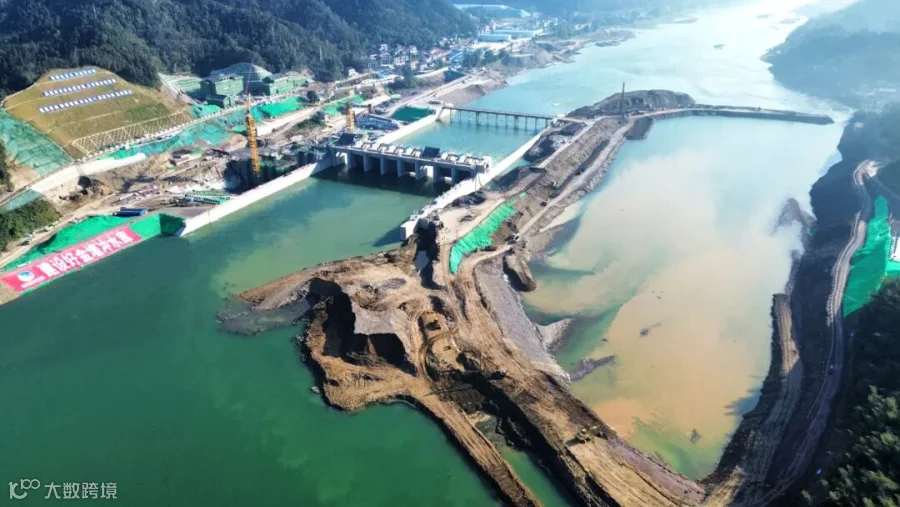

金塘冲水库枢纽工程在成功实现“二期截流”目标的基础上,目前正全力推进二期围堰防渗系统的建设,为尽快具备基坑开挖条件、全面启动二期主体工程施工创造有利局面。与此同时,发电厂房、安装场、鱼道及右岸上坝路等关键节点工程也在同步加紧施工,齐头并进。

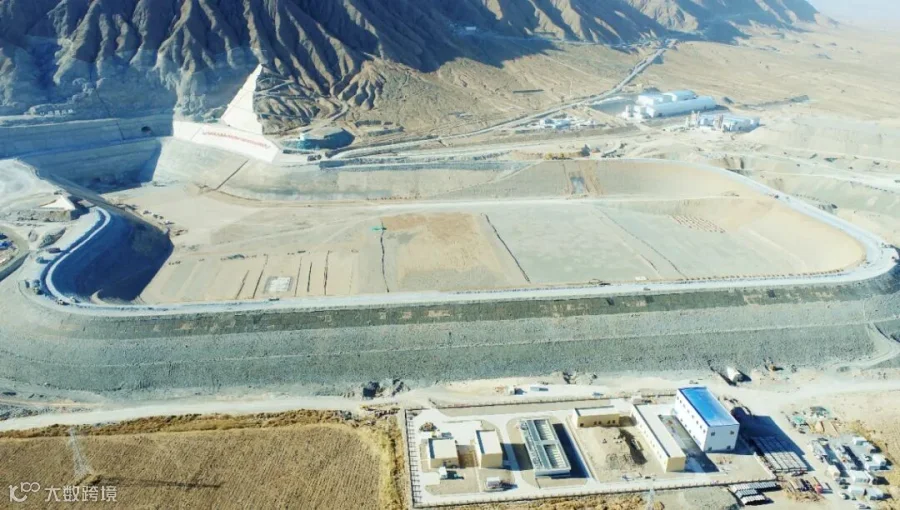

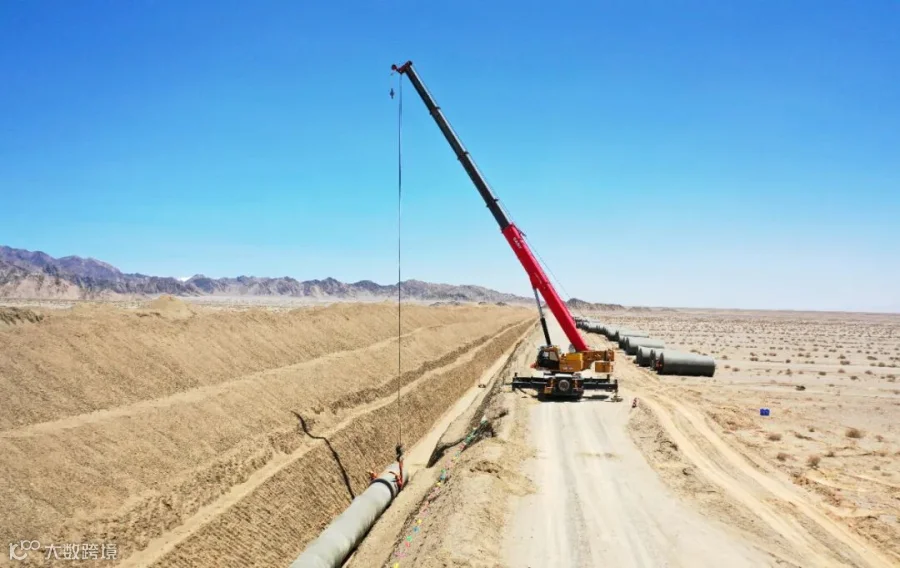

四季度以来,张掖抽蓄项目建设现场战鼓催征、鏖战正酣。关键辅助工程——沥青拌合系统日前顺利通过验收;下层排水廊道开挖正式启动、大坝填筑作业全速推进,累计填筑量已达285万方,即将填筑到顶,主体轮廓日益清晰。
