日前,安徽日报对中国水电四局承建的引江济淮二期太和加压站空载调试成功进行报道。太和、界首两座加压站是引江济淮二期太和界首临泉集中供水工程的核心枢纽设施,承担着长江水输送的“动力心脏”功能,运行后可实现日供水能力12万吨,能覆盖太和县城区、旧县镇及界首市西城街道等12个乡镇,直接保障170余万群众的生活用水和农业灌溉用水需求。
引江济淮二期太和、界首加压站水泵机组带电空载运行一次成功,标志着太和、界首两座加压站圆满完成核心调试任务,为后续实现投运目标奠定坚实基础。

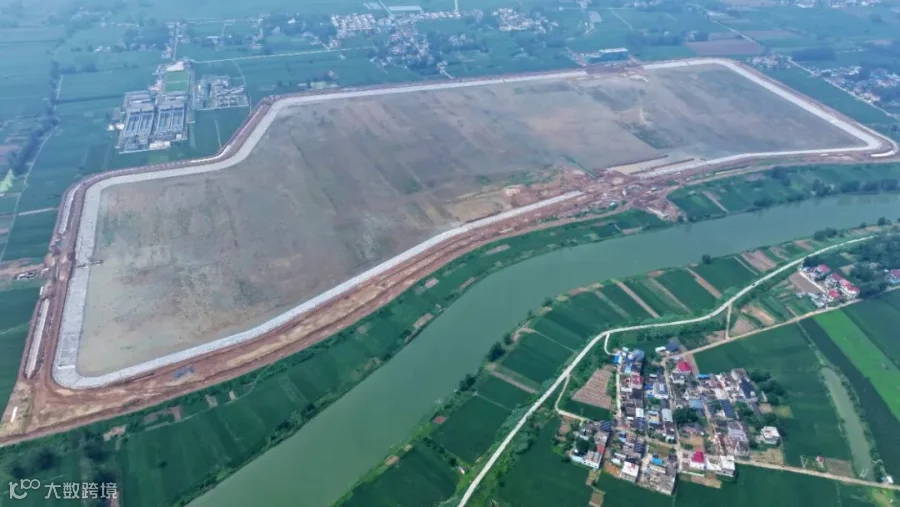

太和加压站设计流量4.37立方米每秒,太和一水厂、二水厂选用7台卧式双吸离心泵,总装机1920千瓦。新建界首调蓄池,调蓄库容140万立方米;界首加压站设计流量2.63立方米每秒,选用4台卧式双吸离心泵,总装机800千瓦,机组由10千伏电压驱动,首次测试的危险性极大,要求团队具备高度的智慧和勇气,以精妙的配合来完成本次调试任务。

调试工作开始前,技术团队牵头编制《水泵电机空载调试方案》,多次组织设计、监理、设备厂家召开专题会议,细化调试流程、明确职责分工;施工人员对电机绕组绝缘、轴承温度、冷却系统等关键部位进行多轮排查,更换电缆20余米,紧固连接螺栓150余个;安全管理部划定调试警戒区域,设置专人值守,配备绝缘手套、应急电源切断装置等安全防护物资,组织参与人员开展2次应急演练,确保调试过程安全可控。
“电机是加压站的‘心脏’,这次空载调试成功,意味着‘心脏’能正常跳动了!”常务副经理王正明难掩激动,“接下来我们将趁热打铁,推进水泵负载调试、管网联动测试等后续工作,同步完善加压站自动化控制系统,力争年底前实现两座加压站具备供水条件。”
下一步,中国水电四局将继续严守施工质量与安全“双红线”,加快推进水泵负载调试、管网联动测试等关键工作,同时同步完善加压站自动化控制系统,力争在今年年底前实现两座加压站具备供水条件,让长江水早日输送至千家万户,为区域经济社会高质量发展注入“水动力”。
责编 | 李 涛 二审 | 黄小云 三审 | 史卫卫
