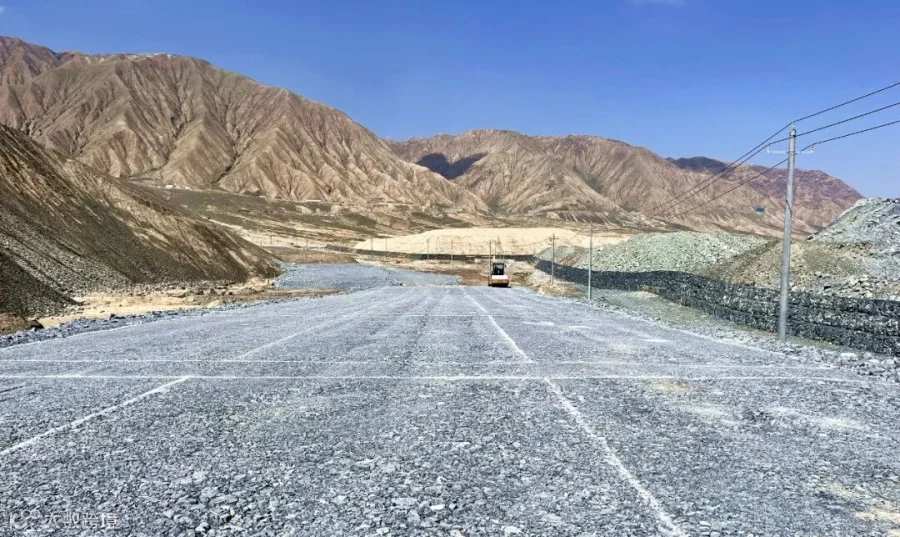

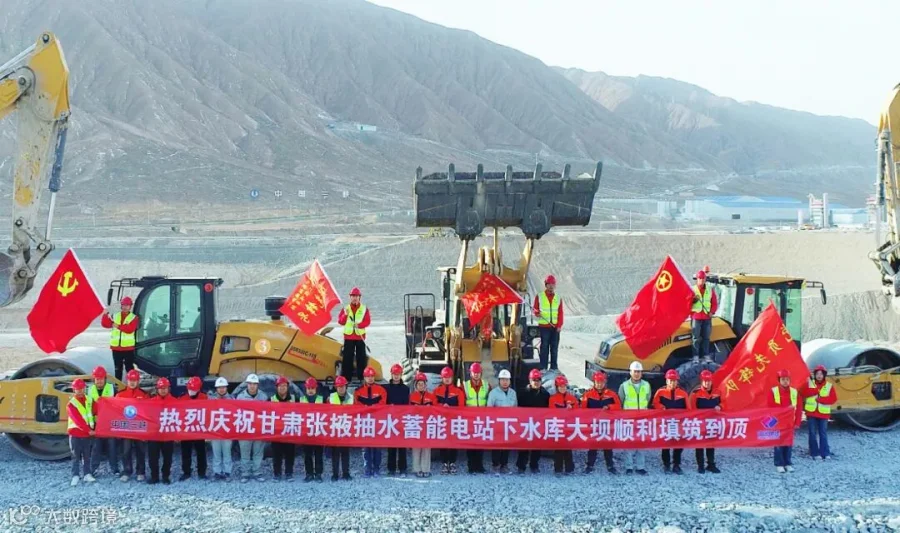

12月18日,随着最后一道碾压轨迹完成压实,中国水电四局承建的甘肃张掖抽水蓄能电站下水库大坝顺利填筑到顶。
甘肃张掖抽水蓄能电站装机容量1400兆瓦(4×350兆瓦),为一等大(1)型工程,枢纽工程主要建筑物由上水库、下水库、输水系统、地下厂房和开关站等组成。额定水头573米,初拟以2回330千伏电压接入甘州750千伏变电站330千伏侧,线路长度约2×55千米,作为国家抽水蓄能中长期发展规划“十四五”期间的重点实施项目,是助力国家实现碳达峰、碳中和目标的重要举措。

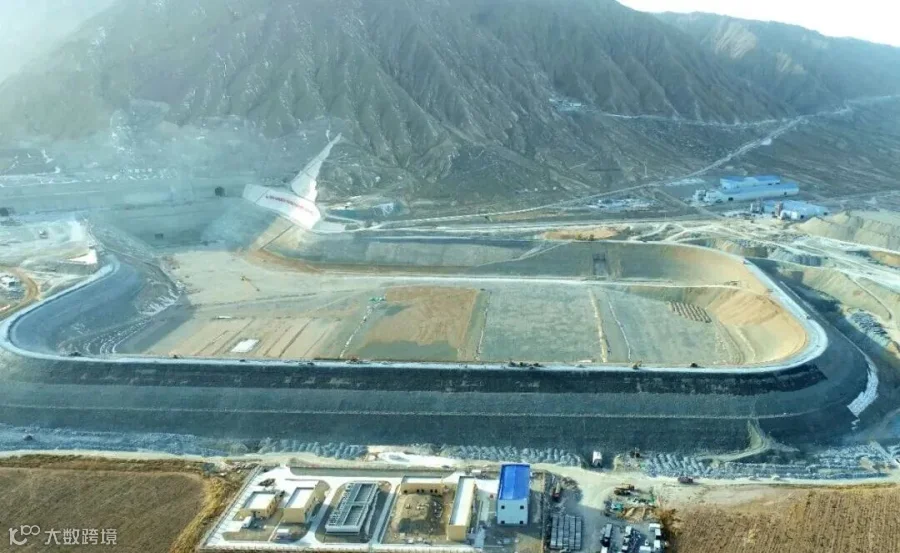

下水库大坝为沥青混凝土面板堆石坝,是电站核心枢纽工程之一。坝顶全长1904米,设计坝高35米,顶宽10米,累计填筑总量约288万立方米。
工程建设中,面对填筑期间的多重挑战,中国水电四局精准施策破解建设难题。一是针对实际填筑方量较原设计增加的情况,迅速调整施工组织,通过优化施工道路布局,增配运输、平整与碾压设备,有效提升填筑效率,确保工程进度在可控范围内。二是积极应对坝料供应紧张问题,通过加强洞室开挖进度施工组织,保障洞挖料供应;优化设计碾压指标、开展填筑碾压复核试验提升明挖料利用率,并合理利用库区卵砾石料,实现资源高效循环与成本节约。三是全面推进施工数字化管控,采用分层填筑工艺,配套搭建碾压过程智能监控系统。依托北斗定位与传感器技术,实时采集碾压轨迹、速度、激振力等数据,实现填筑质量全过程可追溯,确保压实度、渗透性等关键指标全面达标。

中国水电四局将持续做好后续沥青混凝土面板施工的各项准备工作,强化安全质量管控,确保后续工程稳步推进和良好履约。电站建成后,将有力推动甘肃省能源结构的优化升级,提升电网运行的稳定性,为河西走廊清洁能源基地的安全稳定运行提供坚实保障。
