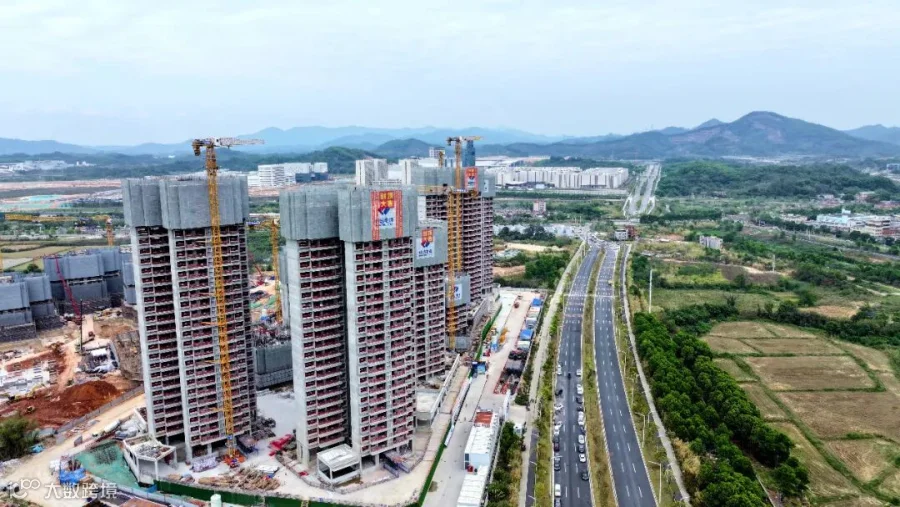

广州黄埔枫下项目
春潮涌动,实干攻坚。广州黄埔枫下项目施工现场机械轰鸣、人员奋战,各楼栋施工多点突破、捷报频传,项目建设热潮持续高涨。
一季度攻坚阶段,项目团队锚定目标、挂图作战、压实责任,全力抢抓施工黄金期,工程进度节节攀升:6、7、9号楼圆满封顶,1号楼冲刺至27层、10号楼推进至25层,3、4、5号楼同步施工至13层,其余楼栋均按计划稳步推进,施工现场形象面貌日新月异。
一
季
度

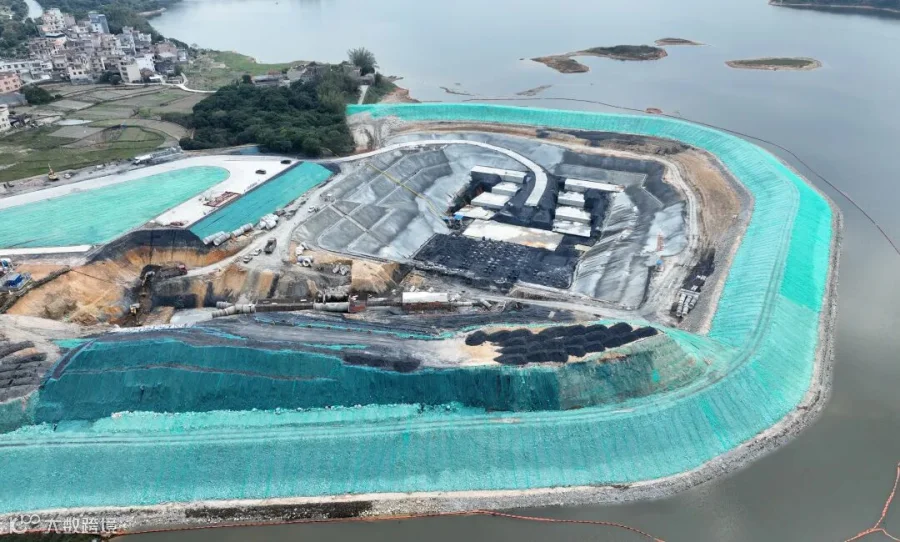

四川孟底沟水电站
一年春作首,奋战正当时。一季度,基础处理孟底沟项目有序推进上游围堰固结灌浆、防渗帷幕灌浆及临时挡水坝墙下帷幕灌浆施工。累计完成上游围堰左、右岸趾板固结灌浆钻孔832米,固结灌浆124.8吨;帷幕灌浆钻孔3126.33米,帷幕灌浆343.90吨;临时挡水坝墙下帷幕灌浆钻孔168.7米,帷幕灌浆13.5吨。
项目严格把控节点工期,严格执行工艺标准,稳步推进钻孔、注浆等关键工序,切实保障坝基防渗工程质量。帷幕灌浆作为电站防渗体系的核心环节,能够有效封堵岩体裂隙,控制渗流风险,为大坝整体安全稳定运行奠定坚实基础。
一
季
度

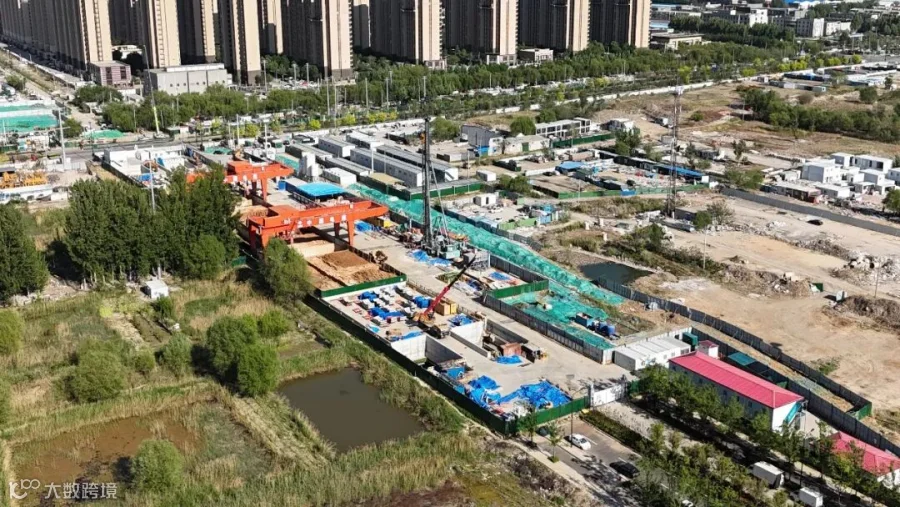

济南地铁9号线项目
春来潮涌处,实干正当时。济南地铁9号线项目掀起一季度施工热潮。开源路站附属结构1号风亭地基加固超额完成、冠梁钢筋安装达标,毛庄站模板支架搭设、土方开挖及钢支撑安装按计划稳步推进,各站点出入口、风亭等附属工程多点突破,为2026年全线电通、轨通及试运营作创造条件。
9号线为济南东北部骨干线路,项目建成后将衔接多条地铁线路,填补区域交通空白,提升跨区通勤效率。全体建设者抢工期、攻难关,用实干为城市轨道交通网络完善注入强劲动能!
一
季
度

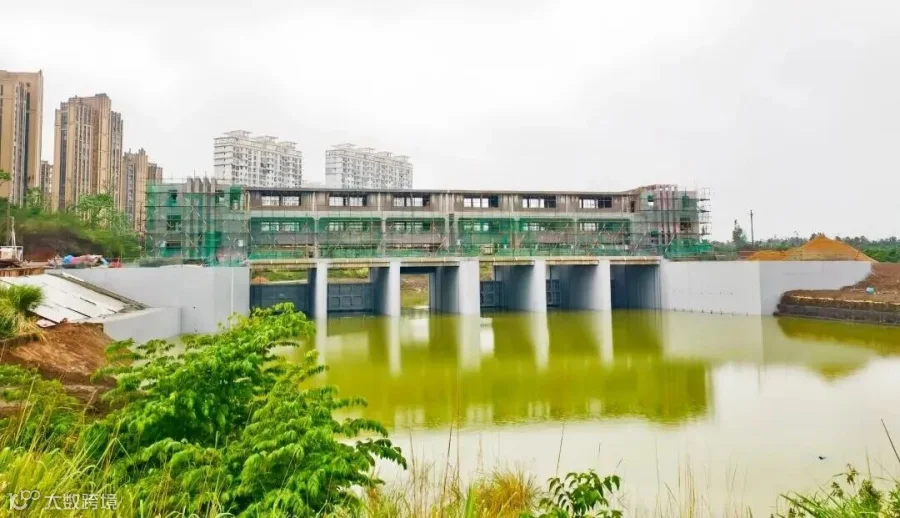

海南水库水闸加固项目
实干争先,聚力冲刺。海南水库水闸加固项目全面掀起建设热潮,工程建设有序推进。下园节制闸启闭机房主体结构及水下分部工程已全部完工,经现场核验质量符合设计及规范要求,为后续闸门设备安装调试奠定坚实基础。管理房主体及其附属分部工程正按计划加紧施工,现场统筹调配人力、机械资源,严格把控施工安全与质量节点,为项目整体投用提供有力保障。
该项目作为区域防洪排涝、水资源调配的关键工程,建成后将有效提升流域防洪减灾能力,保障沿线农田灌溉与城乡供水安全,为地方经济社会高质量发展筑牢水利根基。
一
季
度

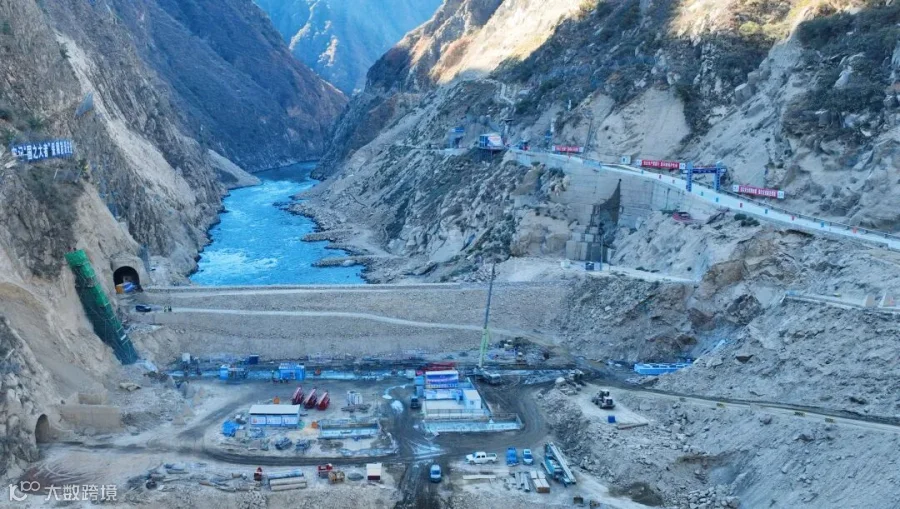

湖北引江补汉工程
春起新程,实干为要。一季度以来,引江补汉工程土建9标项目部紧扣“奋战一季度”工作部署,以务实笃行的作风、攻坚克难的劲头,扎实推进各项工程建设。自复工复产以来,项目部科学谋划、精准调配人力物力,抢抓春季施工黄金窗口期,施工现场机器轰鸣、人头攒动,参建人员坚守岗位、履职尽责,一派忙碌有序的攻坚景象。
作为国家水网主骨架的重要标志性工程,引江补汉工程肩负着优化全国水资源配置、筑牢国家水安全屏障的重要使命,打通长江向北方输水的全新通道,为北方地区高质量发展、汉江流域生态保护提供坚实的水资源支撑。
一
季
度

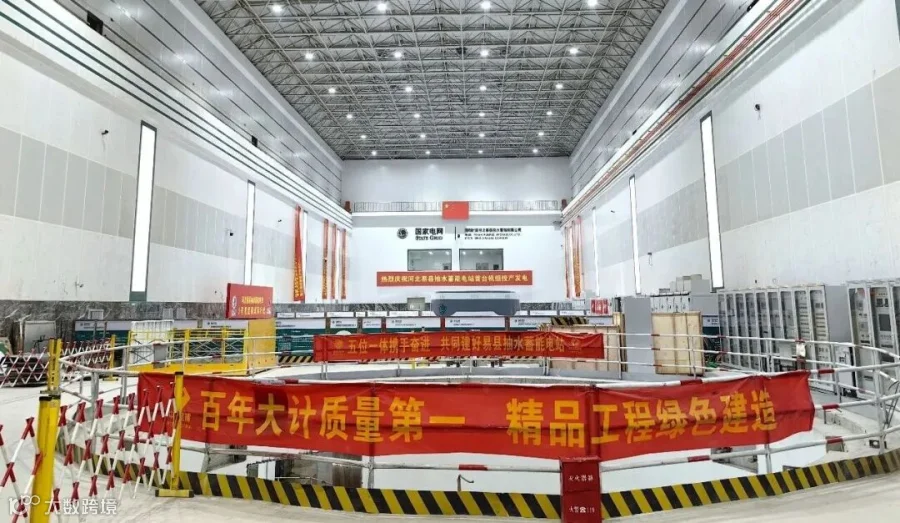

河北易县抽水蓄能电站
人勤春来早,实干正当时。易县抽蓄电站机电安装项目的建设者们蓄势待发,以“起步就冲刺、开局就决战”的奋斗姿态,全面吹响机电安装冲锋号。厂房内,机具的轰鸣声交织成一首激昂的建设进行曲:2号机组进入投产前关键调试阶段;3号机组核心部件组装接近尾声,定子、转子即将吊装;4号机组定子组装与电气施工齐头并进,各作业面协同高效。
作为京津冀电网重要的调峰电源,该电站年设计抽水电量23.52亿千瓦时、发电量18.07亿千瓦时,每年可减少二氧化碳排放约21.3万吨,相当于种植10.49万亩森林的减排效果。
一
季
度
环北部湾广西水资源配置工程
人勤春来早,奋进正当时。环北部湾广西水资源配置工程施工D1标项目部目前正全力推进多个关键节点建设,灵东泵站出水管道正在进行包管混凝土浇筑,提水管线顶管段支撑梁同步施工,东笋TBM掘进及管片安装正有序推进。
项目建成后,将向南宁、北海、钦州、玉林等重点城市提供城乡生活和工业用水,覆盖21个县市区、36个工业园区,年供水量达8.05亿立方米,其中生活供水4亿立方米,受益人口近1400万,为广西经济社会发展提供坚强有力的水安全保障。
